Umowy i zapisy chroniące inwestora przed skutkami awarii turbin

Transkrypt

Umowy i zapisy chroniące inwestora przed skutkami awarii turbin
Umowy i zapisy chroniące inwestora przed
skutkami awarii turbin
Expert Series
Gaby Amiel, Advisory Services Team
Manager w Wind Prospect omówił
prawa wynikające z umów, które
pozwolą
zmniejszyć
ryzyko
związane z funkcjonowaniem oraz
budową farm wiatrowych, na
przykładzie inwestycji realizowanych
w Wielkiej Brytanii.

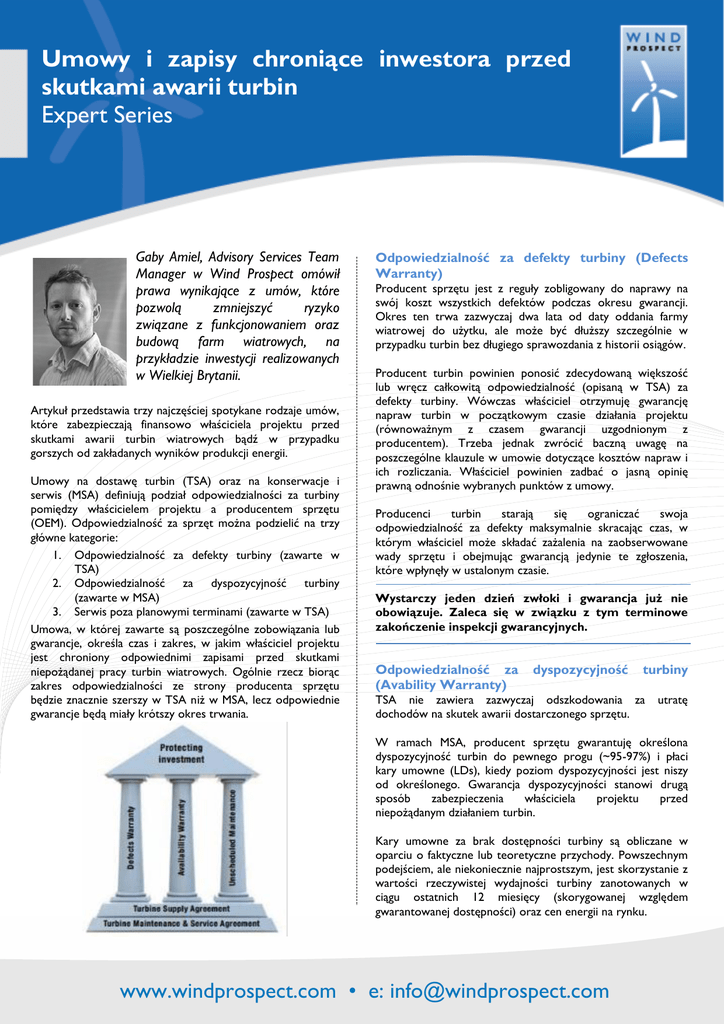

Artykuł przedstawia trzy najczęściej spotykane rodzaje umów,
które zabezpieczają finansowo właściciela projektu przed
skutkami awarii turbin wiatrowych bądź w przypadku
gorszych od zakładanych wyników produkcji energii.
Umowy na dostawę turbin (TSA) oraz na konserwacje i
serwis (MSA) definiują podział odpowiedzialności za turbiny
pomiędzy właścicielem projektu a producentem sprzętu
(OEM). Odpowiedzialność za sprzęt można podzielić na trzy
główne kategorie:
1. Odpowiedzialność za defekty turbiny (zawarte w
TSA)
2. Odpowiedzialność za dyspozycyjność turbiny
(zawarte w MSA)
3. Serwis poza planowymi terminami (zawarte w TSA)
Umowa, w której zawarte są poszczególne zobowiązania lub
gwarancje, określa czas i zakres, w jakim właściciel projektu
jest chroniony odpowiednimi zapisami przed skutkami
niepożądanej pracy turbin wiatrowych. Ogólnie rzecz biorąc
zakres odpowiedzialności ze strony producenta sprzętu
będzie znacznie szerszy w TSA niż w MSA, lecz odpowiednie
gwarancje będą miały krótszy okres trwania.
Odpowiedzialność za defekty turbiny (Defects
Warranty)
Producent sprzętu jest z reguły zobligowany do naprawy na
swój koszt wszystkich defektów podczas okresu gwarancji.
Okres ten trwa zazwyczaj dwa lata od daty oddania farmy
wiatrowej do użytku, ale może być dłuższy szczególnie w
przypadku turbin bez długiego sprawozdania z historii osiągów.
Producent turbin powinien ponosić zdecydowaną większość
lub wręcz całkowitą odpowiedzialność (opisaną w TSA) za
defekty turbiny. Wówczas właściciel otrzymuję gwarancję
napraw turbin w początkowym czasie działania projektu
(równoważnym z czasem gwarancji uzgodnionym z
producentem). Trzeba jednak zwrócić baczną uwagę na
poszczególne klauzule w umowie dotyczące kosztów napraw i
ich rozliczania. Właściciel powinien zadbać o jasną opinię
prawną odnośnie wybranych punktów z umowy.
Producenci
turbin
starają
się
ograniczać
swoja
odpowiedzialność za defekty maksymalnie skracając czas, w
którym właściciel może składać zażalenia na zaobserwowane
wady sprzętu i obejmując gwarancją jedynie te zgłoszenia,
które wpłynęły w ustalonym czasie.
Wystarczy jeden dzień zwłoki i gwarancja już nie
obowiązuje. Zaleca się w związku z tym terminowe
zakończenie inspekcji gwarancyjnych.
Odpowiedzialność za
(Avability Warranty)
dyspozycyjność
turbiny
TSA nie zawiera zazwyczaj odszkodowania za
dochodów na skutek awarii dostarczonego sprzętu.
utratę
W ramach MSA, producent sprzętu gwarantuję określona
dyspozycyjność turbin do pewnego progu (~95-97%) i płaci
kary umowne (LDs), kiedy poziom dyspozycyjności jest niszy
od określonego. Gwarancja dyspozycyjności stanowi drugą
sposób
zabezpieczenia
właściciela
projektu
przed
niepożądanym działaniem turbin.
Kary umowne za brak dostępności turbiny są obliczane w
oparciu o faktyczne lub teoretyczne przychody. Powszechnym
podejściem, ale niekoniecznie najprostszym, jest skorzystanie z
wartości rzeczywistej wydajności turbiny zanotowanych w
ciągu ostatnich 12 miesięcy (skorygowanej względem
gwarantowanej dostępności) oraz cen energii na rynku.
www.windprospect.com • e: [email protected]
Umowy i zapisy chroniące inwestora przed
skutkami awarii turbin
Expert Series
Dyspozycyjności turbiny jest ustalana na podstawie danych
(alarmów i statusów pracy turbiny) zapisywanych przez system
SCADA w obszernych logach (dziennikach). Uwzględnienie i
traktowanie treści logów jest odpowiednio zapisane w umowie.
Przykładowo, kiedy logi wykazują zmniejszoną dyspozycyjność
turbiny (lub jej brak), wśród powodów zaistniałej sytuacji mogą
znaleźć się:


Przerwanie połączenia z siecią
Prędkość wiatru poza zakresem pracy turbiny (choć
często spotyka się to ze sprzeciwem właściciela)
 Przeprowadzanie nieplanowej naprawy turbin lub/i
infrastruktury projektu
Ważność gwarancji dyspozycyjności turbiny pokrywa się
zazwyczaj z okresem ważności umowy MSA. Suma kar
umownych jest ograniczona i zdefiniowana w umowie.
Maksymalna wartość kar umownych może być ustalona dla
każdego kolejnego roku obowiązywania umowy lub od razu na
całkowity czas jej trwania. Może być to stała kwota lub kwota
ustalana w oparciu o roczną opłatę z MSA. Wspomniany limit
wysokości kar jest formułowany tak, aby pokryć co najmniej
10% straty w poziomie dyspozycyjności.
W przypadku, kiedy limit wysokości kar zależy od opłaty za
MSA, właściciel projektu musi być tego w pełni świadomy
podczas procesu negocjacji. Wynegocjowanie niższej ceny za
MSA poskutkuje m.in. zmniejszeniem maksymalnej wartości kar
umownych.
Serwis poza planowymi terminami
Trzecim sposobem ochrony właściciela projektu jest
obowiązek producenta sprzętu do przeprowadzania napraw
poza wyznaczonymi terminami przeglądów gwarancyjnych.
Koszt takiej usługi pokrywany jest przez producenta.
Odpowiedzialność producenta za usterki turbin jest określona
poprzez zapisy umowy. Zakres takiej odpowiedzialności jest
ustalany podczas negocjacji między właścicielem projektu a
producentem i zależy od osiągów turbiny, udokumentowanych
danymi historycznymi. Im lepsze udokumentowane osiągi
turbiny tym mniejsza będzie odpowiedzialność producenta za
usterki. Maksymalna kwota wynikająca z napraw zazwyczaj nie
jest niższa niż opłata za MSA (zarówno roczna czy zbiorcza).
Tak samo jak w przypadku odpowiedzialności za defekty
turbiny, koszty napraw sposób rozliczania kosztów wynika z
brzmienia odpowiednich klauzul, jednakże w tym przypadku
mogą one mieć znacznie większe znaczenie.
Jeżeli inwestujący w projekt nie jest usatysfakcjonowany ze
sposobu pokrycia kosztów nieplanowych napraw, np. w
sytuacji, gdy przedstawione osiągi historyczne nie są
imponujące, może on wymagać od właściciela projektu
odkładania funduszy na naprawy na rachunku rezerwowym,
który przedstawiony zostanie akcjonariuszom biorącym udział
w inwestowaniu.
W niektórych przypadkach dodawana jest specjalna klauzula,
która odnosi się do defektów w seryjnie produkowanych
komponentach np. kluczowych elementach turbiny (10-25%).
Jeżeli zapisy w klauzuli znajdują zastosowanie w konkretnej
sytuacji, producent sprzętu musi zbadać przyczynę usterki,
sporządzić raport dla właściciela projektu, oraz wymienić
wadliwy mechanizm we wszystkich turbinach danej farmy
wiatrowej.
Uwaga! Nie zawsze można dokładnie oszacować ile
wyniesie koszt naprawy i jaką kwotę zostanie
pomniejszona maksymalna kwota przeznaczona na
naprawy.
Czy producent sprzętu jest odpowiedzialny za naprawy
komponentu turbiny, który został zainstalowany w miejsce
wadliwego mechanizmu? Wszystko zależy od brzmienia
odpowiednich zapisów, zatem opinia prawna jest w takim
przypadku niezwykle ważna.
Patrząc w przyszłość
Umowy w energetyce wiatrowej są często oparte na powyżej
opisanych sposobach ochrony właściciela projektu przed
niepożądanym funkcjonowaniem turbin wiatrowych. Jednak
normy rynkowe rzadko są statyczne i bez wątpienia zmienią się
w czasie.
Zamiast bazować na czasowej gwarancji, niektórzy producenci
turbin idą w kierunku zagwarantowania rzeczywistej produkcji
energii. Choć jest to bardziej skomplikowane do opracowania i
zarządzania, to z pewnością takie rozwiązanie będzie bardzo
korzystne dla rynku.
Ponadto, poprzez dostarczenie dodatkowych bodźców
zachęcających do otrzymania konkretnej wartości
produkcji, coraz bardziej zbieżne staną się cele
właściciela projektu i producenta turbin.
Wynegocjowany czas obowiązywania umowy MSA wydłużał się
na przestrzeni lat. Obecnie takie umowy podpisywane są na 1015 lat. Prowadzi to do wysokiej stabilność projektu, co jest
zachętą dla inwestorów instytucjonalnych, takich jak fundusze
emerytalne, aby traktować farmy wiatrowe jako inwestycje o
niskim ryzyku. Z tego powodu prawdopodobnie czas
obowiązywania umów MSA będzie się stale wydłużał.
Jako doradca techniczny, Wind Prospect idealnie odnajduje się
w trendach rynkowych. Naszą rolą jest staranna weryfikacja
dopasowania umowy do specyfiki projektu i technologii oraz
zadbanie o odpowiedni zakres ochrony właściciela projektu i
inwestorów.
Aby uzyskać więcej informacji oraz omówić swoje wymagania
kontraktowe, prosimy o kontakt z Gaby Amiel
Gaby Amiel
Advisory Services Team Manager
+44 117 3017 139
[email protected]
www.windprospect.com • e: [email protected]
