pobierz - Żuławski Zarząd Melioracji i Urządzeń Wodnych w Elblągu

Transkrypt

pobierz - Żuławski Zarząd Melioracji i Urządzeń Wodnych w Elblągu

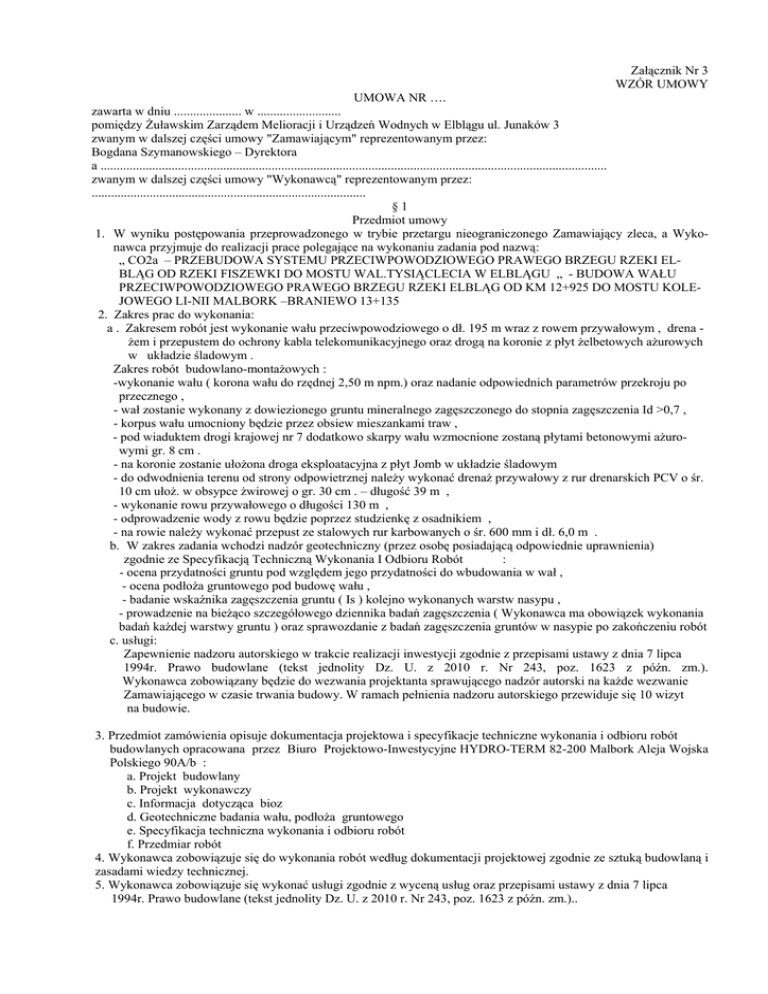

Załącznik Nr 3
WZÓR UMOWY
UMOWA NR ….
zawarta w dniu ..................... w ..........................
pomiędzy Żuławskim Zarządem Melioracji i Urządzeń Wodnych w Elblągu ul. Junaków 3
zwanym w dalszej części umowy "Zamawiającym" reprezentowanym przez:
Bogdana Szymanowskiego – Dyrektora
a .............................................................................................................................................................
zwanym w dalszej części umowy "Wykonawcą" reprezentowanym przez:
.....................................................................................
§1
Przedmiot umowy
1. W wyniku postępowania przeprowadzonego w trybie przetargu nieograniczonego Zamawiający zleca, a Wykonawca przyjmuje do realizacji prace polegające na wykonaniu zadania pod nazwą:
„ CO2a – PRZEBUDOWA SYSTEMU PRZECIWPOWODZIOWEGO PRAWEGO BRZEGU RZEKI ELBLĄG OD RZEKI FISZEWKI DO MOSTU WAL.TYSIĄCLECIA W ELBLĄGU „ - BUDOWA WAŁU
PRZECIWPOWODZIOWEGO PRAWEGO BRZEGU RZEKI ELBLĄG OD KM 12+925 DO MOSTU KOLEJOWEGO LI-NII MALBORK –BRANIEWO 13+135
2. Zakres prac do wykonania:
a . Zakresem robót jest wykonanie wału przeciwpowodziowego o dł. 195 m wraz z rowem przywałowym , drena żem i przepustem do ochrony kabla telekomunikacyjnego oraz drogą na koronie z płyt żelbetowych ażurowych
w układzie śladowym .
Zakres robót budowlano-montażowych :
-wykonanie wału ( korona wału do rzędnej 2,50 m npm.) oraz nadanie odpowiednich parametrów przekroju po
przecznego ,
- wał zostanie wykonany z dowiezionego gruntu mineralnego zagęszczonego do stopnia zagęszczenia Id >0,7 ,
- korpus wału umocniony będzie przez obsiew mieszankami traw ,
- pod wiaduktem drogi krajowej nr 7 dodatkowo skarpy wału wzmocnione zostaną płytami betonowymi ażurowymi gr. 8 cm .
- na koronie zostanie ułożona droga eksploatacyjna z płyt Jomb w układzie śladowym
- do odwodnienia terenu od strony odpowietrznej należy wykonać drenaż przywałowy z rur drenarskich PCV o śr.
10 cm ułoż. w obsypce żwirowej o gr. 30 cm . – długość 39 m ,
- wykonanie rowu przywałowego o długości 130 m ,
- odprowadzenie wody z rowu będzie poprzez studzienkę z osadnikiem ,
- na rowie należy wykonać przepust ze stalowych rur karbowanych o śr. 600 mm i dł. 6,0 m .
b. W zakres zadania wchodzi nadzór geotechniczny (przez osobę posiadającą odpowiednie uprawnienia)
zgodnie ze Specyfikacją Techniczną Wykonania I Odbioru Robót
:
- ocena przydatności gruntu pod względem jego przydatności do wbudowania w wał ,
- ocena podłoża gruntowego pod budowę wału ,
- badanie wskaźnika zagęszczenia gruntu ( Is ) kolejno wykonanych warstw nasypu ,
- prowadzenie na bieżąco szczegółowego dziennika badań zagęszczenia ( Wykonawca ma obowiązek wykonania
badań każdej warstwy gruntu ) oraz sprawozdanie z badań zagęszczenia gruntów w nasypie po zakończeniu robót
c. usługi:
Zapewnienie nadzoru autorskiego w trakcie realizacji inwestycji zgodnie z przepisami ustawy z dnia 7 lipca
1994r. Prawo budowlane (tekst jednolity Dz. U. z 2010 r. Nr 243, poz. 1623 z późn. zm.).
Wykonawca zobowiązany będzie do wezwania projektanta sprawującego nadzór autorski na każde wezwanie
Zamawiającego w czasie trwania budowy. W ramach pełnienia nadzoru autorskiego przewiduje się 10 wizyt
na budowie.
3. Przedmiot zamówienia opisuje dokumentacja projektowa i specyfikacje techniczne wykonania i odbioru robót
budowlanych opracowana przez Biuro Projektowo-Inwestycyjne HYDRO-TERM 82-200 Malbork Aleja Wojska
Polskiego 90A/b :
a. Projekt budowlany
b. Projekt wykonawczy
c. Informacja dotycząca bioz
d. Geotechniczne badania wału, podłoża gruntowego
e. Specyfikacja techniczna wykonania i odbioru robót
f. Przedmiar robót
4. Wykonawca zobowiązuje się do wykonania robót według dokumentacji projektowej zgodnie ze sztuką budowlaną i
zasadami wiedzy technicznej.
5. Wykonawca zobowiązuje się wykonać usługi zgodnie z wyceną usług oraz przepisami ustawy z dnia 7 lipca
1994r. Prawo budowlane (tekst jednolity Dz. U. z 2010 r. Nr 243, poz. 1623 z późn. zm.)..
1.
§2
Wynagrodzenie Wykonawcy
Za wykonanie przedmiotu umowy Wykonawcy przysługuje wynagrodzenie ustalone na podstawie kosztorysów
ofertowych oraz wyceny usług w wysokości:
netto
.............................zł słownie: ............................
podatek VAT ......%
............................ zł słownie: ............................
Ogółem
............................ zł słownie: ............................
W tym: roboty budowlano-montażowe:
netto
.............................zł słownie: ............................
podatek VAT ......%
............................ zł słownie: ............................
usługi ( nadzór autorski )
netto
.............................zł słownie: ............................
podatek VAT ......%
............................ zł słownie: ............................
2. Kwota określona w ust.1 zawiera wszelkie koszty związane z wykonaniem przedmiotu umowy wynikające wprost
z dokumentacji projektowej, jak również nie ujęte w dokumentacji a niezbędne do wykonania zadania, między
innymi: koszty obsługi i inwentaryzacji geodezyjnej wykonanych robót, badań geotechnicznych, określonych w
specyfikacji technicznej wykonania i odbioru robót, wykonania dokumentacji fotograficznej (obiekt przed
rozpoczęciem robót i w czasie realizacji z uwzględnieniem robót zanikających i ulegających zakryciu),
naprawy dróg zniszczonych w związku z realizacją umowy, wykonania projektów organizacji ruchu na czas
prowadzenia robót (uzgodnień, pozwoleń, opłat, oznakowania, jeżeli będą wymagane), koszty wynikające z
warunków technicznych i uzgodnień wydanych przez firmy branżowe zawartych w dokumentacji projektowej ( w
tym m.in. koszty nadzoru, kontroli, włączenia w czynne sieci, odbiorów technicznych wykonywanych przez
przedstawicieli tych firm oraz dokumentów koniecznych do uzyskania pozwolenia na użytkowanie), robót
przygotowawczych, porządkowych, zagospodarowania placu budowy i utrzymania zaplecza placu budowy.
3. Za roboty niewykonane objęte kosztorysem ofertowym wynagrodzenie nie przysługuje.
4. Cena nie będzie podlegać waloryzacji ze względu na inflację.
§3
Terminy realizacji
1. Ustala się następujące terminy wykonania robót
rozpoczęcie robót – w dniu przekazania terenu budowy
zakończenie robót ............................................
2. Harmonogram rzeczowo-finansowy wykonania robót stanowi załącznik do umowy.
§4
1. Zamawiający dostarczy Wykonawcy dokumentację projektową zadania oraz pozwolenie na budowę najpóźniej w
dniu przekazania terenu budowy.
2. Zamawiający po podpisaniu umowy przekaże niezwłocznie teren budowy w terminie uzgodnionym z Wykonawcą .
§5
Przedstawiciele stron
Zamawiający ustanawia inspektora nadzoru w osobie:
............................................ upr. bud. .......................... specjalność ...........................................
Wykonawca ustanawia kierownika budowy w osobie:
............................................ upr. bud ........................... specjalność...........................................
Kierownik budowy zobowiązany jest przed rozpoczęciem robót sporządzić plan bezpieczeństwa i ochrony zdrowia.
§6
Obowiązki Wykonawcy
1. Wykonawca zobowiązuje się do prowadzenia prac pod nadzorem Regionalnego Dyrektora Ochrony Środowiska w
Olsztynie lub upoważnionej przez niego osoby.
2. Wykonawca zobowiązany jest do przestrzegania BHP i wykonywania robót zgodnie z planem bezpieczeństwa i
ochrony zdrowia (bioz).
3. Wykonawca zobowiązuje się wykonać i utrzymać na swój koszt plac budowy i zaplecze, w tym zapewnić
pomieszczenie z wyłącznym przeznaczeniem na biuro budowy , zapewnić odprowadzenie ścieków bytowogospodarczych do zbiornika bezodpływowego, ponosić koszty gospodarki odpadami i ściekami, koszty dzierżawy
gruntu oraz strzec mienie znajdujące się na terenie budowy.
4. W czasie realizacji robót Wykonawca będzie utrzymywał teren budowy w stanie wolnym od przeszkód komunikacyjnych, będzie usuwał i składował urządzenia pomocnicze, zbędne materiały, odpady i śmieci oraz wykonywał
i utrzymywał osłony, urządzenia prowizoryczne, ogrodzenia, oznakowania i oświetlenie.
Wykonawca zobowiązuje się do utrzymania w okresie budowy w należytym ,stanie s znaki geodezyjne sieci i
urządzenia oraz uzbrojenie terenu znajdujących się na terenie budowy.
5. Wykonawca zobowiązuje się składować i konserwować urządzenia dostarczone przez Zamawiającego na teren
budowy.
2
6.
7.
8.
9.
10.
11.
12.
13.
14.
15.
Wykonawca zobowiązuje się do umożliwienia wstępu na teren budowy pracownikom organów państwowego
nadzoru budowlanego, do których należy wykonywanie zadań określonych ustawą Prawo budowlane oraz do udostępnienia danych i informacji wymaganych tą ustawą.
Wykonawca zobowiązuje się do przestrzegania przepisów prawnych dotyczących ochrony środowiska oraz podejmowania wymaganych przepisami prawa działań w celu ochrony środowiska na terenie budowy i w jego otoczeniu, ponoszenia opłat i zapłacenia kar za przekroczenie norm ustalonych w przepisach prawnych.
Wszystkie roboty objęte umową winny być wykonane w taki sposób, aby nie dopuścić bez potrzeby lub w stopniu
większym niż to niezbędne, do powstania szkód i utrudnienia użytkownikom właściwego gospodarowania na
gruntach w obrębie prowadzonych robót budowlanych.
Wykonawca robót zobowiązuje się do wypłaty odszkodowania osobom trzecim i Zamawiającemu w przypadku
wyrządzenia szkód na gruntach w obrębie prowadzonych robót, powstałych w związku z prowadzonymi robotami.
Po zakończeniu robót Wykonawca zobowiązany jest uporządkować teren budowy i przekazać go Zamawiającemu
w terminie ustalonym na odbiór robót.
Wykonawca zapewni kompletną obsługę geodezyjną budowy zgodnie z Rozporządzeniem Ministra Gospodarki
Przestrzennej i Budownictwa z dnia 21 lutego 1995r. w sprawie rodzaju i zakresu opracowań geodezyjnokartograficznych oraz czynności geodezyjnych obowiązujących w budownictwie obejmującą:
- geodezyjne wytyczenie obiektów budowlanych w terenie,
- czynności geodezyjne w toku budowy,
- czynności geodezyjne po zakończeniu budowy,
- geodezyjną dokumentację powykonawczą.
Wykonawca zapewni obsługę geotechniczną obiektu zapewniającą co najmniej potwierdzenie spełniania wymagań geotechnicznych określonych w projekcie budowlanym i spełnienie wymagań zawartych w specyfikacji technicznej wykonania i odbioru robót.
Wykonawca zobowiązuje się powstające odpady: segregować, gromadzić w pojemnikach i przekazać specjalistycznym firmom do odzysku lub unieszkodliwienia.
Wykonawca zobowiązuje się do zamontowania tablicy informującej o wsparciu finansowym inwestycji ze środków Unii Europejskiej: tablicę dostarczy Zamawiający.
Do obowiązków Wykonawcy należy:
- Udostępnienie na żądanie dysponenta środków finansowych w czasie inspekcji wszystkich rachunków wystawionych Zamawiającemu i przez podwykonawców dla Wykonawcy, zapisów dotyczących wykonania umowy
oraz pozwolenie na przeprowadzenie audytu oraz kontroli przez dysponenta środków finansowych lub Zamawiającego.
- Zapewnienie Zamawiającemu i wszystkim upoważnionym przez niego osobom i innym uczestnikom procesu
budowlanego oraz audytorom i kontrolującym dostępu do terenu budowy i każdego miejsca, gdzie roboty
związane z wykonaniem przedmiotu umowy będą wykonywane.
§7
1.
2.
3.
4.
5.
6.
Wykonawca zobowiązuje się wykonać przedmiot umowy z materiałów własnych .
Materiały i urządzenia będą spełniać wymogi wyrobów dopuszczonych do obrotu i stosowania w budownictwie
określonych przepisami ustawy Prawo budowlane, odpowiadać wymaganiom specyfikacji technicznej wykonania
i odbioru robót i projektu oraz spełniać standardy Unii Europejskiej.
Wykonawca zobowiązuje się przekazywać Zamawiającemu dane techniczne, atesty, aprobaty, certyfikaty odnośnie zastosowanych materiałów sukcesywnie po dostarczeniu ich na budowę.
Wykonawca zapewni odpowiednie oprzyrządowanie, potencjał ludzki oraz materiały wymagane do zbadania
jakości robót, sprawdzenia użytych materiałów.
Badania, o których mowa w ust. 4 będą realizowane na koszt Wykonawcy.
Wykonawca zobowiązuje się do zgłoszenia inspektorowi nadzoru terminu wykonania robót zanikających lub
ulegających zakryciu. W przypadku gdy Wykonawca nie dopełni zgłoszenia, zobowiązany jest odkryć roboty lub
wykonać odpowiednie odkucia bądź otwory niezbędne do zbadania wykonanych robót a następnie przywrócić je
do stanu pierwotnego na własny koszt. Roboty ulegające zakryciu lub roboty zanikające odbierane będą w terminie 4 dni roboczych od dnia zgłoszenia do odbioru.
§8
Zabezpieczenie należytego wykonania
1.
2.
3.
Wykonawca wnosi zabezpieczenie należytego wykonania umowy w wysokości 5 % wynagrodzenia brutto określonego w § 2, tj. ........................... zł słownie .................................................................
Wykonawca wnosi zabezpieczenie należytego wykonania umowy, w formie ............................
Zabezpieczenie służyć będzie pokryciu roszczeń z tytułu niewykonania lub nienależytego wykonania umowy.
Strony postanawiają, że z wnoszonego zabezpieczenia 30 %, tj. …………….. zł stanowić będzie kwotę pozostawioną na zabezpieczenie roszczeń z tytułu rękojmi za wady.
3
4.
5.
6.
Zabezpieczenie należytego wykonania umowy w wysokości 70% wniesionego zabezpieczenia zostanie zwrócone
w ciągu 30 dni od dnia wykonania zamówienia i uznania przez Zamawiającego za należycie wykonane.
Pozostała część zabezpieczenia zostanie zwrócona nie później niż w 15 dniu po upływie okresu rękojmi za wady.
Zamawiający wyraża zgodę na zmianę formy zabezpieczenia w trakcie realizacji umowy zgodnie z przepisami
ustawy Prawo zamówień publicznych.
§9
1.
2.
3.
4.
5.
1.
2.
3.
4.
5.
6.
1.
2.
Wykonawca zobowiązuje się do ubezpieczenia budowy na cały okres jej trwania od mogących wystąpić szkód,
nagłych zdarzeń losowych (m.in. następstw powodzi, deszczu nawalnego, obsunięć ziemi) w wysokości co najmniej 80% umownego wynagrodzenia oraz przedłożenia Zamawiającemu ubezpieczenia odpowiedzialności cywilnej na okres od dnia rozpoczęcia do dnia ukończenia robót.
Zamawiający do czasu przedłożenia dokumentów ubezpieczeniowych nie przekaże terenu budowy a zwłoka z
tego tytułu będzie traktowana jako powstała z przyczyn zależnych od Wykonawcy.
Wykonawca zobowiązany jest od chwili przejęcia terenu budowy i rozpoczęcia robót do ich odbioru końcowego
do ochrony przed uszkodzeniem i kradzieżą wykonanych przez siebie robót oraz materiałów przeznaczonych do
wykonania robót, zabezpieczenia robót przed szkodami spowodowanymi warunkami atmosferycznymi właściwymi dla danej pory roku oraz przed wodami gruntowymi.
Wykonawca naprawi na własny koszt uszkodzenia w robotach i materiałach powstałe w obrębie, w którym jest za
nie odpowiedzialny w zakresie i w sposób odpowiadający pod każdym względem wymaganiom specyfikacji technicznej wykonania i odbioru robót oraz dokumentacji projektowej.
Wykonawca zobowiązuje się do prowadzenia robót w sposób nie powodujący obniżenia stopnia zabezpieczenia
przeciwpowodziowego przyległego terenu t.j. na realizacji przedmiotu zamówienia w taki sposób, aby nie dopuścić
do powstania zagrożenia od strony jeziora w związku z prowadzonymi robotami.
§ 10
Roboty zamienne i dodatkowe
Zamawiający zastrzega sobie możliwość zmiany zakresu rzeczowego na skutek wprowadzenia robót zamiennych
w oparciu o protokół konieczności, spisany przez strony i zatwierdzony przez Zamawiającego na podstawie
kosztorysu różnicowego, przy jednoczesnym zachowaniu tych samych cen i wskaźników, zawartych w
kosztorysie ofertowym, stanowiącym załącznik do umowy.
Jeżeli w toku realizacji robót wystąpi konieczność wykonania robót nie objętych projektem technicznym lub
kosztorysem ofertowym Wykonawca po otrzymaniu dodatkowego zamówienia zobowiązany jest wykonać te
roboty przy zachowaniu cen jednostkowych i danych do kosztorysowania określonych w kosztorysie ofertowym.
Zakres tych robót i koszty będą uzgodnione z Zamawiającym.
W przypadku, gdy w kosztorysie ofertowym nie ma cen jednostkowych Wykonawca sporządzi kalkulację przy
zachowaniu norm, parametrów, standardów i składników do kosztorysowania jak w kosztorysie ofertowym. Kalkulacja podlega zatwierdzeniu przez Zamawiającego.
Wykonawcy nie przysługuje zapłata za wykonanie tych robót bez zgody Zamawiającego.
Zamawiający udzieli zamówienia dodatkowego na roboty, których wykonanie stało się konieczne na skutek sytuacji, których nie można było wcześniej przewidzieć oraz gdy z przyczyn technicznych lub gospodarczych zamówienia dodatkowego nie można oddzielić od zamówienia podstawowego lub gdy wykonanie zamówienia podstawowego uzależnione jest od wykonania zamówienia dodatkowego.
Strony uzgadniają tok postępowania przy zlecaniu robót
- Wykonawca zgłosi pisemnie Zamawiającemu konieczność wykonania robót,
- Wykonawca (kierownik budowy) wspólnie z Zamawiającym (inspektor nadzoru) sporządzą protokół konieczności,
- do protokołu konieczności Wykonawca sporządzi kosztorys,
- protokół konieczności wraz z kosztorysem podlegają sprawdzeniu i zatwierdzeniu przez Zamawiającego,
- podpisana przez obie strony umowa na roboty konieczne lub dodatkowe stanowić będzie podstawę do rozpoczęcia robot.
§ 11
Odbiór robót
Strony postanawiają, że przedmiotem odbioru końcowego będzie przedmiot umowy określony w §1 niniejszej
umowy
Po zakończeniu robót Wykonawca zobowiązany jest do przygotowania i przekazania Zamawiającemu dokumentacji powykonawczej obejmującej m.in.:
4
a.
3.
4.
5.
6.
7.
8.
9.
1.
2.
3.
4.
5.
6.
7.
8.
9.
dokumentację projektową z naniesionymi przez kierownika budowy wszystkimi zmianami dokonanymi
w toku wykonywania robót, akceptowanymi przez projektanta i inspektora nadzoru inwestorskiego,
b. operat geodezyjny zawierający dokumentację geodezyjną sporządzoną na poszczególnych etapach realizacji budowy w tym szkice tyczenia i kontroli położenia poszczególnych elementów obiektu zawierające
dane umożliwiające wznowienie lub kontrolę wyznaczenia, kopię mapy powstałą w wyniku geodezyjnej
inwentaryzacji powykonawczej,
c. dziennik budowy,
d. protokóły odbiorów częściowych robót, odbiorów technicznych wykonanych przez przedstawicieli firm
branżowych, dokumentację badań geotechnicznych,
e. inne dokumenty wymagane do uzyskania pozwolenia na użytkowanie,
f. rysunki, szkice i dokumentację roboczą służącą realizacji robót,
g. dzienniki montażu/dzienniki bicia pali i ścianek szczelnych,
h. korespondencję i dokumenty związane z wykonaniem przedmiotu umowy,
i. dokumentację fotograficzną (obiektu przed rozbiórką i realizowanych robót) zapisaną na nośniku elektronicznym w formacie uniemożliwiającym dokonywanie zmian,
j. dokumentację geotechniczną obiektu.
Przekazanie przez Wykonawcę dokumentacji powykonawczej warunkuje wyznaczenie przez Zamawiającego terminu odbioru końcowego.
Wykonawca zgłosi gotowość do odbioru końcowego wpisem do dziennika budowy i złoży w siedzibie Zamawiającego pisemne zawiadomienie o gotowości do odbioru końcowego z dokumentacją powykonawczą.
Zamawiający wyznaczy termin i rozpocznie odbiór w ciągu 14 dni od daty zawiadomienia go o osiągnięciu gotowości do odbioru i zawiadomi Wykonawcę.
Strony postanawiają, że z czynności odbioru będzie spisany protokół zawierający ustalenia dokonane w toku odbioru, jak też terminy wyznaczone na usunięcie stwierdzonych wad lub usterek.
Jeżeli w toku czynności odbioru zostaną stwierdzone wady Zamawiającemu przysługują następujące uprawnienia:
a. jeżeli wady nadają się do usunięcia, Zamawiający odmówi odbioru przedmiotu umowy do czasu usunięcia
tych wad na koszt Wykonawcy poprzez naprawę lub wykonanie elementu wadliwego po raz drugi,
b. jeżeli wady nie nadają się do usunięcia, lecz umożliwiają użytkowanie przedmiotu umowy zgodnie z
przeznaczeniem Zamawiający obniży wynagrodzenie o poniesione z tego tytułu koszty nie płacąc za elementy
wadliwe,
c. istnienie wady i jej usunięcie powinno być stwierdzone protokolarnie,
d. inne uprawnienia wynikające z tytułu rękojmi i gwarancji określone w Kodeksie Cywilnym.
Wykonawca zobowiązuje się do zawiadomienia Zamawiającego o usunięciu wad i żądania wyznaczenia terminu
odbioru.
Po protokolarnym stwierdzeniu usunięcia wad lub usterek rozpoczynają swój bieg terminy na zwrot (zwolnienie)
zabezpieczenia należytego wykonania umowy.
Zamawiający zastrzega prawo do przerwania czynności odbioru, jeżeli w czasie tych czynności ujawniono istnienie wad uniemożliwiających użytkowanie przedmiotu umowy zgodnie z przeznaczeniem do czasu usunięcia tych
wad w terminie i w sposób uzgodniony przez strony
§ 12
Warunki płatności
Fakturowanie częściowe następować będzie za wykonane i odebrane etapy robót do wysokości 90% wynagrodzenia umownego.
Zapłata należności nastąpi w terminie do 60 dni od daty wpływu faktury, na konto Wykonawcy ……………….
Terminem zapłaty jest data obciążenia rachunku bankowego Zamawiającego.
W przypadku zlecenia robót podwykonawcy zapłata za wykonane i odebrane elementy robót nastąpi w terminie
wskazanym wyżej pod warunkiem udokumentowania przez Wykonawcę zapłaty podwykonawcy.
Rozliczenie końcowe nastąpi po wystawieniu faktury końcowej na podstawie protokołu odbioru końcowego przekazującego zadanie do eksploatacji.
Zamawiający zastrzega prawo przesunięcia terminu płatności w przypadku opóźnionego przekazania środków
finansowych niewynikającego z jego winy.
Fakturowanie częściowe odbywać się będzie w oparciu o protokoły odbioru częściowego zgodnie z harmonogramem rzeczowo-finansowym zadania stanowiącym załącznik do umowy.
Kolejność realizacji, terminy oraz wartość poszczególnych etapów i odbiorów określa harmonogram rzeczowofinansowy stanowiący załącznik do umowy.
W przypadku zlecenia podwykonawstwa robót, opłacenie faktury za ostatni etap nastąpi pod warunkiem załączenia do faktury oświadczenia podwykonawców o zaspokojeniu zobowiązań finansowych wynikających z umów
zawartych przez Wykonawcę z podwykonawcami.
5
§ 13
Odstąpienie od umowy
Stronom przysługuje odstąpienie od umowy w następujących przypadkach
A. Wykonawcy:
1) Zamawiający odmawia odbioru robót bez uzasadnionej przyczyny,
2) Zamawiający zawiadomi Wykonawcę, że nie jest w stanie realizować swoich obowiązków wynikających z
umowy.
B. Zamawiającemu:
1) Wykonawca nie rozpoczął robót lub przerwał realizację robót i nie wznowił ich pomimo wezwania Zamawiającego a przerwa ta trwa dłużej niż 14 dni,
2) w razie wystąpienia istotnej zmiany okoliczności powodującej, że wykonanie umowy nie leży w interesie publicznym, czego nie można było przewidzieć w chwili zawarcia umowy,
3) zostanie ogłoszona upadłość lub rozwiązanie firmy Wykonawcy lub zostanie wydany nakaz zajęcia majątku
Wykonawcy,
§ 14
Odstąpienie od umowy przez Zamawiającego z winy Wykonawcy spowoduje zatrzymanie zabezpieczenia należytego
wykonania umowy w celu pokrycia kosztów związanych ze skutkami zerwania umowy.
1.
2.
3.
4.
5.
6.
7.
8.
9.
1.
2.
§ 15
Rękojmia
Wykonawca ponosi wobec Zamawiającego odpowiedzialność z tytułu rękojmi za wady fizyczne w przedmiocie
umowy w terminie i na zasadach określonych w KC. Okres rękojmi za wady fizyczne wynosi 36 miesięcy.
Okresy rękojmi rozpoczyna swój bieg od daty bezusterkowego odbioru końcowego (protokołu odbioru).
Odpowiedzialność Wykonawcy z tytułu rękojmi obejmuje wady powstałe z przyczyn tkwiących w przedmiocie
umowy.
Ustala się poniższe terminy usunięcia wad:
a) jeśli wada uniemożliwia zgodne z obowiązującymi przepisami użytkowanie obiektu - natychmiast,
b) w pozostałych przypadkach, w terminie uzgodnionym w protokóle spisanym przy udziale obu Stron,
c) usunięcie wad zostanie stwierdzone protokolarnie.
Wykonawca zobowiązuje się do zawiadomienia Zamawiającego o usunięciu wad.
Wykonawca jest odpowiedzialny za szkody i straty, które spowodował w czasie prac nad usuwaniem wad.
Strony ustalają, że Zamawiający korzystając z zabezpieczenia należytego wykonania umowy może usunąć w
zastępstwie Wykonawcy i na jego koszt, wady nieusunięte w wyznaczonym terminie, a powstałe w okresie
rękojmi.
Rozliczenie Wykonawcy z obciążeń wynikających z rękojmi musi być potwierdzone protokółami odbiorów.
Zamawiający może dochodzić roszczeń z tytułu rękojmi także po terminie określonym w pkt.1 jeżeli reklamował
wadę przed upływem tego terminu.
§ 16
Kary umowne
Za niewykonanie lub nienależyte wykonanie przedmiotu umowy strony ustalają następujące kary umowne:
A. Wykonawca zobowiązany jest do zapłacenia Zamawiającemu kar umownych z tytułu:
1) zwłoki w rozpoczęciu robót – w wysokości 0,2% wynagrodzenia brutto określonego w § 2- za każdy dzień
opóźnienia, licząc od daty rozpoczęcia robót określonej w § 3
2) zwłoki w wykonaniu określonego w umowie przedmiotu odbioru - w wysokości 0,5% wynagrodzenia brutto określonego w § 2, za każdy dzień zwłoki liczonej od dnia określonego w § 3;
3) zwłoki w wykonaniu elementu robót - w wysokości 0,2 % wartości brutto elementu określonego w harmonogramie - za każdy dzień opóźnienia, licząc od dnia zakończenia określonego w harmonogramie
4) zwłoki w usunięciu wad lub usterek - w wysokości 0,1% wynagrodzenia brutto określonego w § 2, za każdy dzień zwłoki liczonej od dnia wyznaczonego na usunięcie wad lub usterek;
5) odstąpienie od umowy z przyczyn leżących po stronie Wykonawcy – w wysokości 5% wynagrodzenia
brutto określonego w § 2.
B. Zamawiający zobowiązany jest do zapłacenia Wykonawcy kar umownych z tytułu:
1) zwłoki w dostarczeniu dokumentacji, przekazaniu placu budowy – w wysokości 0,3% wynagrodzenia brutto określonego w § 2, za każdy dzień zwłoki;
2) odstąpienie od umowy z przyczyn leżących po stronie Zamawiającego - wysokości 5% wynagrodzenia
brutto za niezrealizowaną część robót, z zastrzeżeniem § 13 lit. B pkt. 2
Strony zastrzegają sobie prawo dochodzenia odszkodowania uzupełniającego do wysokości rzeczywiście poniesionej szkody na zasadach ogólnych Kodeksu cywilnego.
6
1.
2.
3.
4.
1.
2.
3.
§ 17
Inne postanowienia
W przypadku zamiaru powierzenia wykonania części przedmiotu umowy podwykonawcy, Wykonawca zobowiązany jest uzyskać zgodę Zamawiającego pod rygorem odstąpienia przez Zamawiającego od umowy z winy Wykonawcy. Zakres robót Wykonawcy i podwykonawcy winien być uwidoczniony w umowie (art. 6471 §1 Kodeks
cywilny).
Wykonawca zobowiązuje się wykonać siłami swojego przedsiębiorstwa następujący zakres rzeczowy robót:
1).............................................................................................................................................................
2)..............................................................................................................................................................
zakres robót, który Wykonawca wykona przy pomocy podwykonawców:
1).................................................................- roboty ...........................................................................
2).................................................................- roboty ..........................................................................
Wykonawca ponosi wobec Zamawiającego pełną odpowiedzialność za roboty, które wykonuje przy pomocy podwykonawców.
Wykonawca wyraża zgodę na zawarcie umów przelewu wierzytelności na rzecz podwykonawców, należnych im
za wykonane roboty w ramach niniejszej umowy.
§ 18
Zamawiający przewiduje możliwość dokonania zmian postanowień zawartej umowy w stosunku do treści oferty
na podstawie której dokonano wyboru Wykonawcy.
Zamawiający określa następujące warunki w jakich przewiduje możliwość dokonania zmian zawartej umowy:
a. konieczność zmiany terminu umownego z powodu:
- działania siły wyższej, tj. wyjątkowego zdarzenia lub okoliczności; nie uważa się za czynnik zakłócający
wpływ czynników atmosferycznych w czasie realizacji robót, który przy składaniu ofert musi być normalnie
brany pod uwagę (wyjątek stanowią przeszkody atmosferyczne o charakterze katastrof lub przeszkody atmosferyczne nietypowe dla danej pory roku trwające dłużej niż 1 miesiąc),
- z przyczyn niezależnych od Zamawiającego, tj. z powodu nadzwyczajnych zdarzeń, których nie mógł
przewidzieć w chwili zawarcia umowy
- konieczności wykonania robót dodatkowych lub zamiennych wpływających na termin wykonania zamówienia podstawowego
- działania lub bezczynności organów wydających decyzje, postanowienia itp. powodujące niemożliwość
dotrzymania terminów umownych
b. zmiana finansowania robót związana ze zmianą budżetu Zamawiającego, otrzymaniem dotacji lub innych
środków uzyskanych z zewnątrz
c. rezygnacja z części robót lub konieczność wykonania robót zamiennych ,nie wykraczających poza zakres
przedmiotu zamówienia , jeżeli takie zmiany będą konieczne do prawidłowej realizacji zamówienia
d. konieczności zrealizowania robót budowlanych przy zastosowaniu innych rozwiązań niż wskazane w dokumentacji technicznej i ofercie, w przypadku gdyby zastosowanie przewidzianych rozwiązań groziło niewykonaniem lub wadliwym wykonaniem robót
e. konieczność wykonania dodatkowych badań, ekspertyz, analiz itp.
f. konieczność wykonania robót zamiennych, niewykraczających poza zakres przedmiotu zamówienia, których
wprowadzenie będzie konieczne dla wykonania całości robót i uzyskania założonego efektu użytkowego
g. zmiana przepisów prawa w zakresie mającym wpływ na termin realizacji umowy
h. likwidacja lub rozwiązanie firmy Wykonawcy
i. zmiana Podwykonawców
j. ustawowa zmiana podatku VAT
Warunkiem dokonania zmian postanowień umowy jest zgoda obu stron wyrażona na piśmie pod rygorem nieważności takiej zmiany w formie aneksu do umowy.
§ 19
W sprawach nie uregulowanych niniejszą umową będą miały zastosowanie przepisy Kodeksu Cywilnego.
§ 20
Spory mogące wyniknąć na tle wykonania niniejszej umowy strony poddają pod rozstrzygnięcie sądu powszechnego
właściwego miejscowo dla siedziby Zamawiającego.
§ 21
Umowę sporządzono w 4 jednobrzmiących egzemplarzach, po dwa egzemplarze dla Wykonawcy i dla Zamawiającego.
7
§ 22
Załączniki
Integralną częścią niniejszej umowy są:
1. zobowiązanie ofertowe Wykonawcy
2. harmonogram rzeczowo-finansowy wykonania zadania
3. kosztorysy ofertowe
4. wycena usługi – nadzór autorski
ZAMAWIAJĄCY:
WYKONAWCA:
8
