3. Projekt umowy

Transkrypt

3. Projekt umowy

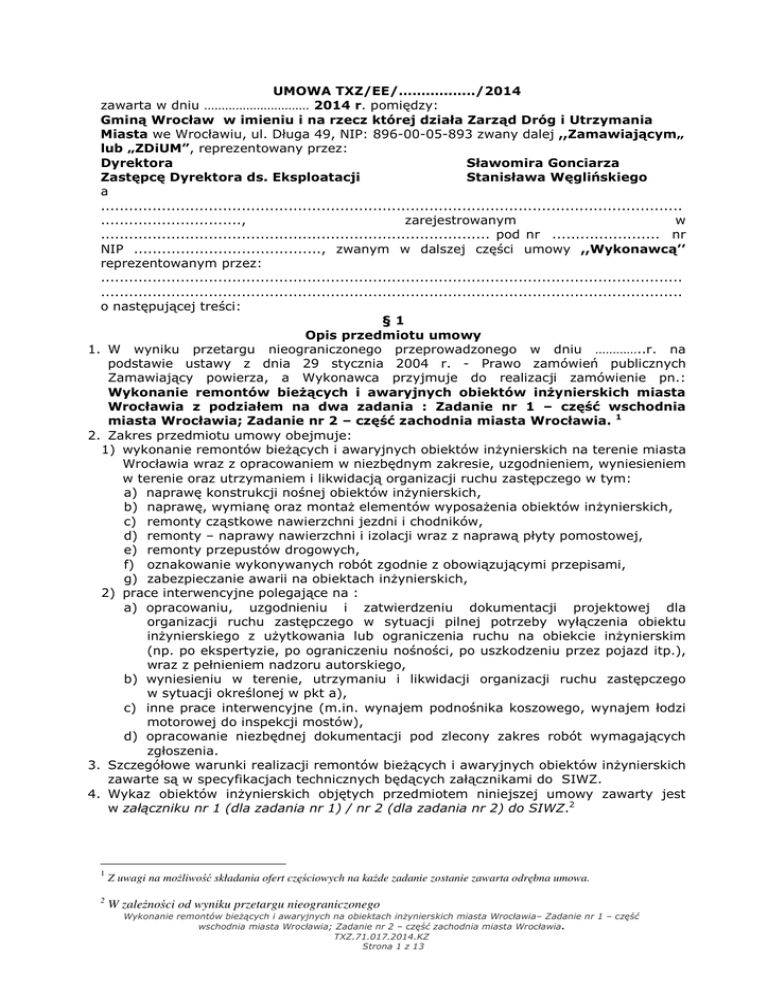

UMOWA TXZ/EE/……………../2014
zawarta w dniu ………………………… 2014 r. pomiędzy:
Gminą Wrocław w imieniu i na rzecz której działa Zarząd Dróg i Utrzymania
Miasta we Wrocławiu, ul. Długa 49, NIP: 896-00-05-893 zwany dalej ,,Zamawiającym„
lub „ZDiUM”, reprezentowany przez:
Dyrektora
Sławomira Gonciarza
Zastępcę Dyrektora ds. Eksploatacji
Stanisława Węglińskiego
a
............................................................................................................................
..............................,
zarejestrowanym
w
................................................................................... pod nr ....................... nr
NIP ........................................, zwanym w dalszej części umowy ,,Wykonawcą’’
reprezentowanym przez:
............................................................................................................................
............................................................................................................................
o następującej treści:
§1
Opis przedmiotu umowy
1. W wyniku przetargu nieograniczonego przeprowadzonego w dniu …………..r. na
podstawie ustawy z dnia 29 stycznia 2004 r. - Prawo zamówień publicznych
Zamawiający powierza, a Wykonawca przyjmuje do realizacji zamówienie pn.:
Wykonanie remontów bieżących i awaryjnych obiektów inżynierskich miasta
Wrocławia z podziałem na dwa zadania : Zadanie nr 1 – część wschodnia
miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia. 1
2. Zakres przedmiotu umowy obejmuje:
1) wykonanie remontów bieżących i awaryjnych obiektów inżynierskich na terenie miasta
Wrocławia wraz z opracowaniem w niezbędnym zakresie, uzgodnieniem, wyniesieniem
w terenie oraz utrzymaniem i likwidacją organizacji ruchu zastępczego w tym:
a) naprawę konstrukcji nośnej obiektów inżynierskich,
b) naprawę, wymianę oraz montaż elementów wyposażenia obiektów inżynierskich,
c) remonty cząstkowe nawierzchni jezdni i chodników,
d) remonty – naprawy nawierzchni i izolacji wraz z naprawą płyty pomostowej,
e) remonty przepustów drogowych,
f) oznakowanie wykonywanych robót zgodnie z obowiązującymi przepisami,
g) zabezpieczanie awarii na obiektach inżynierskich,
2) prace interwencyjne polegające na :
a) opracowaniu, uzgodnieniu i zatwierdzeniu dokumentacji projektowej dla
organizacji ruchu zastępczego w sytuacji pilnej potrzeby wyłączenia obiektu
inżynierskiego z użytkowania lub ograniczenia ruchu na obiekcie inżynierskim
(np. po ekspertyzie, po ograniczeniu nośności, po uszkodzeniu przez pojazd itp.),
wraz z pełnieniem nadzoru autorskiego,
b) wyniesieniu w terenie, utrzymaniu i likwidacji organizacji ruchu zastępczego
w sytuacji określonej w pkt a),
c) inne prace interwencyjne (m.in. wynajem podnośnika koszowego, wynajem łodzi
motorowej do inspekcji mostów),
d) opracowanie niezbędnej dokumentacji pod zlecony zakres robót wymagających
zgłoszenia.
3. Szczegółowe warunki realizacji remontów bieżących i awaryjnych obiektów inżynierskich
zawarte są w specyfikacjach technicznych będących załącznikami do SIWZ.
4. Wykaz obiektów inżynierskich objętych przedmiotem niniejszej umowy zawarty jest
w załączniku nr 1 (dla zadania nr 1) / nr 2 (dla zadania nr 2) do SIWZ.2
1
Z uwagi na możliwość składania ofert częściowych na każde zadanie zostanie zawarta odrębna umowa.
2
W zależności od wyniku przetargu nieograniczonego
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 1 z 13
§2
Kolejność ważności dokumentów
Dokumenty tworzące umowę należy traktować jako wzajemnie się uzupełniające. Umowę
tworzą następujące dokumenty, wymienione poniżej w porządku pierwszeństwa:
1. akt umowy,
2. specyfikacja istotnych warunków zamówienia,
3. oferta Wykonawcy z dnia …………….,
4. komplet dokumentów potwierdzający ubezpieczenie OC Wykonawcy.
1.
2.
3.
4.
5.
6.
7.
§3
Termin realizacji
Strony ustalają, że przedmiot umowy będzie realizowany od daty zawarcia umowy
do 30.06.2015 roku.
Zamawiający będzie ustalał zakres robót w formie zleceń pisemnych, przesyłanych
faksem, pocztą elektroniczną lub poprzez inne narzędzie elektroniczne udostępnione
przez Zamawiającego, na poszczególne obiekty z ustaleniem zakresu robót, terminu ich
wykonania oraz przewidywanego wynagrodzenia wg załącznika nr 3 do SIWZ.
Roboty na obiektach inżynierskich w ciągu dróg krajowych, wojewódzkich i o dużym
natężeniu ruchu należy wykonywać w dni wolne od pracy lub w porach nocnych
(w godz. 2200 – 500), a jeżeli to nie będzie możliwe w dni robocze, ale poza godzinami
szczytu ruchu kołowego.
Wykonawca zobowiązany jest rozpocząć roboty związane z usuwaniem awarii obiektów
inżynierskich w ciągu 24 godzin od momentu zlecenia ich przez Zamawiającego.
W sytuacjach niecierpiących zwłoki Zamawiający może dokonać zlecenia telefonicznie,
powinien jednak w takim przypadku potwierdzić je pisemnie w terminie 48 godzin od
zlecenia.
Termin wykonania poszczególnych zleceń może ulec zmianie w przypadku wystąpienia
okoliczności, których nie można było przewidzieć w chwili udzielenia zlecenia i im
zapobiec mimo dołożenia należytej staranności. Zaistnienie przeszkód w wykonaniu
robót Wykonawca ma obowiązek zgłosić na piśmie Zamawiającemu.
Zaistnienie przeszkód w wykonaniu robót powinno być potwierdzone wpisem do
dziennika budowy.
Za datę zakończenia robót na zlecenie uważa się datę, w której Kierownik robót zgłasza
Zamawiającemu zakończenie realizacji robót w ramach poszczególnego zlecenia oraz
gotowość tych robót do odbioru (dopuszcza się formę zgłoszenia pocztą elektroniczną do
Inspektora
Nadzoru
ZDiUM
na
adres:…………………………………………………………………).
Kierownik robót dokonuje odpowiedniego wpisu do dziennika budowy, który potwierdza
Inspektor nadzoru.
§4
Obowiązki Zamawiającego
1. Zamawiający zobowiązuje się do:
1) zapewnienia nadzoru inwestorskiego,
2) sprawdzenia książki obmiaru w terminie 7 dni roboczych od daty przekazania,
3) sprawdzenia i zatwierdzenia kosztorysów powykonawczych, opracowanych na
podstawie książki obmiaru w terminie 15 dni roboczych od daty ich otrzymania,
4) przeprowadzenia odbioru wykonanych robót oraz zapłaty za ich wykonanie.
2. Zamawiający nie ponosi odpowiedzialności za składniki majątkowe Wykonawcy
znajdujące się na terenie prowadzonych robót w trakcie realizacji przedmiotu umowy.
§5
Obowiązki Wykonawcy
1. Przedmiot umowy będzie realizowany zgodnie z obowiązującymi przepisami Prawa
budowlanego, wszelkimi aktami prawnymi właściwymi w przedmiocie zamówienia,
przepisami techniczno - budowlanymi, obowiązującymi normami oraz zasadami wiedzy
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 2 z 13
budowlanej, w zakresie i w sposób zgodny z Umową, opisem zawartym w Specyfikacji
Istotnych Warunków Zamówienia, specyfikacjami technicznymi oraz ofertą Wykonawcy.
2. W zakresie remontów bieżących i awaryjnych obiektów inżynierskich Wykonawca
zobowiązuje się do:
1) zorganizowania i prowadzenia robót z należytą starannością, z zachowaniem procesu
technologicznego, zgodnie z przepisami BHP, p. poż., przy udziale właścicieli lub
użytkowników urządzeń obcych oraz wyposażenia brygad roboczych w odpowiedni
strój roboczy i środki ochrony osobistej,
2) urządzenia i utrzymania w sposób estetyczny terenu i zaplecza budowy,
3) zabezpieczenia istniejącej zieleni,
4) wykonania i utrzymania w należytej sprawności oznakowania i zabezpieczenia terenu
budowy,
5) ustawicznego utrzymania terenu i zaplecza budowy w stanie gwarantującym
bezpieczeństwo osób korzystających z tych terenów,
6) opracowania projektu organizacji ruchu zastępczego zgodnie z wymogami
obowiązującymi w tym zakresie,
7) identyfikacji swoich urządzeń znakiem firmowym,
8) pisemnego powiadomienia (faks) Zamawiającego, Wydziału Inżynierii Miejskiej
Urzędu Miejskiego Wrocławia, Wydziału Transportu Urzędu Miejskiego Wrocławia, a w
przypadku zmian w organizacji ruchu także właściwego organu Policji o terminie,
lokalizacji i zakresie robót wraz z podaniem sposobu oznakowania robót,(przed
przystąpieniem do robót),
9) dysponowania bazą materiałowo-sprzętową gwarantującą prawidłową realizacje
zamówienia,
10) zdjęcia, przechowania i zabezpieczenia majątku Gminy Wrocław, tj. istniejącego
oznakowania pionowego, elementów zabezpieczenia ruchu oraz innego wyposażenia
pasa drogowego itp. lub przekazania do magazynu ZDiUM, co należy każdorazowo
udokumentować w postaci spisania stosownej notatki,
11) odtworzenia istniejącego oznakowania po zakończonym remoncie obiektu
inżynierskiego,
12) zapewnienia obsługi geodezyjnej łącznie z pomiarami powykonawczymi i geodezyjną
inwentaryzacją wszystkich robót, zatwierdzoną przez Zarząd Geodezji Kartografii
i Katastru Miejskiego. W zakresie geodezyjnej obsługi budowy Wykonawca
dodatkowo:
a) wykona analizę wpływu robót budowlanych na stabilność punktów osnowy
poligonizacji technicznej ( w przypadku stwierdzenia – w wyniku przeprowadzonej
analizy, że takiego zagrożenia nie ma, należy złożyć w ZDiUM w Zespole
Geodezyjnym stosowane oświadczenia na piśmie),
b) dla punktów zagrożonych naruszeniem stabilności opracuje i wdroży ich
zabezpieczenie,
c) dla punktów, które w wyniku realizacji inwestycji muszą ulec likwidacji opracuje
metodykę ich odtworzenia, w taki sposób by były spełnione kryteria
dokładnościowe dla odpowiedniej klasy poligonizacji, uzyska w formie uzgodnienia
akceptację Zarządu Geodezji, Kartografii i Katastru Miejskiego, odtworzy
przerwany fragment ciągu poligonowego
d) po odtworzeniu przerwanego ciągu poligonowego, przedstawi w ZDiUM w Zespole
Geodezyjnym, protokół potwierdzony przez Zarząd Geodezji, Kartografii i Katastru
Miejskiego stwierdzający prawidłowość ich wykonania,
13) prowadzenia robót ( w zależności od zadania i potrzeby) przy ograniczonym ruchu
drogowym i przy odpowiednim, zgodnym z przepisami oznakowaniu robót;
Wyłączenie ruchu kołowego należy prowadzić zgodnie z opracowanym we własnym
zakresie przez Wykonawcę do tego celu projektem organizacji ruchu zastępczego,
uzgodnionym i zatwierdzonym przez osoby do tego uprawnione,
14) zorganizowania ruchu zastępczego zgodnie z wymogami obowiązującymi w tym
zakresie,
15) poniesienia kosztów związanych z wypłatą odszkodowań za szkody, które powstaną
w związku z wykonaniem i wykonywaniem przedmiotu umowy; Wykonawca ponosi
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 3 z 13
16)
17)
18)
19)
20)
21)
22)
23)
24)
25)
26)
27)
28)
29)
30)
31)
pełną odpowiedzialność za wypadki i szkody powstałe w związku z nieprawidłowym
oznakowaniem terenu budowy oraz z wykonaniem i wykonywaniem przedmiotu
zamówienia,
ponoszenia odpowiedzialności za ochronę instalacji i urządzeń podziemnych oraz
zapewnienia ich właściwego oznakowania i zabezpieczenia przed uszkodzeniem
w czasie wykonywania robót,
prowadzenia wszelkich robót remontowych przy urządzeniach obcych lub w ich
sąsiedztwie w uzgodnieniu lub pod nadzorem właściciela lub użytkownika tych
urządzeń,
przewiezienia odpadów: materiałów z rozbiórki (z wyjątkiem elementów stalowych
i żeliwnych, materiałów kamiennych i materiałów przeznaczonych do powtórnego
wbudowania lub do odzysku, odpadu pofrezowego) oraz robót ziemnych na wybrane
przez siebie wysypisko, w ramach ceny ofertowej określonej § 7 ust. 1,
wstępnej segregacji na terenie budowy materiałów z rozbiórki oraz przewiezienia na
składowisko ZDiUM, ul. Długa 49 w godz. 7.15-15.15, materiałów z odzysku,
nadających się do powtórnego wbudowania, a niewykorzystanych w ramach
niniejszego zamówienia, tj. elementów
stalowych, materiału
kamiennego
pełnowartościowego itp. po ich oczyszczeniu z zaprawy cementowej, betonu
asfaltowego i innych zanieczyszczeń,
przewiezienia odpadów pofrezowych na miejsce wskazane przez Zamawiającego,
posiadania zezwolenia ( dot. również Podwykonawców) na prowadzenie działalności
w zakresie transportu odpadów,
skompletowania oraz przedstawienia dokumentów pozwalających na ocenę
prawidłowego wykonania poszczególnych zleceń, a w szczególności dokumentację
powykonawczą wraz z aktualnymi pomiarami geodezyjnymi przebudowanych czy
remontowanych
przepustów
drogowych,
dziennika
budowy,
dokumentację
fotograficzną z etapów prowadzonych robot,
prowadzenia na bieżąco książki obmiarów i dokumentów rozliczeniowych,
zapewnienia kontroli jakości robót i materiałów oraz przekazania Zamawiającemu (na
bieżąco) deklaracji zgodności na materiały i prefabrykaty przed ich wbudowaniem,
przekazania Zamawiającemu wyników badań materiałów (atesty, aprobaty, itp.) przy
robotach zanikających oraz przy odbiorze końcowym robót będących przedmiotem
poszczególnych zleceń,
posiadania ważnego dokumentu potwierdzającego ubezpieczenie od odpowiedzialności
cywilnej z tytułu prowadzonej działalności gospodarczej, nieprzerwanie przez cały
okres trwania umowy,
uzyskania pisemnej zgody Zamawiającego na zmianę Kierownika budowy / osoby do
wykonania przeglądów szczegółowych, z minimum siedmiodniowym wyprzedzeniem
przed zmianą Kierownika budowy / osoby do wykonania przeglądów szczegółowych.
Wraz z wystąpieniem do Zamawiającego o wyrażenie w/w zgody, Wykonawca
przekaże
Zamawiającemu
dokumenty
potwierdzające
spełnianie
przez
proponowanego Kierownika budowy / osoby do wykonania przeglądów szczegółowych
wymogów określonych w SIWZ,
podania, po ostatnim bezusterkowym przeglądzie pogwarancyjnym, aktualnego
numeru konta bankowego, na który Zamawiający zwróci część zabezpieczenia
pozostawioną na zabezpieczenie roszczeń z tytułu rękojmi za wady, w przypadku
wniesienia przez Wykonawcę zabezpieczenia należytego wykonania umowy w formie
gotówki,
opracowywania zleconych dokumentacji zgodnie z warunkami specyfikacji istotnych
warunków zamówienia, z postanowieniami umownymi i wytycznymi do projektowania
oraz zgodnie z obowiązującymi w tym zakresie przepisami i normami,
wykorzystania w opracowanej dokumentacji najnowszych rozwiązań technologicznych
wraz z wykorzystaniem techniki komputerowej,
konsultowania z Zamawiającym przyjętych rozwiązań projektowych, w trakcie
opracowywania dokumentacji projektowej,
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 4 z 13
32) uzyskania niezbędnych do wykonania zamówienia uzgodnień, opinii, zatwierdzeń,
decyzji, pozwoleń i postanowień administracyjnych, w ramach ceny ofertowej
określonej w § 7 ust. 1,
3. Wykonawca ponosi pełną odpowiedzialność za zapewnienie i przestrzeganie warunków
bezpieczeństwa w czasie wykonywania prac oraz wykonanie w trakcie prowadzonych
prac właściwych zabezpieczeń wynikających z przepisów bhp i ppoż.
4. Wykonawca jest wytwórcą i posiadaczem wszystkich odpadów powstałych w wyniku
prowadzenia prac, w tym odpadów niebezpiecznych. Na Wykonawcy ciążą wszystkie
obowiązki wynikające z ustawy z dnia 14.12.2012 r. o odpadach (Dz. U. z 2013 r. Nr 0
poz. 21), a w szczególności opisane w Dziale II, Rozdziale 9 ustawy oraz wynikające
z Rozporządzenia Ministra Środowiska z dnia 27.09.2001 r. w sprawie katalogu odpadów
(Dz. U. Nr 112, poz. 1206).
5. Wykonawca zapewni we własnym zakresie wszelkie materiały oraz sprzęt pomiarowy
niezbędny do wykonania przedmiotu umowy. Wyroby, które zakupi Wykonawca, muszą
spełniać wymagania określone w art. 5 ustawy z dnia 16 kwietnia 2004 r. o wyrobach
budowlanych (Dz. U. Nr 92, poz. 881 ze zm.) oraz w Szczegółowej Specyfikacji
Technicznej. Wbudowane materiały muszą odpowiadać wymogom, które określa art. 10
ustawy Prawo budowlane z dnia 7 lipca 1994 r. (Dz. U. z 2013 r. Nr 1409). Jeżeli
Zamawiający zarządzi przeprowadzenie dodatkowych badań jakości wbudowanych
materiałów, a ich wynik wykaże, że materiały bądź roboty nie są zgodnie z SIWZ, to
koszty tych badań poniesie Wykonawca. Natomiast jeżeli wyniki badań będą zgodne z
SIWZ to koszty badań ponosi Zamawiający. W sytuacji, kiedy materiały bądź roboty nie
są zgodne z SIWZ, oprócz poniesienia kosztów badań, Wykonawca zobowiązany będzie
do ponownego wykonania tego zakresu robót przy zastosowaniu materiałów właściwych
– na własny koszt. Na wniosek Zamawiającego Wykonawca ma obowiązek podać dane
dotyczące dostawców i producentów materiałów i urządzeń. Na wniosek Zamawiającego
Wykonawca ma obowiązek udokumentować ilość i wartość nabytych materiałów
( faktury zakupu).
6. Wykonawca po opracowaniu i uzgodnieniu przekaże Zamawiającemu protokołem
zdawczo-odbiorczym projekty organizacji ruchu zastępczego bądź innego z zakresu
robót wymagających zgłoszenia (w 3 egzemplarzach w wersji papierowej i 1 w wersji
elektronicznej zapisany na nośnikach optycznych CD-R, DVD+/-R, w formacie PDF).
Łącznie z przekazaną dokumentacją w ramach wynagrodzenia za tę dokumentację,
Wykonawca przekaże Zamawiającemu prawa autorskie majątkowe w tym prawa
zależne.
7. Wykonawca zobowiązany jest do dostarczenia Zamawiającemu w terminie 14 dni od
dnia zawarcia umowy:
1) programu zapewnienia jakości robót,
2) wykazu Podwykonawców wraz z określeniem zakresu powierzonych im części
zamówienia, zgodnie z załącznikiem nr II A/ IIB do oferty oraz do aktualizowania tego
wykazu każdorazowo przy zmianie lub wprowadzeniu podwykonawcy.
§6
Podwykonawcy
1. Wykonawca, podwykonawca lub dalszy podwykonawca przedmiotu umowy zamierzający
zawrzeć umowę o podwykonawstwo, której przedmiotem są roboty budowlane jest
obowiązany w trakcie realizacji umowy do przedłożenia Zamawiającemu projektu
umowy o podwykonawstwo, przy czym podwykonawca lub dalszy podwykonawca jest
obowiązany dołączyć zgodę Wykonawcy na zawarcie umowy o podwykonawstwo o treści
zgodnej z projektem umowy.
2. Termin zapłaty wynagrodzenia podwykonawcy lub dalszemu podwykonawcy
przewidziany w umowie o podwykonawstwo nie może być dłuższy niż 30 dni od dnia
doręczenia wykonawcy, podwykonawcy lub dalszemu podwykonawcy faktury oraz nie
dłuższy niż termin zapłaty wynagrodzenia na rzecz Wykonawcy.
3. Zamawiający w terminie do 14 dni od dnia przedłożenia projektu umowy
o podwykonawstwo zgłasza pisemne zastrzeżenia, w przypadku gdy umowa
o podwykonawstwo:
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 5 z 13
1) nie spełnia wymagań określonych w pkt 6.10. Części III SIWZ,
2) przewiduje termin zapłaty wynagrodzenia dłuższy niż 30 dni od dnia doręczenia
wykonawcy, podwykonawcy lub dalszemu podwykonawcy faktury lub dłuższy niż
termin zapłaty wynagrodzenia na rzecz Wykonawcy.
4. Niezgłoszenie
pisemnych
zastrzeżeń
do
przedłożonego
projektu
umowy
o podwykonawstwo w terminie, o którym mowa w ust. 3 uważa się za akceptację
projektu umowy przez Zamawiającego.
5. Wykonawca podwykonawca lub dalszy podwykonawca przedmiotu umowy jest
obowiązany przedłożyć Zamawiającemu poświadczoną za zgodność z oryginałem kopię
zawartej umowy o podwykonawstwo, której przedmiotem są roboty budowlane,
w terminie 7 dni od dnia jej zawarcia.
6. Zamawiający w terminie 14 dni od dnia przedłożenia poświadczonej za zgodność
z oryginałem kopii umowy o podwykonawstwo zgłasza pisemny sprzeciw do umowy
o podwykonawstwo, w przypadku gdy umowa o podwykonawstwo:
1) nie spełnia wymagań określonych w pkt 6.10. Części III SIWZ,
2) przewiduje termin zapłaty wynagrodzenia dłuższy niż 30 dni od dnia doręczenia
wykonawcy, podwykonawcy lub dalszemu podwykonawcy faktury lub dłuższy
niż termin zapłaty wynagrodzenia na rzecz Wykonawcy.
7. Niezgłoszenie pisemnego sprzeciwu do przedłożonej umowy o podwykonawstwo
w terminie, o którym mowa w ust. 6 uważa się za akceptację umowy przez
Zamawiającego.
8. Wykonawca podwykonawca lub dalszy podwykonawca przedmiotu umowy jest
obowiązany przedłożyć Zamawiającemu poświadczoną za zgodność z oryginałem kopię
zawartej umowy o podwykonawstwo, której przedmiotem są dostawy lub usługi,
z wyłączeniem umów podwykonawczych o wartości mniejszej niż 0,5% wartości
niniejszej umowy (wyłączenie nie dotyczy umów o wartości większej niż 50.000,00 zł),
w terminie 7 dni od dnia jej zawarcia. W przypadku jeżeli termin zapłaty wynagrodzenia
będzie dłuższy niż 30 dni od dnia doręczenia wykonawcy, podwykonawcy lub dalszemu
podwykonawcy faktury lub dłuższy niż termin zapłaty wynagrodzenia na rzecz
Wykonawcy, Zamawiający poinformuje o tym Wykonawcę i wezwie go do zmiany
umowy pod rygorem wystąpienia o zapłatę kary umownej.
9. Procedurę opisaną w ust. 1-8 stosuje się odpowiednio w przypadku wprowadzania zmian
do umów o podwykonawstwo.
10. Wykonawca będzie odpowiadał w stosunku do Zamawiającego za działania, zaniechania,
uchybienia i zaniedbania Podwykonawcy jak za swoje własne.
11. Zamawiający nie będzie związany stosunkami zobowiązaniowymi z Podwykonawcami
poza wypadkiem przewidzianym w art. 647¹ § 5 kodeksu cywilnego.
12. Jeżeli Podwykonawca podejmie zobowiązania wobec Wykonawcy dotyczące wykonanych
robót lub dostarczonych materiałów obejmujące okres dłuższy niż okres gwarancyjny
ustalony w umowie, wtedy Wykonawca po upływie okresu gwarancyjnego, przekaże
Zamawiającemu nieodpłatnie korzyści płynące z tych zobowiązań
§7
Wynagrodzenie Wykonawcy i rozliczenie przedmiotu umowy
1. Cena ofertowa jest sumą wartości robót określonych wg cen netto za poszczególne
czynności w zakresie wykonania remontów bieżących i awaryjnych, kwoty przeznaczonej
na
prace
interwencyjne
oraz
wyliczonego
należnego
podatku
VAT
i wynosi ………………………………….. zł netto ( słownie …………….); …………….
zł brutto
( słownie ……………………………).
2. Faktyczne wynagrodzenie Wykonawcy zależne będzie od zakresu udzielonych zleceń na
remonty bieżące i awaryjne. Podstawą rozliczenia wynagrodzenia za prace określone
wyżej będą ceny jednostkowe poszczególnych czynności podane w ofercie – Załącznik nr
IV A/B.
3. Ceny jednostkowe podane w Załącznikach nr IVA i IVB powinny uwzględniać wszystkie
niezbędne składniki kalkulacyjne wymagane dla wykonania jednostkowego zadania, w
tym R, M loco budowa, S, Kp, Z, ewentualne koszty jednorazowe przerzutu sprzętu,
koszty opłat za wysypisko, transportu, utylizacji, ubezpieczenia, opracowania programu
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 6 z 13
4.
5.
6.
7.
8.
9.
10.
11.
zapewnienia jakości, obsługi geodezyjnej, zabezpieczenia zieleni, zabezpieczenia i
oznakowania terenu budowy, organizacji ruchu zastępczego oraz organizacji zaplecza
budowy. Ceny jednostkowe określone przez wykonawcę zostaną ustalone na okres
ważności umowy i nie będą podlegały zmianom.
Roboty interwencyjne oraz wyniesienie organizacji ruchu zastępczego będą rozliczane
wg kalkulacji szczegółowych sporządzonych w oparciu o nakłady rzeczowe z dostępnych
na rynku katalogów (np KNR lub KNNR), ceny materiałów loco budowa, ceny pracy
sprzętu, stawkę roboczogodziny oraz wskaźniki narzutów KP (kosztów pośrednich) i Z
(zysku) nie wyższe niż średnie publikowane przez Sekocenbud dla robót inżynieryjnych
z kwartału realizacji robót. Ceny materiałów i wyrobów budowlanych, które nie będą
ujęte w wydawnictwie Sekocenbud, będą rozliczane na podstawie faktycznie
poniesionych kosztów udokumentowanych przez Wykonawcę fakturą zakupu. Kalkulacje
szczegółowe dotyczące wyniesienia organizacji ruchu zastępczego winny uwzględniać
odzysk materiałów. Prace, o których mowa w poz. 2 załącznika nr IIIA i IIIB zestawienie
kosztów zadania – w zakresie projektu organizacji ruchu zastępczego i dokumentacji
pod zlecony zakres robot wymagających zgłoszenia, będą rozliczane ryczałtem, po
uprzednim ustaleniu ich wartości z Zamawiającym.
Zapłata za roboty wykonywane na podstawie poszczególnych zleceń nastąpi na
podstawie faktur przejściowych, do wysokości 70 % wartości zlecenia, oraz fakturą
końcową.
Wykonawca wystawi fakturę przejściową na kwotę potwierdzoną przez Inspektora
Nadzoru na podstawie uzgodnionego przez Kierownika Budowy i Inspektora Nadzoru
„Protokołu Stanu Robót”. Wraz z fakturą przejściową Wykonawca przedłoży
oświadczenia Podwykonawców lub dalszych podwykonawców, że płatności im należne
zostały uregulowane przez Wykonawcę zgodnie z zawartą między nimi umową.
W wypadku braku takiego oświadczenia, Zamawiający wstrzyma płatność do czasu
uregulowania zadłużenia wobec Podwykonawców lub dalszych podwykonawców.
Wykonawca razem z fakturą końcową przedłoży dokumenty składające się na rozliczenie
wykonanych robót oraz oświadczenie Podwykonawców lub dalszych podwykonawców, że
należne wynagrodzenie za wykonane prace zostało im zapłacone. W celu poświadczenia
zapłaty za roboty budowlane wykonane przez Podwykonawcę lub dalszego
podwykonawcę, Wykonawca przedłoży kopie dokonanych przelewów, potwierdzone „za
zgodność z oryginałem”. Brak powyższych dokumentów będzie skutkować
wstrzymaniem płatności do czasu ich dostarczenia.
W przypadku uchylenia się odpowiednio przez Wykonawcę, podwykonawcę lub dalszego
podwykonawcę od obowiązku zapłaty wynagrodzenia przysługującego podwykonawcy
lub dalszemu podwykonawcy, który zawarł zaakceptowaną przez Zamawiającego
umowę o podwykonawstwo, której przedmiotem są roboty budowlane, lub który zawarł
przedłożoną Zamawiającemu umowę, której przedmiotem są dostawy lub usługi,
Zamawiający dokona bezpośredniej zapłaty wymagalnego wynagrodzenia na rzecz
podwykonawcy lub dalszego podwykonawcy. Bezpośrednia zapłata obejmuje wyłącznie
należne wynagrodzenie bez odsetek należnych podwykonawcy lub dalszemu
podwykonawcy. Przed dokonaniem bezpośredniej zapłaty Zamawiający wyznaczy
Wykonawcy termin na zgłoszenie pisemnych uwag dotyczących zasadności
bezpośredniej zapłaty wynagrodzenia podwykonawcy lub dalszemu podwykonawcy.
W przypadku dokonania bezpośredniej zapłaty na rzecz podwykonawcy lub dalszego
podwykonawcy, o której mowa w ust. 8, Zamawiający potrąci kwotę wypłaconego
wynagrodzenia z wynagrodzenia należnego Wykonawcy.
Wynagrodzenie płatne będzie w terminie 30 dni od dnia doręczenia do Biura Obsługi
Interesanta w siedzibie ZDiUM przy ul. Długiej 49 we Wrocławiu, faktury prawidłowo
wystawionej pod względem formalnym i merytorycznym, na numer rachunku
bankowego wskazany przez Wykonawcę na fakturze pod warunkiem zachowania
wymogów określonych w ust. 7. W przypadku niespełnienia tego warunku, termin
wydłuża się o 3 dni od upływu terminu wskazanego w ust. 8.
Końcowe rozliczenie robót będących przedmiotem danego zlecenia nastąpi po odbiorze
końcowym oraz przekazaniu Zamawiającemu dokumentów wymienionych w § 5 ust. 2
pkt 24 i 25.
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 7 z 13
12. Wykonawca zobowiązuje się rozliczyć całe zadanie w terminie miesiąca od daty
przeprowadzenia odbioru ostatecznego robót wykonanych w ramach ostatniego
zlecenia.
13. Wykonawca może scedować na osobę trzecią należne mu z niniejszej
umowy wierzytelności wyłącznie za pisemna zgodą Zamawiającego.
§8
Inspektor Nadzoru i Kierownik robót
1. Osobą odpowiedzialną za nadzór nad realizacją przedmiotu umowy ze strony
Zamawiającego będzie ……………………………...
2. Zamawiający wyznacza do pełnienia funkcji Inspektora Nadzoru p …………………………
3. Kierownikiem robót za strony Wykonawcy jest p. …………………………...
§9
Prawa autorskie
1. Autorskie prawa majątkowe oraz prawa zależne, do dokumentacji projektowej
określonej w § 5 ust. 6, przechodzą na Zamawiającego na podstawie zapisów niniejszej
umowy po przekazaniu Zamawiającemu opracowanej dokumentacji.
2. Przeniesienie autorskich praw majątkowych do dokumentacji obejmuje następujące pola
eksploatacji:
1) w zakresie utrwalania i zwielokrotniania dokumentacji:
a) wersji papierowej – kserowanie i skanowanie, sporządzanie wydruków,
b) elektronicznej – kopiowanie na nośniki optyczne CD lub DVD
2) w zakresie obrotu oryginałem dokumentacji albo egzemplarzami, na których
dokumentację utrwalono:
a) sprzedaż lub użyczanie oryginału dokumentacji albo egzemplarzy na których
dokumentację utrwalono, w całości lub dowolnej części do wykorzystania przez
Zamawiającego jako podstawę lub materiał wyjściowy do wykonania innych
opracowań projektowych i innych wykonawców jako podstawę do wykonania lub
nadzorowania robót budowlanych, osoby trzecie biorące udział w procesie
inwestycyjnym, inne podmioty i jednostki, środki masowego przekazu, w formie
papierowej oraz elektronicznej – za pośrednictwem Internetu, poczty
elektronicznej lub na nośnikach optycznych,
b) wprowadzanie dokumentacji lub jej części do pamięci komputerów na dowolnej
liczbie stanowisk komputerowych Zamawiającego lub podmiotów wymienionych
w pkt 2 lit a,
c) zamieszczanie dokumentacji na serwerze Zamawiającego w celu wykonania
obowiązków wynikających z ustawy Prawo zamówień publicznych, obligujących
Zamawiającego
do
umożliwienia
wykonawcom
pobierania
materiałów
przetargowych, w tym dokumentacji za pośrednictwem sieci Internet.
d) w zakresie rozpowszechniania dokumentacji w całości lub części w sposób inny niż
określony w pkt 2 - publiczne wystawienie, a także publiczne udostępnianie
dokumentacji w taki sposób, aby każdy mógł mieć do niego dostęp w miejscu
i w czasie przez siebie wybranym.
3. Zamawiający może przenieść prawa autorskie majątkowe do dokumentacji na osoby
trzecie lub udzielić tym osobom licencji na korzystanie z dokumentacji.
4. Wykonawca oświadcza, że przeniesie z dniem przekazania dokumentacji projektowej
całość autorskich praw majątkowych, o których mowa w niniejszym paragrafie na
Zamawiającego, a Zamawiający oświadcza, że przejmie je w całości.
5. Przeniesienie autorskich praw majątkowych na Zamawiającego do dokumentacji nastąpi
w ramach wynagrodzenia wynikającego z niniejszej umowy.
6. Wykonawcy nie przysługuje odrębne wynagrodzenie za korzystanie przez
Zamawiającego z dokumentacji na każdym odrębnym polu eksploatacji.
7. Sposób korzystania z dokumentacji przez Zamawiającego i inne osoby, będzie zgodny
z charakterem i przeznaczeniem dokumentacji oraz przyjętymi zwyczajami.
8. Przejście autorskich praw majątkowych powoduje przeniesienie na Zamawiającego
własności egzemplarzy dokumentacji w liczbie określonej w § 5 ust. 6.
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 8 z 13
§ 10
Rękojmia i gwarancja
1. Wykonawca udziela gwarancji:
1) na roboty polegające na naprawie, wymianie, uzupełnieniu elementów konstrukcji
obiektu inżynierskiego oraz elementów wyposażenia – 36 miesięcy,
2) na remonty cząstkowe nawierzchni bitumicznych i innych nawierzchni oraz chodników
– 12 miesięcy.
2. Strony rozszerzają okres rękojmi na roboty, o których mowa w ust. 1 na czas udzielonej
gwarancji. Zamawiający może realizować uprawnienia z tytułu rękojmi niezależnie od
uprawnień z tytułu gwarancji.
3. Bieg terminu gwarancji i rękojmi rozpoczyna się od daty odbioru końcowego robót
będących przedmiotem poszczególnego zlecenia.
4. Okres gwarancji ulega stosownemu przedłużeniu lub rozpoczyna swój bieg od nowa
w przypadkach określonych w art. 581 § 1 i § 2 kodeksu cywilnego.
5. Wykonawca przekaże Zamawiającemu dokumenty gwarancyjne na zamontowane
wyroby i urządzenia wystawione przez ich producentów.
6. Roboty związane z usuwaniem wad w okresie rękojmi i gwarancji wymagające zajęcia
pasa drogowego mogą być prowadzone tylko za zgodą Zamawiającego po przedłożeniu
zatwierdzonego projektu organizacji ruchu zastępczego.
7. W okresie rękojmi i gwarancji Wykonawca pokryje koszty związane z wykonaniem
objazdów oraz komunikacją zastępczą, które wynikają z naprawy robót objętych
rękojmią i gwarancją.
8. Wysokość kosztów, o których mowa w ust. 7, będzie każdorazowo określana według cen
obowiązujących w okresie wykonania objazdów i komunikacji zastępczej.
9. Gwarancją i rękojmią nie są objęte sezonowe roboty utrzymaniowe, roboty
interwencyjne, uszkodzenia nie wynikające z niewłaściwego wykonania robót.
10. W okresie gwarancji raz w roku dokonywane będą kontrole wykonywanych robót
potwierdzone protokołem .
§ 11
1.
2.
3.
4.
5.
6.
Odstąpienie od umowy przez Zamawiającego
W razie zaistnienia istotnej zmiany okoliczności powodującej, że wykonanie umowy nie
leży w interesie publicznym, czego nie można było przewidzieć w chwili zawarcia
umowy, Zamawiający może odstąpić od umowy w terminie 30 dni od powzięcia
wiadomości o tych okolicznościach. W takim wypadku Wykonawca może żądać jedynie
wynagrodzenia należnego mu z tytułu wykonania części umowy.
Jeżeli Wykonawca pozostaje w zwłoce z rozpoczęciem lub zakończeniem realizacji
przedmiotu umowy tak dalece, że nie jest prawdopodobne, żeby zdołał go ukończyć
w terminie wyznaczonym przez Zamawiającego, Zamawiający może bez wyznaczenia
terminu dodatkowego od umowy odstąpić jeszcze przed upływem terminu
jej wykonania.
Jeżeli Wykonawca realizuje przedmiot umowy w sposób wadliwy albo sprzeczny
z umową, Zamawiający może wezwać go do zmiany sposobu wykonania i wyznaczyć
w tym celu odpowiedni termin. Po bezskutecznym upływie wyznaczonego terminu
Zamawiający może w terminie 14 dni od umowy odstąpić.
Podstawę do odstąpienia od umowy przez Zamawiającego może stanowić konieczność
wielokrotnego dokonywania bezpośredniej zapłaty wynagrodzenia podwykonawcy lub
dalszemu podwykonawcy lub konieczność dokonania bezpośrednich zapłat na rzecz
podwykonawców lub dalszych podwykonawców na sumę większą niż 5% wartości
umowy.
W razie odstąpienia od umowy, Wykonawca przy udziale Zamawiającego sporządzi
protokół inwentaryzacji robót w toku w terminie trzech dni roboczych od dnia ustania
umowy.
Wykonawcy zostanie zapłacone wynagrodzenie za roboty zrealizowane do dnia ustania
umowy, których zakres zostanie określony w protokole inwentaryzacji.
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 9 z 13
§ 12
Zasady odbioru
Strony ustalają następujące zasady odbioru robót:
1. Wykonawca obowiązany jest do informowania Inspektora nadzoru o terminie odbioru
robót ulegających zakryciu oraz robót zanikających, czyli o terminie odbioru robót
polegających na ocenie ilości i jakości wykonanych robót, które w dalszym procesie
realizacji zanikają lub podlegają zakryciu. Jeżeli Wykonawca nie poinformował o tych
faktach Inspektora nadzoru zobowiązany jest na jego żądanie odkryć roboty lub
wykonać otwory niezbędne do zbadania robót, a następnie przywrócić roboty do stanu
poprzedniego na własny koszt.
2. Wykonawca zgłosi Zamawiającemu gotowość do odbioru końcowego robót
realizowanych w ramach poszczególnych zleceń po dokonaniu wpisu do dziennika
budowy potwierdzonego przez Inspektora nadzoru.
3. Odbiór końcowy polegać będzie na ocenie ilości i jakości wykonanych robót pod
względem technicznym, estetycznym i użytkowym i stanowić będzie podstawę
dopuszczenia do eksploatacji. Czynności odbioru końcowego rozpoczną się w ciągu 3 dni
od daty zgłoszenia a zakończą w 10 dni.
4. Zamawiający rozpocznie czynności odbioru ostatecznego robót realizowanych w ramach
poszczególnych zleceń, zmierzające do ustalenia końcowego wynagrodzenia Wykonawcy
za wykonanie robót zgodnie z zapisami umowy, w okresie do 10 dni od daty ostatniego
odbioru końcowego. Wykonawca zobowiązuje się rozliczyć całe zadanie w terminie
miesiąca od daty przeprowadzenia odbioru ostatecznego robót. Razem z wnioskiem
o dokonanie odbioru ostatecznego robót Wykonawca przekaże Inspektorowi nadzoru
wszystkie dokumenty niezbędne do dokonania oceny prawidłowego wykonania
przedmiotu umowy: m.in. dziennik budowy, świadectwa kontroli jakości, wyniki
wykonanych badań, pomiarów i przeprowadzonych prób, certyfikaty na wbudowane
materiały, dokumentację powykonawczą oraz zestawienie ilości wykonanych robót
i rozliczenie za ich wykonanie.
5. W wypadku stwierdzenia podczas odbiorów wad, Zamawiający może:
1) obniżyć odpowiednio wynagrodzenie,
2) zażądać usunięcia wad w terminie określonym przez Zamawiającego,
3) odstąpić od odbioru i zażądać wykonania przedmiotu umowy po raz drugi.
6. Wszystkie czynności dokonywane podczas odbioru, jak i terminy wyznaczone na
usunięcie wad będą zawarte w Protokole odbioru podpisanym przez upoważnionych
przedstawicieli Stron.
7. Zamawiający w trakcie czynności odbioru może przerwać te czynności, jeśli stwierdzone
wady i usterki uniemożliwią użytkowanie przedmiotu umowy - do czasu ich usunięcia. Po
odbiorze robót i dopuszczeniu do eksploatacji wszelkie roboty związane z usunięciem
wad i usterek mogą się odbyć jedynie po uzyskaniu na nie zgody Zamawiającego.
8. Zamawiający wyznacza termin przeglądu przedmiotu umowy po odbiorze w okresie
gwarancji, a w razie stwierdzenia wad i usterek wyznacza także termin do ich usunięcia.
Wykonawca musi uzyskać zgodę Zamawiającego na przystąpienie do usunięcia wad
i usterek.
9. Na 1 miesiąc przed upływem okresu gwarancji Wykonawca ma obowiązek pisemnego
powiadomienia Zamawiającego o gotowości do ostatecznego pogwarancyjnego odbioru
robót.
10. Zaniechanie przez Wykonawcę wykonania obowiązku określonego w ust. 9 skutkuje
przedłużeniem okresu gwarancji o czas jaki upłynie do dnia wywiązania się przez
Wykonawcę z tego obowiązku.
11. W razie stwierdzenia podczas odbioru ostatecznego pogwarancyjnego wad i usterek,
Zamawiający wyznacza termin protokolarnego stwierdzenia usunięcia tych wad.
§ 13
Kary umowne
Strony ustalają odpowiedzialność odszkodowawczą
z następujących tytułów i w podanych wysokościach:
w
formie
kar
umownych
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 10 z 13
1. Wykonawca może naliczyć Zamawiającemu karę umowną za odstąpienie od umowy
z winy Zamawiającego w wysokości 10 % ceny ofertowej netto określonej w § 7 ust. 1.
Uprawnienie to nie dotyczy sytuacji, o której mowa w § 11 umowy.
2. Wykonawca zapłaci Zamawiającemu kary umowne :
1) za odstąpienie od umowy z przyczyn leżących po stronie Wykonawcy w wysokości 10
% ceny ofertowej netto określonej w § 7 ust. 1,
2) za niewykonanie poszczególnego zlecenia w terminie przewidzianym w zleceniu
w wysokości 0,1 % wynagrodzenia umownego netto za to zlecenie, za każdy dzień;
3) za niewykonywanie zobowiązań określonych w § 5 ust. 2 (z wyłączeniem pkt 15), 27)
i 28)) w wysokości 300 zł za każdy przypadek niewykonania zobowiązania,
4) za nieusunięcie wad stwierdzonych przy odbiorze oraz w okresie obowiązywania
gwarancji i rękojmi w wysokości 0,1 % wynagrodzenia netto za to zlecenie, za każdy
dzień liczony od upływu terminu wyznaczonego na usunięcie wad;
5) za nieusunięcie wad w terminie dodatkowym wysokość kary zostanie podwyższona do
0,2 % wynagrodzenia netto za to zlecenie; Strony ustalają, że w takim wypadku
Zamawiający ma prawo zlecenia usunięcia wad innemu podmiotowi i obciążenia
kosztami w całości Wykonawcy;
6) za niedostarczenie w terminie dokumentów określonych w § 5 ust.7 oraz § 15 ust. 4
w wysokości 300,00 zł za każdy z dokumentów za dzień, liczony od dnia upływu
terminu,
7) za brak aktualizacji wykazu Podwykonawców, o którym mowa w § 5 ust. 7 pkt 2),
w wysokości 200,00 zł za każdy przypadek niewywiązania się ze zobowiązania,
8) za brak zapłaty lub nieterminową zapłatę wynagrodzenia należnego podwykonawcom
lub dalszym podwykonawcom, w wysokości 1.000,00 zł za każdy przypadek,
9) za nieprzedłożenie do zaakceptowania projektu umowy o podwykonawstwo, której
przedmiotem są roboty budowlane lub projektu jej zmiany, w wysokości 1.000,00 zł
za każdy przypadek,
10) za nieprzedłożenie poświadczonej za zgodność z oryginałem kopii umowy
o podwykonawstwo w terminie, o którym mowa w § 6 ust. 5 i 8, w wysokości 500,00
zł za każdy dzień liczony od upływu terminu,
11) za każdy przypadek braku zmiany umowy o podwykonawstwo w zakresie zmiany
terminu zapłaty po wezwaniu Zamawiającego, w wysokości 1.000,00 zł.
12) za prowadzenie robót lub pozostawienie budowy bez Kierownika budowy
(np. w przypadku zakończenia pełnienia obowiązków przez Kierownika budowy
i niezgłoszenia z tygodniowym wyprzedzeniem innej uprawnionej osoby na Kierownika
budowy) w wysokości 5 000,00 zł za każdy dzień prowadzenia robót bez Kierownika
budowy.
3. Strony zastrzegają sobie prawo dochodzenia odszkodowania uzupełniającego
przewyższającego zastrzeżone kary umowne do pełnej faktycznie poniesionej szkody,
w tym utraconych korzyści.
4. Kara umowna powinna być zapłacona przez Stronę, która naruszyła postanowienia
umowne w terminie 14 dni od daty dostarczenia przez Stronę drugą z żądaniem zapłaty.
5. W przypadku niedotrzymania terminu określonego w ust.4, kary określone w ust. 2
niniejszego paragrafu będą przez Zamawiającego potrącone z wynagrodzenia
Wykonawcy wynikającego z niniejszej umowy, innych należności Wykonawcy
wynikających z innych umów zawartych z Zamawiającym lub zaspokojone
z zabezpieczenia należytego wykonania umowy, o którym mowa w § 14 umowy, na co
Wykonawca wyraża zgodę.
§ 14
Zabezpieczenie należytego wykonania umowy
1. Dla zabezpieczenia należytego wykonania umowy Wykonawca wnosi zabezpieczenie
w wysokości 10 % ceny ofertowej brutto, tj.
…………………………………. zł
w ………………………………………………….
2. Zwolnienie zabezpieczenia w wysokości 70 % nastąpi w ciągu 30 dni po podpisaniu
ostatniego protokołu odbioru ostatecznego ostatniego zlecenia. Pozostała część
zabezpieczenia, przeznaczona na zabezpieczenie roszczeń z tytułu rękojmi za wady
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 11 z 13
wykonanych robót, będzie zwrócona w terminie 15 dni po upływie okresu rękojmi za
wady robót wykonanych w ramach ostatniego zlecenia.
3. Zabezpieczenie należytego wykonania umowy w zakresie dotyczącym realizacji
przedmiotu zamówienia musi obejmować czas niezbędny na dokonanie odbiorów
końcowego i ostatecznego – jeden miesiąc.
1.
2.
3.
4.
§ 15
Odpowiedzialność cywilna wykonawcy
Wykonawca przedstawił Zamawiającemu komplet dokumentów potwierdzających
ubezpieczenie odpowiedzialności cywilnej z tytułu prowadzonej działalności gospodarczej
w
zakresie
umożliwiającym
pokrycie
szkód,
jakie
mogą
powstać
w związku z wykonywaniem i wykonaniem przedmiotowego zamówienia.
Limit odpowiedzialności ubezpieczyciela określony został na kwotę co najmniej
1 000 000,00 zł lub 100.000,00 zł na każde zdarzenie bez ograniczania liczby zdarzeń
uzupełnianą w każdym przypadku wypłaty należności z polisy (odszkodowanie lub inna
należność) o wysokość wypłaconej polisy.
Przez komplet dokumentów ubezpieczeniowych, o którym mowa w ust. 1, rozumie się
m.in. polisę ubezpieczeniową lub inny dokument potwierdzający przez ubezpieczyciela
zawarcie umowy ubezpieczenia wraz z załącznikami, klauzulami, aneksami i ogólnymi
warunkami umowy oraz potwierdzenie zapłaty składki ubezpieczeniowej.
W przypadku, gdy okres ubezpieczenia, na który zawarta jest umowa ubezpieczeniowa
upływa w okresie realizacji przedmiotowego zamówienia, Wykonawca zobowiązany jest
dostarczyć
Zamawiającemu
dokumenty
potwierdzające
przedłużenie
ochrony
ubezpieczeniowej, na co najmniej takich samych warunkach. W przypadku, gdy składka
ubezpieczeniowa opłacana jest w ratach, których termin płatności upływa w okresie
realizacji przedmiotowego zamówienia. Wykonawca zobowiązany jest dostarczyć
Zamawiającemu potwierdzenie zapłaty każdej raty.
§ 16
Zamówienia uzupełniające
Zamawiający może w okresie 3 lat od udzielenia zamówienia podstawowego udzielić
Wykonawcy zamówień uzupełniających, stanowiących nie więcej niż 50 % wartości
zamówienia podstawowego, polegających na powtórzeniu tego samego rodzaju zamówień
zgodnych z zamówieniem określonym niniejsza umową. Wykonawca wykona zamówienie
uzupełniające na podstawie umowy zawartej w trybie zamówienia z wolnej ręki po
przeprowadzonych negocjacjach dotyczących jego kosztu.
§17
Zmiany w umowie
1. Zamawiający przewiduje możliwość dokonania istotnych zmian postanowień zawartej
umowy, jeżeli konieczność wprowadzenia zmian wynikać będzie z regulacji prawnych
wprowadzonych w życie po dacie podpisania umowy, wywołujących potrzebę zmiany
umowy, wraz ze skutkami wprowadzenia takiej zmiany lub z okoliczności, których nie
można było przewidzieć w chwili zawarcia umowy, a w szczególności zmiany
postanowień umowy mogą dotyczyć:
1) zakresu przedmiotu umowy oraz sposobu wykonywania przedmiotu umowy, wraz ze
skutkami wprowadzenia takiej zmiany, przy czym zmiana spowodowana może być
okolicznościami zaistniałymi w trakcie realizacji przedmiotu umowy,
2) formy zabezpieczenia należytego wykonania umowy;
3) sposobu rozliczenia niniejszej umowy;
4) oznaczenia danych dotyczących Zamawiającego i/lub Wykonawcy,
5) zmiany zakresu części zamówienia powierzonej Podwykonawcom, zmiany
Podwykonawcy lub wprowadzenia Podwykonawcy.
2. Zmiany postanowień umownych zakwalifikowane przez strony jako nieistotne, mogą być
wprowadzone do umowy w każdym czasie.
3. Wprowadzenie zmian, o których mowa w ust. 1 i ust. 2 wymaga aneksu sporządzonego
w formie pisemnej pod rygorem nieważności. Podstawą do zawarcia aneksu są
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 12 z 13
dokumenty (decyzje,
dokonanych zmian.
protokoły,
notatki
itp.),
z
których
wynika
uzasadnienie
§ 18
Sprawy nieuregulowane
W sprawach nieuregulowanych w niniejszej umowie będą miały zastosowanie przepisy
ustawy z dnia 29 stycznia 2004 r. – Prawo zamówień publicznych, ustawy Prawo
Budowlane, Kodeksu Cywilnego i inne przepisy właściwe dla przedmiotu zamówienia.
§ 19
Rozwiązywanie sporów
1. Jeżeli powstaną spory dotyczące wykonania przedmiotu umowy, Zamawiający
i Wykonawca dołożą wszelkich starań, aby rozwiązać je pomiędzy sobą.
2. Sądem właściwym dla rozstrzygnięcia ewentualnych sporów, których Strony nie
rozwiążą w sposób o których mowa powyżej, będzie sąd powszechny właściwy dla
siedziby Zamawiającego.
§ 20
Postanowienia końcowe
Umowę sporządzono w dwóch jednobrzmiących egzemplarzach, po jednym egzemplarzu
dla Zamawiającego i Wykonawcy.
ZAMAWIAJĄCY
WYKONAWCA
Wykonanie remontów bieżących i awaryjnych na obiektach inżynierskich miasta Wrocławia– Zadanie nr 1 – część
wschodnia miasta Wrocławia; Zadanie nr 2 – część zachodnia miasta Wrocławia.
TXZ.71.017.2014.KZ
Strona 13 z 13
