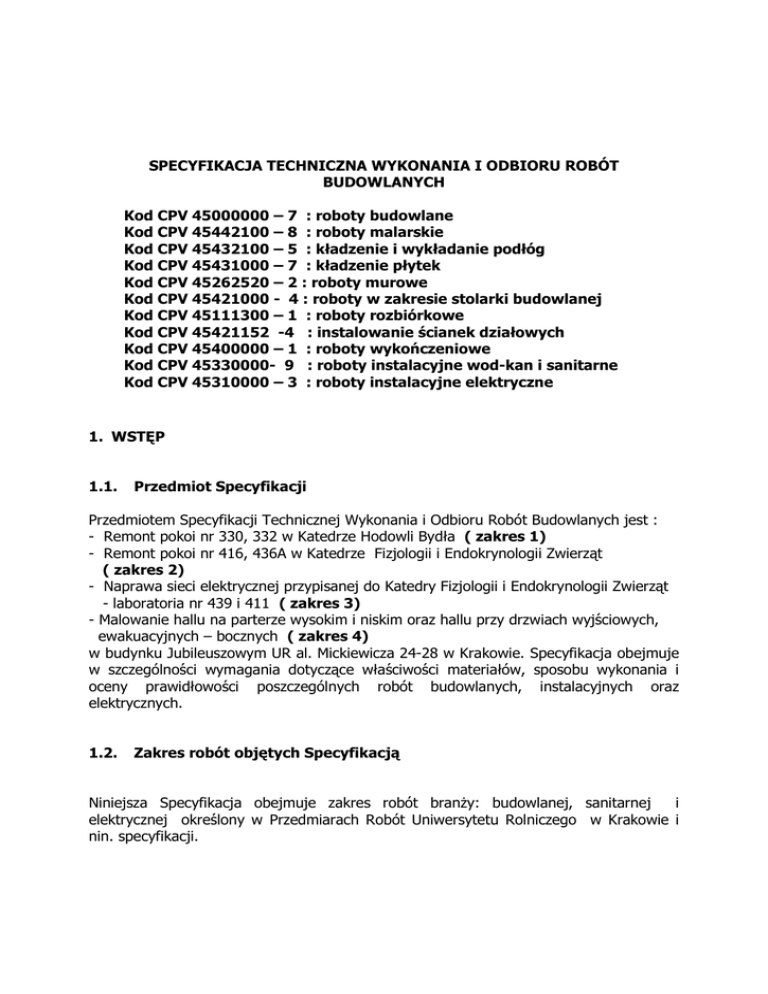

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT

Transkrypt

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT
SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT
BUDOWLANYCH
Kod CPV 45000000 – 7 : roboty budowlane
Kod CPV 45442100 – 8 : roboty malarskie
Kod CPV 45432100 – 5 : kładzenie i wykładanie podłóg
Kod CPV 45431000 – 7 : kładzenie płytek
Kod CPV 45262520 – 2 : roboty murowe
Kod CPV 45421000 - 4 : roboty w zakresie stolarki budowlanej
Kod CPV 45111300 – 1 : roboty rozbiórkowe
Kod CPV 45421152 -4 : instalowanie ścianek działowych
Kod CPV 45400000 – 1 : roboty wykończeniowe
Kod CPV 45330000- 9 : roboty instalacyjne wod-kan i sanitarne
Kod CPV 45310000 – 3 : roboty instalacyjne elektryczne
1. WSTĘP
1.1.
Przedmiot Specyfikacji
Przedmiotem Specyfikacji Technicznej Wykonania i Odbioru Robót Budowlanych jest :
- Remont pokoi nr 330, 332 w Katedrze Hodowli Bydła ( zakres 1)
- Remont pokoi nr 416, 436A w Katedrze Fizjologii i Endokrynologii Zwierząt
( zakres 2)
- Naprawa sieci elektrycznej przypisanej do Katedry Fizjologii i Endokrynologii Zwierząt
- laboratoria nr 439 i 411 ( zakres 3)
- Malowanie hallu na parterze wysokim i niskim oraz hallu przy drzwiach wyjściowych,
ewakuacyjnych – bocznych ( zakres 4)
w budynku Jubileuszowym UR al. Mickiewicza 24-28 w Krakowie. Specyfikacja obejmuje
w szczególności wymagania dotyczące właściwości materiałów, sposobu wykonania i
oceny prawidłowości poszczególnych robót budowlanych, instalacyjnych oraz
elektrycznych.
1.2.
Zakres robót objętych Specyfikacją
Niniejsza Specyfikacja obejmuje zakres robót branŜy: budowlanej, sanitarnej
i
elektrycznej określony w Przedmiarach Robót Uniwersytetu Rolniczego w Krakowie i
nin. specyfikacji.
1.3.
Ogólne wymagania dotyczące robót
Wykonawca robót jest odpowiedzialny za jakość ich wykonania , zgodność ze
Specyfikacją Techniczną oraz poleceniami Inspektorów Nadzoru, wyznaczonych przez
Inwestora.
W ofercie naleŜy uwzględnić koszty wywozu materiałów z rozbiórki i gruzu na wysypisko,
wraz z kosztami utylizacji.
2. MATERIAŁY
Ogólne wymagania dotyczące materiałów
Wszystkie materiały zastosowane do realizacji robót powinny odpowiadać, co do jakości
wymogom wyrobów dopuszczonych do obrotu i stosowania w budownictwie,
określonym w art. 10 ustawy Prawo Budowlane, wymaganiom przedmiarów robót oraz
wymaganiom specyfikacji istotnych warunków zamówienia.
Na kaŜde Ŝądanie Zamawiającego (Inspektora nadzoru – posiadającego uprawnienia do
prowadzenia i nadzorowania w zakresie robót budowlanych, Inspektora nadzoru –
posiadającego uprawnienia do prowadzenia i nadzorowania w zakresie robót sanitarnych
oraz Inspektora nadzoru – posiadającego uprawnienia do prowadzenia i nadzorowania w
zakresie robót elektrycznych) Wykonawca obowiązany jest okazać w stosunku do
wskazanych materiałów: certyfikat na znak bezpieczeństwa, deklarację zgodności lub
certyfikat zgodności z obowiązującą normą lub aprobatą techniczną.
Wszystkie materiały i urządzenia uŜyte do wykonania zadania muszą posiadać
świadectwa dopuszczenia do obrotu i stosowania w budownictwie, a przy ich stosowaniu
muszą być spełnione zasady określone w załącznikach do tych dokumentów.
Wykonawca zobowiązany jest do uzyskania zgody zamawiającego na zastosowanie
materiałów przed ich wbudowaniem.
3. SPRZĘT
Do wykonania robót Wykonawca jest zobowiązany zastosować sprzęt i maszyny
właściwe dla danego rodzaju robót, który nie spowoduje niekorzystnego wpływu na
jakość wykonywanych robót.
Nakłady pracy sprzętu winny wynikać z katalogów nakładów rzeczowych, z
uwzględnieniem załoŜeń ogólnych i szczegółowych.
Sprzęt, maszyny, urządzenia i narzędzia nie gwarantujące zachowania warunków
umowy nie zostaną dopuszczone do robót przez Inspektorów Nadzoru.
4. TRANSPORT
Środki transportu technologicznego i zewnętrznego
uwzględnieniu przeciętnej organizacji pracy.
winny
być
dobrane
przy
5. WYKONANIE ROBÓT
5.1.
Opis robót
Zakres zadania obejmuje:
- roboty budowlane
- roboty elektryczne
- roboty instalacji wod-kan
Prace remontowe obejmują zakres robót zgodny z przedmiarami.
Wykonywanie robót w zakresie:
I. BranŜy budowlanej obejmuje
- uzupełnienie i przetarcie tynków
- malowanie ścian i sufitów farbą emulsyjną i olejną
- licowanie ścian płytkami glazurowanymi kwasoodpornymi
- wymiana posadzek z PCV na posadzki z paneli podłogowych AC-4
gr.10 mm na piance i folii wraz z listwami panelowskimi
i na posadzki z płytek kamionkowych GRES 30x30, kwasoodporne,
antypoślizgowe R = 11, gatunek I, klasa ścieralności IV, grubość
min. 7,5 mm, nasiąkliwość 4%, wytrzymałość na zginanie 35 MPa
na zaprawie klejowej do posadzek na podłoŜe krytyczne
- wymiana drzwi na płytowe, pełne, wewnętrzne, wyciszone jednostronnie
kolor brązowy z klamkami, szyldami, zamkiem na wkładkę, ościeŜnica
stalowa,
- ścianki działowe GR z płyt gipsowo- kartonowych wodo- ognioochronne
gr.12,5 cm na rusztach metalowych z pokryciem jednostronnym
dwuwarstwowym 50-02 ( płyty z wełny mineralnej gr. 10 cm)
- wywiezienie gruzu i materiałów z rozbiórki
II. BranŜy instalacji wod-kan obejmuje:
-
demontaŜ likwidowanych urządzeń sanitarnych, baterii i podejść wodnych
i kanalizacyjnych ,
wykonanie nowych podejść wod-kan pod urządzenia sanitarne
montaŜ nowych urządzeń i armatury (umywalki porcelanowe, zlewu
kwasoodpornego z tworzywa typu laboratoryjnego z bateriami i syfonami,
termy elektrycznej o poj 10 i 15 litrów montowanej w szafce pod zlewem)
Wszystkie urządzenia powinny mieć- oznaczenie klasy i być- w pierwszym
gatunku. Umywalki firmy KOŁO lub równowaŜne, baterie umywalkowe lub
zmywakowe jednouchwytowe produkcji Krakowskiej Fabryki Armatury lub
równowaŜne.
Prace wykonać zgodnie z Warunkami Technicznymi Wykonywania i
Odbioru cz.II, przepisami prawa budowlanego i sztuką budowlaną.
IV. BranŜy elektrycznej
- wykonanie demontaŜu instalacji elektrycznej , oraz tablic rozdzielczych
- wykonanie demontaŜu opraw oświetleniowych i osprzętu elektrycznego
- wykonanie demontaŜu przewodów instalacji elektrycznej
- zakup i wykonanie oprzewodowania instalacji elektrycznej
- zakup i montaŜ opraw oświetleniowych i osprzętu
- zakup i montaŜ wyposaŜenia tablicy rozdzielczej
- wykonanie schematów i opisów tablic elektrycznych
- wykonanie pomiarów instalacji elektrycznej wraz z rysunkami
powykonawczymi
Szczegółowy zakres przewidywanych prac wg przedmiarów robót
5.2.
Warunki wykonania robót
Wykonawca jest odpowiedzialny za prowadzenie robót zgodnie z Umową oraz za jakość
zastosowanych materiałów i wykonywanych robót, za ich zgodność z przedmiarami
robót oraz poleceniami Inspektorów Nadzoru. Wszystkie roboty instalacyjne naleŜy
wykonać wg „Warunków technicznych wykonania i odbioru robót budowlano montaŜowych” oraz obowiązujących norm. Ustanowienie Kierownika Budowy z
uprawnieniami budowlanymi do kierowania robotami w specjalności konstrukcyjnobudowlanej posiadającego aktualny wpis na listę członków właściwej izby samorządu
zawodowego, kierownika robót z uprawnieniami budowlanymi do kierowania robotami w
specjalności instalacyjnej w zakresie instalacji
wodociągowych i kanalizacyjnych,
posiadającego aktualny wpis na listę członków właściwej izby samorządu zawodowego,
oraz kierownika robót z uprawnieniami budowlanymi do kierowania robotami w
specjalności instalacyjnej w zakresie instalacji i urządzeń elektrycznych i
elektroenergetycznych, posiadającego zaświadczenia kwalifikacyjne D oraz aktualny
wpis na listę członków właściwej izby samorządu zawodowego.
Remont prowadzony będzie w obiekcie czynnym. Wykonawca obowiązany jest do
codziennego po zakończeniu robót sprzątania i zmycia posadzek pomieszczeń.
Przed złoŜeniem oferty, Oferent zobowiązany jest zapoznać się z obiektem i zgłosić
ewentualne uwagi.
6.
ODBIÓR I ROZLICZENIE ROBÓT
Wymagane badania odbiorcze:
- sporządzenie protokołów z badania instalacji elektrycznych.
Odbiór robót:
Roboty zanikające naleŜy zgłaszać do odbioru inspektorskiego
Warunkiem przystąpienia do odbioru końcowego będzie zakończenie robót,
potwierdzone pisemnie przez zamawiającego oraz przedłoŜenie kompletu dokumentów
odbiorowych
Rozliczenie robót kosztorysem powykonawczym.
Termin zakończenia robót:
Zakres 1. pokój 330 i laboratorium nr 332 – do 3 tygodni od daty podpisania umowy.
Zakres 2. pokój nr 416 i 436a – do 2 tygodni po zrealizowaniu zakresu 1
Zakres 3. pokój nr 439 i 411 – do 1 tygodni po zrealizowaniu zakresu 2.
Zakres 4. hall – parter niski i wysoki oraz hall przy wejściu bocznym – do 3 tygodni
po zakończeniu zakresu 3.
Termin zakończenia całości prac – 9 tygodni od daty zawarcia umowy.
