Remont dachu PRZEDMIAR

Transkrypt

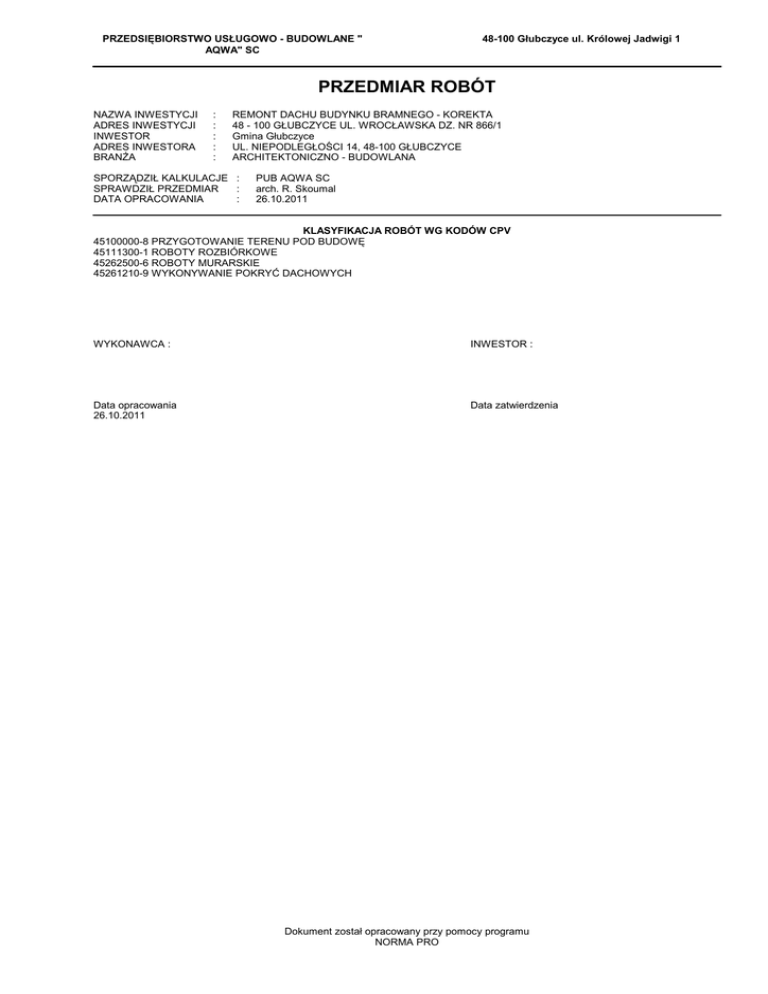

Remont dachu PRZEDMIAR
PRZEDSIĘBIORSTWO USŁUGOWO - BUDOWLANE "
AQWA" SC
48-100 Głubczyce ul. Królowej Jadwigi 1
PRZEDMIAR ROBÓT
NAZWA INWESTYCJI
ADRES INWESTYCJI
INWESTOR
ADRES INWESTORA
BRANŻA
:
:
:
:
:
REMONT DACHU BUDYNKU BRAMNEGO - KOREKTA
48 - 100 GŁUBCZYCE UL. WROCŁAWSKA DZ. NR 866/1
Gmina Głubczyce
UL. NIEPODLEGŁOŚCI 14, 48-100 GŁUBCZYCE
ARCHITEKTONICZNO - BUDOWLANA
SPORZĄDZIŁ KALKULACJE :
SPRAWDZIŁ PRZEDMIAR
:
DATA OPRACOWANIA
:
PUB AQWA SC
arch. R. Skoumal
26.10.2011
KLASYFIKACJA ROBÓT WG KODÓW CPV
45100000-8 PRZYGOTOWANIE TERENU POD BUDOWĘ
45111300-1 ROBOTY ROZBIÓRKOWE
45262500-6 ROBOTY MURARSKIE
45261210-9 WYKONYWANIE POKRYĆ DACHOWYCH
WYKONAWCA :
INWESTOR :
Data opracowania
26.10.2011
Data zatwierdzenia
Dokument został opracowany przy pomocy programu
NORMA PRO
PRZEDMIAR
Lp.
Podstawa
1
1 KNR 4-01
d.1 0535-02
Nr
spec.
techn.
B - 01
2 KNR-W 4- B - 01
d.1 01 0441-02
3 KNR 4-01
d.1 0430-06
B - 01
4 KNR-W 4- B - 01
d.1 01 0545-04
5 KNR-W 4- B - 01
d.1 01 0545-06
6 KNR 4-04
d.1 1101-02
1101-05
B - 01
7 kalk. własna B - 01
d.1
2
8 KNR 2-02
d.2 0408-06
analogia
9 KNR 2-02
d.2 0407-02
analogia
B - 04
B - 04
Opis i wyliczenia
j.m.
PRACE ROZBIÓRKOWE
Rozebranie pokrycia dachowego z blachy nie nadającej się do użytku
m2
2*5.0*7.60+0.50*2.80/2
m2
Rozebranie elementów więźb dachowych - deskowanie dachu z desek na m2
styk
76.70/2
m2
Rozebranie elementów więźb dachowych - więźby dachowe proste
m2
38.35/2
m2
Rozebranie rynny z blachy nie nadającej się do użytku
m
2*8.60
m
Rozebranie rury spustowej z blachy nie nadającej się do użytku
m
2*1.50
m
Poszcz
76.700
RAZEM
76.700
38.350
RAZEM
38.350
19.175
RAZEM
19.175
17.200
RAZEM
17.200
3.000
RAZEM
3.000
5.369
RAZEM
5.369
5.369
RAZEM
5.369
0.392
RAZEM
0.392
Transport gruzu z terenu rozbiórki przy ręcznym załadowaniu i wyładowa- m3
niu samochodem skrzyniowym na odległość 5 km
76.70*0.03+38.35*0.03+19.175*0.1
m3
Opłata za składowanie na wysypisku
m3
5.369
m3
PRACE CIESIELSKIE
Krokwie zwykłe, długość ponad 4.5 m przekrój poprzeczny drewna ponad m3
180 cm2 z tarcicy nasyconej - WYMIANA ODCINKA KROKWI SKORODOWANYCH
5.10*0.16*0.08*6
m3
Podwaliny o długości ponad 2m, - przekrój poprzeczny drewna ponad 180 m3
cm2 z tarcicy nasyc. - MONTAŻ NOWEJ NAMURNICY Z KOTWIENIEM drew.
7.60*0.14*0.14*2
m3
drew.
Deskowanie połaci dachowych z tarcicy nasyconej
m2
38.35
m2
0.298
RAZEM
10 KNR 2-02
d.2 0410-01
11 KNR 2-02
d.2 0410-04
analogia
B - 04
B - 04
13 KNR 4-01
d.2 0630-01
analogia
B - 04
B - 04
14
B - 04
d.2 kalk. własna
3
15 KNR-W 2- B - 05
d.3 02 0515-02
16 KNR-W 2- B - 05
d.3 02 0515-02
0.298
38.350
RAZEM
38.350
76.000
RAZEM
76.000
76.000
RAZEM
76.000
3.623
RAZEM
3.623
1.000
RAZEM
1.000
6.080
RAZEM
6.080
8.000
RAZEM
8.000
Ołacenie połaci dachowych łatami 38x50 mm,o rozstawie ponad 24 cm z m2
tarcicy nasyconej - KONTRŁATY
m2
5.00*7.60*2
12 KNR 2-02
d.2 0410-03
Razem
Ołacenie połaci dachowych łatami 38x50 mm,o rozstawie 16-24 cm z tar- m2
cicy nasyconej
5.00*7.60*2
m2
Impregnacja grzybobójcza desek,lat i listew - imregnacja ogniochronna
m3
elementów drewnianych preparatem Fobos M-2 metodą natrysku - imregnacja 2 razy aparatem z pompą ręczną
5.00*0.16*0.08*8*2+7.60*0.14*0.14*2+76.70*0.03
m3
Naprawa konstrukcji drewnianej hełmu wieży z przygotowaniem do prac
pokrywczych
1
PRACE POKRYWCZE I MONTAŻOWE
Obróbki przy szerokości w rozwinięciu ponad 25 cm - z blachy z cynku PASY NADRYNNOWE I PODRYNNOWE
7.60*2*0.40
Obróbki przy szerokości w rozwinięciu ponad 25 cm - z blachy z cynku PRZYŚCIENNE Z OPASKĄ
5.0*4*0.40
-2-
Norma PRO Wersja 4.25 Licencja: 20106 dla P.U.B. "AQWA" s.c.
szt
szt
m2
m2
m2
m2
PRZEDMIAR
Lp.
Podstawa
Nr
Opis i wyliczenia
j.m.
spec.
techn.
17 KNR 19-01 B - 05 Krycie wież i kopuł blachą miedzianą zwykłe - KRYCIE BLACHĄ TYTAN- m2
d.3 0581-01
CYNK
analogia
6.00
m2
18 KNR 19-01 B - 05
d.3 0501-02
analogia
19 KNR-W 2- B - 05
d.3 02 0520-07
20 KNR-W 2- B - 05
d.3 02 0527-02
4
21 KNR-W 2- B - 00
d.4 02 1603-01
22 KNR-W 2- B - 00
d.4 02 1603-01
analogia
23 KNR-W 2- B - 00
d.4 25 0206-01
24 KNR-W 2- B - 00
d.4 25 0206-02
Pokrycie dachu dachówką ceramiczną karpiówką w koronkę - kompletne
z gąsiorami dachówką karpiówką gotycką
m2
7.60*5.0*2
m2
Rynny dachowe prostokątne w rozwinięciu 50 cm - z blachy z cynku
m
8.60*2
m
Rury spustowe okrągłe o śr. 10 cm - z blachy z cynku
m
2*1
m
PRACE TOWARZYSZĄCE
Rusztowania zewnętrzne rurowe o wysokości do 10 m
m2
52*2
m2
Rusztowania zewnętrzne rurowe o wysokości do 10 m - KOMPLETNE
ZARUSZTOWANIE SYGNATURY
m2
4*2*3
m2
Zadaszenia drewniane nie osłonięte ścianami bocznymi - budowa DASZKI OCHRONNE PRZY WEJŚCIACH DO BUDYNKU
2*5*1.50
m2
Zadaszenia drewniane nie osłonięte ścianami bocznymi - rozebranie
m2
15
m2
-3-
Norma PRO Wersja 4.25 Licencja: 20106 dla P.U.B. "AQWA" s.c.
m2
Poszcz
Razem
6.000
RAZEM
6.000
76.000
RAZEM
76.000
17.200
RAZEM
17.200
2.000
RAZEM
2.000
104.000
RAZEM
104.000
24.000
RAZEM
24.000
15.000
RAZEM
15.000
15.000
RAZEM
15.000
OGÓLNA CHARAKTERYSTYKA OBIEKTU
Dane techniczne inwestycji:
Dach budynek bramny dwuspadowy: długość połaci: 5,00 m, szerokość w okapie: 7,60 m kryty obecnie blachą falistą, docelowo dachówką karpiówką typu gotyckiego w koronkę, kolor naturalnej czerwieni bez szkliwienia, w szczytach wykonano murki ogniowe.
Więźba: układ krokwiowy wsparty na namurnicach umieszczonych na murowanych ścianach. Rozstaw co ok. 100 cm.
Parametry techniczne obiektu:
KATEGORIA X, k = 6,0 w = 1,0
W ramach zakładanych prac przewiduje się wykonanie kompleksowego remontu:
- więźby dachowej
- pokrycia dachu wraz z obróbkami blacharskimi, rynnami i rurami spustowymi
W ramach prac przygotowawczych i rozbiórkowych należy:
- ustawić rusztowania[od strony ul. Wrocławskiej po uzyskaniu zgody na zajęcie pasa drogowego]
- zabezpieczyć teren budowy, w tym wykonać bezpieczne zadaszenia przejścia przez budynek bramny
- wykonać roboty rozbiórkowe w zakresie pokrycia z blach falistej dachu budynku bramnego, części deskowania
skorodowanego, obróbek blacharskich, rynien, rur spustowych
- wykonać przy udziale projektanta szczegółowe oględziny odsłoniętej więźby w zakresach obecnie niedostępnych - na ich
podstawie zostanie uszczegółowiony zakres elementów do wymiany
- wykonać wycięcia wskazanych części więźby
- wywieźć z placu budowy materiały z rozbiórki
- zapewnić zabezpieczenie otwartego dachu przed czynnikami atmosferycznymi
W ramach prac remontowych należy:
- wykonać uzupełnienia usuniętych, skorodowanych elementów więźby dachowej stosując analogiczne do oryginalnych
materiały
- wykonać uzupełnienia deskowania
- wykonać kontrłaty i łaty pod dachówkę na dachu bramnym
- wykonać impregnację całej więźby dachowej preparatem Fobos M2 zgodnie z załączoną do dokumentacji instrukcją
- wykonać montaż obróbek, rynien, rur spustowych[blacha tytancynk], zgd. z częścią graficzną
- wykonać kompleksowe pokrycie dachu w przyjętym rozwiązaniu systemowym z wykonaniem wszystkich obróbek opisanych
rysunkami detali
-4-
Norma PRO Wersja 4.25 Licencja: 20106 dla P.U.B. "AQWA" s.c.
