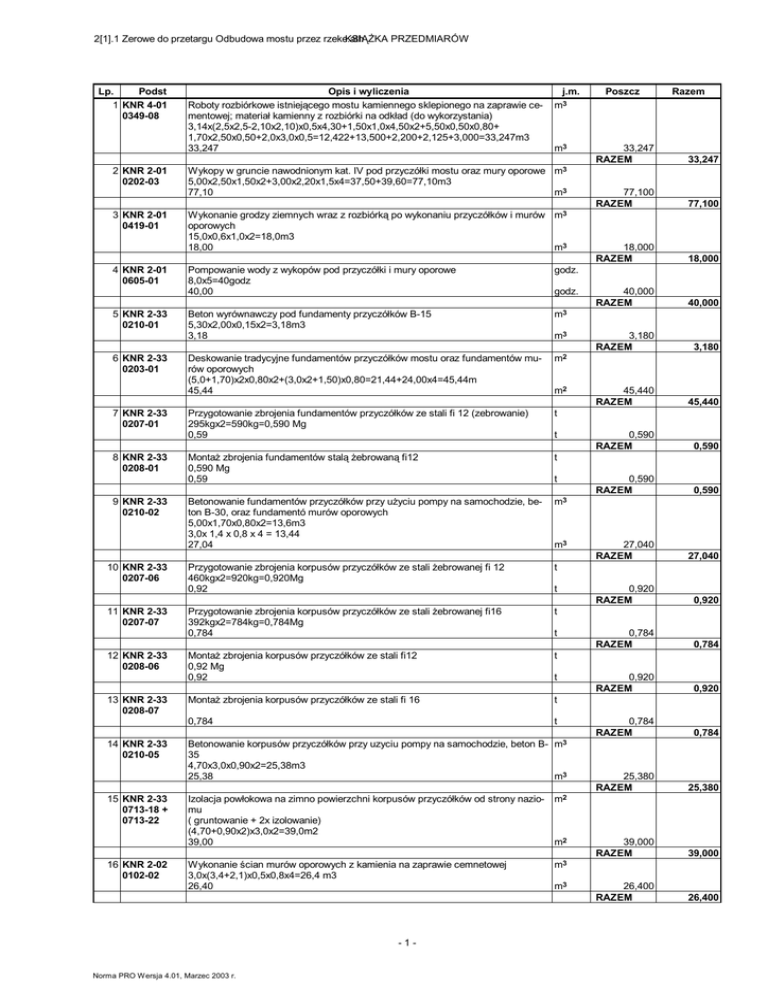

Przedmiar zerowy.

Transkrypt

Przedmiar zerowy.
2[1].1 Zerowe do przetargu Odbudowa mostu przez rzeke.ath
KSIĄŻKA PRZEDMIARÓW
Lp.
Podst
1 KNR 4-01
0349-08
2 KNR 2-01
0202-03
3 KNR 2-01
0419-01
4 KNR 2-01
0605-01
5 KNR 2-33
0210-01
6 KNR 2-33
0203-01
7 KNR 2-33
0207-01
8 KNR 2-33
0208-01
9 KNR 2-33
0210-02
10 KNR 2-33
0207-06
11 KNR 2-33
0207-07
12 KNR 2-33
0208-06
13 KNR 2-33
0208-07
14 KNR 2-33
0210-05
15 KNR 2-33
0713-18 +
0713-22
16 KNR 2-02
0102-02
Opis i wyliczenia
Roboty rozbiórkowe istniejącego mostu kamiennego sklepionego na zaprawie cementowej; materiał kamienny z rozbiórki na odkład (do wykorzystania)
3,14x(2,5x2,5-2,10x2,10)x0,5x4,30+1,50x1,0x4,50x2+5,50x0,50x0,80+
1,70x2,50x0,50+2,0x3,0x0,5=12,422+13,500+2,200+2,125+3,000=33,247m3
33,247
j.m.
m3
m3
Wykopy w gruncie nawodnionym kat. IV pod przyczółki mostu oraz mury oporowe m3
5,00x2,50x1,50x2+3,00x2,20x1,5x4=37,50+39,60=77,10m3
77,10
m3
Wykonanie grodzy ziemnych wraz z rozbiórką po wykonaniu przyczółków i murów m3
oporowych
15,0x0,6x1,0x2=18,0m3
18,00
m3
Pompowanie wody z wykopów pod przyczółki i mury oporowe
8,0x5=40godz
40,00
godz.
Beton wyrównawczy pod fundamenty przyczółków B-15
5,30x2,00x0,15x2=3,18m3
3,18
m3
Deskowanie tradycyjne fundamentów przyczółków mostu oraz fundamentów murów oporowych
(5,0+1,70)x2x0,80x2+(3,0x2+1,50)x0,80=21,44+24,00x4=45,44m
45,44
m2
Przygotowanie zbrojenia fundamentów przyczółków ze stali fi 12 (zebrowanie)
295kgx2=590kg=0,590 Mg
0,59
t
Montaż zbrojenia fundamentów stalą żebrowaną fi12
0,590 Mg
0,59
t
Betonowanie fundamentów przyczółków przy użyciu pompy na samochodzie, beton B-30, oraz fundamentó murów oporowych
5,00x1,70x0,80x2=13,6m3
3,0x 1,4 x 0,8 x 4 = 13,44
27,04
m3
Przygotowanie zbrojenia korpusów przyczółków ze stali żebrowanej fi 12
460kgx2=920kg=0,920Mg
0,92
t
Przygotowanie zbrojenia korpusów przyczółków ze stali żebrowanej fi16
392kgx2=784kg=0,784Mg
0,784
t
Montaż zbrojenia korpusów przyczółków ze stali fi12
0,92 Mg
0,92
t
Montaż zbrojenia korpusów przyczółków ze stali fi 16
t
0,784
t
godz.
m3
m2
t
t
m3
t
t
t
Betonowanie korpusów przyczółków przy uzyciu pompy na samochodzie, beton B- m3
35
4,70x3,0x0,90x2=25,38m3
25,38
m3
Izolacja powłokowa na zimno powierzchni korpusów przyczółków od strony nazio- m2
mu
( gruntowanie + 2x izolowanie)
(4,70+0,90x2)x3,0x2=39,0m2
39,00
m2
Wykonanie ścian murów oporowych z kamienia na zaprawie cemnetowej
3,0x(3,4+2,1)x0,5x0,8x4=26,4 m3
26,40
-1-
Norma PRO Wersja 4.01, Marzec 2003 r.
Poszcz
Razem
33,247
RAZEM
33,247
77,100
RAZEM
77,100
18,000
RAZEM
18,000
40,000
RAZEM
40,000
3,180
RAZEM
3,180
45,440
RAZEM
45,440
0,590
RAZEM
0,590
0,590
RAZEM
0,590
27,040
RAZEM
27,040
0,920
RAZEM
0,920
0,784
RAZEM
0,784
0,920
RAZEM
0,920
0,784
RAZEM
0,784
25,380
RAZEM
25,380
39,000
RAZEM
39,000
26,400
RAZEM
26,400
m3
m3
2[1].1 Zerowe do przetargu Odbudowa mostu przez rzeke.ath
KSIĄŻKA PRZEDMIARÓW
Lp.
Podst
17 KNR 2-01
0202-03
18 KNR 4-01
0105-05
19 KNR 2-11
0415-03
Opis i wyliczenia
j.m.
Roboty ziemne w korucie rzeki w gruncie nawodnionym IV kat. pod umocnienie
m3
dna w obrębie mostu oraz oczyszczenie koryta rzeki za umocnieniem (dwie strony)
4,20x12,0x0,50+4,0x8,0x0,5x2=25,20+32,00=57,20 m3
57,20
m3
Zasypywanie z zagęszczaniem za przyczółkami i murami oporowymi gruntem pochodzącym z robórt ziemnych i wykopów
77,10+57,20 = 134,30 m3
134,30
m3
Umocnienie dna rzeki wraz z gurtami kamieniami na mieszance betonowej B-25,
łączn grubość 40 cm (50% kamien, 50% beton)
4,20x12,0x0,40+0,60x0,75x5,0x2 =20,16+4,5=24,66 m3
24,66
m3
m3
m3
20 KNR 2-02
Łożyska na przyczółkach, 2xpapa asfaltowa na lepiku
0604-02 ana- 4,50x0,90x2 = 8,1 m2
logia
8,10
m2
21 KNR 2-33
Montaz ustoju nośnego z belek prefabrykowanych (0,39x 0,25)ypu L=5,0 m; cię0410-01 ana- żar 1 szt. 1,3 Mg
logia
11 szt.
11,00
szt
22 KNR 2-33
0401-03
Deskowanie płyty ustroju nośnego (nadbetonu) - gzymsy, zakończenia płyty
(0,30+0,15+0,10)x6,0x2+0,40x4,70x2+0,50x0,25x4=6,60+3,76+0,50=10,86m2
10,86
m2
Przygotowanie zbrojenia płyty (nadbetonu) ze stali zebrowanej fi 12
0,29 mg
0,29
t
Przygotowanie zbrojenia płyty (nadbetonu) ze stali żebrowanej fi 16
0,270 Mg
0,27
t
Montaż zbrojenia płyty (nadbetonu) ze stali żebrowanej fi 12
0,290 Mg
0,29
t
Montaż zbrojenia płyty (nadbetonu) ze stali żebrowanej fi 16
t
0,27
t
Betonowanie płyty ustroju nośnego (nadbetonu), beton B35
4,70x6,00x0,15+(0,15x0,05+0,35x0,10)x2x0,60+0,50x0,25x4,40x2+
0,10x0,10x0,5x5,0x11=4,230+0,510+11,00+0,275=6,115 m3
6,115
m3
23 KNR 2-33
0404-02
24 KNR 2-33
0404-03
25 KNR 2-33
0405-02
26 KNR 2-33
0405-03
27 KNR 2-33
0409-01
m2
szt
m2
t
t
t
m3
28 KNR 2-31
Wykonanie oraz montaz balustrad stalowych na moście (ciężar 40 kg/m
0704-02 ana- 5,0x2 = 10 m
logia
10,00
m
29 KNR 2-33
0715-03
Izolacja płyty ustoju nośnego papą zgrzewalną (wraz z zagruntowaniem)
4,20x7,0=29,4 m2
29,40
m2
Warstwa ścieralna z asfaltobetonu grub. 5 cm
4,20x6,0 = 25,2 m2
Krotność = 1,25
25,20
m2
30 KNNR 6
0309-02
m
m2
m2
31 KNR-W 7-12 Zabezpieczenie powierzchni betonu, na belkach podporęczowych farbami
0402-04
(0,15+0,30+0,35)x6,0x2=9,60 m2
9,60
m2
32 KNNR 6
0113-01 +
KNNR 6
0113-04
Wykonanie nawierzchni tłuczniowej na dojazdach do mostu (warstwa dolna 15
cm, warstwa górna 7 cm)
3,0x10,0x2 = 60,0 m2
m2
60,00
m2
-2-
Norma PRO Wersja 4.01, Marzec 2003 r.
m2
Poszcz
Razem
57,200
RAZEM
57,200
134,300
RAZEM
134,300
24,660
RAZEM
24,660
8,100
RAZEM
8,100
11,000
RAZEM
11,000
10,860
RAZEM
10,860
0,290
RAZEM
0,290
0,270
RAZEM
0,270
0,290
RAZEM
0,290
0,270
RAZEM
0,270
6,115
RAZEM
6,115
10,000
RAZEM
10,000
29,400
RAZEM
29,400
25,200
RAZEM
25,200
9,600
RAZEM
9,600
60,000
RAZEM
60,000
2[1].1 Zerowe do przetargu Odbudowa mostu przez rzeke.ath
KSIĄŻKA PRZEDMIARÓW
Lp.
Podst
33 KNNR 6
0309-02
Opis i wyliczenia
Warstwa ścieralna z asfaltobetonu 5 cm na dojazdach
60,0 m2
Krotność = 1,25
60,00
-3-
Norma PRO Wersja 4.01, Marzec 2003 r.
j.m.
m2
m2
Poszcz
60,000
RAZEM
Razem
60,000
