RAPORT O POSTĘPIE PRAC - S5 Kaczkowo – Korzeńsko

Transkrypt

RAPORT O POSTĘPIE PRAC - S5 Kaczkowo – Korzeńsko

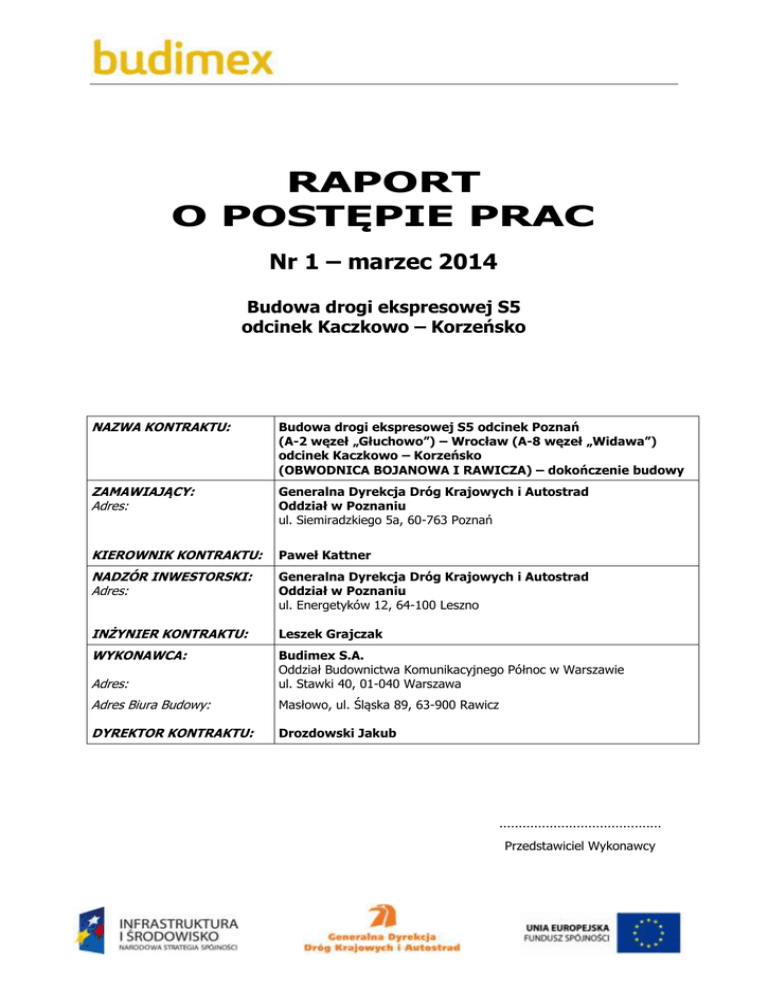

RAPORT
O POSTĘPIE PRAC
Nr 1 – marzec 2014
Budowa drogi ekspresowej S5
odcinek Kaczkowo – Korzeńsko
NAZWA KONTRAKTU:
Budowa drogi ekspresowej S5 odcinek Poznań
(A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko
(OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
ZAMAWIAJĄCY:
Adres:
Generalna Dyrekcja Dróg Krajowych i Autostrad
Oddział w Poznaniu
ul. Siemiradzkiego 5a, 60-763 Poznań
KIEROWNIK KONTRAKTU:
Paweł Kattner
NADZÓR INWESTORSKI:
Adres:
Generalna Dyrekcja Dróg Krajowych i Autostrad
Oddział w Poznaniu
ul. Energetyków 12, 64-100 Leszno
INŻYNIER KONTRAKTU:
Leszek Grajczak
WYKONAWCA:
Adres:
Budimex S.A.
Oddział Budownictwa Komunikacyjnego Północ w Warszawie
ul. Stawki 40, 01-040 Warszawa
Adres Biura Budowy:
Masłowo, ul. Śląska 89, 63-900 Rawicz
DYREKTOR KONTRAKTU:
Drozdowski Jakub
……………………………………
Przedstawiciel Wykonawcy
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
SPIS TREŚCI:
1. Dane o kontrakcie......................................................................................................................3
1.1 Roboty drogowe ................................................................................................................ 4
1.2 Roboty mostowe ............................................................................................................... 4
1.3 Konstrukcje budowlane ...................................................................................................... 5
1.4 Urządzenia ochrony środowiska .......................................................................................... 5
1.5 Urządzenia bezpieczeństwa ruchu ....................................................................................... 5
1.6 Przebudowa istniejącej infrastruktury technicznej ................................................................ 5
2. Postęp czasowy .........................................................................................................................6
3. Opis Postępu Prac ......................................................................................................................6
4. Zatwierdzenie materiałów, projektów technologicznych, PZJ, wytwórni, wystąpień ........................6
5. Roszczenia Zamawiającego i Wykonawcy ....................................................................................6
5.1. Roszczenia Zamawiającego ................................................................................................ 6
5.2. Roszczenia Wykonawcy / przeszkody w realizacji robót ........................................................ 6
6. Lista Personelu i Sprzętu ............................................................................................................6
7. Bezpieczeństwo i Higiena Pracy ..................................................................................................7
8. Porównanie planowanego i faktycznego postępu finansowego robót .............................................7
8.1. Porównanie postępu robót z planowanym wg harmonogramu z dnia 07.03.2014 r.
przerobem ........................................................................................................................ 7
8.2. Plan i wykonanie harmonogramu finansowego w marcu 2014 r. ........................................... 8
8.3. Zaawansowanie rzeczowe wykonanych robót kontraktowych ................................................ 9
8.4. Harmonogram płatności ..................................................................................................... 9
8.5. Plan rzeczowy i finansowy na miesiąc kwiecień 2014 r. .......................................................10
9. Prognoza
Ceny Kontraktowej, która
powinna
zawierać wszystkie
pozycje
określone
Subklauzulą 12 [Obmiary i wycena], Subklauzulą 13 [Zmiany i korekty] i Subklauzulą 20
[Roszczenia, spory i arbitraż] .................................................................................................... 10
10. Roboty podzlecone – umowy z Podwykonawcami ...................................................................... 11
11. Ochrona środowiska ................................................................................................................ 11
12. Warunki atmosferyczne ............................................................................................................ 12
13. Fotografie przedstawiające stan zaawansowania robót i postępu na Placu Budowy ...................... 12
Spis załączników: ......................................................................................................................... 12
2
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
1.
Dane o kontrakcie
Kontrakt:
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) –
Wrocław (A-8 węzeł „Widawa”) odcinek Kaczkowo – Korzeńsko (Obwodnica
Bojanowa i Rawicza) – dokończenie budowy
Zamawiający:
GDDKiA o/Poznań
Wykonawca:
Budimex S.A.
Kierownik Budowy:
Grzegorz Zbierański
Wartość Kontraktu:
244.523.219,69 PLN
Data podpisania Umowy:
21.02.2014 r.
Data rozpoczęcia Robót:
07.03.2014 r.
Zakończenie Robót:
15.11.2014 r.
(oddanie do ruchu wszystkich dróg, wykonanie
ogrodzenia oraz urządzeń bezpieczeństwa ruchu i
ochrony środowiska do 15.09.2014 r.)
Podstawowe dane o kontrakcie:
Podstawa realizacji inwestycji drogowej:
Decyzja nr 13/2010 o ZRID z dnia
28.07.2010 r.
Decyzja nr 7/2011 o ZRID z dnia
29.04.2011 r.
Inwestycja zlokalizowana jest na terenie województwa wielkopolskiego oraz dolnośląskiego.
Na terenie województwa wielkopolskiego projektowana droga S5 Poznań – Wrocław przebiega
przez tereny powiatu leszczyńskiego – gmina Rydzyna, powiatu rawickiego – gmina Bojanowo
i Rawicz, natomiast na terenie województwa dolnośląskiego przez teren powiatu trzebnickiego –
gmina Żmigród oraz powiatu górowskiego – Gmina Wąsosz.
Integralną częścią, związaną z budową drogi S5 jest budowa północnej obwodnicy miasta
Rawicza w ciągu drogi krajowej nr 36 Lubin – Rawicz – Krotoszyn – Ostrów Wielkopolski.
Obwodnica ta przechodzi w większości przez teren gminy Rawicz oraz we fragmencie przez gminę
Wąsosz.
Przedmiotowy odcinek Kaczkowo – Korzeńsko jest częścią całego zadania wybudowania drogi
ekspresowej S5 z Poznania do Wrocławia. Początek projektowanego odcinka drogi S5 znajduje
się w gminie Rydzyna, na zachód od istniejącej drogi krajowej nr 5 w km ok. 79+449,82
(przebieg drogi po nowym terenie), kończy się w gminie Żmigród na istniejącej drodze krajowej
nr 5 w m. Korzeńsko w km ok. 108+759.
W ramach inwestycji zrealizowane zostaną następujące obiekty:
3
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
1.1 Roboty drogowe
1) Budowa drogi ekspresowej S5 dł. 29,3km o przekroju poprzecznym:
-
dwie jezdnie drogi ekspresowej (po dwa pasy ruchu w każdym kierunku);
pas dzielący;
pasy awaryjne;
pobocza gruntowe;
2) Roboty wykończeniowe w ciągu drogi krajowej nr 36 długości 8,96km;
3) Budowa drogi wojewódzkiej nr 324 (rejon projektowanego ronda);
4) Budowa układów komunikacyjnych dla 4 miejsc obsługi podróżnych (MOP);
5) Przebudowy dojazdów do obiektów wraz z korektą przebiegu 12 dróg poprzecznych
(łącznej dł. 13,6km) w tym:
-
5 DP o łącznej długości 6,9km;
8 DG, dojazdowych lub wewnętrznych o łącznej długości 7,6km;
48 drogi dojazdowe dł. 40,5km (w tym 7 wjazdów awaryjnych o dł. 0,5km);
Przejazdy awaryjne;
Zakres robót drogowych obejmuje:
-
Roboty przygotowawcze
-
Roboty ziemne
-
Odwodnienie dróg
-
Podbudowy
-
Nawierzchnie
-
Roboty wykończeniowe
-
Urządzenia bezpieczeństwa ruchu
-
Elementy ulic
-
Zieleń drogowa
-
Inne roboty
1.2 Roboty mostowe
W ramach realizacji zadania wybudowane zostaną 102 obiekty inżynierskie:
1) Nad drogą S5


3 przejścia ekologiczne dla dużych zwierząt;
8 wiaduktów drogowych w ciągu dróg gminnych, powiatowych, wojewódzkich
i krajowych;
2) W ciągu drogi S5



3 wiadukty nad drogą;
1 wiadukt nad linią kolejową;
1 most;
3) Pod drogą S5



1 przejazd na szlaku rowerowym;
1 przejazd drogi dojazdowej;
1 przejście między MOP;
4
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
4) Inne

1 wiadukt nad linią kolejową;

1 przejazd drogi dojazdowej;

3 przejścia ekologiczne nad linią kolejową;

2 przejazdy pod przejściami ekologicznymi w ciągu dróg dojazdowych;

3 wiadukty drogowe nad linią kolejową w ciągu pozostałych dróg;

1 most w ciągu drogi dojazdowej;

1 przejazd pod drogą dojazdową;
5) 59 przepustów skrzynkowych pod drogą ekspresową S5 i pozostałymi drogami
o funkcji ekologicznej i hydrologiczno – ekologicznej (jako przejścia dla małych zwierząt
z możliwością przeprowadzenia cieku lub bez nich jako przejścia suche a także przejścia
dla płazów z prowadzeniem wody).
8 przepustów pod DK nr 36 - uzupełnienie i skorygowanie umocnień skarp materacami
gabionowymi.
1.3 Konstrukcje budowlane
W ramach realizacji zadania wybudowane zostaną 4 budynki sanitarne MOP:
1) Golina Wielka
2) Trzebosz Zachodni
3) Dębno Polskie
4) Folwark
1.4 Urządzenia ochrony środowiska
1) Ekrany akustyczne;
2) Zespoły oczyszczające (dekantery, separatory) i zbiorniki retencyjne;
1.5 Urządzenia bezpieczeństwa ruchu
1) Oznakowanie pionowe (na bramownicach, wysięgnikach i słupkach) i poziome;
2) Bariery ochronne;
3) Ogrodzenie drogi S5;
4) Oświetlenie MOP, skrzyżowań, rond i węzłów;
1.6 Przebudowa istniejącej infrastruktury technicznej
3) Urządzenia melioracyjne;
4) Linie elektroenergetyczne;
5) Linie teletechniczne;
5
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
2.
Postęp czasowy
Okres czasowy objęty niniejszym Raportem stanowi 6,25% efektywnego czasu przewidzianego
Harmonogramem na wykonanie Zadania. Narastająco okres czasowy efektywnego czasu
przewidzianego harmonogramem na wykonanie zadania wynosi 100,00%.
3.
Opis Postępu Prac
Wartość robót zgłoszonych do odbioru w raportowanym miesiącu wynosi: 9 670 398,70 zł
netto (wniosek o wydanie Przejściowego Świadectwa Płatności został złożony 27.03.2014 r.).
Łączna wartość wykonanych robót stanowi 4,86% Kwoty Kontraktowej.
4.
Zatwierdzenie materiałów, projektów technologicznych, PZJ, wytwórni, wystąpień
Wykonawca od początku kontraktu przedstawił Inżynierowi do rozpatrzenia następujące
dokumenty:
Lp.
Wnioski o zatwierdzenie
Zgłoszono
Zatwierdzono/
zatwierdzono
warunkowo
Nie
zatwierdzono
W trakcie
weryfikacji
187
128+5=133
6
48
14+1(WW)*=15
0
0
14+1(WW)*=15
1
Materiałów
2
Recept
3
PZJ
64
33+3=36
6
22
4
Projektów
16
5+1=6
0
10
5
Laboratorium
2
0
0
2
6
Wytwórni
4
0
0
4
7
Wyników bad. laboratoryjnych
4+1(WW)*=5
2+1(WW)*=3
0
2
8
Operatów geodezyjnych
20+8(WW)*=28
15+7(WW)*=21
0
5+1(WW)*=7
9
Inne
2
2
0
0
−
10
Wystąpienia Wykonawcy
Wnioski
Odpowiedzi
77
20+9(WT-LD)*=29
(WW)* – Wystąpienia Wykonawcy
(WT-LD)* – IK przekazał do weryfikacji WT-LD
Szczegółowe zestawienie przedłożonych wystąpień przedstawia Załącznik nr 1.1÷1.10
5.
Roszczenia Zamawiającego i Wykonawcy
5.1. Roszczenia Zamawiającego
Zamawiający
nie
przedstawił
Wykonawcy
żadnych
roszczeń
dotyczących
Wykonania
Kontraktu.
5.2. Roszczenia Wykonawcy / przeszkody w realizacji robót
Zestawienie Roszczeń Wykonawcy, w związku z zaistniałymi przeszkodami i okolicznościami,
które mogą zagrozić zakończeniu robót zgodnie z Kontraktem przedstawiono w Załączniku
nr 2.
6.
Lista Personelu i Sprzętu
Na kontrakcie w czasie wykonywania prac na placu budowy zatrudniony był personel oraz
jednostki sprzętowo-transportowe, które zostały szczegółowo zestawione w Załączniku nr 3.
6
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
7.
Bezpieczeństwo i Higiena Pracy
Wykonawca oświadcza, że wszyscy pracownicy zostali przeszkoleni w zakresie BHP.
Wewnętrzną kontrolę stanu BHP na budowie przeprowadzono w dniach 05.03, 12-13.03, 19.03
oraz 26-27.03.2014 r. W ocenie Wykonawcy stan BHP na budowie kształtuje się na poziomie
dobrym. Do najczęstszych uchybień można zaliczyć:

brak oznakowania zeskładowanych w ciągu drogi ekspresowej S5 prefabrykatów
betonowych (w ciągu drogi odbywa się ruch technologiczny),

brak należytej widoczności dla kierowców „zapór” stosowanych do zabezpieczania
możliwości wjazdu pojazdów na teren budowy przy posterunkach ochrony,

przypadki braku zabezpieczenia studni za pomocą pokryw tymczasowych bądź
docelowych,

opracowywanie instrukcji bezpiecznego wykonywania robót niezgodnie z wytycznymi
załącznika nr 1 do BIOZ.
Pojawiające się uchybienia są w trybie natychmiastowym usuwane, a wnioski z kontroli
przekazywane są niezwłocznie Podwykonawcom z jednoczesnym poleceniem usunięcia wszelkich
stwierdzonych nieprawidłowości.
W trakcie kontroli przeprowadzono również badania trzeźwości losowo wybranych pracowników
na budowie. Stwierdzono trzy przypadki stanu nietrzeźwości.
8.
Porównanie planowanego i faktycznego postępu finansowego robót
8.1. Porównanie postępu robót z planowanym wg harmonogramu
z dnia 07.03.2014 r. przerobem
Miesiąc
realizacji
03.2014
Planowany przerób
miesięczny
[PLN]
-
PLN
Planowany przerób
narastająco
[PLN]
-
PLN
04.2014
16 848 657,28 PLN
16 848 657,28 PLN
05.2014
19 009 993,69 PLN
35 858 650,97 PLN
06.2014
21 302 237,68 PLN
57 160 888,65 PLN
07.2014
21 776 837,28 PLN
78 937 725,93 PLN
08.2014
19 559 068,39 PLN
98 496 794,32 PLN
09.2014
31 164 120,53 PLN
129 660 914,85 PLN
10.2014
33 822 624,37 PLN
163 483 539,22 PLN
11.2014
35 315 826,37 PLN
198 779 365,60 PLN
Wykonanie robót *
[PLN]
9 670 398,70 PLN
Wykonanie robót
narastająco *
[PLN]
9 670 398,70 PLN
* wartość robót za miesiąc marzec 2014 r. została oszacowana w oparciu o złożone w Nadzorze obmiary
Graficzne przedstawienie postępu wykonania finansowego robót przedstawia Załącznik nr 4.
7
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
8.2. Plan i wykonanie harmonogramu finansowego w marcu 2014 r.
REALIZACJA FINANSOWA HARMONOGRAMU z dnia 07.03.2014 r.
Łącznie wartość robót
Lp.
Wyszczególnienie
elementów
1
Wymagania ogólne
2
Roboty drogowe
3
Elektroenergetyka
4
Teletechnika
5
Kanalizacja deszczowa
6
Drenaż drogowy
7
Melioracje
8
MOPY
9
Zbiorniki
10
Obiekty mostowe
11
Przepusty
Wartość
robót wg kosztorysu
ofertowego
planowanych
złożonych *
od 07.03.2014 r. - 31.03.2014 r.
9 076 300,00
-
6 788 190,00
154 864 522,36
-
1 203 264,64
2 318 206,30
-
274 805,88
390 395,71
-
170 968,64
6 134 245,18
-
385 314,12
559 966,02
-
-
1 835 497,56
-
272 810,28
15 493 190,48
-
77 334,46
893 450,18
-
-
6 423 941,91
-
497 710,68
809 649,90
-
-
-
9 670 398,70
ŁĄCZNIE:
* kwota wyliczona na podstawie złożonych Inżynierowi obmiarów
8
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
8.3. Zaawansowanie rzeczowe wykonanych robót kontraktowych
Lp.
Wyszczególnienie
elementów
1
Wymagania ogólne
2
Roboty drogowe
Wartość
robót wg kosztorysu
ofertowego
Łącznie wartość robót *
[PLN]
[%]
9 076 300,00
6 788 190,00
74,79%
154 864 522,36
1 203 264,64
0,78%
949 733,23
428 558,02
45,12%
8 292 548,27
109 887,02
1,33%
444 604,24
14 313,71
3,22%
PODBUDOWY
18 003 173,28
67 724,50
0,38%
NAWIERZCHNIE
66 373 988,42
128 040,74
0,19%
4 860 337,02
159 503,26
3,28%
50 101 548,04
238 758,09
0,48%
ELEMENTY ULIC
2 140 774,46
56 479,30
2,64%
ZIELEŃ DROGOWA
2 884 211,95
-
0,00%
813 603,45
-
0,00%
2 318 206,30
274 805,88
11,85%
390 395,71
170 968,64
43,79%
6 134 245,18
385 314,12
6,28%
559 966,02
-
0,00%
1 835 497,56
272 810,28
15 493 190,48
77 334,46
0,50%
893 450,18
-
0,00%
6 423 941,91
497 710,68
7,75%
809 649,90
-
0,00%
198 799 365,60
9 670 398,70
4,86%
ROBOTY
PRZYGOTOWAWCZE
ROBOTY ZIEMNE
ODWODNIENIE DRÓG
ROBOTY
WYKOŃCZENIOWE
URZĄDZENIA
BEZPIECZEŃSTWA RUCHU
INNE ROBOTY
3
Elektroenergetyka
4
Teletechnika
5
Kanalizacja deszczowa
6
Drenaż drogowy
7
Melioracje
8
MOPY
9
Zbiorniki
10
Obiekty mostowe
11
Przepusty
ŁĄCZNIE:
14,86%
* kwota wyliczona na podstawie złożonych Inżynierowi obmiarów
8.4. Harmonogram płatności
Załącznik nr 5 przedstawia realizację płatności za wykonane roboty.
9
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
8.5. Plan rzeczowy i finansowy na miesiąc kwiecień 2014 r.
Lp.
Wyszczególnienie
elementów
1
Wymagania ogólne
2
Roboty drogowe
Wartość
robót wg kosztorysu
ofertowego
Narastająco
na koniec
marca
2014 r. *
Narastająco na
koniec
marca 2014 r. *
Plan
na kwiecień 2014 r.
Plan
na kwiecień
2014 r.
9 076 300,00
6 788 190,00
74,79%
6 780 690,00
74,71%
154 864 522,36
1 203 264,64
0,78%
8 155 724,78
5,27%
949 733,23
428 558,02
45,12%
176 887,42
18,62%
8 292 548,27
109 887,02
1,33%
956 457,68
11,53%
444 604,24
14 313,71
3,22%
-
PODBUDOWY
18 003 173,28
67 724,50
0,38%
2 516 859,80
13,98%
NAWIERZCHNIE
66 373 988,42
128 040,74
0,19%
1 903 197,85
2,87%
4 860 337,02
159 503,26
3,28%
733 463,64
50 101 548,04
238 758,09
0,48%
1 324 697,70
ELEMENTY ULIC
2 140 774,46
56 479,30
2,64%
535 193,61
ZIELEŃ DROGOWA
2 884 211,95
-
0,00%
-
0,00%
813 603,45
-
0,00%
8 967,08
1,10%
2 318 206,30
274 805,88
11,85%
187 037,00
8,07%
390 395,71
170 968,64
43,79%
55 708,00
6 134 245,18
385 314,12
6,28%
274 307,70
559 966,02
-
0,00%
83 052,60
14,83%
1 835 497,56
272 810,28
14,86%
190 650,00
10,39%
15 493 190,48
77 334,46
0,50%
417 491,66
2,69%
893 450,18
-
0,00%
92 080,08
6 423 941,91
497 710,68
7,75%
516 918,12
809 649,90
-
0,00%
94 997,34
198 799 365,60
9 670 398,70
4,86%
16 848 657,28
ROBOTY
PRZYGOTOWAWCZE
ROBOTY ZIEMNE
ODWODNIENIE DRÓG
ROBOTY
WYKOŃCZENIOWE
URZĄDZENIA
BEZPIECZEŃSTWA RUCHU
INNE ROBOTY
3
Elektroenergetyka
4
Teletechnika
5
Kanalizacja deszczowa
6
Drenaż drogowy
7
Melioracje
8
MOPY
9
Zbiorniki
10
Obiekty mostowe
11
Przepusty
ŁĄCZNIE:
0,00%
15,09%
2,64%
25,00%
14,27%
4,47%
10,31%
8,05%
11,73%
8,48%
* kwota wyliczona na podstawie złożonych Inżynierowi obmiarów
9.
Prognoza Ceny Kontraktowej, która powinna zawierać wszystkie pozycje określone
Subklauzulą 12 [Obmiary i wycena], Subklauzulą 13 [Zmiany i korekty] i Subklauzulą
20 [Roszczenia, spory i arbitraż]
10
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
Lp.
Wyszczególnienie
elementów
1
Wymagania ogólne
2
Roboty drogowe
3
Elektroenergetyka
4
Teletechnika
5
Kanalizacja deszczowa
6
Drenaż drogowy
7
Melioracje
8
MOPY
9
Zbiorniki
10
Obiekty mostowe
11
Przepusty
Wartość
robó wg kosztorysu
ofertowego
[PLN/netto]
Niedoszacowania
/przeszacowania pozycji
kontraktowych
[PLN/netto]
Szacowana wartość
robót
[PLN/netto]
9 076 300,00
-
9 076 300,00
154 864 522,36
72 315,39
154 936 837,75
2 318 206,30
3 493,95
2 321 700,25
390 395,71
409,39
390 805,10
6 134 245,18
217,10
6 134 462,28
559 966,02
-
559 966,02
1 835 497,56
2 251,68
1 837 749,24
15 493 190,48
-
15 493 190,48
893 450,18
-
893 450,18
6 423 941,91
98,71
6 424 040,62
809 649,90
-
809 649,90
ŁĄCZNIE:
198 799 365,60
78 786,22
198 878 151,82
[%]:
-
-
100,04%
10. Roboty podzlecone – umowy z Podwykonawcami
Wykonawca wystąpił do Zamawiającego za pośrednictwem Inżyniera z wnioskiem o zatwierdzenie
projektów umów podwykonawczych wg zestawienia poniżej.
2//2D2T/2014
GEO-EKSPRESS Robert Dumka
Data zgłoszenia
wzoru umowy
26.02.2014
23/U/2D2T/2014
WIKONT Sp. z o.o.
21.03.2014
26/D/2D2T/2014
IMKOP Ireneusz Machuta
26.02.2014
28/U/2D2T/2014
RAWITEL Sp. z o.o.
26.02.2014
30/M/2D2T/2014
TARCOPOL
12.03.2014
31/M/2D2T/2014
KADAKRYL
06.03.2014
45/D/2D2T/2014
2K Kwiatkowski / Kaniorski
25.03.2014
46/D/2D2T/2014
Zieleń Drogowa Sp. z o. o.
31.03.2014
54/D/2D2T/2014
KONSPORT Mieczysław Majewski
17.03.2014
58/U/2D2T/2014
01.04.2014
61/D/2D2T/2014
Hydromak Sp. z o. o.
KAMIENIARSTWO GRANITLUX
Centrum Kamienia i Klinkieru Marcin Matuszewski
Politrakt
63/D/2D2T/2014
Zakład Posadzkarski
28.03.2014
68/U/2D2T/2014
PRIB Instal-Kan Wioletta Siwiera
24.03.2014
72/M/2D2T/2014
MSP-INTOP Sp. z o.o.
01.04.2014
Nr Umowy
Nazwa firmy
60/D/2D2T/2014
24.03.2014
28.03.2014
74/D/2D2T/2014
IMKOP BIS
01.04.2014
76/M/2D2T/2014
ZYBBUD Zbigniew Jakubowski
24.03.2014
82/U/2D2T/2014
ZRB OSSY Sp. z o.o., Sp. K.
07.03.2014
11. Ochrona środowiska
Nadzór przyrodniczy przeprowadzał cykliczne kontrole placu budowy w miesiącu marcu 2014 r.
pod kątem wpływu realizowanych robót na środowisko naturalne.
11
Budowa drogi ekspresowej S5 odcinek Poznań (A-2 węzeł „Głuchowo”) – Wrocław (A-8 węzeł „Widawa”)
odcinek Kaczkowo – Korzeńsko (OBWODNICA BOJANOWA I RAWICZA) – dokończenie budowy
Wnioski oraz zalecenia pokontrolne:
 Nie stwierdzono konfliktów prowadzonych prac z wymogiem ochrony ptaków. Należy
jednak zlikwidować (wyłagodzić) wszystkie pionowe skarpy w hałdach humusu w celu
uniemożliwienia jaskółkom brzegówkom stworzenia kolonii;
 Stwierdzono pojedyncze płazy w okolicach budowanej inwestycji nie mające jednak
wpływu na ciągłość prowadzonych prac budowlanych;
 Stan docelowych wygrodzeń dla płazów ocenia się na dobry. Wykonane
zabezpieczenia są szczelne i mają skuteczną przewieszkę;
 Sugeruje się utrzymanie placu budowy wolnego od zastoisk wody, aby nie dopuszczać
do wkraczania płazów i związanym z tym utrudnień w prowadzeniu prac budowlanych.
Zastoiska te są jednak systematycznie sprawdzane przez zespół nadzoru
przyrodniczego;
 Na dzień dzisiejszy nie są wymagane działania zabezpieczające siedliska chronionych
gatunków roślin i siedlisk zwierząt. W ramach stałego nadzoru przyrodniczego
prowadzone są obserwacje, w celu właściwego zabezpieczenia siedlisk przyrodniczych
i siedliska występowania chronionych gatunków zwierząt;
 W czasie wykonanej kontroli nie wykazano wpływu na ssaki występujące w rejonie.
12. Warunki atmosferyczne
Załącznik nr 6 przedstawia tabelę z rejestrem temperatur i warunków pogodowych.
13. Fotografie przedstawiające stan zaawansowania robót i postępu na Placu Budowy
Załącznik nr 7 przedstawia dokumentację fotograficzną budowy.
Spis załączników:
1.1.
Zestawienie wniosków o zatwierdzenie materiałów
1.2.
Zestawienie wniosków o zatwierdzenie recept
1.3.
Zestawienie wniosków o zatwierdzenie PZJ
1.4.
Zestawienie wniosków o zatwierdzenie projektów
1.5.
Zestawienie wniosków o zatwierdzenie laboratorium
1.6.
Zestawienie wniosków o zatwierdzenie wytwórni
1.7.
Zestawienie wniosków o zatwierdzenie wyników badań laboratoryjnych
1.8.
Zestawienie wniosków o zatwierdzenie operatów geodezyjnych
1.9.
Zestawienie wniosków o zatwierdzenie – inne
1.10. Zestawienie Wystąpień Wykonawcy
2.
Zestawienie Roszczeń Wykonawcy
3.
Personel i sprzęt Wykonawcy
4.
Postęp wykonania finansowego – załącznik graficzny
5.
Harmonogram płatności
6.
Warunki atmosferyczne
7.
Dokumentacja fotograficzna
12
