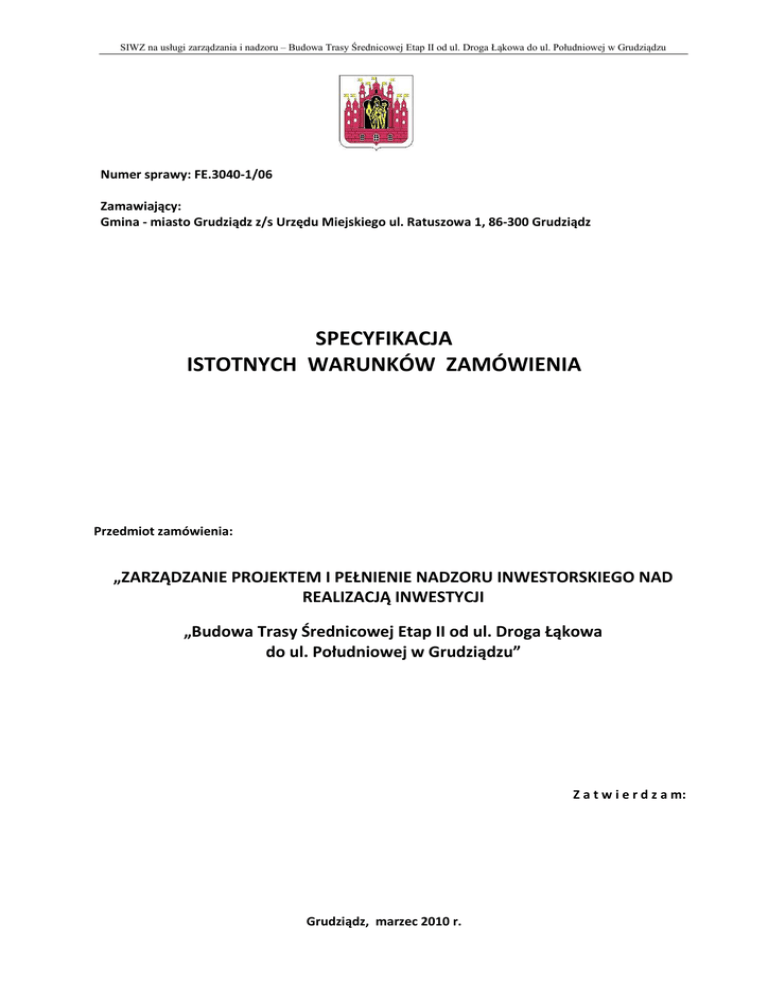

specyfikacja istotnych warunków zamówienia

Transkrypt

specyfikacja istotnych warunków zamówienia
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Numer sprawy: FE.3040-1/06
Zamawiający:
Gmina - miasto Grudziądz z/s Urzędu Miejskiego ul. Ratuszowa 1, 86-300 Grudziądz
SPECYFIKACJA
ISTOTNYCH WARUNKÓW ZAMÓWIENIA
Przedmiot zamówienia:
„ZARZĄDZANIE PROJEKTEM I PEŁNIENIE NADZORU INWESTORSKIEGO NAD
REALIZACJĄ INWESTYCJI
„Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa
do ul. Południowej w Grudziądzu”
Z a t w i e r d z a m:
Grudziądz, marzec 2010 r.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
ZAWARTOŚĆ SPECYFIKACJI ISTOTNYCH WARUNKÓW ZAMÓWIENIA
Rozdział I: Instrukcja dla Wykonawców
Rozdział II: Formularz oferty i formularze załączników do oferty
Załącznik nr 1
Załącznik nr 2
Załącznik nr 3
Załącznik nr 4
Załącznik nr 5
Załącznik nr 6
Formularz oferty
Formularz oświadczenia o spełnianiu warunków udziału w postępowaniu
Formularz oświadczenia o braku podstaw do wykluczenia
Wykaz osób, które będą uczestniczyć w wykonywaniu zamówienia
Formularz oświadczenia o posiadaniu wymaganych uprawnień
Wykaz wykonanych usług
Rozdział III: Opis przedmiotu zamówienia
Rozdział IV: Warunki kontraktu
Załącznik nr 1. Projekt umowy
Załącznik nr 2 Warunki ogólne umowy
Załącznik nr 3 Szczególne warunki kontraktu
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
ROZDZIAŁ I
Instrukcja dla wykonawców
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
1. Informacje o Zamawiającym
Zamawiający
Gmina-miasto Grudziądz
z siedzibą Urzędu Miejskiego w Grudziądzu
ul. Ratuszowa 1, 86 -300 Grudziądz
teł.: (+48 56 ) 45 10 233
fax: (+48 56) 45 10 233
adres strony internetowej: www.bip.grudziadz.pl
Godziny urzędowania:
- poniedziałek, środa, czwartek, piątek: 7:30 – 15:30,
- wtorek: 8:00 – 16:00.
NIP: 876-24-26-842
REGON: 871118833
2. Oznaczenie postępowania
2. 1. Postępowanie oznaczone zostało przez Zamawiającego numerem referencyjnym sprawy FE.30401/06.
2.2. Wykonawcy powinni we wszelkich kontaktach z Zamawiającym powoływać się na w/w oznaczenie.
3. Tryb postępowania
3.1.Postępowanie o udzielenie niniejszego zamówienia prowadzone jest w trybie przetargu
nieograniczonego.
3.2. Ilekroć w niniejszej SIWZ zastosowane jest pojęcie „ustawa Pzp” należy przez to rozumieć ustawę z
dnia 29 stycznia – Prawo zamówień publicznych (Dz. U. z 2007 r. Nr 223, poz. 1655 z późn. zm.).
4. Źródła finansowania
Zamówienie jest przewidziane do współfinansowania ze środków Europejskiego Funduszu Rozwoju
Regionalnego w ramach Programu Operacyjnego Infrastruktura i Środowisko.
5. Przedmiot zamówienia
Kod CPV: 71520000-9
Usługi nadzoru budowlanego
Przedmiot zamówienia stanowią usługi oznaczone nazwą
Zarządzanie projektem i pełnienie nadzoru inwestorskiego nad realizacją inwestycji - Budowa Trasy
Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
W ramach zadania inwestycyjnego:
Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Przedmiotem inwestycji objętym opracowaniem II Etapu Trasy Średnicowej jest budowa nowego
połączenia drogowego od ul. Południowej do ronda w ul. Droga Łąkowa w Grudziądzu. W ramach
planowanej inwestycji wybudowana zostanie nowa dwujezdniowa ulica, w większości po nowym terenie.
Częściowo nowa ulica przebiegać będzie po śladzie istniejącej ul. Solidarności. Przewiduje się również
wykorzystanie pod jedną z jezdni Trasy istniejącej ul. Lotniczej. Na odcinku od ronda Ks. J. Popiełuszki do
ul. Hallera wykonane zostały wcześniej elementy Węzła „Warszawska”, które zostaną w pełni
wykorzystane na planowanym obecnie etapie inwestycji.
W ramach inwestycji przewiduje się:
- niezbędną wycinkę drzew znajdujących się w pasie inwestycji wraz z usunięciem karczy po usuniętych
drzewach;
- usunięcie karczy z terenów leśnych, (po wycince drzew wykonanej przed przystąpieniem do
inwestycji);
- rozbiórkę kolidujących z trasą budowli i wiat
- rozbiórkę ogrodzeń i nawierzchni drogowych;
- zdjęcie z terenu inwestycji i składowanie w pryzmach ziemi urodzajnej;
- plantowanie powierzchni po rozebranych nawierzchniach wraz z rekultywacją terenu;
- humusowanie oraz obsianie skarp i powierzchni nieutwardzonych mieszanką traw;
- ustawienie ogrodzenia zabezpieczającego przed wtargnięciem zwierząt wzdłuż odcinka trasy przyległego
do Lasu Rudnickiego;
- budowę nowego ogrodzenia betonowego z zabezpieczeniem z drutu ostrzowego „concertina”, o łącznej
wysokości ok. 2,50m, dla terenu WZU, zgodnego z wymaganiami Sztabu Generalnego 1569/2004.
- budowę dwóch jezdni Trasy Średnicowej, każda po dwa pasy ruchu, wraz z pasami włączenia i
wyłączenia przy węźle „Warszawska”;
- przebudowę istniejących skrzyżowań
- budowę węzła „Warszawska” na który składają się:
- wiadukt WD-4 na ul. Hallera o dł. 2 x 47m
- łącznice: DL-1 o dł. 295m, DL-4 o dł. 275m, DL-5 o dł. 240m
- przebudowę ul. Południowej do ronda Dmowskiego, wraz z jej poszerzeniem i przebudową
przejazdu kolejowego do kategorii B (półrogatki samoczynne);
- przebudowę ul. Hallera na odcinku do Nauczycielskiej na długości 450m
- przebudowę odcinka ul. Parkowej na długości 250m;
- budowę drogi dojazdowej w rejonie cmentarza i skrzyżowania z ul. Parkową, wraz z parkingiem;
- przebudowę odcinka ul. Żwirki w rejonie cmentarza, wraz z budową pętli autobusowej przy cmentarzu;
- budowę drogi dojazdowej do budynków przy ul. Lotniczej od strony Parkowej o dł. 300m wraz z
miejscami parkingowymi oraz chodnikiem;
- budowę drogi dojazdowej DD-1 ~750m od ul. Południowej;
- budowę drogi dojazdowej DD-2 o dł. ~810m
- budowę zatok autobusowych wraz z wiatami przystankowymi;
- budowę chodników i ciągów pieszo-rowerowych;
- budowę oświetlenia trasy;
- przebudowę oświetlenia terenu WZU wzdłuż ogrodzenia od strony ul. Lotniczej;
- budowę odwodnienia ulic i skrzyżowań poprzez kanalizację deszczową;
- przebudowę urządzeń infrastruktury technicznej kolidujących z projektowaną budową ulicy
i budowę związanych z nią nowych elementów w zakresie zgodnym z wydanymi warunkami
technicznymi;
w tym:
- budowę urządzeń kanalizacji deszczowej dla odwodnienia ulic oraz z budowę przepompowni
ścieków opadowych na terenie WZU wraz z regulacją wysokościową istniejących studni;
- przebudowę urządzeń kanalizacji sanitarnej na terenie WZU oraz regulację wysokościową
istniejących studni kanalizacji sanitarnej;
- przebudowę odcinków wodociągów przebiegających pod jezdnią lub strefie bezpośredniego
oddziaływania jezdni wraz z budową komór wodociągowych;
- przebudowę odcinków gazociągów s/c i n/c przebiegających pod jezdnią lub strefie
bezpośredniego oddziaływania jezdni;
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
- przebudowę odcinków ciepłociągów przebiegających pod jezdnią lub strefie bezpośredniego
oddziaływania jezdni;
- przebudowę kolidujących urządzeń teletechnicznych;
- przebudowę istniejących urządzeń i sieci energetycznych;
- wykonanie oznakowania poziomego i pionowego ulic;
- budowę sygnalizacji świetlnej na ul. Hallera przy włączeniach z węzła „Warszawska”
- nasadzenia projektowanej zieleni dla trasy.
Do obowiązków Wykonawcy należeć będzie pełen zakres czynności inspektora nadzoru, wymieniony w
art. 25 i 26 ustawy z dnia 7 lipca 1994 r. – Prawo budowlane (Dz.U. z 2006 r. Nr 156, poz. 1118 z późn.zm)
oraz:
a) sprawdzenie kosztorysów budowlano – instalacyjnych,
b) udział w komisjach technicznych powoływanych przez Zamawiającego do oceny lub rozstrzygania
technicznych spraw budowy w toku jej realizacji,
c) sprawdzanie dokumentów rozliczeniowych przedłożonych przez Wykonawcę robót budowlanych i
potwierdzanie wykonania robót,
d) pisemne potwierdzenie na wniosku Wykonawcy robót budowlanych zgłoszenia zakończenia robót
oraz udział w końcowym odbiorze – w tym sporządzenie protokołu końcowego odbioru robót,
e) uczestnictwo (na każde wezwanie Zamawiającego) w przeglądach gwarancyjnych w okresie
zgłaszania wad (minimum dwa przeglądy w ciągu jednego roku kalendarzowego, lecz nie więcej
niż cztery).
Wykonawca własnym staraniem i na własny koszt zorganizuje Biuro Nadzoru. Biuro Nadzoru powinno
zapewniać warunki pracy dla wykazanego personelu biorąc pod uwagę przepisy i warunki BHP. W
powierzchni Biura Nadzoru należy przewidzieć pomieszczenie biurowe dla Kierownika Projektu. Przed
biurem powinien znajdować się parking dla min. 10 samochodów. Wykonawca zapewni wystarczającą
ilość środków transportu umożliwiającą prowadzenie nadzoru.
Podwykonawcy:
Wykonawca, który zamierza powierzyć podwykonawcom wykonanie jakiejkolwiek części zamówienia,
zobowiązany jest wskazać na druku formularza ofertowego zakres zamówienia powierzany
podwykonawcom. Brak jakiejkolwiek wzmianki w tym zakresie na formularzu oferty, będzie uznawane za
stwierdzenie samodzielnego wykonania zamówienia.
5.1.
Szczegółowe określenie przedmiotu zamówienia zawarte jest w Rozdziale III niniejszej SIWZ Opis
Przedmiotu Zamówienia oraz w Rozdziale IV niniejszej SIWZ Warunki kontraktu.
5.2.
Zamawiający nie dopuszcza składania ofert częściowych.
5.3.
Zamawiający nie dopuszcza składania ofert wariantowych.
5.4.
Zaleca się, aby Wykonawcy dokonali wizji lokalnej na terenie objętym niniejszym zamówieniem
i w jego okolicy w celu oceny dokumentów i informacji przekazywanych w ramach niniejszego
postępowania przez Zamawiającego.
5.5.
Zamówienie powinno odpowiadać wymaganiom technicznym i terminowym określonym we
wszystkich Rozdziałach niniejszej SIWZ.
6. Termin realizacji przedmiotu zamówienia
Zamawiający wymaga, aby zamówienie zostało zrealizowane w terminie 17 miesięcy od dnia
polecenia rozpoczęcia.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Data rozpoczęcia będzie miała miejsce najpóźniej w ciągu 3 miesięcy od daty zawarcia umowy na
wykonanie robót budowlanych i zostanie wyznaczona poleceniem Kierownika Projektu najpóźniej na 7 dni
przed tą datą. Planowany termin rozpoczęcia robót budowlanych, nad którymi sprawowany będzie nadzór
będący przedmiotem niniejszego zamówienia - II kwartał 2010 r. Ze względów proceduralnych termin
rozpoczęcia robót budowlanych może ulec zmianie.
Wykonawca zobowiązany jest (na każde wezwanie Zamawiającego) do uczestniczenia w przeglądach
gwarancyjnych w okresie zgłaszania wad (minimum dwa przeglądy w ciągu jednego roku kalendarzowego,
lecz nie więcej niż cztery). Za uczestniczenie w przeglądach gwarancyjnych, jak wyżej, Wykonawcy nie
przysługuje dodatkowe wynagrodzenie.
7. Warunki udziału w postępowaniu oraz opis sposobu dokonywania oceny spełniania tych warunków
7.1. O udzielenie zamówienia mogą ubiegać się wykonawcy, którzy spełniają warunki, dotyczące:
1. posiadania uprawnień do wykonywania określonej działalności lub czynności,
jeżeli przepisy prawa nakładają obowiązek ich posiadania,
2. posiadania wiedzy i doświadczenia,
3. dysponowania odpowiednim potencjałem technicznym oraz osobami zdolnymi do
wykonania zamówienia,
4. sytuacji ekonomicznej i finansowej.
7.2. Opis sposobu dokonywania oceny spełniania warunków
1. Wiedza i doświadczenie:
Wykonawca musi wykazać, że w okresie ostatnich trzech lat przed upływem terminu składania
ofert, a jeżeli okres prowadzenia działalności jest krótszy – w tym okresie, wykonał 1 usługę,
której przedmiotem było zarządzanie kontraktem i pełnienie nadzoru inwestorskiego nad robotą
drogowo-mostową o wartości nie mniejszej niż 30.000.000 złotych brutto, która obejmowała
budowę drogi klasy minimum G o długości nie mniejszej niż 2,0 km oraz obiektu mostowego o
długości minimum 45 m.
2. Osoby zdolne do wykonania zamówienia:
Wykonawca musi wykazać, że dysponuje osobami o następujących kwalifikacjach zawodowych,
wykształceniu i doświadczeniu:
Lp.
STANOWISKO (funkcja)
1.
Inżynier Kontraktu
Wymagana
ilość osób
1
Wymagane kwalifikacje zawodowe
Wymagane doświadczenie
Posiadanie uprawnień budowlanych
do kierowania robotami
budowlanymi w specjalności
drogowej bez ograniczeń
6-letnie doświadczenie
zawodowe w budowie lub
przebudowie na stanowisku
kierowniczym lub w nadzorze, w
tym minimum dwuletnie
doświadczenie w kierowaniu
zadaniami realizowanymi wg
zasad FIDIC , w tym co najmniej
jednym zadaniem, w skład
którego wchodziły roboty
drogowe-mostowe, o wartości
nie mniejszej niż 30.000.000
złotych brutto, obejmujące
budowę drogi klasy min. G o
długości nie mniejszej niż 2,0 km
wraz z min. 1 obiektem
mostowym
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
2.
Inspektor Robót Drogowych
- Inżynier Rezydent
1
3.
Inspektor Robót
Mostowych
1
4.
Inspektor Robót Wodno–
Kanalizacyjnych
1
5.
Inspektor Robót
Elektrycznych
1
6.
Inspektor Robót
Telekomunikacyjnych
1
7.
Inspektor Robót
Kolejowych
1
8.
Geodeta
1
10.
Specjalista ds. obmiarów i
rozliczeń
1
11.
Technolog laborant
1
Posiadanie uprawnień budowlanych
do kierowania robotami
budowlanymi w specjalności
drogowej bez ograniczeń
8-letnie doświadczenie
zawodowe w budowie lub
przebudowie dróg oraz 2-letnie
doświadczenie w nadzorze nad
zadaniem, w skład którego
wchodziły roboty drogowe, o
wartości nie mniejszej niż
25.000.000 złotych brutto,
obejmujące budowę drogi klasy
min. G o długości nie mniejszej
niż 2,0 km
Posiadanie uprawnień budowlanych 4-letnie doświadczenie w
do kierowania robotami
budowie lub przebudowie
budowlanymi w specjalności
obiektów mostowych oraz 2mostowej bez ograniczeń
letnie doświadczenie w nadzorze
nad zadaniem, w skład którego
wchodziły roboty mostowe, o
wartości nie mniejszej niż
5.000.000 złotych brutto,
obejmujące budowę obiektu
mostowego o długości nie
mniejszej niż 50 m w ciągu drogi
klasy min. G
Posiadanie uprawnień budowlanych 5-letnie doświadczenie
do kierowania robotami
zawodowe w budowie lub
budowlanymi w specjalności
przebudowie sieci wod.-kan. lub
instalacyjnej w zakresie sieci,
gazowych
instalacji i urządzeń cieplnych,
wentylacyjnych, gazowych,
wodociągowych i kanalizacyjnych
bez ograniczeń
Posiadanie uprawnień budowlanych
do kierowania robotami
budowlanymi w specjalności
instalacyjnej w zakresie sieci,
instalacji i urządzeń elektrycznych i
elektroenergetycznych bez
ograniczeń
Posiadanie uprawnień budowlanych
do kierowania robotami
budowlanymi w specjalności
telekomunikacyjnej bez ograniczeń
5-letnie doświadczenie
zawodowe w budowie lub
przebudowie sieci elektrycznych
5-letnie doświadczenie
zawodowe w budowie lub
przebudowie obiektu
budowlanego w zakresie
telekomunikacji przewodowej
Posiadanie uprawnień budowlanych 5-letnie doświadczenie
do kierowania robotami
zawodowe w budowie lub
budowlanymi w specjalności
przebudowie urządzeń
kolejowej bez ograniczeń
zabezpieczenia i sterowania
ruchem kolejowym
Wymagane uprawnienia:
3-letnie doświadczenie
- geodezyjne pomiary syt.-wys.,
zawodowe w geodezyjnej
realizacyjne i inwentaryzacyjne,
obsłudze inwestycji drogowo- geodezyjna obsługa inwestycji
mostowych
Wykształcenie wyższe techniczne
4-letnie doświadczenie w
wykonywaniu obmiarów i
rozliczeń, w tym 2-letnie
doświadczenie w wykonywaniu
obmiarów i rozliczeń zadań
realizowanych wg zasad FIDIC
Wykształcenie wyższe techniczne
3-letnie doświadczenie w
badaniu materiałów
budowlanych
UWAGA!
Zamawiający nie dopuszcza wskazania jednej osoby na kilka stanowisk.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
3. Sytuacja finansowa:
Wykonawca musi wykazać posiadanie środków finansowych lub zdolność kredytową w wysokości
nie mniejszej niż 300.000 złotych.
Wykonawcy wspólnie ubiegający się o udzielenie zamówienia muszą wykazać, że łącznie spełniają
warunki określone w punkcie 7.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
8. Wykaz oświadczeń i dokumentów, jakie mają dostarczyć Wykonawcy w celu potwierdzenia
spełniania warunków udziału w postępowaniu
8.1
W celu wykazania spełniania warunków, o których mowa w punkcie 7. Wykonawca winien
przedłożyć następujące dokumenty:
8.1.1. wykaz wykonanych usług w zakresie niezbędnym do wykazania spełniania warunku wiedzy i
doświadczenia w okresie ostatnich trzech lat przed upływem terminu składania ofert, a jeżeli
okres prowadzenia działalności jest krótszy – w tym okresie, z podaniem ich wartości,
przedmiotu, dat wykonania i odbiorców, oraz załączeniem dokumentu potwierdzającego, że
te usługi zostały wykonane należycie – sporządzony na formularzu zgodnym z treścią
załącznika nr 6 do SIWZ,
8.1.2. wykaz osób, które będą uczestniczyć w wykonywaniu zamówienia wraz z informacjami na
temat ich kwalifikacji zawodowych, doświadczenia i wykształcenia niezbędnych do
wykonania zamówienia, a także zakresu wykonywanych przez nie czynności, oraz informacją
o podstawie do dysponowania tymi osobami – sporządzony na formularzu zgodnym z treścią
załącznika nr 4 do SIWZ,
8.1.3. oświadczenie, że osoby, które będą uczestniczyć w wykonywaniu zamówienia, posiadają
wymagane uprawnienia – sporządzone na formularzu zgodnym z treścią załącznika nr 5 do
SIWZ,
8.1.4. informację banku lub spółdzielczej kasy oszczędnościowo-kredytowej, w których Wykonawca
posiada rachunek, potwierdzającą wysokość posiadanych środków finansowych lub zdolność
kredytową Wykonawcy, wystawioną nie wcześniej niż 3 miesiące przed upływem terminu
składania ofert,
8.1.5. oświadczenie, że Wykonawca spełnia warunki udziału w postępowaniu – sporządzone na
formularzu zgodnym z treścią załącznika nr 2 do SIWZ (w przypadku składania oferty przez
Wykonawców wspólnie ubiegających się o udzielenie zamówienia publicznego, oświadczenie
składa pełnomocnik ustanowiony przez Wykonawców).
8.2.
W celu wykazania braku podstaw do wykluczenia z postępowania o udzielenie zamówienia
Wykonawcy w okolicznościach, o których mowa w art. 24 ust. 1 ustawy Pzp, Wykonawca
winien przedłożyć następujące dokumenty (w przypadku składania oferty przez
Wykonawców wspólnie ubiegających się o udzielenie zamówienia publicznego, dokumenty
składa każdy z Wykonawców):
8.2.1. oświadczenie o braku podstaw do wykluczenia – sporządzone na formularzu zgodnym z
treścią załącznika nr 3 do SIWZ,
8.2.2. aktualny odpis z właściwego rejestru, jeżeli odrębne przepisy wymagają wpisu do rejestru, w
celu wykazania braku podstaw do wykluczenia w oparciu o art. 24 ust. 1 pkt 2 ustawy,
wystawiony nie wcześniej niż 6 miesięcy przed upływem terminu składania ofert, a w
stosunku do osób fizycznych oświadczenie w zakresie art. 24 ust. 1 pkt 2 ustawy Pzp –
oświadczenie należy sporządzić na formularzu zgodnym z treścią załącznika nr 7,
8.2.3. aktualne zaświadczenie właściwego naczelnika urzędu skarbowego potwierdzające, że
Wykonawca nie zalega z opłacaniem podatków, lub zaświadczenia, że uzyskał przewidziane
prawem zwolnienie, odroczenie lub rozłożenie na raty zaległych płatności lub wstrzymanie w
całości wykonania decyzji właściwego organu – wystawione nie wcześniej niż 3 miesiące
przed upływem terminu składania ofert,
8.2.4. aktualne zaświadczenie właściwego oddziału Zakładu Ubezpieczeń Społecznych lub Kasy
Rolniczego Ubezpieczenia Społecznego potwierdzające, że Wykonawca nie zalega z
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
opłacaniem składek na ubezpieczenia zdrowotne i społeczne, lub potwierdzenie, że uzyskał
przewidziane prawem zwolnienie, odroczenie lub rozłożenie na raty zaległych płatności lub
wstrzymanie w całości wykonania decyzji właściwego organu – wystawione nie wcześniej niż
3 miesiące przed upływem terminu składania ofert,
8.2.5. aktualną informację z Krajowego Rejestru Karnego w zakresie określonym w art. 24 ust. 1 pkt
4 – 8 ustawy, wystawioną nie wcześniej niż 6 miesięcy przed upływem terminu składania
ofert,
8.2.6. aktualna informację z Krajowego Rejestru Karnego w zakresie określonym w art. 24 ust. 1 pkt
9 ustawy, wystawioną nie wcześniej niż 6 miesięcy przed upływem terminu składania ofert.
8.3.
Jeżeli, w przypadku Wykonawcy mającego siedzibę na terytorium Rzeczypospolitej Polskiej,
osoby, o których mowa w art. 24 ust. 1 pkt 5-8 ustawy, mają miejsce zamieszkania poza
terytorium Rzeczypospolitej Polskiej, Wykonawca składa w odniesieniu do nich
zaświadczenie właściwego organu sądowego albo administracyjnego miejsca zamieszkania
dotyczące niekaralności tych osób w zakresie określonym w art. 24 ust. 1 pkt 5-8 ustawy,
wystawione nie wcześniej niż 6 miesięcy przed upływem terminu składania ofert, z tym że w
przypadku gdy w miejscu zamieszkania tych osób nie wydaje się takich zaświadczeń –
zastępuje się je dokumentem zawierającym oświadczenie złożone przed notariuszem,
właściwym organem sądowym, administracyjnym albo organem samorządu zawodowego lub
gospodarczego miejsca zamieszkania tych osób.
8.4.
Jeżeli Wykonawca ma siedzibę lub miejsce zamieszkania poza terytorium Rzeczpospolitej
Polskiej, zamiast dokumentów, o których mowa w:
a) pkt 8.2.2., 8.2.3., 8.2.4. i 8.2.6. – składa dokument lub dokumenty wystawione w kraju, w
którym ma siedzibę lub miejsce zamieszkania, potwierdzające odpowiednio, że:
- nie otwarto jego likwidacji ani nie ogłoszono upadłości (dokumenty powinny być
wystawione nie wcześniej niż 6 miesięcy przed upływem terminu składania ofert),
- nie zalega z uiszczaniem podatków, opłat, składek na ubezpieczenie społeczne i zdrowotne
albo że uzyskał przewidziane prawem zwolnienie, odroczenie lub rozłożenie na raty zaległych
płatności lub wstrzymanie w całości wykonania decyzji właściwego organu (dokumenty
powinny być wystawione nie później niż 3 miesiące przed upływem terminu składania ofert),
- nie orzeczono wobec niego zakazu ubiegania się o zamówienie (dokumenty powinny być
wystawione nie wcześniej niż 6 miesięcy przed upływem terminu składania ofert);
b) pkt 8.2.5. – składa zaświadczenie właściwego organu sądowego lub administracyjnego
miejsca zamieszkania albo zamieszkania osoby, której dokumenty dotyczą, w zakresie
określonym w art. 24 ust. 1 pkt 4-8 ustawy (dokumenty powinny być wystawione nie później
niż 6 miesięcy przed upływem terminu składania ofert).
8.5.
Jeżeli w miejscu zamieszkania osoby lub w kraju, w którym Wykonawca ma siedzibę lub
miejsce zamieszkania, nie wydaje się dokumentów, których mowa w pkt 8.4., zastępuje się je
dokumentem zawierającym oświadczenie złożone przed notariuszem, właściwym organem
sądowym, administracyjnym albo organem samorządu zawodowego lub gospodarczego
odpowiednio miejsca zamieszkania osoby lub kraju, w którym Wykonawca ma siedzibę lub
miejsce zamieszkania (dokumenty powinny być wystawione w terminach, których mowa w
pkt 8.4.)
8.6.
W przypadku wątpliwości co do treści dokumentu złożonego przez Wykonawcę mającego
siedzibę lub miejsce zamieszkania poza terytorium Rzeczypospolitej Polskiej, Zamawiający
może zwrócić się do właściwych organów odpowiednio miejsca zamieszkania osoby lub kraju,
w którym Wykonawca ma siedzibę lub miejsce zamieszkania, z wnioskiem o udzielenie
niezbędnych informacji dotyczących przedłożonego dokumentu.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
8.7.
Dokumenty są składane w oryginale lub kopii poświadczonej za zgodność z oryginałem przez
Wykonawcę.
8.8.
Wykonawca może polegać na wiedzy i doświadczeniu, osobach zdolnych do wykonania
zamówienia lub zdolnościach finansowych innych podmiotów, niezależnie od charakteru
prawnego łączących go z nimi stosunków. Wykonawca w takiej sytuacji zobowiązany jest
udowodnić zamawiającemu, iż będzie dysponował zasobami niezbędnymi do realizacji
zamówienia, w szczególności przedstawiając w tym celu pisemne zobowiązanie tych
podmiotów do oddania mu do dyspozycji niezbędnych zasobów na okres korzystania z nich
przy wykonaniu zamówienia.
Jeżeli z uzasadnionej przyczyny Wykonawca nie może przedstawić dokumentów dotyczących
sytuacji finansowej i ekonomicznej wymaganych przez Zamawiającego, może przedstawić
inny dokument, który w wystarczający sposób potwierdza spełnianie opisanego przez
Zamawiającego warunku.
Jeżeli Wykonawca, wykazując spełnianie warunku, o którym mowa w art. 22 ust. 1 pkt 4
ustawy, polega na zdolnościach finansowych innych podmiotów na zasadach określonych w
art. 26. ust. 2 b ustawy, zobowiązany jest do przedłożenia informacji, o której mowa w pkt
8.1.4., dotyczącej tych podmiotów.
8.9.
8.10.
8.11.
W przypadku Wykonawców wspólnie ubiegających się o udzielenie zamówienia oraz w
przypadku podmiotów, o których mowa w pkt 8.10., kopie dokumentów dotyczących
odpowiednio Wykonawcy lub tych podmiotów są poświadczane za zgodność z oryginałem
przez Wykonawcę lub te podmioty.
8.12.
Dokumenty sporządzone w języku obcym są składane wraz z tłumaczeniem na język polski.
9. Informacja o sposobie porozumiewania się Zamawiającego z Wykonawcami oraz przekazywania
oświadczeń i dokumentów oraz wskazanie osób uprawnionych do porozumiewania się z
Wykonawcami
Oświadczenia, wnioski, zawiadomienia oraz informacje Zamawiający i Wykonawcy przekazują
pisemnie lub faksem na numer: 056 45 10 233.
Każda ze stron na żądanie drugiej niezwłocznie potwierdza fakt otrzymania oświadczeń, wniosków,
zawiadomień oraz informacji faksem.
Wykonawca może zwrócić się do Zamawiającego o wyjaśnienie treści Specyfikacji Istotnych Warunków
Zamówienia.
Wniosek o wyjaśnienie treści SIWZ należy adresować następująco: Urząd Miejski w Grudziądzu Biuro
Zamówień Publicznych, ul. Ratuszowa 1, 86-300 Grudziądz lub przesłać faksem na numer: 056 45
10 233.
Zamawiający jest obowiązany udzielić wyjaśnień niezwłocznie, jednak nie później niż na 6 dni przed
upływem terminu składania ofert – pod warunkiem że wniosek o wyjaśnienie treści Specyfikacji
Istotnych Warunków Zamówienia wpłynął do Zamawiającego nie później niż do końca dnia, w którym
upływa połowa wyznaczonego terminu składania ofert.
Jeżeli wniosek o wyjaśnienie treści Specyfikacji Istotnych Warunków Zamówienia wpłynął po upływie
terminu składania wniosku o wyjaśnienie lub dotyczy udzielonych wyjaśnień, Zamawiający może
udzielić wyjaśnień albo pozostawić wniosek bez rozpoznania.
Przedłużenie terminu składania ofert nie wpływa na bieg terminu składania wniosku o wyjaśnienie
treści Specyfikacji Istotnych Warunków Zamówienia.
Treść zapytań wraz z wyjaśnieniami Zamawiający przekazuje Wykonawcom, którym przekazał
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Specyfikację Istotnych Warunków Zamówienia, bez ujawniania źródła zapytania oraz zamieszcza na
stronie internetowej.
Zamawiający nie zamierza zwoływać zebrania z Wykonawcami.
W uzasadnionych przypadkach Zamawiający może przed upływem terminu składania ofert zmienić
treść Specyfikacji Istotnych Warunków Zamówienia. Dokonaną zmianę Specyfikacji Zamawiający
przekazuje niezwłocznie wszystkim Wykonawcom, którym przekazał Specyfikację Istotnych Warunków
Zamówienia oraz zamieszcza ją na stronie internetowej.
Osobami uprawnionymi do porozumiewania się z Wykonawcami są:
- w zakresie przedmiotu zamówienia
1. Pan Łukasz Cybulski
- w zakresie procedury
1. Pani Romualda Rudnik
2. Pani Grażyna Kondek
10. Wymagania dotyczące wadium
Wykonawca zobowiązany jest wnieść wadium w wysokości 50 000,00 zł (słownie: pięćdziesiąt
tysięcy złotych 00/100).
Wykonawca zobowiązany jest wnieść wadium przed upływem terminu składania ofert.
Wadium może być wniesione w jednej lub kilku następujących formach:
1) pieniądzu,
2) poręczeniach bankowych lub poręczeniach spółdzielczej kasy oszczędnościowo – kredytowej , z tym
że poręczenie kasy jest zawsze poręczeniem pieniężnym,
3) gwarancjach bankowych,
4) gwarancjach ubezpieczeniowych,
5) poręczeniach udzielanych przez podmioty, o których mowa w art. 6b ust. 5 pkt 2 ustawy z dnia 9
listopada 2000 r. o utworzeniu Polskiej Agencji Rozwoju Przedsiębiorczości.
Wadium wnoszone w pieniądzu wpłaca się przelewem na rachunek bankowy Zamawiającego: Bank
PKO BP SA numer 31 1020 5040 0000 6902 0085 9652.
Wniesienie wadium w pieniądzu będzie skuteczne, jeżeli w podanym terminie znajdzie się na
rachunku bankowym Zamawiającego.
Wadium wnoszone w formie: poręczenia bankowego, poręczenia spółdzielczej kasy oszczędnościowo –
kredytowej, gwarancji bankowej, gwarancji ubezpieczeniowej lub poręczeniach udzielanych przez
Polską Agencję Rozwoju Przedsiębiorczości, należy złożyć w formie oryginału w kasie Zamawiającego w
pokoju nr 306.
Nie należy załączać oryginału dokumentu wadialnego do oferty.
Gwarancje i poręczenia muszą zawierać zapisy gwarantujące wypłatę na każde pisemne wezwanie
Zamawiającego, zgłoszone w terminie związania ofertą, pełnej kwoty wadium w okolicznościach
wymienionych w art. 46 ust. 4 a i art. 46 ust. 5 ustawy.
Wadium musi być wniesione na cały okres związania ofertą. Wniesienie wadium na czas krótszy niż
okres związania ofertą Zamawiający będzie traktował tak, jakby wadium nie zostało wniesione.
Zamawiający zatrzymuje wadium wraz z odsetkami, jeżeli Wykonawca w odpowiedzi na wezwanie, o
którym mowa w art. 26 ust. 3 ustawy, nie złożył dokumentów lub oświadczeń, o których mowa w art.
25 ust. 1, lub pełnomocnictw, chyba że udowodni, że wynika to z przyczyn nieleżących po jego stronie.
Zamawiający zatrzymuje wadium wraz z odsetkami, jeżeli Wykonawca, którego oferta została wybrana:
1) odmówił podpisania umowy w sprawie zamówienia publicznego na warunkach określonych w
ofercie;
2) nie wniósł wymaganego zabezpieczenia należytego wykonania umowy;
3) zawarcie umowy w sprawie zamówienia publicznego stało się niemożliwe z przyczyn leżących
po stronie Wykonawcy.
Wykonawca, który nie wniesie wadium w sposób określony w SIWZ zostanie wykluczony z
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
postępowania, a jego oferta zostanie uznana za odrzuconą.
11. Termin związania ofertą
Termin związania ofertą wynosi 60 dni. Bieg terminu związania ofertą rozpoczyna się wraz
z upływem terminu składania ofert.
Wykonawca samodzielnie lub na wniosek Zamawiającego może przedłużyć termin związania ofertą, z
tym że Zamawiający może tylko raz, co najmniej na 3 dni przed upływem terminu związania ofertą,
zwrócić się do Wykonawców o wyrażenie zgody na przedłużenie tego terminu o oznaczony okres, nie
dłuższy jednak niż 60 dni.
Przedłużenie terminu związania ofertą jest dopuszczalne tylko z jednoczesnym przedłużeniem okresu
ważności wadium albo, jeżeli nie jest to możliwe, z wniesieniem nowego wadium na przedłużony
okres związania ofertą.
Jeżeli przedłużenie terminu związania ofertą dokonywane jest po wyborze oferty najkorzystniejszej,
obowiązek wniesienia nowego wadium lub jego przedłużenia dotyczy jedynie Wykonawcy, którego
oferta została wybrana jako najkorzystniejsza.
12. Opis sposobu przygotowywania ofert
1. Oferta musi zawierać:
a) wypełniony formularz ofertowy – sporządzony na formularzu zgodnym z treścią Załącznika Nr 1 do
SIWZ;
b)dokumenty i oświadczenia potwierdzające spełnianie przez Wykonawców warunków udziału w
postępowaniu, wymienione w pkt 8. SIWZ;
c) w przypadku Wykonawców działających przez pełnomocnika – pełnomocnictwo, o którym mowa w
pkt 4. lit.c);
d) w przypadku Wykonawców wspólnie ubiegających się o zamówienie – dokument stwierdzający
ustanowienie przez Wykonawców wspólnie ubiegających się o zamówienie pełnomocnika do
reprezentowania ich w postępowaniu o udzielenie niniejszego zamówienia publicznego albo
reprezentowania ich w postępowaniu i zawarcia umowy w sprawie zamówienia publicznego.
2. Treść złożonej oferty musi odpowiadać treści Specyfikacji Istotnych Warunków Zamówienia.
Zamawiający zaleca wykorzystanie formularzy przekazanych przez Zamawiającego. Dopuszcza się w
ofercie złożenie załączników opracowanych przez Wykonawcę, pod warunkiem, że będą one
identyczne co do treści z formularzami opracowanymi przez Zamawiającego. Oferty Wykonawców,
którzy dołączą do oferty załączniki o innej treści niż określona w SIWZ zostaną odrzucone.
3. Wykonawca ma prawo złożyć tylko jedną ofertę.
4. Oferta i załączniki do oferty (oświadczenia i dokumenty) muszą być podpisane przez
upoważnionego przedstawiciela (upoważnionych przedstawicieli) Wykonawcy.
a) W przypadku składania dokumentów w formie kopii, muszą one być poświadczone za zgodność z
oryginałem przez upoważnionego przedstawiciela (upoważnionych przedstawicieli) Wykonawcy lub
osoby wymienione w pkt c);
b) Poświadczenie za zgodność z oryginałem winno być sporządzone w sposób umożliwiający
identyfikację podpisu (np. wraz z imienną pieczątką osoby poświadczającej kopię dokumentu za
zgodność z oryginałem);
c) W przypadku podpisywania oferty lub poświadczania za zgodność z oryginałem kopii
dokumentów przez osobę nie wymienioną (osoby nie wymienione) w dokumencie rejestracyjnym
(ewidencyjnym) Wykonawcy, należy do oferty dołączyć stosowne pełnomocnictwo.
Pełnomocnictwo powinno być przedstawione w formie oryginału lub kopii notarialnie
poświadczonej.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
5. Zamawiający może żądać, w wyznaczonym przez siebie terminie, wyjaśnień dokumentów
potwierdzających spełnienie warunków udziału w postępowaniu oraz złożonej oferty.
6. Zamawiający zaleca, aby każda zapisana strona oferty (wraz z załącznikami do oferty) była
ponumerowana kolejnymi numerami.
7. Zamawiający zaleca, aby oferta wraz z załącznikami była zestawiona w sposób uniemożliwiający jej
samoistną dekompletację (bez udziału osób trzecich) oraz uniemożliwiający zmianę jej zawartości bez
widocznych śladów naruszenia.
8. Wszelkie poprawki lub zmiany w tekście oferty (w tym załącznikach do oferty) muszą być
parafowane (lub podpisane) własnoręcznie przez osobę podpisującą (osoby podpisujące) ofertę.
Parafka (podpis) winna być naniesiona w sposób umożliwiający identyfikację podpisu (np. wraz z
imienną pieczątką osoby sporządzającej parafkę).
9. Zamawiający informuje, że zgodnie z art. 96 ust. 3 ustawy Prawo zamówień publicznych, oferty
składane w postępowaniu o zamówienie publiczne są jawne i podlegają udostępnieniu od chwili ich
otwarcia, z wyjątkiem informacji stanowiących tajemnicę przedsiębiorstwa w rozumieniu przepisów
o zwalczaniu nieuczciwej konkurencji, jeśli Wykonawca, nie później niż w terminie składania ofert,
zastrzegł, że nie mogą być udostępniane.
a) Przez tajemnicę przedsiębiorstwa w rozumieniu art. 11 ust. 4 ustawy z dnia 16 kwietnia 1993 r. o
zwalczaniu nieuczciwej konkurencji rozumie się nieujawnione do wiadomości publicznej informacje
techniczne, technologiczne, organizacyjne przedsiębiorstwa lub inne informacje posiadające wartość
gospodarczą, co do których przedsiębiorca podjął niezbędne działania w celu zachowania ich
poufności;
b) Zamawiający zaleca, aby informacje zastrzeżone jako tajemnica przedsiębiorstwa były przez
Wykonawcę złożone w oddzielnej wewnętrznej kopercie z oznakowaniem „tajemnica
przedsiębiorstwa” lub spięte (zszyte) oddzielnie od pozostałych, jawnych elementów oferty;
c) Zastrzeżenie informacji, które nie stanowią tajemnicy przedsiębiorstwa w rozumieniu w/w ustawy
będzie skutkować ich odtajnieniem, po uprzednim powiadomieniu Wykonawcy;
d) Protokół postępowania wraz z załącznikami jest jawny. Załączniki do protokołu udostępnia się po
dokonaniu wyboru najkorzystniejszej oferty lub unieważnieniu postępowania, z tym że oferty
udostępnia się od chwili ich otwarcia.
Udostępnienie protokołu lub załączników może nastąpić poprzez wgląd w miejscu wyznaczonym
przez Zamawiającego, przesłanie kopii pocztą, faksem lub drogą elektroniczną, zgodnie z wyborem
Wnioskodawcy wskazanym we wniosku.
Bez zgody Zamawiającego, Wnioskodawca w trakcie wglądu do protokołu lub załączników, w miejscu
wyznaczonym przez Zamawiającego, nie może samodzielnie kopiować lub utrwalać za pomocą
urządzeń lub środków technicznych służących do utrwalania obrazu treści złożonych ofert.
Jeżeli przesłanie kopii protokołu lub załączników zgodnie z wyborem Wnioskodawcy jest z przyczyn
technicznych znacząco utrudnione, w szczególności z uwagi na ilość żądanych do przesłania
dokumentów, Zamawiający informuje o tym Wnioskodawcę i wskazuje sposób, w jaki mogą być one
udostępnione.
Jeżeli w wyniku udostępnienia protokołu lub załączników, Zamawiający ma ponieść dodatkowe
koszty związane ze wskazanym we wniosku sposobem udostępnienia lub koniecznością
przekształcenia protokołu lub załączników, koszty te pokrywa Wnioskodawca.
Zamawiający udostępnia Wnioskodawcy protokół lub załączniki niezwłocznie. W wyjątkowych
przypadkach, w szczególności związanych z zapewnieniem sprawnego toku prac dotyczących badania
i oceny ofert, Zamawiający udostępnia oferty do wglądu lub przesyła ich kopie w terminie przez
siebie wyznaczonym, nie później jednak niż w dniu przesłania informacji o wyborze oferty
najkorzystniejszej albo o unieważnieniu postępowania.
10. Wykonawcy mogą wspólnie ubiegać się o udzielenie zamówienia. W takim przypadku ich oferta
musi spełniać następujące wymagania:
a) Wykonawcy występujący wspólnie muszą ustanowić pełnomocnika do reprezentowania ich w
postępowaniu o udzielenie niniejszego zamówienia lub do reprezentowania ich w postępowaniu oraz
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
zawarcia umowy o udzielenie przedmiotowego zamówienia publicznego,
b) wszelka korespondencja oraz rozliczenia dokonywane będą wyłącznie z pełnomocnikiem,
c) wypełniając formularz ofertowy, jak również inne dokumenty powołujące się na „Wykonawcę”, w
miejscu np. „nazwa i adres Wykonawcy” należy wpisać dane Wykonawców wspólnie ubiegających się
o zamówienie.
13. Miejsce oraz termin składania i otwarcia ofert
1.
Ofertę należy złożyć w zamkniętej kopercie w Biurze Zamówień Publicznych Urzędu
Miejskiego w Grudziądzu , 86-300 Grudziądz, ul. Ratuszowa 1, pokój nr 114, w terminie
najpóźniej do dnia 12 maja 2010 r. do godz. 10:00.
2.
Kopertę należy zaadresować w następujący sposób:
„ Urząd Miejski w Grudziądzu
ul. Ratuszowa 1 86-300 Grudziądz
Oferta w postępowaniu na zarządzanie projektem i pełnienie
nadzoru inwestorskiego nad realizacją inwestycji
Budowa Trasy Średnicowej Etap II
od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Nie otwierać przed 12 maja 2010 r. godz. 10:30”
3. Koperta powinna być opatrzona także nazwą i adresem Wykonawcy.
4. Ofertę składaną za pośrednictwem np. Poczty Polskiej lub poczty kurierskiej należy
przygotować w sposób określony w pkt 2 i 3 oraz przesłać w zewnętrznym opakowaniu
zaadresowanym w następujący sposób:
„ Urząd Miejski w Grudziądzu
ul. Ratuszowa 1 86-300 Grudziądz
Oferta w postępowaniu na zarządzanie projektem i pełnienie
nadzoru inwestorskiego nad realizacją inwestycji
Budowa Trasy Średnicowej Etap II
od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Dostarczyć do Biura Zamówień Publicznych, pokój nr 114,
do dnia 12 maja 2010 r. do godziny 10:00”
5. Konsekwencje złożenia oferty niezgodnie z powyższym opisem ( np. potraktowanie oferty jako
zwykłej korespondencji i niedostarczenie jej na miejsce składania ofert w terminie określonym w
SIWZ ) ponosi Wykonawca.
6. Wykonawca na życzenie otrzyma pisemne potwierdzenie złożenia oferty wraz z numerem, jakim
oznakowana została oferta.
7. Oferta złożona po terminie zostanie zwrócona Wykonawcy bez otwierania po upływie terminu
przewidzianego na wniesienie protestu.
8. Otwarcie ofert nastąpi w dniu 12 maja 2010 r. o godzinie 10:30 w siedzibie Urzędu Miejskiego w
Grudziądzu, ul. Ratuszowa 1, 86-300 Grudziądz, pokój 208.
9. Bezpośrednio przed otwarciem ofert zamawiający poda kwotę, jaka zamierza przeznaczyć na
sfinansowanie zamówienia.
10. Po otwarciu oferty Zamawiający poda nazwę (firmę) oraz adres (siedzibę) Wykonawcy, którego
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
oferta jest otwierana, a także informacje dotyczące ceny oferty.
11. Wykonawcy mogą uczestniczyć w publicznej sesji otwarcia ofert. W przypadku
nieobecności Wykonawcy przy otwieraniu ofert, Zamawiający prześle Wykonawcy, na jego pisemny
wniosek, informację z sesji otwarcia.
14. Opis sposobu obliczenia ceny
1. Cena oferty winna obejmować całkowity koszt wykonania zamówienia, w tym również wszelkie
koszty towarzyszące jakie Wykonawca poniesie na wykonanie przedmiotu zamówienia, np.:
a) Koszty ogólne, koszty zakupu, koszty pośrednie, zysk.
b) Koszty dojazdu, podatków, opłaty celne i inne czynniki.
c) Koszty ubezpieczenia.
d) Koszty wynikające z zapewnienia sprzętu, materiałów biurowych i innych środków.
e) Koszty utrzymania biura. Wykonawca własnym staraniem i na własny koszt zorganizuje
Biuro Nadzoru. Biuro Nadzoru powinno zapewniać warunki pracy dla wykazanego
personelu biorąc pod uwagę przepisy i warunki BHP. W powierzchni Biura Nadzoru
należy przewidzieć pomieszczenie biurowe dla Kierownika Projektu. Przed biurem
powinien znajdować się parking dla min. 10 samochodów. Wykonawca zapewni
wystarczającą ilość środków transportu umożliwiającą prowadzenie nadzoru.
f) Koszty nadzoru w okresie prowadzenia robót.
g) Koszty uczestniczenia w przeglądach gwarancyjnych w Okresie Zgłaszania Wad.
h) Wszelkie inne koszty związane z zatrudnieniem i pracą personelu i niezbędnego sprzętu,
w tym praca w godzinach nadliczbowych i w dni ustawowo wolne od pracy, oraz inne
koszty podane w Rozdziale III niniejszej SIWZ.
i) Wszelkie inne koszty wyżej nie wymienione, a które mogą okazać się niezbędne do
prawidłowej realizacji zamówienia.
2. Cena oferty powinna być wyrażona w PLN z dokładnością do dwóch miejsc po przecinku.
3. Cenę za wykonanie przedmiotu umowy ustala się w formie ryczałtu.
4. Jeżeli zostanie złożona oferta, której wybór prowadziłby do powstania obowiązku podatkowego
Zamawiającego, zgodnie z przepisami o podatku od towarów i usług w zakresie dotyczącym
wewnątrzwspólnotowego nabycia towarów, Zamawiający w celu oceny takiej oferty doliczy
do przedstawionej w niej ceny podatek od towarów i usług, który miałby obowiązek wpłacić zgodnie
z obowiązującymi przepisami
15. Opis kryteriów, którymi zamawiający będzie się kierował przy wyborze oferty, wraz z podaniem
znaczenia tych kryteriów i sposobu oceny ofert
Kryterium wyboru oferty i jego znaczenie:
CENA – 100%
Kryterium ceny będzie rozpatrywane na podstawie ceny podanej przez Wykonawcę w formularzu
oferty. Wykonawca, który przedstawi najniższą cenę w ofercie otrzyma maksymalnie 100 pkt.,
natomiast pozostali Wykonawcy proporcjonalnie mniej do ceny najniższej stosownie do poniższego
wzoru:
Cx = ( Cmin : Cn ) x 100
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
gdzie:
Cx – ocena punktowa oferty za cenę ofertową
Cmin – cena najniższa w zbiorze ofert
Cn – cena rozpatrywanej oferty
16. Informacje o formalnościach, jakie powinny zostać dopełnione po wyborze oferty w celu
zawarcia umowy w sprawie zamówienia publicznego
Wykonawca, którego oferta zostanie uznana za najkorzystniejszą, zobowiązany będzie przedłożyć
Zamawiającemu:
a) Umowę regulującą współpracę Wykonawców wspólnie ubiegających się o udzielenie
zamówienia
b)
Zobowiązania do współpracy (oświadczenia) podpisane przez Podwykonawców (tylko w
przypadku, gdy Wykonawca planuje wykonanie elementów usług przy udziale
Podwykonawców), dotyczące wyrażenia zgody na realizację zakresu usług powierzanego do
wykonania Podwykonawcom.
c)
Polisę lub inny dokument potwierdzający, że Wykonawca jest ubezpieczony od
odpowiedzialności cywilnej w zakresie prowadzonej działalności związanej z przedmiotem
zamówienia o wysokości sumy ubezpieczenia co najmniej 2 mln PLN i okresie ubezpieczenia
obejmującym czas trwania realizacji zamówienia, w tym odpowiedzialności na wypadek
potrzeby pokrycia Zamawiającemu kosztów, o których mowa w art. 9. Warunków ogólnych
umowy.
Dokument potwierdzający wniesienie przez Wykonawcę zabezpieczenia należytego
wykonania umowy na zasadach opisanych w pkt 17 niniejszej Instrukcji dla Wykonawców.
d)
O terminie i miejscu przedłożenia dokumentów Wykonawca zostanie powiadomiony przez
Zamawiającego odrębnym pismem.
17. Zabezpieczenie należytego wykonania umowy
Zamawiający będzie żądać od Wykonawcy, którego oferta została wybrana jako najkorzystniejsza,
wniesienia zabezpieczenia należytego wykonania umowy w wysokości 10 % ceny ofertowej brutto.
Zabezpieczenie należytego wykonania umowy może być wniesione w następujących formach:
- pieniądzu,
- poręczeniach bankowych lub poręczeniach spółdzielczej kasy oszczędnościowo – kredytowej, z
tym że zobowiązanie kasy jest zawsze zobowiązaniem pieniężnym,
- gwarancjach bankowych,
- gwarancjach ubezpieczeniowych,
- poręczeniach udzielanych przez podmioty, o których mowa w art. 6 b ust. 5 pkt 2 ustawy z dnia 9
listopada 2000 r. o utworzeniu Polskiej Agencji Rozwoju Przedsiębiorczości.
Zabezpieczenie należytego wykonania umowy wnoszone w pieniądzu powinno zostać wpłacone
przelewem na wskazany przez Zamawiającego rachunek bankowy.
Zabezpieczenie należytego wykonania umowy wnoszone w innych formach powinno być złożone w
kasie Urzędu Miejskiego w Grudziądzu, ul. Ratuszowa 1, pokój 306 i powinno być wystawione na
okres obejmujący wykonanie zamówienia oraz okres rękojmi.
W trakcie realizacji umowy Wykonawca może dokonać zmiany formy zabezpieczenia na jedną lub
kilka ww. form zabezpieczenia.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
18. Pouczenie o środkach ochrony prawnej przysługujących Wykonawcy w toku postępowania o
udzielenie zamówienia
Środki ochrony prawnej określają przepisy Działu VI ustawy z dnia 29 stycznia 2004 r. Prawo
zamówień publicznych (Dz.U. z 2007 r. Nr 223, poz. 1655 z późn.zm.).
Odwołanie przysługuje wyłącznie od niezgodnej z przepisami ustawy czynności Zamawiającego
podjętej w postępowaniu o udzielenie zamówienia lub zaniechania czynności, do której Zamawiający
jest zobowiązany na podstawie ustawy.
Odwołanie powinno wskazywać czynność lub zaniechanie czynności Zamawiającego, której zarzuca
się niezgodność z przepisami ustawy, zawierać zwięzłe przedstawienie zarzutów, określać żądanie
oraz wskazywać okoliczności faktyczne i prawne uzasadniające wniesienie odwołania.
Odwołanie wnosi się do Prezesa Krajowej Izby Odwoławczej w formie pisemnej albo elektronicznej
opatrzonej bezpiecznym podpisem elektronicznym weryfikowanym za pomocą ważnego
kwalifikowanego certyfikatu.
Odwołujący przesyła kopię odwołania Zamawiającemu przed upływem terminu do wniesienia
odwołania w taki sposób, aby mógł on zapoznać się z jego treścią przed upływem tego terminu.
Domniemywa się, iż Zamawiający mógł zapoznać się z treścią odwołania przed upływem terminu do
jego wniesienia, jeżeli przesłanie jego kopii nastąpiło przed upływem terminu do jego wniesienia za
pomocą faksu.
1. Odwołanie wnosi się w terminie 10 dni od dnia przesłania informacji o czynności
Zamawiającego stanowiącej podstawę jego wniesienia – jeżeli zostały przesłane za pomocą
faksu, albo w terminie 15 dni – jeżeli zostały przesłane w inny sposób.
2. Odwołanie wobec treści ogłoszenia o zamówieniu, a także wobec postanowień specyfikacji
istotnych warunków zamówienia, wnosi się w terminie 10 dni od dnia publikacji ogłoszenia w
Dzienniku Urzędowym Unii Europejskiej lub zamieszczenia specyfikacji istotnych warunków
zamówienia na stronie internetowej.
3. Odwołanie wobec czynności innych niż określone w pkt 1 i 2 wnosi się w terminie 10 dni od
dnia, w którym powzięto lub przy zachowaniu należytej staranności można było powziąć
wiadomość o okolicznościach stanowiących podstawę jego wniesienia.
4. Jeżeli Zamawiający mimo takiego obowiązku nie przesłał Wykonawcy zawiadomienia o
wyborze oferty najkorzystniejszej, odwołanie wnosi się nie później niż w terminie:
a) 30 dni od dnia publikacji w Dzienniku Urzędowym Unii Europejskiej ogłoszenia o
udzieleniu zamówienia,
b) 6 miesięcy od dnia zawarcia umowy, jeżeli Zamawiający nie opublikował w Dzienniku
Urzędowym Unii Europejskiej ogłoszenia o udzieleniu zamówienia.
W przypadku wniesienia odwołania wobec treści ogłoszenia o zamówieniu lub postanowień
specyfikacji istotnych warunków zamówienia Zamawiający może przedłużyć termin składania ofert.
W przypadku wniesienia odwołania po upływie terminu składania ofert bieg terminu związania ofertą
ulega zawieszeniu do czasu ogłoszenia przez KIO orzeczenia.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
ROZDZIAŁ II
Formularz oferty i formularze załączników do oferty
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 1
FORMULARZ OFERTY
gmina - miasto Grudziądz z/s Urzędu Miejskiego
ul. Ratuszowa 1, 86-300 Grudziądz
Nawiązując do ogłoszenia o przetargu nieograniczonym na:
ZARZĄDZANIE PROJEKTEM I PEŁNIENIE NADZORU INWESTORSKIEGO NAD REALIZACJĄ INWESTYCJI
„Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu”
………………………………………………………………………………………………………………………………………………………
……………………………………………………………………………………………………………………………………………………
nazwa (firma) i adres Wykonawcy/Wykonawców
(w przypadku składania oferty przez podmioty występujące wspólnie podać nazwy (firmy) i dokładne
adresy wszystkich Wykonawców)
NIP
REGON
TEL.
FAX
…………………………..
………………………….
………………………….
………………………….
Adres do korespondencji
..…………………………………………………………………………………………………………………………………………………………
…………………………………………………………………….fax nr …………………………………………………………..
na warunkach opisanych w specyfikacji istotnych warunków zamówienia oferuje wykonanie
przedmiotu zamówienia za kwotę:
CENA OFERTOWA BRUTTO
……………………………………………… złotych
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
PODATEK VAT
……………………………………………… %
……………………………………………………………………………………………
CENA OFERTOWA BRUTTO (słownie)
……………………………………………………………………………. złotych
1. Zobowiązujemy się wykonać zadanie objęte zamówieniem w terminie wskazanym w specyfikacji
istotnych warunków zamówienia.
2. Oświadczamy, że zapoznaliśmy się ze specyfikacją istotnych warunków zamówienia (w tym ze
wzorem umowy) i nie wnosimy do niej zastrzeżeń oraz akceptujemy warunki płatności za
wykonanie przedmiotu zamówienia.
3. Zamówienie zrealizujemy sami, tj. bez udziału Podwykonawców / przy udziale Podwykonawców
w następującym zakresie:*)
...............................................................................................................................................
(zakres powierzonych robót)
...............................................................................................................................................
(zakres powierzonych robót)
...............................................................................................................................................
(zakres powierzonych robót)
4. Do koordynowania prac wyznaczamy Panią/Pana ………………………………………
5. Wadium o wartości ……………………………………. zł wnieśliśmy w dniu ………………………. w formie
……………………………………………………………………………………………………………………………………………………
6. Oświadczamy, że uważamy się za związanych niniejszą ofertą na czas wskazany w SIWZ.
7. W przypadku wybrania naszej oferty zapłata zostanie dokonana na nasze konto w
………………………………………………………………………………………….
nr rachunku …………………………………………………………………………..
8. Jako Wykonawcy wspólnie ubiegający się o udzielenie zamówienia oświadczamy, że dla potrzeb
niniejszego zamówienia, zgodnie z art. 23 ust. 2 ustawy Pzp, ustanowiliśmy pełnomocnika:
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
....................................................................................................................................................
(W/w pkt wypełniają jedynie Wykonawcy składający wspólną ofertę)
9. Deklarujemy wniesienie zabezpieczenia należytego wykonania umowy (przed jej podpisaniem)
w wysokości 10% ceny brutto.
10.Do niniejszej oferty dołączamy (wymienić wszystkie dokumenty załączone do oferty):
……………………………………………………………………………………………………………………………………………………
…………………………………………….……………………………………………………………………………………………………..
……………………………………………………………………………………………………………………………………………………
……………………………………………………………………………………………………………………………………………………
……………………………………………………………………………………………………………………………………………………
……………………………………………………………………………………………………………………………………………………
……………………………………………………………………………………………………………………………………………………
……………………………………………………………………………………………………………………………………………………
…………………….. dnia…………..
……….………………………………………………...
pieczęć i podpis osoby upoważnionej
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 2
OŚWIADCZENIE
o spełnianiu warunków udziału w postępowaniu
Oświadczam, że spełniam warunki udziału w postępowaniu o udzielenie
zamówienia publicznego określone w art. 22 ust. 1 pkt 1 – 4 ustawy Pzp.
(W przypadku składania oferty przez Wykonawców wspólnie ubiegających się o udzielenie
zamówienia publicznego – oświadczenie składa pełnomocnik ustanowiony przez Wykonawców)
...............................................
( pieczęć Wykonawcy)
….........................................
(podpis upoważnionego
przedstawiciela Wykonawcy)
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 3
OŚWIADCZENIE
o braku podstaw do wykluczenia
Oświadczam, że brak podstaw do wykluczenia z powodu niespełniania
warunków, o których mowa w art. 24 ust. 1 ustawy.
(W przypadku składania oferty przez Wykonawców wspólnie ubiegających się o udzielenie
zamówienia publicznego – oświadczenie składa każdy Wykonawca)
...............................................
( pieczęć Wykonawcy)
….........................................
(podpis upoważnionego
przedstawiciela Wykonawcy)
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 4
WYKAZ
osób, które będą uczestniczyć w wykonywaniu
zamówienia
Informacje o
Lp.
Imię i nazwisko
Stanowisko
Kwalifikacje
Doświadczenie
zawodowe
podstawie do
dysponowania
osobą
1
2
3
4
5
6
UWAGA!
W przypadku, gdy Wykonawca polega na osobach zdolnych do wykonania zamówienia innych podmiotów (co wynika z
informacji przedstawionych w kolumnie 6), zobowiązany jest udowodnić Zamawiającemu, iż będzie dysponował zasobami
niezbędnymi do realizacji zamówienia, w szczególności przedstawiając w tym celu pisemne zobowiązanie tych podmiotów
do oddania mu do dyspozycji niezbędnych zasobów na okres korzystania z nich przy wykonaniu zamówienia.
...............................................
pieczęć Wykonawcy
…….…….….........................................
podpis upoważnionego
przedstawiciela Wykonawcy
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 5
OŚWIADCZENIE,
że osoby, które będą uczestniczyć w wykonywaniu
zamówienia, posiadają wymagane uprawnienia
Oświadczam, że osoby, które będą uczestniczyć w wykonywaniu
zamówienia, wskazane w wykazie (załącznik nr 4), posiadają wymagane
uprawnienia, o których mowa w pkt 7.2.2. SIWZ.
...............................................
…….…….….........................................
pieczęć Wykonawcy
podpis upoważnionego
przedstawiciela Wykonawcy
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 6
WYKAZ
wykonanych usług w zakresie niezbędnym
do wykazania spełniania warunku
wiedzy i doświadczenia
L.p.
Wartość
Przedmiot
Odbiorca
Data wykonania
(dzień, miesiąc, rok)
UWAGA!
Do wykazu należy załączyć dokumenty potwierdzające, że usługi zostały wykonane
należycie.
...............................................
pieczęć Wykonawcy
…….…….….........................................
podpis upoważnionego
przedstawiciela Wykonawcy
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 7
OŚWIADCZENIE
w zakresie art. 24 ust. 1 pkt 2 ustawy Pzp
Oświadczam, że brak podstaw do wykluczenia z powodu niespełniania
warunków, o których mowa w art. 24 ust. 1 pkt 2 ustawy Pzp.
(W przypadku składania oferty przez Wykonawców będących osobami fizycznymi)
...............................................
( pieczęć Wykonawcy)
….........................................
(podpis upoważnionego
przedstawiciela Wykonawcy)
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
ROZDZIAŁ III
Opis przedmiotu zamówienia
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
1.1. Przedmiot zamówienia.
Przedmiotem zamówienia jest świadczenie usług zarządzania, kontroli i nadzoru inwestorskiego nad
realizacją umowy o roboty budowlane zawartej w wyniku postępowania nr……………, zwanej w dalszej
treści również „Kontraktem”, której przedmiotem są roboty budowlane związane z budowa Trasy
Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Przedstawiciel Wykonawcy, Inżynier, będzie działał zgodnie z rolą jaką przypisano Inżynierowi w
„Warunkach Kontraktu na budowę dla Robót Budowlanych i Inżynieryjnych Projektowanych przez
Zamawiającego” – Wydanie angielsko-polskie 2000 (tłumaczenie pierwszego wydania FIDIC – 1999)
oraz w „Warunkach szczególnych kontraktu na roboty budowlane”, stanowiących Załącznik Nr 1 do
niniejszego Rozdziału w zakresie uprawnień i obowiązków określonych w niniejszej Specyfikacji
Istotnych Warunków Zamówienia (SIWZ) oraz wynikających z aktualnych przepisów ustawy „Prawo
budowlane”.
1.2. Cel zamówienia.
Zamawiający powierzy Wykonawcy, zarządzanie i nadzór inwestorski nad realizacją Kontraktu, o
którym mowa w pkt.1.1 w celu skutecznego wyegzekwowania od Wykonawcy robót wymagań
dotyczących jakości stosowanych materiałów i robót, kosztów realizacji robót oraz wykonania
obiektu zgodnie z dokumentacją projektową, w ustalonym w umowie z Wykonawcą Robót terminie.
1.3. Charakterystyka obiektu.
Przedmiotem inwestycji jest budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul.
Południowej
w Grudziądzu
OPIS TECHNICZNY
Położenie administracyjne inwestycji
Teren objęty opracowaniem znajduje się w województwie kujawsko-pomorskim, w Powiecie
grodzkim Grudziądzkim. Cała inwestycja znajduje się w granicach administracyjnych miasta
Grudziądza.
Inwestycja przebiega w większości nowym terenie, częściowo zlokalizowana jest w pasach
drogowych istniejących ulic, dróg powiatowych i gminnych. Ulica Hallera jest odcinkiem drogi
wojewódzkiej nr 534 (Rypin – Golub-Dobrzyń – Wąbrzeźno - Grudziądz).
Przewiduje się wykonanie wszystkich prac robót w granicach projektowanego pasa
drogowego lub w bliskim jego sąsiedztwie, za zgodą zainteresowanych stron (zajęcia tymczasowe pod
przebudowy uzbrojenia).
Opis inwestycji
Przedmiotem inwestycji objętym opracowaniem II Etapu Trasy Średnicowej jest budowa
nowego połączenia drogowego od ul. Południowej do ronda w ul. Droga Łąkowa w Grudziądzu. W
ramach planowanej inwestycji wybudowana zostanie nowa dwujezdniowa ulica, w większości po
nowym terenie. Częściowo nowa ulica przebiegać będzie po śladzie istniejącej ul. Solidarności, a
także przewiduje się wykorzystanie pod jedną z jezdni Trasy istniejącej ul. Lotniczej. Na odcinku od
ronda Ks. J. Popiełuszki do ul. Hallera wykonane zostały elementy Węzła „Warszawska”, które
zostaną w pełni wykorzystane na planowanym obecnie etapie inwestycji.
W ramach inwestycji przewiduje się:
•
niezbędną wycinkę drzew znajdujących się w pasie inwestycji wraz z usunięciem korzeni po
usuniętych drzewach;
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
usunięcie korzeni z terenów leśnych, (po wycince drzew wykonanej przed przystąpieniem do
inwestycji);
rozbiórkę kolidujących z trasą budowli i wiat
rozbiórkę ogrodzeń i nawierzchni drogowych;
zdjęcie z terenu inwestycji i składowanie w pryzmach ziemi urodzajnej;
plantowanie powierzchni po rozebranych nawierzchniach wraz z rekultywacją terenu;
humusowanie oraz obsianie skarp i powierzchni nieutwardzonych mieszanką traw;
ustawienie ogrodzenia zabezpieczającego przed wtargnięciem zwierząt wzdłuż odcinka trasy
przyległego do Lasu Rudnickiego;
budowę nowego ogrodzenia betonowego z zabezpieczeniem z drutu ostrzowego
„concertina”, o łącznej wysokości ok. 2,50m, dla terenu WZU, zgodnego z wymaganiami
Sztabu Generalnego 1569/2004.
budowę dwóch jezdni Trasy Średnicowej, każda po dwa pasy ruchu, wraz z pasami włączenia
i wyłączenia przy węźle „Warszawska”;
przebudowę istniejących skrzyżowań
budowę węzła „Warszawska” na który składają się:
- wiadukt WD-4 na ul. Hallera o dł. 2 x 47m
- łącznice: DL-1 o dł. 295m, DL-4 o dł. 275m, DL-5 o dł. 240m
przebudowę ul. Południowej do ronda Dmowskiego, wraz z jej poszerzeniem i przebudową
przejazdu kolejowego do kategorii B (półrogatki samoczynne); [przebudowa urządzeń
torowych i sterowania ruchem w pasie kolejowym objęta jest odrębnym pozwoleniem na
budowę];
przebudowę ul. Hallera na odcinku do Nauczycielskiej na długości ok. ~450m
przebudowę odcinka ul. Parkowej na długości ok. ~250m
zamknięcie ul. Żwirki od strony ul. Parkowej przy WZU;
budowę drogi dojazdowej w rejonie cmentarza i skrzyżowania z ul. Parkową, wraz
z parkingiem;
przebudowę odcinka ul. Żwirki w rejonie cmentarza, wraz z budową pętli autobusowej przy
cmentarzu;
budowę drogi dojazdowej do budynków przy ul. Lotniczej od strony Parkowej o dł. ~300m
wraz z miejscami parkingowymi oraz chodnikiem;
budowę drogi dojazdowej DD-1 ~750m od ul. Południowej;
budowę drogi dojazdowej DD-2 o dł. ~810m
budowę zatok autobusowych wraz z wiatami przystankowymi w miejscach uzgodnionych
z Urzędem Miejskim w Grudziądzu;
budowę chodników i ciągów pieszo-rowerowych;
budowę oświetlenia trasy;
przebudowę oświetlenia terenu WZU wzdłuż ogrodzenia od strony ul. Lotniczej;
budowę odwodnienia ulic i skrzyżowań poprzez kanalizację deszczową;
przebudowę urządzeń infrastruktury technicznej kolidujących z projektowaną budową ulicy i
budowę związanych z nią nowych elementów w zakresie zgodnym z wydanymi warunkami
technicznymi;
•
w tym:
budowę urządzeń kanalizacji deszczowej dla odwodnienia ulic oraz z budowę
przepompowni ścieków opadowych na terenie WZU wraz z regulacją wysokościową
istniejących studni;
-
przebudowę urządzeń kanalizacji sanitarnej na terenie WZU oraz regulację
wysokościową istniejących studni kanalizacji sanitarnej;
-
przebudowę odcinków wodociągów przebiegających pod jezdnią lub strefie
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
bezpośredniego oddziaływania jezdni wraz z budową komór wodociągowych;
•
•
•
-
przebudowę odcinków gazociągów s/c i n/c przebiegających pod jezdnią lub strefie
bezpośredniego oddziaływania jezdni;
-
przebudowę odcinków ciepłociągów przebiegających pod jezdnią lub strefie
bezpośredniego oddziaływania jezdni;
-
przebudowę kolidujących urządzeń teletechnicznych;
-
przebudowę istniejących urządzeń i sieci energetycznych;
wykonanie oznakowania poziomego i pionowego ulic;
budowę sygnalizacji świetlnej na ul. Hallera przy włączeniach z węzła „Warszawska”
nasadzenia projektowanej zieleni dla trasy;
Celem inwestycji jest przeniesienie ruchu tranzytowego ze śródmieścia Grudziądza na nową
trasę, co pozwoli na znaczące odciążenie istniejącego układu komunikacyjnego. Całkowita długość
projektowanej budowy drogi wynosi łącznie 4.358,15 km (w tym przebudowa ul. Południowej
143.25m).
STAN ISTNIEJĄCY
Istniejące zagospodarowanie terenu
Początek inwestycji przewidziano na krawędzi Ronda Dmowskiego – na wylocie do ulicy
Południowej. Na ul. Południowej znajduje się jednopoziomowe skrzyżowanie z linią kolejową relacji
Toruń - Malbork.
Początek Trasy Średnicowej przewiduje się na włączeniu w istniejącą ul. Południową, za
torami kolejowymi. Znaczna część Trasy dla Etapu II przedsięwzięcia przebiegać będzie po nowym
terenie.
Na odcinku początkowym Trasa przebiegać będzie wzdłuż linii kolejowej, po jej wschodniej
stronie. Po obu stronach linii kolejowej obecnie znajdują się lasy komunalne (Las Miejski). Na terenie
Lasu Miejskiego znajdują się studnie głębinowe ujęć wody miasta Grudziądza. Na odcinku od ul.
Południowej do Ronda Ks. Popiełuszki po wschodniej stronie linii kolejowej przebiega linia
napowietrzna SN. Wzdłuż planowanej trasy brak jest rozbudowanej sieci infrastruktury technicznej,
za wyjątkiem wewnętrznej sieci wodociągowej, która łączy poszczególne studnie ze stacją
uzdatniania wody. Sieci uzbrojenia występują wzdłuż ul. Solidarności, Rzemieślniczej oraz
Konarskiego. Istniejąca sieć kanalizacji deszczowej w tym rejonie przebiegu trasy może przyjąć wody
deszczowe odprowadzane z Trasy Średnicowej. Istniejąca sieć kanalizacji deszczowej posiada
średnice od 160 do 1200mm.
Odcinek od skrzyżowania z ul. Konarskiego (rondo Popiełuszki) do ul. Hallera (elementy
Węzła „Warszawska”) wybudowano i oddano do użytku w listopadzie 2006r. z częściowym
uwzględnieniem przebiegu Trasy Średnicowej po śladzie ul. Solidarności. Tę część Trasy wybudowano
w związku z oddaniem do użytku hipermarketu Carrefour. W ostatnim okresie oddano do użytku w
sąsiedztwie ul. Konarskiego market budowlany Praktiker. Od strony północno-wschodniej za ul.
Solidarności znajdują się strzelnica wojskowa oraz nieużytki pokryte roślinnością ruderalną. W rejonie
ronda przy ul. Konarskiego i Rzemieślniczej znajduje się strefa zabudowy składowej i usługowej, w
tym z częściowo z funkcją mieszkalną.
Od ul. Hallera Trasa wkracza ponownie na tereny lasów komunalnych, w tym przebiega
częściowo przez tereny Ośrodka Jeździeckiego „Ułan”. Na dalszym odcinku krzyżuje się z istniejącą ul.
Żwirki, a następnie w sąsiedztwie cmentarza przebiega w obszarze istniejącej drogi gruntowej. Na
tym odcinku Trasa przebiega wzdłuż istniejących kolektorów kanalizacji sanitarnej i deszczowej.
Od skrzyżowania ul. Parkowej i Lotniczej Trasa przebiega częściowo po skraju terenów
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Wojskowych Zakładów Uzbrojenia, częściowo po śladzie istniejącej ul. Lotniczej, do skrzyżowania z ul.
Droga Łąkowa. W rejonie skrzyżowania z ul. Parkową znajdują się dwa wielorodzinne
dwukondygnacyjne budynki mieszkalne. Na dalszym odcinku do ul. Lotniczej przylegają ogrody
działkowe oraz nieużytki. W rejonie skrzyżowania z Drogą Łąkową znajduje się zabudowa mieszkalna
– mieszkania socjalne, przewidziane docelowo do wyburzenia. Dalej funkcjonuje pętla końcowa
autobusów miejskich.
Skrzyżowanie ulic Lotniczej i Drogi Łąkowej jest skrzyżowaniem typu rondo, które jest
elementem I Etapu Trasy Średnicowej.
Warunki gruntowo-wodne
Pod względem geomorfologicznym teren obejmuje fragment prawobrzeżnego erozyjnoakumulacyjnego VII tarasu nadzalewowego rzeki Wisły w obrębie Kotliny Grudziądzkiej. Powierzchnia
terenu układa się w tym rejonie na rzędnych 22,0-31,0 mnpm. Podłoże w warstwie
przypowierzchniowej budują osady czwartorzędowe (plejstocen, holocen).
Plejstoceński cykl sedymentacyjny reprezentują rzeczne piaski. Są to piaski drobne, pylaste,
średnie oraz pospółki. Lokalnie na obszarze tarasu występują eoliczne piaski drobne budujące
wzniesienia (wydmy). Strop tej warstwy układa się w przedziale głębokości 0,2-2,7 mppt, tj. na
rzędnych 21,80-30,80mnpm.
Przypowierzchniową warstwę stanowią gleba (0,2-1,5m) oraz nasypy. W skład nasypów
budowlanych wchodzi piasek drobny i niewielka ilość humusu. W nasypach niebudowlanych
dodatkowo stwierdzono domieszki torfu oraz gruz betonowy. Miąższość nasypów wynosi od 0,2 do
2,7m. Nasypy niebudowlane są niejednorodne i niedogęszczone. W większości nasypy te muszą być
usunięte z podłoża projektowanej drogi.
W podłożu występuje 1 poziom wodonośny związany z piaskami. Zwierciadło wody
podziemnej ma charakter swobodny. Ustabilizowany poziom zwierciadła występuje na głębokości od
2,8 do 6,8mppt.tj. na rzędnych od 17,50 do 25,70mnpm. Nawiercony poziom wód gruntowych należy
uznać za zbliżony do niskiego w rocznym cyklu wahań ich zwierciadła.
Zasadniczy kompleks gruntowy w podłożu projektowanej drogi stanowią piaski drobne,
w stanie średnio zagęszczonym o korzystnych parametrach technicznych.
Stan istniejących nawierzchni drogowych
Istniejąca ul. Południowa ma nawierzchnię bitumiczną, która wymaga wzmocnienia i
poszerzenia dla potrzeb włączenia w planowany odcinek Trasy Średnicowej. Przebudowy wymaga
również nawierzchnia przejazdu kolejowego wraz budową urządzeń bezpieczeństwa na przejeździe.
Znaczna część Trasy dla Etapu II przedsięwzięcia przebiegać będzie po nowym terenie.
Odcinek od skrzyżowania z ul. Konarskiego (rondo Popiełuszki) do ul. Hallera (elementy
Węzła „Warszawska”) wybudowano i oddano do użytku w listopadzie 2006r. z częściowym
uwzględnieniem przebiegu Trasy Średnicowej po śladzie ul. Solidarności.. Na tym odcinku
nawierzchnia została wykonana zgodnie z wymogami dla kategorii ruchu KR5 i nie wymaga
przebudowy. Nie wymagają przebudowy także nowe ciągi pieszo-rowerowe.
Ul. Hallera ma nawierzchnię bitumiczną na całym odcinku obu jezdni. Ponieważ występują tu
bardzo małe spadki podłużne, odwodnienie źle funkcjonuje i nawierzchnia jest zniszczona.
Nawierzchnia ul. Hallera wymaga przebudowy na całym odcinku, wraz z korektą spadków
podłużnych. Wymiany wymagają także zniszczone nawierzchnie chodników.
Nawierzchnia ul. Parkowej jest bitumiczna, w złym stanie technicznym. Konstrukcja
nawierzchni wymaga wymiany i znacznego wzmocnienia na całym projektowanym odcinku. Lokalnie
konieczna jest wymiana podłoża konstrukcji.
Ul. Lotnicza ma nawierzchnię bitumiczną w krawężniku betonowym oraz chodnik i opaskę z
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
płytek betonowych. Wszystkie elementy nawierzchni są mocno zniszczone i wymagają wymiany. Z
uwagi na małe spadki podłużne i słabe podłoże konstrukcja wymaga całkowitej przebudowy. Podłoże
konstrukcji drogi wymaga wymiany i dogęszczenia.
Stan istniejący - urządzenia uzbrojenia terenu
Na terenie wzdłuż początkowego odcinka trasy nie ma rozbudowanej sieci infrastruktury
technicznej. Sieci uzbrojenia pojawiają się w rejonie istniejących ulic. Znaczna część obszaru
przeznaczonego pod inwestycje znajduje się w sąsiedztwie stref ochrony pośredniej ujęć wody dla
miasta Grudziądza.
Wodociągi
•
w ul. Południowej – nie ma sieci wodociągowej;
•
od km 5+100 pojawiają się elementy wewnętrznej sieci wodociągowej, która łączy poszczególne
studnie ujęcia wody na terenie Lasów komunalnych ze stacją uzdatniania wody DN 250-600mm;
•
w km 5+870 krzyżują się z projektowaną trasą 2 przewody miejskiej sieci wodociągowej DN
500mm;
•
w km 6+250 pod istniejąca drogą przebiega wodociąg DN 450 zabezpieczony rurą ochronną;
•
sieci wodociągowe ciągną się wzdłuż ul. Solidarności, Rzemieślniczej oraz ul. Konarskiego poza
jezdnią;
•
przez tereny prywatne przy ul. Rzemieślniczej przebiega sieć wodociągowa DN 300mm;
•
w ulicy Hallera z istniejącą jezdnią kolidują odcinki dwóch istniejących miejskich sieci
wodociągowych i ich połączeń DN 600mm, DN 500mm, DN 400mm, DN 350mm oraz kilka
przyłączy;
•
w ulicy Żwirki krzyżuje się z projektowaną Trasą sieć wodociągowa DN 200mm;
•
w ulicy Parkowej z przebudową skrzyżowania koliduje miejska sieć wodociągowa DN 200mm z
przyłączami oraz studnia wodomierzowa przy budynku nr1;
•
w ul. Lotniczej miejska sieć wodociągowa DN 200mm koliduje z projektowaną zatoką
autobusową;
na terenie WZU w obrębie projektowanej jezdni znajduje się przyłącze wody DN 160mm ze
studnią wodomierzową;
•
Kanalizacja sanitarna
Na odcinku od ul. Nad Torem po północnej stronie projektowanej trasy przebiega kolektor
sanitarny DN 1000. Kolektor ten przebiega następnie pod rondem Popiełuszki i dalej częściowo pod
chodnikiem oraz lewą jezdnia ul. Solidarności (istn. łącznica DL-4). Kolektor ten znajduje się do końca
odcinka w korytarzu projektowanej trasy, częściowo w śladzie projektowanych jezdni (ul. Lotnicza).
Od skrzyżowania z ul. Parkową średnica kanału sanitarnego wynosi DN 1200.
W śladzie istniejącej prawej jezdni ul. Hallera znajduje się przewód kanalizacji sanitarnej
DN300. Pod jezdnią ul. Parkowej przebiega kanał sanitarny DN 250. Od km 8+000 w ul. Lotniczej
równolegle do kanału DN1200 przebiega drugi kanał sanitarny DN 600. Kanał sanitarny DN 150
przebiega również wzdłuż ul. Droga Łąkowa oraz pod rondem Łąkowa. Sieć kanalizacji sanitarnej
znajduje się również na terenie Wojskowych Zakładów Uzbrojenia, z podłączeniami do sieci miejskiej
w ul. Parkowej i Lotniczej..
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Kanalizacja deszczowa
Na odcinku od ul. Nad Torem po północnej stronie projektowanej trasy przebiega kolektor
deszczowy DN 1000, ułożony równolegle do kanału sanitarnego DN 1000. Kolektor ten przebiega
równolegle do sanitarnego do końca projektowanej trasy po jego lewej stronie (północnej). Od
skrzyżowania z ul. Hallera średnica kanału sanitarnego wynosi DN 1200.
Istniejące ulice poprzeczne do trasy odwadniane są poprzez kanalizację deszczową ułożoną
na ogół w śladzie jezdni, a następnie włączone do kolektora głównego DN1000-1200. Zastosowano
typowe żeliwne wpusty deszczowe i studzienki z osadnikiem podłączone przykanalikami do
kolektorów w ulicach.. Kanalizacja deszczowa DN 200-300 przebiega wzdłuż istniejącej ul.
Solidarności (nie przebudowany odcinek). Kolektor deszczowy z ul. Konarskiego DN 600 włączony jest
w kolektor główny w rejonie ronda Popiełuszki. Na odcinku dwujezdniowej ul. Solidarności wykonano
kilka odcinków kolektorów równoległych do trasy o średnicach DN 200-315. Wzdłuż ul. Hallera
przebiega kolektor deszczowy DN 500-600. Ul. Żwirki nie jest skanalizowana. W ciągu istniejącej ul.
Parkowej przebiega kolektor DN750-1000. Poprzez kanalizację deszczową odwadniany jest także
teren WZU. Zrzut wód następuje poprzez zbiornik podziemny i przepompownię położoną przy
skrzyżowaniu ul. Lotniczej z Droga Łąkową. Przez krótki odcinek kanalizacji tłocznej wody
odprowadzane są do skanalizowanego Rowu Hermanna DN 1800. Równolegle do sieci tłocznej
przebiega przelewowy kolektor grawitacyjny DN 800.
Sieć ciepłownicza
Odcinek sieci cieplnej kanałowej przebiega poprzecznie do ul. Południowej przed przejazdem
kolejowym. Z Trasą Średnicową w km 5+975 krzyżuje się skośnie sieć kanałowa. Sieć ciepłownicza
przebiega wzdłuż ul. Hallera a w rejonie Wodociągów sieć przechodzi pod jezdnią na drugą stronę i
przebiega do ul. Nauczycielskiej. Ciepłociąg zasila również budynki mieszkalne przy ul. Lotniczej, od
strony drogi wewnętrznej; następnie przechodzi pod skrzyżowaniem i dalej wzdłuż ul. Parkowej
dochodzi do ul. Kustronia. W km 7+875 pod ul. Lotniczą przechodzi odcinek nieczynnej sieci
kanałowej, który zasilał WZU. Na terenie ogrodów działkowych przy Lotniczej przebiegają ciepłociągi
oraz zlokalizowana jest znacznych rozmiarów komora ciepłownicza. Odcinki nieczynnej sieci znajdują
się na całym terenie WZU. Odcinek ciepłociągu w rejonie budowanego ronda Łąkowa przewidziano
do rozebrania w ramach I Etapu inwestycji.
Gazociągi
Pod ul. Południową przebiega niezabezpieczony rurą ochronną odcinek sieci gazowej ś/c DN
250. Gazociąg ten przebiega po północnej stronie torów kolejowych , a następnie wzdłuż ul. Nad
Torem. Odgałęzienie tego gazociągu DN 200 przebiega wzdłuż ul. Solidarności i krzyżuje
z przebiegiem projektowanej Trasy Średnicowej w km 5+860. gazociąg DN 90 przebiega wzdłuż ul.
Rzemieślniczej, częściowo pod istniejącą nawierzchnią jezdni z polbruku. Dalej gazociąg ten przebiega
po północnej stronie wykonanego odcinka Trasy i odchodzi do budynku Carrefoura. W ul. Hallera nie
ma sieci gazowych. Gazociąg DN 200 przebiega wzdłuż ul. Parkowej. Od tego gazociągu odchodzą pod
jezdnią przyłącza DN 50-100. Sieć gazowa DN 100 przebiega wzdłuż ul. Lotniczej przy budynkach
mieszkalnych i kończy się na terenie ogrodów działkowych w km 7+890. Budynki socjalne na końcu
ul. Lotniczej nie mają podłączenia do sieci gazowej.
Urządzenia teletechniczne
Wzdłuż wszystkich istniejących ulic w korytarzu projektowanej Trasy Średnicowej znajdują się
różne urządzenia teletechniczne. Większość stanowią sieci podziemne, ułożone poza jezdnią.
Niektóre odcinki przechodzące poprzecznie pod jezdniami są zabezpieczone rurami ochronnymi. Na
korpusie kolejowym znajduje się kolejowa linia teletechniczna napowietrzna. Właścicielami sieci są
TPSA, Netia i Garnizonowy Węzeł Łączności w Grudziądzu.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Urządzenia energetyczne
W ul. Południowej przebiegają kable zasilające i oświetleniowe nN. Na całym odcinku od ul.
Południowej do Wodociągów wzdłuż projektowanej trasy przebiega napowietrzna linia SN 15kV,
która początkowo biegnie po lewej stronie, a od km 6+125 po prawej stronie. Ponadto w rejonie km
5+880 z trasą krzyżują się 2 linie kablowe nN i WN, zasilające ujęcie wody w Lasach Komunalnych.
Kable energetyczne nN zasilające i oświetleniowe ułożone są wzdłuż ul. Solidarności,
Rzemieślniczej, Hallera, Parkowej, oraz Lotniczej. Wzdłuż ul. Parkowej i Lotniczej przebiegają
podziemne kable WN. Oświetlenie ulicy wewnętrznej przy zabudowie mieszkalnej przy ul. Lotniczej
jest zasilane kablem podziemnym nN. Wzdłuż ulicy Żwirki przebiegają 2 kable SN i WN po stronie
północnej. Po stronie południowej ul. Żwirki znajduje się oświetlenie zasilane linią napowietrzną.
Wszystkie istniejące ulice są oświetlone.
Na terenie WZU znajdują się instalacje energetyczne i oświetleniowe niezależnie zasilane.
Linia oświetleniowa wewnętrzna przebiega wzdłuż całego ogrodzenia. Od strony ul. Parkowej teren
WZU jest oświetlony lampami ozdobnymi.
OPIS PROJEKTOWANEGO ZAGOSPODAROWANIA TERENU
Szczegółowy zakres inwestycji
Długość łączna projektowanego odcinka drogi objętego niniejszym opracowaniem wynosi
4.358,15km.
Na odcinku ul. Południowej projektowane jest przystosowanie tej ulicy do przejęcia ruchu
tranzytowego ul. Chełmińskiej. Projektowane jest poszerzenie nawierzchni istniejącej drogi do 7,00m
oraz wzmocnienie konstrukcji nawierzchni. Wzdłuż ulicy projektowany jest chodnik, oświetlenie, oraz
odwodnienie przez kanalizację deszczową. Przebudowa przejazdu kolejowego wraz z urządzeniami
bezpieczeństwa SRK jest przedmiotem odrębnego opracowania (km 0+116.98-0+158.16). Długość
łączna przebudowy ul. Południowej wynosi 250.23m, w tym odcinek stanowiący tymczasowe
włączenie Trasy Średnicowej ma długość 143.25m. Początek przebudowy ulicy Południowej
przewidziano na krawędzi istniejącego ronda im. Dmowskiego w km 0+034.77. Na odcinku ul.
Południowej za włączeniem Trasy przewidziano jedynie modernizację istniejącej nawierzchni o szer.
5,5m.
Początkowy odcinek Trasy Średnicowej zaprojektowano jako jednojezdniowy od ul.
Południowej (km 4+119.34) do km 4+255.00. Na dalszym odcinku projektowana trasa ma przekrój
dwujezdniowy G 2/2 (docelowy). Trasa jest w całości oświetlona, a odwodnienie odbywa się poprzez
kanalizację deszczową.
Na odcinku wzdłuż terenów leśnych, zaprojektowane zostały dwie drogi dojazdowe –
przeciwpożarowe. Drogi dojazdowe są połączone odcinkami ciągów pieszo-rowerowych. Od km
5+790 po lewej stronie Trasy zaprojektowano ciąg pieszo-rowerowy, od włączenia w istniejącą ul.
Solidarności do istniejącego ciągu przy rondzie Popiełuszki. W zakresie opracowania przewidziano
przebudowę ul. Rzemieślniczej do ul. Nad Torem (inne opracowanie). W zakresie przebudowy tej
ulicy przewidziano budowę miejsc postojowych. Zaprojektowano nowe połączenie ul. Rzemieślniczej
z ul. Solidarności.
W ramach rozbudowy Węzła „Warszawska” zaprojektowano budowę wiaduktów nad ul.
Hallera dla obu jezdni Trasy Średnicowej. Po stronie północnej ul. Hallera przewidziano budowę
łącznic DL-1, DL-2 i DL-3. W ul. Hallera przewidziano poszerzenie jezdni w obrębie projektowanego
Węzła oraz budowę sygnalizacji świetlnej dla sterowania ruchem na wlotach w ul. Hallera. Na
przebudowywanym odcinku ulicy Hallera przewidziano wymianę nawierzchni jezdni i budowę
obustronnych ciągów pieszo-rowerowych, usprawnienie odwodnienia i przebudowę zatok
autobusowych. Przebudowa ul. Hallera obejmuje odcinek o długości 447m.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Na odcinku od Węzła do skrzyżowania ulic Parkowej z Lotniczą trasa przebiega po nowym
terenie. Wzdłuż zaprojektowano obustronne ciągi pieszo-rowerowe.
Skrzyżowanie z ul. Parkową zaprojektowano jako rondo 2-pasowe. Przewidziano przebudowę
ul. Parkowej na odcinku o długości 377m. Docelowo przewidziano budowę 2 jezdni ul. Parkowej w
stronę ul. Kustronia. Przy tym założeniu wykonano przebudowy uzbrojenia i budowę ciągu pieszorowerowego. Projektowany odcinek zostanie wyposażony w nowy system odwodnienia oraz
oświetlenie.
Odcinek trasy przebiegający od projektowanego ronda Parkowa do ronda Łąkowa zostanie
wykonany z wykorzystaniem jezdni istniejącej ul. Lotniczej. Druga jezdnia zostanie wybudowana na
terenach pozyskanych od Wojskowych Zakładów Uzbrojenia w Grudziądzu. Przy lewej jezdni zostanie
zmodernizowany ciąg pieszo-rowerowy. W końcowej części odcinka zaprojektowano przylewaj jezdni
wydzieloną zatokę dla postoju autobusów – przystanek końcowy. W końcowej części projektowanej
Trasy Średnicowej II Etap przewidziano włączenie obu jezdni do ronda Łąkowa budowanego w
ramach I Etapu inwestycji. Konieczna będzie adaptacja wlotu od strony ul. Lotniczej, który dla
pierwszego Etapu został zaprojektowany jako jednojezdniowy.
W rejonie skrzyżowań Trasy Średnicowej z innymi ulicami przewidziano budowę
obustronnych zatok autobusowych wyposażonych w wiaty.
Przewiduje się zabezpieczenie oraz przebudowę istniejących urządzeń uzbrojenia, które
kolidują z inwestycją drogową. Ponadto zostaną wybudowane elementy kanalizacji deszczowej,
potrzebnego do prawidłowego odwodnienia drogi.
W ramach inwestycji przewidziano rekultywacje terenu po wycięciu lasu w granicach pasa
drogowego Trasy Średnicowej. W pasie drogowym przewidziano założenie trawników oraz
nasadzenia zieleni trwałej.
Elementem integralnym inwestycji będzie wprowadzenie nowej organizacji ruchu
i odpowiednie oznakowanie całej Trasy. W miejscach niebezpiecznych wprowadzone zostaną
wymagane przepisami urządzenia bezpieczeństwa ruchu – bariery energochłonne, poręcze oraz
rogatki na przejeździe kolejowym. Oznakowanie trasy, projekt sygnalizacji ruchu, projekt przebudowy
i zabezpieczenia przejazdu są objęte odrębnymi dokumentacjami.
Zakres niezbędnych robót uzgodniono z Urzędem Miasta Grudziądz. Przebudowa urządzeń
projektowana jest zgodnie z wydanymi warunkami technicznymi przebudowy.
4.1.
Parametry techniczne
Klasa ulicy
Prędkość projektowa
Kategoria ruchu
Szerokość pasa ruchu
Szerokość pasa rozdziału
Szerokość obustronnych pasów zieleni
km 5+900 – km 7+600:
km 7+600 – km 8+350:
Szerokość ciągów pieszo-rowerowych
km 4+825 – 5+170
km 5+900 – km 7+600:
km 7+600 – km 8+350:
Szerokość poboczy ziemnych
km 4+100 – km 5+900
km 5+900 – km 7+600
G
Vp= 70km/h
KR5
3.5m
5.0m (w tym opaski 2 x 0.5m)
2 x 5m
0 - 2.5m
2.0m
2.5 - 4m
1.5 - 3.5m
2 x 1.25m
2 x 0.4m
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
km 7+600 – km 8+350
Szerokość w liniach rozgraniczających
0.4m – 1.25m
35 - 55m
Roboty rozbiórkowe i przygotowawcze
Wymagana będzie wycinka drzew i krzewów rosnących w projektowanym pasie drogowym
lub kolidujących z projektowaną przebudową urządzeń. Przewidziano wycięcie drzew z Lasów
Miejskich wyprzedzająco w stosunku do inwestycji. W ramach inwestycji konieczne będzie
wykarczowanie pni po wycince lasu oraz ich usunięcie z placu budowy. Z terenu przewidzianego pod
budowę nasypów drogowych przewiduje się usunięcie warstwy ziemi urodzajnej i składowanie jej w
pryzmach.
Zakres robót przygotowawczych obejmuje roboty rozbiórkowe nawierzchni drogowych
i chodników. Przewiduje się roboty rozbiórkowe związane z przebudową urządzeń podziemnych budową kanalizacji deszczowej, sanitarnej, wodociągów, ciepłociągów, gazociągów oraz demontaż
i przebudowę kolidujących słupów energetycznych i oświetleniowych. Konieczne będzie także
rozebranie kilku niewielkich obiektów kubaturowych. Przewiduje się demontaż ogrodzeń oraz
odtworzenie ich zgodnie z projektem.
Od strony ul. Lotniczej projektowane ogrodzenie na terenie WZU powinno zostać wykonane
przed usunięciem istniejącego ogrodzenia betonowego i przystąpieniem do prac rozbiórkowych na
tym terenie.
Ze względu na bliskość lasu, przed przystąpieniem do właściwych robót w pierwszej
kolejności należy wykonać wygrodzenie drogi od strony lasu na odcinku od ul. Południowej do
Wodociągów.
Przebudowa uzbrojenia - zakresy projektowanych robót
Wodociągi
Przebudowę istniejącej sieci wodociągowych przewidziano w następujących miejscach:
Przebudowa PW1
TŚ km 5+200 – 5+442
wodociąg Ø 500; żeliwo;
Przebudowa PW2
TŚ km 5+780 – 5+941
wodociąg Ø 500; żeliwo;
Przebudowa PW3
TŚ km 5+782.5 – 5+941
wodociąg Ø 500; żeliwo;
Przebudowa PW4
ul. Rzemieślnicza
wodociąg Ø 400; żeliwo;
Przebudowa PW5
ul. Hallera
wodociąg Ø 500-600; żeliwo; komory;
Przebudowa PW5
ul. Hallera
wodociąg Ø 400; żeliwo; komory;
Przebudowa PW6-1-3
ul. Hallera
wodociąg Ø 350-600; żeliwo; rury
ochronne;
Przebudowa PW7
ul. Żwirki
wodociąg Ø 225; PE; rury ochronne;
Przebudowa PW8-1-8
ul. Parkowa
wodociągi Ø 50,80,225; PE; rury ochronne;
Przebudowa PW9
TŚ km 7+880
wodociąg Ø 160; PE; komora;
Przebudowa PW10
TŚ km 7+982-8+120
wodociąg Ø 225; PE;
Kanalizacja sanitarna
Przedmiotem opracowania jest przebudowa studni i komór na sieci kanalizacji sanitarnej, co
jest związane z korektą niwelety istniejących ulic oraz budową jezdni Trasy Średnicowej.
Przebudowa istniejącej sieci kanalizacji sanitarnej polega na dostosowaniu wysokości
istniejących studni kanalizacyjnych do wysokości budowanej drogi oraz wzmocnienie ich obudowy
stosownie do obciążeń nawierzchni. Zostanie ponadto przebudowany odcinek kanalizacji sanitarnej 
200 na terenie WZU.
Kanalizacja deszczowa
Przewidziano odwodnienie wszystkich ulic objętych budową lub przebudową za pomocą
kanalizacji deszczowej. Odbiornikami wód deszczowych będą istniejące kolektory kanalizacji
deszczowej miejskiej oraz kolektor Rowu Hermanna. Ścieki będą odprowadzane z ulic poprzez wpusty
deszczowe osadzone na studzienkach z osadnikiem. Na odcinkach jezdni o spadkach podłużnych
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
mniejszych od 0,5% zaprojektowano przy krawężnikach ścieki trójkątne, brukowane.
Budowa sieci kanalizacji deszczowej przewidywana jest w następujących miejscach
1) Od ul. Południowej do Ronda Popiełuszki (km 6+262;
2) W ciągu ul. Rzemieślniczej;
3) Na dojazdach do projektowanego obiektu nad ul. Hallera;
4) Uzupełnienie odwodnienia w ciągu ul. Hallera;
5) Od obiektu do końca II Etapu Trasy, do Ronda Łąkowa;
6) W ciągu ul. Żwirki oraz łącznika do ul. Parkowej;
7) W ciągu ul. Parkowej i w ulicach wewnętrznych przy pawilonach przy ul. Parkowej oraz
wzdłuż zabudowy mieszkaniowej przy ul. Lotniczej;
8) Na terenie WZU przebudowa istniejących sieci polega na budowie osadnika wirowego,
separatora substancji ropopochodnych oraz przepompowni ścieków deszczowych.
Drogi pożarowe DD-1 – DD-2 zostały wyposażone w rowy uszczelnione geowłókniną i palisady
drewniane obłożone kamieniem (zastawki). Z uwagi na niewielki ruch i niewielki spływ wody
zastosowano przy tych drogach rowy bezodpływowe.
Ze względu na dobudowę drugiej jezdni w ul. Lotniczej konieczne jest wyburzenie kolidującej z
trasą przepompowni oraz częściowe rozebranie i całkowite zasypanie podziemnego zbiornika
ścieków deszczowych. W ramach inwestycji zostanie wybudowany nowy zbiornik oraz
przepompownia ścieków poprzedzone podczyszczaniem w studni wirowej oraz separatorze. Zrzut
ścieków będzie się odbywała do skanalizowanego rowu Hermanna.
Sieć ciepłownicza
Kolidujący odcinek sieci cieplnej kanałowej przebiegający poprzecznie do ul. Południowej przed
przejazdem kolejowym zostanie zabezpieczony odciążającą płytą żelbetową.
Kolidujące lub krzyżujące się odcinki sieci ciepłowniczych z Trasą Średnicową (km 5+975);
w ul. Hallera, w rejonie skrzyżowania z ul. Parkową zostaną przebudowane na sieci preizolowane,
zgodnie z wydanymi warunkami technicznymi.
Odcinek nieczynnej sieci znajdujący się w rejonie ogrodów działkowych pod ul. Lotniczą
zostanie rozebrany.
Gazociągi
Przebiegający od ul. Południową odcinek sieci gazowej ś/c DN 200 zostanie przebudowany i
zabezpieczony rurą ochronną.
Gazociąg ś/c DN 250 krzyżujący się z przebiegiem projektowanej Trasy Średnicowej w km
5+860 oraz gazociąg DN 200 n/c przebiegający wzdłuż ul. Parkowej zostaną przebudowane, a
wszystkie przejścia sieci gazowych pod jezdniami zostaną zabezpieczone rurami ochronnymi.
Urządzenia teletechniczne
Przedmiotem opracowania jest przebudowa kolidujących linii telekomunikacyjnych
Telekomunikacji Polskiej SA, Netii SA oraz Garnizonowego Węzła Łączności. Projekt przewiduje:
-
Przebudowę kablowych linii telekomunikacyjnych
-
- 1,810 km;
Urządzenia energetyczne
Zakres niniejszego opracowania obejmuje przebudowę kolidujących z Trasą Średnicową linii
napowietrznych i kablowych nN – 0,4 kV – SN 15 kV. Przewidziano także budowę oświetlenia
drogowego na całym projektowanym odcinku oraz wszystkich ulicach objętych inwestycją. Łącznie
zaprojektowano ustawienie 212 sztuk masztów oświetleniowych ulicznych.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
W związku z przesunięciem granicy terenu WZU konieczna jest przebudowa oświetlenia
i ustawienie nowych masztów oświetleniowych za ogrodzeniem (20 szt.).
Ponadto w ramach opracowania ujęto kable zasilające sygnalizacji świetlnej na ul. Hallera dla
3 kompletów sygnalizacji.
Cały zakres przewidywanych prac przedstawionych powyżej został pokazany na załączonym do
niniejszego wniosku Planie zagospodarowania w skali 1:500.
Zagadnienia ochrony środowiska
Przedsięwzięcie położone jest w granicach miasta Grudziądz, w północno-wschodniej części
województwa kujawsko-pomorskiego. Analizowany odcinek Trasy Średnicowej położony jest na
terenie, który został w stosunkowo niewielkim stopniu zmieniony przez działalność człowieka.
Projektowany odcinek leży w południowej części miasta Grudziądza. Granice obszaru przedsięwzięcia
wyznaczają: ul. Rataja, linia kolejowa łącząca Toruń z Malborkiem, ul. Kasprowicza, Solidarności oraz
ul. Droga Łąkowa.
Ze względu na istnienie na analizowanym terenie leja depresji związanego z eksploatacją
ujęcia komunalnego nie przewiduje się, aby prace budowlane związane z realizacją Trasy Średnicowej
wymagały odwodnień co mogłoby spowodować dodatkowe obniżenie zwierciadła wód podziemnych.
Zaprojektowanie i zaplanowanie budowy przewiduje ograniczenie do minimum głębokich wykopów,
w związku z czym unika się zagłębienia projektowanej trasy.
Dwie studnie istniejącego ujęcia wód, w najbliższym sąsiedztwie projektowanej Trasy zostaną
wyłączone z eksploatacji i będą służyć jako studnie kontrolne.
Tereny obszarów zalesionych (wydmowe wzniesienia Lasu Rudnickiego) na skraju
zadrzewienia zostaną zabezpieczone odpowiednią roślinnością, w czasie eksploatacji trasy by nie
następował proces niszczenia drzewostanu. Ponadto przewiduje się pryzmowanie gleby
i przekazywanie jej do dalszego wykorzystania. Prace prowadzone podczas budowy powinny
zajmować jak najmniejszą powierzchnię. Teren po wycince lasu i usunięciu korzeni zostanie
zrekultywowany po zakończeniu robót.
Wody opadowe z jezdni Trasy Średnicowej oraz innych ulic będą odprowadzone w całości do
kanalizacji deszczowej. Wody z dróg dojazdowych leśnych odprowadzane będą szczelnych rowów z
zastawkami i z uwagi na niewielką ilość pozostawione do odparowania.
Założono, że obszarach leśnych położonych wzdłuż drogi, szerokość pasa (ekoton) odpowiada
podwójnej wysokości drzewostanu, co stanowi barierę ochronną przed szkodliwym działaniem drogi.
W miejscach zabudowy mieszkaniowej (dwa bloki przy ul. Lotniczej, oraz budka dróżnika przy
ul. Południowej adaptowana na budynek mieszkalny) zaprojektowana zostanie wymiana okien w celu
poprawy klimatu akustycznego, natomiast w obszarach leśnych ogrodzenie chroniące przed
wtargnięciem zwierząt na drogę.
Faza budowy nie stwarza potencjalnego zagrożenia dla środowiska ze względu na nadmierną
emisję hałasu. Przewiduje się konieczność zachowania minimum 100m odległości od zabudowań
mieszkalnych od granic powstających baz transportowych obsługujących budowę.
ZESTAWIENIE POWIERZCHNI TERENU
Całkowite projektowane zajęcie terenu pod inwestycję drogową w liniach rozgraniczających wynosi 28,07 ha. Zajęcia tymczasowe obejmują powierzchnie 2,51ha.
W tym
-
nawierzchnia jezdni i zatok autobusowych
- 94 890m2
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
-
chodniki, ciągi pieszo-rowerowe, ścieżki rowerowe
- 11 564m2
-
powierzchnia dodatkowego zajęcia terenu na potrzeby pasa drogowego - 20,41 ha
-
istniejące pasy drogowe w obrębie inwestycji
- 7,66 ha
-
zatoki autobusowe (9 zatok)
- 1 419m2
Zajęcie po przebudowę większości urządzeń będzie miało charakter tymczasowy i nie zmieni
stanu zagospodarowania terenu istniejącego obecnie. Zajęcie terenu zostało uzgodnione
właścicielami działek.
Wielkości podstawowych robót
-
Długość przebudowy sieci wodociągowych
Montaż rur ochronnych na wodociągach
Długość projektowanej kanalizacji deszczowej grawitacyjnej
Długość projektowanej kanalizacji deszczowej tłocznej
Przebudowa kanalizacji sanitarnej grawitacyjnej
Przebudowa sieci ciepłowniczej
Montaż rur ochronnych na ciepłociągach
Przebudowa sieci gazowej średniego i niskiego ciśnienia
Montaż rur ochronnych na gazociągach
Budowa nowych linii oświetleniowych - maszty
Przebudowy sieci energetycznych napowietrznych nN i SN
Przebudowy sieci energetycznych kablowych nN i SN
Zabezpieczenie linii kablowych SN 15kV
Przebudowy sieci teletechnicznych
- 3004 m
- 401 m
- 8310 m
- 30 m
- 42 m
- 600 m
- 257 m
- 755 m
- 179 m
- 232 szt.
- 424 m
- 5730 m
- 1868 m
- 1810 m
Informacje o ochronie prawnej terenu inwestycji
Teren inwestycji podlega ochronie z uwagi na położenie w strefie pośredniej ochrony ujęcia
wody na odcinku od ul. Południowej do ul. Hallera oraz projektowanej zewnętrznej strefie ochrony
ujęć wód podziemnych od ul. Hallera do końca inwestycji.
Prace ziemne w obszarach objętych ochroną konserwatorską należy wykonywać pod stałym
nadzorem konserwatorskim.
Odcinek od ul. Hallera do Parkowej
Projektowana inwestycja narusza częściowo teren obecnego Klubu Jeździeckiego „Ułan”,
który ma siedzibę w budowlach historycznego Schronu amunicyjnego baterii Leśny Dwór. Cały
teren znajduje się w strefie ochrony konserwatorskiej „A”. W MPZP o nazwie Park „D”. Na części
terenu objętego strefą „A” wyznaczono miejsce pod pas drogowy, oznaczony jako obszar D11KDGP. Drugi obiekt objęty ścisłą ochroną stanowi Bateria Leśny Dwór, której inwestycja nie narusza.
Pozostała część terenu inwestycji znajduje się strefie ochrony „B”. Przebiegające w tej strefie drogi
forteczne częściowo kolidują z projektowaną drogą.
Odcinek od ul. Parkowej do Łąkowej
W bezpośrednim sąsiedztwie inwestycji, przy ul. Parkowej znajdują się Wojskowe Zakłady
Uzbrojenia, które stanowią zabytkowy kompleks koszar lotniczych, objęty strefą „A” ścisłej
ochrony konserwatorskiej. Teren ten oznaczony jest jako 8P/S w MPZP pod nazwą Lotnisko
przemysłowe” w Grudziądzu. Ochroną konserwatorską objęty jest również przebieg drogi
fortecznej wraz z zadrzewieniem z okresu budowy w ciągu ul. Lotniczej.
Wszystkie roboty zostaną wykonane w istniejącym pasie drogowym lub na terenie
przyległym za zgodą właścicieli. Dodatkowe zajęcia gruntów zostały uzgodnione. Granicę inwestycji
pokazano na Planie zagospodarowania.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Zakres wszystkich przewidywanych robót jest przedstawiony na załączonej Planszy zbiorczej
uzbrojenia w skali 1:500.
Eksploatacja górnicza
Teren inwestycji nie podlega wpływom z tytułu eksploatacji górniczej.
1.4. Termin realizacji.
Realizacja Kontraktu o którym mowa w pkt.1.1 będzie trwała przez okres 17 miesięcy.
Zamawiający przewiduje, że rozpoczęcie robót nastąpi w II kwartale 2010 r.
1.5. Dokumentacja Zamawiającego.
Zamawiający przekaże Wykonawcy, na czas pełnienia nadzoru, kopie następujących dokumentów :
-
umowę na roboty budowlane wraz z Warunkami Szczególnymi,
ofertę Wykonawcy Robót wraz z kosztorysem ofertowym,
dokumentację projektową wraz ze Specyfikacjami Technicznymi,
decyzje administracyjne pozwalające na realizację umowy na roboty budowlane,
inne będące w jego posiadaniu dokumenty składające się na Kontrakt,
oraz poinformuje o umowach cywilno-prawnych i znanych mu wymaganiach prawnych
i administracyjnych mających wpływ na realizację tejże umowy.
Zakres działań
2.1. Obowiązki ogólne.
Wykonawca będzie odpowiedzialny za:
• pełnienie funkcji „Inżyniera” zgodnie z warunkami określonymi w „Warunki Kontraktu na
budowę dla Robot Budowlanych i Inżynieryjnych projektowanych przez Zamawiającego” –
wydanie angielsko-polskie 2000 (tłumaczenie pierwszego wydania FIDIC – 1999 r. ) oraz w
Warunkach Szczególnych - stanowiących załącznik do umowy o roboty budowlane, jak również
pełnienie funkcji inspektora nadzoru inwestorskiego zgodnie z przepisami polskiego prawa i
postanowieniami odpowiednich pozwoleń na prowadzenie budowy,
• wykonywanie innych czynności, o których mowa w niniejszej SIWZ,
• wspieranie Zamawiającego we wszystkich czynnościach technicznych, administracyjnych
i finansowych związanych z realizacją Kontraktu.
Wykonawca będzie działał we współpracy z Zamawiającym i na jego rzecz w całym okresie
realizacji Kontraktu, w zakresie określonym w niniejszej SIWZ.
Zamawiający wyznaczy ze swojego personelu Kierownika Projektu, jako osobę odpowiedzialną
za realizację Kontraktu.
Wykonawca zapewni stałą wymianę informacji z Zamawiającym oraz koordynację swojej
działalności z wymaganiami Zamawiającego.
W przypadku, gdyby postęp robót budowlanych nie był zadawalający z przyczyn niezależnych
od Wykonawcy robót, do jego obowiązków będzie należało poinformowanie Zamawiającego za
pośrednictwem Kierownika Projektu o wszystkich środkach, które należy podjąć w celu
zaradzenia zaistniałej sytuacji oraz wypełnienia zobowiązań wynikających z umowy o roboty
budowlane.
2.2. Etap budowy
Przedstawiciel Wykonawcy - Inżynier Kontraktu jest upoważniony i zobowiązany do:
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
•
reprezentowania Zamawiającego w kontaktach z osobami trzecimi w sprawach związanych
z Kontraktem;
nieskrępowanego dostępu do terenu budowy oraz wszelkich miejsc gdzie materiały i
urządzenia będą pozyskiwane, wytwarzane, montowane, składowane lub przygotowywane
do wbudowania;
przekazania Wykonawcy Robót budowlanych terenu budowy przy udziale Zamawiającego,
prowadzenia regularnych inspekcji na terenie budowy w celu sprawdzenia jakości
wykonywanych robót oraz wbudowywanych materiałów, zgodnie z wymaganiami specyfikacji
technicznych, dokumentacji projektowej oraz praktyką inżynierską;
kontrolowania przestrzegania przez Wykonawcę Robót zasad bezpieczeństwa pracy i
utrzymania porządku na terenie budowy;
udzielania Wykonawcy Robót wszelkich dostępnych informacji i wyjaśnień dotyczących
Kontraktu;
kontroli zgodności oznakowania robót z zatwierdzonym projektem tymczasowej organizacji
ruchu;
wyrażania zgody na wykonywanie robót w nocy i dni wolne od pracy po uzgodnieniu z
Zamawiającym;
wnioskowania o usunięcie z terenu budowy każdej osoby zatrudnionej przez Wykonawcę
Robót, która zachowuje się niewłaściwie lub jest niekompetentna lub niedbała w swojej
pracy;
organizacji oraz przewodniczenia comiesięcznym naradom dotyczącym postępu robót (Rad
Budowy) w których udział biorą przedstawiciele wszystkich zaangażowanych w realizację
Kontraktu stron (Wykonawca Robót, Inżynier, Kierownik Projektu, przedstawiciele
Zamawiającego oraz inni oficjalni obserwatorzy);
organizowania narad technicznych oraz sporządzania protokółów z tych narad i
przekazywania ich Zamawiającemu i Wykonawcy Robót w terminie 5 dni od dnia narady;
monitorowania postępu robót poprzez sprawdzanie ich rzeczywistego zaawansowania
i zgodności realizacji z obowiązującym przy realizacji Kontraktu harmonogramem robót;
kontroli sposobu składowania i przechowywania materiałów;
nadzorowania badań materiałów i robót wykonywanych przez Wykonawcę Robót;
zlecania Wykonawcy Robót wykonania dodatkowych badań materiałów lub robót budzących
wątpliwość co do ich jakości;
zlecania wykonania kontrolnych badań laboratoryjnych i pomiarów Laboratorium
wskazanemu przez Zamawiającego;
zatwierdzania rysunków wykonawczych sporządzanych przez Wykonawcę Robót;
weryfikowania „rysunków powykonawczych” sporządzanych przez Wykonawcę Robót;
dokonywania obmiaru wykonanych robót;
odbioru robót zanikających i ulegających zakryciu;
sprawdzenia wykonanych robót i powiadomienie Wykonawcy Robót o wykrytych wadach
oraz określenia zakresu koniecznych do wykonania robót poprawkowych;
poświadczenia usunięcia przez Wykonawcę Robót wad;
przygotowania do odbioru częściowego i końcowego robót, sprawdzenia kompletności i
prawidłowości przedłożonych przez Wykonawcę Robót dokumentów wymaganych do
odbioru oraz uczestnictwo w odbiorze robót;
sprawdzenia miesięcznych zestawień ilości i wartości wykonanych robót i wystawienia
Przejściowego Świadectwa Płatności;
poświadczenia terminu zakończenia robót;
dostarczenia Zamawiającemu wszelkich raportów, akt, certyfikatów przygotowanych przez
Wykonawcę Robót po zakończeniu robót;
zapobiegania roszczeniom Wykonawcy Robót;
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
•
•
•
•
•
•
•
powiadomienia Zamawiającego o wszelkich roszczeniach Wykonawcy Robót oraz
rozbieżnościach między dokumentacją Zamawiającego a stanem faktycznym na terenie
budowy;
określenia ostatecznej kwoty należnej Wykonawcy Robót;
rozliczenia umowy o roboty budowlane w przypadku jej wypowiedzenia;
wydania polecenia przyspieszenia lub opóźnienia tempa robót;
wystawiania wszelkich niezbędnych dokumentów wymaganych przez Zamawiającego
oraz/lub Instytucje Finansujące, lub procedury wdrażania projektu (zależności od źródła
finansowania);
udziału w przygotowaniu raportów i sprawozdań wymaganych przez Zamawiającego i
procedury wdrażania projektu ( w zależności od źródła finansowania );
udział w rozwiązywaniu wszelkiego rodzaju skarg i roszczeń osób trzecich wywołanych
realizacją Kontraktu.
Inżynier Kontraktu będzie decydować o:
• dopuszczeniu materiałów, prefabrykatów i wszystkich elementów i urządzeń przewidzianych
do wbudowania i wykorzystania przy realizacji robót;
• zatwierdzeniu receptur i technologii proponowanych przez Wykonawcę Robót;
• dopuszczeniu do pracy wytwórni mas bitumicznych i betonowych, wytwórni prefabrykatów
oraz sprzętu i środków transportu Wykonawcy Robót;
• wstrzymaniu robót prowadzonych w sposób zagrażający bezpieczeństwu lub niezgodnie z
wymaganiami Kontraktu;
• sposobie zabezpieczenia wykopalisk odkrytych na terenie budowy.
Inżynier Kontraktu będzie wnioskować o:
• wprowadzenie zmian w dokumentacji projektowej;
• przeprowadzenie niezbędnych badań i pomiarów lub ekspertyz przez niezależnego
Inspektora;
• zlecenie usunięcia wad stronie trzeciej w przypadku gdy Wykonawca Robót nie usunie ich w
wyznaczonym terminie;
• zmianę terminu wykonania robót w umowie o roboty budowlane, kiedy zmiana taka nie
wynika z winy czy zaniedbań Wykonawcy Robót;
• propozycję Wykonawcy Robót odnośnie zmiany kierownika budowy lub robót na inną osobę
niż wskazana w ofercie Wykonawcy Robót;
• zlecenie wykonania robót dodatkowych;
• akceptację przedstawionego przez Wykonawcę Robót Harmonogramu Płatności;
Inżynier Kontraktu będzie akceptować:
• przedstawiony przez Wykonawcę Robót Program Zapewnienia Jakości, Harmonogram Robót;
• Laboratorium Wykonawcy Robót, o ile nie zostało wskazane w jego ofercie, po sprawdzeniu
kwalifikacji personelu, kompletności i sprawności sprzętu i urządzeń laboratoryjnych oraz
propozycję Wykonawcy Robót odnośnie zmiany Laboratorium na inne niż wskazane w ofercie
Wykonawcy Robót;
• Sprzęt i urządzenia pomiarowe Wykonawcy Robót, o ile nie zostały wskazane w ofercie
Wykonawcy Robót oraz propozycję Wykonawcy Robót odnośnie zmiany sprzętu lub
urządzeń;
• Źródła pozyskania materiałów miejscowych, o ile nie zostały wskazane w ofercie Wykonawcy
Robót.
2.3.
Etap po zakończeniu robót
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Po zakończeniu robót, przedstawiciel Wykonawcy, Inżynier Kontraktu po uzgodnieniu z Kierownikiem
Projektu, wystawi Świadectwo Przejęcia.
W Okresie Zgłaszania Wad i bezpośrednio po nim, do zadań Wykonawcy będzie należało:
• finalizacja zadań wynikających z obowiązków na etapie budowy;
• dokonywanie inspekcji i nadzór nad robotami zaległymi oraz robotami niezbędnymi do
usunięcia wad ;
• odbiór wykonanych robót związanych z usunięciem wad;
• wspieranie Zamawiającego w negocjacjach dotyczących nierozstrzygniętych roszczeń i
sporów;
• przygotowanie Ostatecznego Świadectwa Płatności;
• wnioskowanie o zwrot Gwarancji Wykonania.
2.4. Współpraca z Zamawiającym
Na każdym etapie realizacji Kontraktu Wykonawca zapewni Zamawiającemu wszelką niezbędną
pomoc w zakresie zarządzania Kontraktem.
Przedstawiciel Wykonawcy, Inżynier Kontraktu uzyska zgodę Zamawiającego przed podjęciem działań
wynikających z następujących warunków określonych w „Warunki Kontraktu na budowę dla Robot
Budowlanych i Inżynieryjnych projektowanych przez Zamawiającego” – wydanie angielsko-polskie
2000 (tłumaczenie pierwszego wydania FIDIC – 1999 r. ):
(a) Warunek 3.2 Delegowanie przez Inżyniera
(b) Warunek 4.4 Podwykonawcy
(c) Warunek 6.8 Kierownictwo Wykonawcy
(d) Warunek 8.4 Przedłużenie Czasu na Ukończenie
(e) Warunek 8.8 Zawieszenie pracy
(f) Warunek 12.3 Wycena
(g) Warunek 13.1 Prawo do zmieniania
(h) Warunek 13.5 Kwoty Warunkowe
(i) Warunek 13.7 Korekty wynikające ze zmian stanu prawnego
(j) Warunek 17.4 Skutki zagrożeń stanowionych ryzyko Zamawiającego
(k) Warunek 20.1 Roszczenia Wykonawcy
Wykonawca nie może zwolnić którejkolwiek ze stron z jakichkolwiek obowiązków, zobowiązań lub
odpowiedzialności wynikających z umowy o roboty budowlane.
Zarządzanie Kontraktem
Wykonawca opracuje i przedłoży w terminie 14 dni o dnia zawarcia umowy: „Organizacja i
metodologia nadzoru inwestorskiego” zawierające następujące części:
3.1.
Zrozumienie przedmiotu zamówienia
Komentarz Wykonawcy dotyczący spraw mających wpływ na pomyślne wykonanie przedmiotu
zamówienia, w szczególności w zakresie określenia celów i oczekiwanych rezultatów.
Wyjaśnienie ryzyk i założeń mających wpływ na realizację umowy o roboty budowlane.
3.2.
Strategia
Zarys metodyki realizacji przedmiotu zamówienia.
Wykaz działań uważanych za niezbędne do osiągnięcia celów i oczekiwanych rezultatów.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Powiązanie działań z wynikami.
3.3.
Harmonogram działań
Rozpoczęcie, kolejność oraz czas trwania proponowanych działań z uwzględnieniem okresu
mobilizacji.
Identyfikacja i określenie czasu głównych etapów realizacji przedmiotu zamówienia z
uwzględnieniem czasu pracy ekspertów na poszczególnych etapach.
3.4.
Kontrola jakości
Opis procedur postępowania na poszczególnych etapach realizacji umowy o roboty budowlane:
monitorowania postępu robót,
kwalifikowania środków (personelu, materiałów, sprzętu) do wykonania robót,
odbioru robót i potwierdzania płatności,
wprowadzania zmian,
rozpatrywania roszczeń.
Procedury powinny zawierać opis lub diagram czynności, wyszczególniać osoby biorące udział w
wykonaniu tych czynności, określać rolę jaką pełnią te osoby wraz z przypisanymi im uprawnieniami i
obowiązkami, zawierać propozycję zapisów dokumentujących wykonanie zadań oraz wzory
obowiązujących dokumentów.
Wymagania
4.1. Personel
Nadzór nad realizacją Kontraktu będzie powierzony osobom wskazanym w ofercie Wykonawcy na
formularzu „Wykaz osób, które będą uczestniczyć w wykonaniu zamówienia” (załącznik do oferty nr
4), zwanym w dalszej treści zespołem ekspertów. Wskazane osoby muszą spełniać określone w tym
pkt minimalne wymagania .
Osobą odpowiedzialną za kierowanie zespołem ekspertów będzie Inżynier Kontraktu, który może
przekazać którykolwiek ze swoich obowiązków i uprawnień Inspektorom Nadzoru, po uzyskaniu
akceptacji Kierownika Projektu i po powiadomieniu Wykonawcy Robót.
Inżynier Kontraktu w terminie 14 dni od dnia zawarcia Umowy opracuje i przedstawi do akceptacji
Kierownika Projektu, schemat organizacyjny wraz ze szczegółowym zakresem obowiązków i
uprawnień jakie zamierza przekazać poszczególnym osobom wchodzącym w skład zespołu.
Wykonawca może przewidzieć zatrudnienie dodatkowych osób, których wynagrodzenie należy
uwzględnić w wynagrodzeniu personelu podstawowego.
Inżynier Kontraktu oraz pozostałe osoby powinny być dostępne na każde zasadne wezwanie
Zamawiającego lub Wykonawcy Robót.
W związku z powyższą informacją Wykonawca powinien dostosować godziny pracy ekspertów do
harmonogramu robót budowlano-montażowych, w ramach ceny ofertowej.
4.2.
Biuro i wyposażenie biura
W dokumentach przetargowych Wykonawcy Robót nie przewidziano żadnych urządzeń, sprzętu i
usług, które byłyby przeznaczone do użytku Wykonawcy nadzoru. W związku z powyższym
Wykonawca pełniący nadzór winien we własnym zakresie i własnym staraniem zorganizować
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
pomieszczenia dla pracy biura nadzoru, zapewnić jego eksploatację, w tym wyposażenie w sprzęt
biurowy, geodezyjny i transport (w zakresie niezbędnym do wykonania niniejszego Zamówienia).
Wykonawca niniejszego zamówienia zapewni pomieszczenia biurowe o pow. ok. 14 m2 na
każde 2 zatrudnione osoby, do których doprowadzone będą: elektryczność i łącze telekomunikacyjne.
Biuro powinno być ogrzewane w sezonie grzewczym. Pomieszczenia powinny posiadać drogi
dojazdowe
i miejsca parkingowe (min. 10 szt.) dla zespołu ekspertów oraz gości.
Ponadto Wykonawca/Inżynier Kontraktu zobowiązany jest do zapewnienia pomieszczenia na salę
konferencyjną (min. 30 m2) i pomieszczenia na biuro Kierownika Projektu.
Wszystkie pomieszczenia Inżynier Kontraktu wyposaży na koszt własny w niezbędne meble i sprzęt
biurowy dla całego zespołu nadzoru oraz wyposaży salę konferencyjną w (stół i krzesła ) dla 30 osób
(zgodnie z tabelą w punkcie 4.3). Można przewidzieć zmniejszenie powierzchni biura w Okresie
Rozliczenia Kontraktu.
4.3.
Sprzęt i środki łączności
Wykonawca wyposaży swój personel w sprzęt oraz środki łączności, wymienione w poniższych
tabelach:
Opis
Parametry techniczne
Ilość
Biurko
74x140x70 cm
12
Kontener z szufladami
60x42x50 cm
12
Regały biurowe ( 2 półki od dołu
zamykane na klucz)
220x80x40 cm
10
Szafki ubraniowe
183x 80x60 cm
2
Stoły konferencyjne
74x180x80 cm
4
Krzesła obrotowe na kółkach
z podramiennikami
-
12
Fotele obrotowe
-
2
Krzesła tapicerowane na metalowym
stelażu
-
20
Lp
[1]
A
B
Wyszczególnienie
[2]
Sprzęt
zestaw komputerowy z oprogramowaniem biurowym
Drukarka atramentowa A2+
Drukarka laserowa A4
kserokopiarka A3
Środki łączności
telefon stacjonarny – linie zewnętrzne
telefon komórkowy
fax
Wyposażenie biura inżyniera – specyfikacja techniczna
1. Zestaw komputerowy – 7szt o specyfikacji nie gorszej niż:
Min. liczba
[3]
7
1
2
1
2
3
1
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Lp
Nazwa
Opis
1.
Procesor
- 4-rdzeniowy
- 64 bitowy
2.
Płyta główna
- obsługa dwóch kart graficznych
- obsługa pamięci DDR3-2200
- dwukanałowa obsługa pamięci
- 4 gniazda pamięci
- obsługa pamięci do 16GB
- 2 złącza PCI-E x16
- 2 złącza PCI
- kontroler dysku Serial ATA II (min 4 kanały)
- obsługa macierzy RAID 0,1
- zintegrowana karta sieciowa 100/1000
- zintegrowana karta dźwiękowa HD Audio
- porty zewnętrzne: 1xRJ45, SPDIF out, audio, 8 x USB 2.0, 2 x USB
3.0,
- standard ATX
3.
Dysk twardy
- 500GB
- standard Serial ATA II
5.
Karta graficzna
- złącze PCI-E x16
- pamięć GDDR3 min 1GB
- szyna danych 256bit
- wyjścia HDMI, DVI, D-Sub
6.
Napęd optyczny
- DVD RW+/- Light Scribe + oprogramowanie
7.
Czytnik kart
- obsługa SD. miniSD, microSD, MS, MS Pro, MS Pro Duo, M2
- wewnętrzny 3,5”
8.
Zasilacz
- moc 600W
- standard EPS 12V; ATX 2.0
- wtyk zasilania : 2x6pin PEG, ATX 20, ATX 24
- PFC aktywny
- wentylator chłodzący 120mm (regulacja automatyczna)
- filtry : przeciwprzepięciowy, przeciwzwarciowy,
przeciwprzeciążeniowy
- zabezpieczenie termiczne
- Certyfikaty: FCC, TÜV, CE, CB, Certyfikat 80 plus, SLI / Crossfire
ready, 3 linie 12V, 6x Molex
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
9.
Obudowa
- złącza na przednim panelu : 2x USB; audio
- 2x kieszeń 5,25”
- 1xkieszeń 3,5”
10. Monitor
- LCD 19”
- technologia wykonania : TN
- rozdzielczość nominalna 1280x1024
- kontrast 20 000:1 dynamiczny
- jasność 300 cd/m2
- czas reakcji plamki 2ms
- ilość wyświetlanych kolorów 16,7 mln
- analogowe złącze D-Sub 15pin
- cyfrowe złącze DVI
- zgodność z technologią HDCP
- głośniki
- spełniane normy jakościowe : TUV-GS , TCO 2003, ISO 13406-2 , CE
11. Zasilacz UPS
- moc wyjściowa 500VA / 300W
- napięcie wejściowe 230V
- częstotliwość 50Hz
- kształt napięcia wyjściowego : sinusoida
- liczba gniazd wyjściowych : 2
- sygnalizacja optyczno-akustyczna
- złącze USB (oprogramowanie monitorujące)
- filtr przeciwzakłóceniowy RFI/EMI, tłumik warystorowy
- zabezpieczenie przeciążeniowe
- elektroniczne zabezpieczenie przeciwzwarciowe akumulatora
- elektroniczne zabezpieczenie przeciwprzeciążeniowe akumulatora
12. Listwa zasilająca
- 5 gniazd
13. Klawiatura
14. Mysz
- optyczna
- 2 przyciski + rolka
15. System operacyjny
- MS Windows 7 Professional PL OEM x64
16. Pakiet biurowy
- MS Office 2007 Business Edition PL OEM
17. Gwarancja
- 2 lata na cały zestaw
2. Oprogramowanie Bentley Power Draft dla 3 w/w zestawów komputerowych
3. Drukarka laserowa A4 – 2 szt. o specyfikacji nie gorszej niż:
• Rozdzielczość 1200x1200 dpi
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
•
•
•
•
•
•
•
•
•
•
Szybkość druku 33str/min
Wydajność 50 000 str/miesiąc
Zainstalowana pamięć 128MB
Prędkość procesora 600MHz
Złącza zewnętrzne 1xRJ45 (10/100BaseTX), USB 2.0
Obsługiwane języki : PCL5c, PCL6
Emulacja : PostScript Level 3
Oprogramowanie zgodne z systemami operacyjnymi: MS Windows XP, MS Windows
Vista, MS Windows 7
Zainstalowane opcje: moduł druku dwustronnego, podajnik na 250 arkuszy,
Gwarancja 24 miesiące
4. Drukarka atramentowa A2+ – 1 szt. o specyfikacji nie gorszej niż:
• Podawanie papieru :
o Nośniki w rolce: średnica 150mm; szerokość 203,2mm – 431,8 mm (8-17 cali)
o Pojedyncze arkusze : prowadnica papieru o dużej pojemności z
automatycznym podawaniem arkuszy (do 250 arkuszy zwykłego papieru),
ręczne wprowadzanie nośników do 1.5 mm
• Automatyczny obcinacz papieru z roli
• Zainstalowana pamięć min 64MB
• Złącza zewnętrzne 1xRJ45 (10/100BaseTX), USB 2.0
• Gwarancja 24 miesiące
5. Kserokopiarka A3 – 1 szt. o specyfikacji nie gorszej niż:
•
•
•
•
•
•
•
•
•
•
•
•
wewnętrzna platforma softwareowa , która pozawala na dostęp do spersonalizowanych
rozwiązań bezpośrednio z ekranu dotykowego
automatyczny dwustronny podajnik dokumentów na 75 arkuszy z możliwością
przetwarzania jedno i dwustronnych oryginałów
podajnik boczny na 100 arkuszy przeznaczony na nośniki specjalne i rozmiary
indywidualne
dwie standardowe tace na 500 arkuszy z możliwością regulacji do formatu A3
automatyczne dwustronne kopiowanie
zaawansowane funkcje kopiowania
podstawa na kółkach
szybkość do 25 str./min.
pamięć urządzenia min 512 MB
czas wydruku pierwszej strony: 4,3 sek.
rozdzielczość kopiowania 600x600 dpi
cechy kopiowania :
o układanie
o separatory
o kopiowanie książki
o tworzenie broszury, okładki, plakat
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
•
•
•
•
•
o przypisy/znakowanie dokumentów, znak wodny
Drukowanie:
o Czas wydruku pierwszej strony: 12 sekund
o Rozdzielczość wydruku 1200x1200 dpi
o Łączność : 10/100Base-TX Ethernet, USB 2.0
o Obsługiwane języki : PCL 6, PCL 5e
o Wydruk dwustronny
Skanowanie:
o kolorowe skanowanie do sieci
o rozdzielczość skanowania 300x300 dpi
o łączność: 10/100Base-TX, USB 2.0
Oprogramowanie zgodne z systemami operacyjnymi:
o MS Windows XP
o MS Windows Vista
o MS Windows 7
o MS Server 2003
o MS Server 2008
Dwuletnia gwarancja w miejscu użytkowania
Dokumentacja w języku polskim
6. Fax laserowy – 1 szt. o parametrach nie gorszych niż:
• Podstawowe funkcje urządzenia:
o Fax
o Drukarka
o Kopiarka
• Technologia druku : laserowa
• Wydajność 1000 str/miesiąc
• Zainstalowana pamięć min 16MB
• Rozdzielczość w poziomie: 600 dpi
• Rozdzielczość w pionie: 1200 dpi
• Pojemność podajnika papieru : 250 szt.
• Pojemność tacy odbiorczej: 100 szt
• Skalowanie: 50% – 200%
• Złącze zewnętrzne : USB 2.0, RJ11
• Pojemność pamięci faksu: 600 stron
• Szybkie wybieranie : 20 numerów
• Funkcje specjalne : Fax komputerowy
• Obsługiwane systemy operacyjne: MS Windows XP, VISTA, 7
• Gwarancja 24 miesiące
Sprzęt i wyposażenie biura ujęte w punktach 4.2 i 4.3 po zakończeniu realizacji umowy zostaną
przekazane do dyspozycji Zamawiającego.
5.1.
Kontrola realizacji Kontraktu
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Kontrola realizacji kontraktu
Podstawowym zadaniem Inżyniera Kontraktu jest kontrola zgodności działań Wykonawcy Robót z
wymaganiami określonymi w umowie na roboty budowlane i obowiązujących przepisach prawa.
Personel Wykonawcy, w granicach przyznanych mu uprawnień, będzie prowadził kontrolę jakości
materiałów i robót, postępu prac oraz potwierdzał ilość i wartość wykonanych robót w sposób
określony w szczególnych specyfikacjach technicznych wykonania i odbioru robót.
5.2.
Laboratorium
Raporty
6.1.
Raport otwarcia:
W okresie dwóch miesięcy od daty rozpoczęcia realizacji niniejszego zamówienia, przedstawiciel
Wykonawcy, Inżynier Kontraktu, przedłoży Zamawiającemu Raport Otwarcia zawierający komentarz
dotyczący ogólnej organizacji Kontraktu, dokumentacji projektowej (w tym opis przyjętej metodologii
jej weryfikacji) oraz problemów, jakie wynikły w początkowym okresie realizacji Kontraktu.
6.2.
Raporty miesięczne:
Przedstawiciel Wykonawcy, Inżynier Kontraktu w ciągu 10 dni po zakończeniu każdego miesiąca
przedłoży Kierownikowi Projektu „Raport miesięczny” wyszczególniający wykonane przez zespół
ekspertów prace i kontrolne badania laboratoryjne oraz poinformuje o postępie robót, uzyskiwanym
poziomie jakości robót, sprawach finansowych oraz występujących problemach w realizacji umowy
na roboty budowlane.
Raport będzie zawierał:
•
opis postępu robót i powstałych problemów, propozycje rozwiązania tych problemów
•
zaangażowanie sił i środków Wykonawcy Robót,
•
zaangażowanie finansowe,
•
postęp robót i płatności w podziale na kategorie robót w powiązaniu z planem na każdy
miesiąc,
•
plan robót i finansów na kolejny miesiąc,
•
graficzne przedstawienie postępu robót w powiązaniu z harmonogramem,
•
graficzną prezentację postępu robót na planie i/lub rysunkach obiektów,
•
fotografie dokumentujące postęp robót,
•
lista poleceń zmian z wartością odnośnych robót oraz wartością netto polecenia zmian wykaz
zmian z podaniem ich wartości,
•
wykaz roszczeń i etap ich rozpatrzenia.
6.3.
Raport techniczny:
Przedstawiciel Wykonawcy, Inżynier Kontraktu przygotuje (wtedy, kiedy to konieczne) raport
informujący o problemach technicznych jakie wystąpiły w trakcie realizacji robót. Taki raport będzie
wymagany, kiedy wystąpią poważne zmiany w dokumentacji projektowej.
Raport techniczny powinien zawierać:
•
•
•
•
założenia na podstawie których została opracowana dokumentacja projektowa,
zestawienie wszystkich nowych założeń projektowych konieczne do oceny zaproponowanej
zmiany,
kopie kalkulacji cen jednostkowych z oferty Wykonawcy Robót które będą występowały w
związku z wprowadzaną zmianą,
opis przyjętych projektowych założeń i różnice w założeniach projektowych w oryginalnych,
ofertowych rozwiązań,
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
•
•
6.4.
nowy przedmiar pozycji kosztorysowych i koszty odpowiadające proponowanym zmianom
projektowym w porównaniu z ofertą Wykonawcy Robót,
rysunki pokazujące dokładną lokalizacje proponowanych zmian projektowych.
Raport końcowy:
Po zakończeniu robót, przed odbiorem ostatecznym, Inżynier Kontraktu przedłoży Zamawiającemu
„Raport końcowy” zawierający:
1.
Wstęp
1.1.
Krótki opis projektu
1.2.
Działania przed rozpoczęciem Kontraktu
2.
Dokumentację Projektową
2.1.
Założenia Projektowe
2.2.
Zmiany projektowe w trakcie realizacji
3.
Organizację i zarządzanie Kontraktem
3.1.
Struktura Zarządzania Wykonawcy
3.2.
Struktura Nadzoru Inwestorskiego
4.
Wykonawstwo
4.1.
Postęp robót
4.2.
Uwagi do wykonania poszczególnych głównych elementów robót
4.2.1 Dział Ogólny
4.2.2 Roboty Ziemne
4.2.3 itd.
4.3.
Osiągnięta Jakość Robót w zgodności ze Specyfikacjami Technicznymi
4.4.
Przyczyny wystąpienia wad
5.
Sprawy umowy o roboty budowlane i Zmiany
5.1.
Czas trwania umowy o roboty budowlane
5.2.
Roszczenia
6.
Sprawy finansowe
6.1.
Przyczyny zmiany Zaakceptowanej Kwoty Kontraktowej
6.2.
Analiza płatności
6.3.
Końcowe rozliczenie ilościowe wykonanych robót
7.
Uwagi i wnioski z przebiegu realizacji Kontraktu dotyczące
7.1.
Dokumentacji projektowej
7.2.
Warunków Kontraktu
7.3.
Ogólnych i Szczegółowych Specyfikacji Technicznych
7.4.
Czasu trwania umowy o roboty budowlane
7.5.
Technologii robót
7.6.
Rekomendacji na przyszłe, podobne projekty.
W Okresie Zgłaszania i Usuwania Wad, Inżynier Kontraktu jest zobowiązany do przekazywania
Kierownikowi Projektu raportów z przeprowadzonych comiesięcznych przeglądów robót
zrealizowanych w ramach Kontraktu.
Inżynier Kontraktu ma obowiązek:
•
sporządzania protokółów z Rad Budowy i narad technicznych oraz przekazywania ich
uczestnikom w ciągu 5 dni,
•
odpowiednio wyprzedzającego informowania Zamawiającego o wszelkich zagrożeniach
występujących podczas realizacji robót, które mogą mieć wpływ na wydłużenie czasu
wykonania lub zwiększenie kosztów.
7. Płatności
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Płatności będą dokonywane zgodnie z artykułem 22 ogólnych warunków umowy (rozdział IV).
Płatności będą dokonywane w PLN na konto Wykonawcy. Podatek VAT będzie płacony w PLN. Kwota
podatku zostanie wyliczona zgodnie z prawem polskim.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
ROZDZIAŁ IV
WARUNKI KONTRAKTU
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 1
UMOWA (Projekt)
W dniu
2010 r. w Grudziądzu
pomiędzy gminą - miasto Grudziądz z siedzibą przy ul. Ratuszowej 1, 86-300 Grudziądz
zwaną w dalszej treści Zamawiającym,
reprezentowaną przez:
...............................................
a
............................................................................................................................................
............................................................................................................................................
zwanym w dalszej treści Inżynierem Kontraktu ,
reprezentowanym przez:
...............................................
w wyniku przeprowadzonego postępowania o udzielenie zamówienia publicznego w trybie
przetargu nieograniczonego została zawarta umowa o następującej treści:
§1
1. Zamawiający zleca, a Inżynier Kontraktu zobowiązuje się do wykonania w ramach umowy usługi
polegającej na Zarządzaniu projektem i pełnieniu nadzoru inwestorskiego nad realizacją
inwestycji - Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w
Grudziądzu
w ramach zadania inwestycyjnego przeznaczonego do współfinansowania ze środków
Europejskiego Funduszu Rozwoju Regionalnego w ramach Programu Operacyjnego Infrastruktura
i Środowisko.
2.
Integralnymi składnikami niniejszej umowy są następujące dokumenty:
2.1)
Oferta Inżyniera Kontraktu wraz z załącznikami;
2.2)
Specyfikacja Istotnych Warunków Zamówienia;
2.3)
Umowa konsorcjum (w przypadku Wykonawców wspólnie ubiegających się o zamówienie).
§2
1. Inżynier Kontraktu w ramach niniejszej umowy będzie wykonywał czynności przypisane
Inżynierowi w „Warunki Kontraktu na budowę dla Robót Budowlanych i Inżynieryjnych
Projektowanych przez Zamawiającego” wydanie angielsko-polskie 2000 (tłumaczenie pierwszego
wydania FIDIC – 1999), w „Warunkach Szczególnych”, stanowiących część umowy o roboty
budowlane nad realizacją których sprawowany będzie nadzór, oraz czynności określone w
Specyfikacji Istotnych Warunków Zamówienia i wynikające z aktualnych przepisów ustawy „Prawo
budowlane”.
2. W terminie 30 dni od daty zawarcia niniejszej umowy Zamawiający przekaże Inżynierowi
Kontraktu, na czas pełnienia nadzoru, kopię umowy o roboty budowlane, nad realizacją których
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
sprawowany będzie nadzór oraz inne dokumenty będące w posiadaniu Zamawiającego, a
dotyczące realizacji tejże umowy.
3. Zamawiający wyznacza na Kierownika Projektu Pana Marka Sikorę który jest upoważniony do
zarządzania i nadzorowania w imieniu Zamawiającego niniejszą umową oraz do bezpośrednich
kontaktów z Inżynierem Kontraktu. Kierownik Projektu może powierzyć część swoich uprawnień
innym osobom, o czym winien powiadomić na piśmie Inżyniera Kontraktu z wyprzedzeniem 7
dniowym.
4. Zamawiający zastrzega sobie prawo zmiany osoby wskazanej w ust. 3. O dokonaniu zmiany
Zamawiający powiadomi na piśmie Inżyniera Kontraktu z wyprzedzeniem 7 dniowym.
5. Zamawiający oświadcza, że kontrolne badania laboratoryjne wykonywane będą na jego koszt.
§3
1. Data rozpoczęcia będzie miała miejsce w ciągu do 3 miesięcy od daty zawarcia umowy na roboty
budowlane i zostanie wyznaczona poleceniem Kierownika Projektu najpóźniej na 7 dni przed tą
datą.
2. Czas realizacji przedmiotu umowy wynosi 17 miesięcy licząc od daty wydania polecenia
rozpoczęcia realizacji umowy, nad którymi sprawowany będzie nadzór oraz czas prac
wykonywanych w Okresie Zgłaszania Wad i Rozliczenia Kontraktu na roboty.
3. Czas, o którym mowa w ust. 2 może zostać na wniosek Zamawiającego wydłużony lub skrócony
stosownie do rzeczywistego czasu wykonania robót, nad którymi sprawowany będzie nadzór.
§4
1. Wynagrodzenie Inżyniera Kontraktu za wykonywanie czynności będących przedmiotem niniejszej
umowy, zgodnie z ofertą Inżyniera Kontraktu (Formularz Cenowy), ustala się na kwotę netto
………….................................PLN. (słownie PLN:………………………..……………….. plus ……..… % podatek
VAT w kwocie ....................... PLN, co łącznie stanowi kwotę brutto ................................... PLN
(słownie PLN: …………………..……............................................................).
2. Cena umowna określona w Formularzu Cenowym i w ust. 1, nie będzie waloryzowana.
§5
1. Rozliczenie za wykonanie przedmiotu umowy będzie następowało na podstawie faktur
wystawianych przez Inżyniera Kontraktu, potwierdzonych przez Kierownika Projektu zgodnie z art.
22 Warunków Ogólnych Umowy.
2. Należności będą regulowane na konto Inżyniera Kontraktu w ……………………………. Nr
……………………………… w terminie 30 dni od daty przyjęcia faktury przez Zamawiającego. Za datę
zapłaty uważać się będzie datę polecenia przelewu pieniędzy na rachunek Inżyniera Kontraktu.
§6
1. Stronom przysługuje prawo odstąpienia od niniejszej umowy w przypadkach i na warunkach
określonych w art. 24, art. 25, art. 26, art. 27, art. 28 Warunków Ogólnych Umowy.
2. W przypadku odstąpienia od umowy przez jedną ze Stron z przyczyn, za które druga Strona nie
odpowiada, Strona odstępująca od umowy zapłaci drugiej Stronie kary umowne w wysokości 10 %
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
wynagrodzenia brutto, o którym mowa w § 4 ust. 1, z zastrzeżeniem art. 145 ustawy Prawo
zamówień publicznych.
3. Inżynier Kontraktu ponosi wobec Zamawiającego odpowiedzialność za wyrządzenie szkody
będącej następstwem nienależytego wykonania czynności objętych niniejszą umową.
§7
Inżynier Kontraktu nie jest uprawniony do zaciągania żadnych zobowiązań w imieniu Zamawiającego.
§8
1. Tytułem należytego wykonania umowy ustala się zabezpieczenie w wysokości 10% wynagrodzenia
brutto, o którym mowa w § 4 ust. 1, tj. kwotę ……………………………………….. PLN, (słownie PLN:
…………………………………………………………………….....................................................................................).
2. W dniu podpisania umowy Inżynier Kontraktu wniósł ustaloną w ust. 1 kwotę zabezpieczenia w
formie ………………………………………………………………………………… .
3. Zabezpieczenie należytego wykonania umowy będzie zwrócone Inżynierowi Kontraktu w terminie
30 dni od daty zatwierdzenia przez Zamawiającego raportu końcowego, o którym mowa w art. 20
Warunków Ogólnych Umowy.
§9
1. Zamawiający oraz Inżynier Kontraktu podejmą wszelkie wysiłki w celu polubownego rozwiązania
sporów, które mogą powstać pomiędzy nimi.
2. W przypadku nie osiągnięcia polubownego rozwiązania, spory podlegają rozstrzygnięciu przez sąd
właściwy dla siedziby Zamawiającego.
3. W sprawach nieuregulowanych niniejszą umową stosuje się przepisy kodeksu cywilnego, ustawy
Prawo budowlane i ustawy Prawo zamówień publicznych.
§ 10
Wszelkie zmiany niniejszej umowy wymagają pod rygorem nieważności formy pisemnej.
§ 11
Niniejsza Umowa została sporządzona w 4 egzemplarzach, w tym 2 egzemplarze dla Inżyniera
Kontraktu i 2 egzemplarze dla Zamawiającego.
PODPISY I PIECZĘCIE
W imieniu Zamawiającego:
W imieniu Wykonawcy:
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 2
WARUNKI OGÓLNE UMOWY
POSTANOWIENIA WSTĘPNE
Artykuł 1. Definicje
1.1. Jeżeli treść niniejszych Warunków Ogólnych Umowy podana jest w więcej niż jednym języku,
to w przypadku niezgodności pomiędzy różnymi wersjami językowymi, wersja polska jest
obowiązująca.
1.2. Nagłówki i tytuły w niniejszych Warunkach Ogólnych Umowy nie będą uważane za część tych
Warunków, ani nie będą uwzględniane przy ich interpretacji.
1.3. W niniejszych Warunkach Ogólnych Umowy zastosowanie mają następujące definicje:
Dni to dni kalendarzowe; miesiące to miesiące kalendarzowe.
Kierownik Projektu: osoba reprezentująca Zamawiającego, która jest odpowiedzialna za
i upoważniona do administrowania i nadzorowania w imieniu Zamawiającego realizacją całości
Usługi oraz do bezpośrednich kontaktów z Przedstawicielem Inżyniera Kontraktu.
Inżynier Kontraktu – Wykonawca usług zarządzania i nadzoru (Inżynier wg warunków FIDIC).
Kontrakt: dokumenty wymienione w definicji podanej w „Warunki Kontraktu na budowę dla
Robot Budowlanych i Inżynieryjnych projektowanych przez Zamawiającego” wydanie
angielsko-polskie 2000 (tłumaczenie pierwszego wydania FIDIC – 1999 r).
Obiekt: budowla nad realizacją której Inżynier Kontraktu będzie świadczyć Usługi doradcze
związane z zarządzaniem, kontrolą i nadzorem.
Usługi: czynności, które ma wykonać Inżynier Kontraktu stosownie do postanowień Umowy
i niniejszych Warunków Ogólnych Umowy.
Polecenie: jakiekolwiek pisemne lub ustne oświadczenie, zawiadomienie, zatwierdzenie lub
decyzja wydana Inżynierowi Kontraktu przez Zamawiającego lub Kierownika Projektu
a dotycząca wykonania Usług.
Artykuł 2. Pisemność postępowania
2.1. Jeżeli określono termin doręczenia polecenia, nadawca powinien poprosić o potwierdzenie
odbioru.
2.2. O ile nie określono inaczej, wszystkie polecenia wydane przez jakąkolwiek osobę i wymagane
na podstawie niniejszej Umowy, muszą być sporządzone w formie pisemnej i przekazane
niezwłocznie.
2.3. Wszystkie ustne polecenia nabierają mocy w czasie przekazu i winny być niezwłocznie
potwierdzone na piśmie.
Artykuł 3. Podwykonawstwo
3.1. Inżynier Kontraktu skieruje do wykonania przedmiotu Umowy Podwykonawców wskazanych w
Ofercie.
3.2. Skierowanie do wykonania przedmiotu Umowy innych Podwykonawców niż wskazani w
Ofercie musi być uzasadnione przez Inżyniera Kontraktu na piśmie i zaakceptowane przez
Kierownika Projektu. Kierownik Projektu zaakceptuje taką zmianę wyłącznie wtedy, gdy
kwalifikacje i doświadczenie proponowanych Podwykonawców będą takie same lub wyższe od
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
3.3
kwalifikacji i doświadczenia Podwykonawców wskazanych w Ofercie.
Inżynier Kontraktu odpowiada za działania i zaniechania Podwykonawców jak za swoje własne.
ZOBOWIĄZANIA ZAMAWIAJĄCEGO
Artykuł 4. Dostarczanie informacji
4.1. W terminie określonym w Umowie Zamawiający przekaże Inżynierowi Kontraktu, na czas
pełnienia nadzoru, kopię umowy o roboty budowlane nad realizacją których Inżynier Kontraktu
będzie świadczył Usługi oraz inne dokumenty będące w posiadaniu Zamawiającego, a
dotyczące realizacji Umowy.
4.2. Zamawiający będzie współpracował z Inżynierem Kontraktu w celu uzyskania informacji
niezbędnych do wykonania Umowy.
Artykuł 5. Pomoc w pozyskaniu dokumentów.
5.1. Zamawiający, w zakresie w jakim będzie to możliwe, będzie świadczył pomoc Inżynierowi
Kontraktu w pozyskaniu kopii dokumentów lub przepisów, obowiązujących na terenie na
którym Usługi mają być wykonywane, które to dokumenty lub przepisy mogą mieć wpływ na
wypełnianie przez Inżyniera Kontraktu jego obowiązków wynikających z Umowy. Koszty
pozyskania tych dokumentów i przepisów obciążają Inżyniera Kontraktu.
5.2. Zamawiający będzie świadczył pomoc Inżynierowi Kontraktu w uzyskaniu od pracowników
Zamawiającego wszelkich dokumentów i informacji będących w ich posiadaniu, niezbędnych
dla wykonania Usługi.
ZOBOWIĄZANIA INŻYNIERA KONTRAKTU
Artykuł 6. Zobowiązania ogólne
6.1. Inżynier Kontraktu będzie przestrzegał przepisów obowiązującego prawa. Inżynier Kontraktu
zabezpieczy Zamawiającego przed wszelkimi roszczeniami wynikającymi z jakiegokolwiek
naruszenia przez Inżyniera Kontraktu i jego pracowników takich przepisów.
6.2. Inżynier Kontraktu będzie świadczył Usługi z należytą dbałością, efektywnością oraz
starannością, zgodnie z najlepszą praktyką zawodową.
6.3. Inżynier Kontraktu będzie stosował się do poleceń wydanych przez Kierownika Projektu. Jeżeli
w opinii Inżyniera Kontraktu wydane polecenie wykracza poza zakres uprawnień Kierownika
Projektu lub poza zakres Umowy, Inżynier Kontraktu w terminie 15 dni od otrzymania takiego
polecenia, powiadomi wraz z uzasadnieniem na piśmie o tym fakcie Kierownika Projektu.
Powiadomienie Kierownika Projektu nie zwalnia Inżyniera Kontraktu z wykonania polecenia.
6.4. Inżynier Kontraktu nie przekaże do wiadomości publicznej lub nie ujawni żadnych szczegółów
Umowy i Kontraktu, bez uzyskania wcześniejszej pisemnej zgody Zamawiającego albo
Kierownika Projektu w porozumieniu z Zamawiającym, za wyjątkiem sytuacji, gdy jest to
niezbędne w celu wykonania niniejszej Umowy. W przypadku powstania różnicy poglądów, co
do konieczności przekazania do wiadomości publicznej lub ujawnienia informacji koniecznych
dla realizacji Umowy, ostateczną decyzję w tej kwestii podejmie Zamawiający.
Artykuł 7. Zasady postępowania
7.1. Inżynier Kontraktu powinien zawsze działać lojalnie i bezstronnie, jako sumienny doradca
Zamawiającego, zgodnie z przepisami oraz z zasadami postępowania obowiązującymi w jego
zawodzie. W szczególności, Inżynier Kontraktu powinien powstrzymać się od wszelkich
publicznych oświadczeń dotyczących Umowy i Kontraktu bez uzyskania wcześniejszej zgody
Zamawiającego, jak również od angażowania się w jakąkolwiek działalność pozostającą w
konflikcie z jego zobowiązaniami wobec Zamawiającego wynikającymi z niniejszej Umowy.
7.2. Inżynier Kontraktu i jego personel będzie przestrzegać tajemnicy służbowej w trakcie realizacji
Umowy i po jej zakończeniu. Z uwagi na powyższe, z wyjątkiem uzyskania wcześniejszej
pisemnej zgody Zamawiającego, Inżynier Kontraktu nie przekaże jakiejkolwiek osobie lub
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
podmiotowi żadnej informacji stanowiącej tajemnicę służbową i nie poda jej do wiadomości
publicznej.
Artykuł 8. Specyfikacje techniczne i rysunki
Inżynier Kontraktu sprawdzi wszystkie opracowane, w czasie realizacji Umowy, przez
Wykonawcę Robót specyfikacje techniczne i rysunki co do zgodności proponowanych
rozwiązań z obowiązującymi przepisami i zasadami wiedzy technicznej.
Artykuł 9. Odszkodowanie
9.1. Inżynier Kontraktu zwróci Zamawiającemu wszelkie koszty jakie Zamawiający poniesie z tytułu
roszczeń, strat i szkód wynikłych z jakiegokolwiek nie wywiązania się Inżyniera Kontraktu z jego
zobowiązań, pod warunkiem że:
a) Inżynier Kontraktu został powiadomiony o takich roszczeniach, stratach lub szkodach nie
później niż w ciągu 30 dni od powzięcia przez Zamawiającego informacji o nich;
b) górna granica (limit) odpowiedzialności Inżyniera Kontraktu będzie ograniczona do kwoty
wynagrodzenia Inżyniera Kontraktu określonego w Umowie, o ile roszczenie, strata lub
szkoda nie zostały spowodowane świadomym działaniem Inżyniera Kontraktu;
c) odpowiedzialność Inżyniera Kontraktu będzie ograniczona do roszczeń, strat i szkód
spowodowanych bezpośrednio nie wywiązaniem się Inżyniera Kontraktu ze zobowiązań
wynikających z Umowy, chyba że nie wywiązanie się Inżyniera Kontraktu wynika
z okoliczności, których nie można było przewidzieć.
9.2. Inżynier Kontraktu, na żądanie Zamawiającego, naprawi na koszt własny każdą
nieprawidłowość w realizacji Usługi wynikającą z winy Inżyniera Kontraktu.
9.3. Inżynier Kontraktu nie ponosi żadnej odpowiedzialności za roszczenia, straty lub szkody
spowodowane:
a) nie podjęciem przez Zamawiającego działań wynikających z zaleceń Inżyniera Kontraktu lub
wydaniem polecenia przez Zamawiającego lub Kierownika Projektu Inżynierowi Kontraktu
wykonania decyzji, z którą Inżynier Kontraktu nie zgadza się, lub w stosunku do której
wyrażał swoje poważne wątpliwości; lub
b) niewłaściwym wykonaniem zaleceń Inżyniera Kontraktu przez przedstawicieli, lub
pracowników Zamawiającego.
9.4. Inżynier Kontraktu będzie odpowiedzialny za jakiekolwiek naruszenie swoich zobowiązań
wynikających z Umowy do końca okresu gwarancji ustalonego w Kontrakcie.
Artykuł 10. Ubezpieczenia
10.1.1. Inżynier Kontraktu zobowiązany jest w terminie od dnia rozpoczęcia do dnia zakończenia
realizacji Usługi do utrzymania ciągłości zawartej umowy ubezpieczenia od odpowiedzialności
cywilnej, w tym do zapłacenia wszystkich należnych składek. Ubezpieczenie powinno
obejmować odpowiedzialność cywilną wynikającą z działalności zawodowej, w tym
odpowiedzialność na wypadek potrzeby pokrycia Zamawiającemu kosztów, o których mowa
w art. 9.
10.1.2. Na każde wezwanie Kierownika Projektu Inżynier Kontraktu zobowiązany jest przedłożyć
dowody dotrzymywania warunków umowy ubezpieczenia, w tym dowody opłacania składek.
Brak ciągłości umowy ubezpieczenia, w tym nie zapłacenie należnych składek, może stanowić
podstawę do odstąpienia od Umowy z przyczyn leżących po stronie Inżyniera Kontraktu.
Artykuł 11. Prawa własności dotyczące dokumentów.
11.1. Wszystkie dokumenty, takie jak raporty, mapy, wykresy, rysunki, specyfikacje techniczne,
plany, dane statystyczne, obliczenia oraz dokumenty pomocnicze lub materiały nabyte,
zebrane lub przygotowane przez Inżyniera Kontraktu w ramach Umowy będą stanowić
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
wyłączną własność Zamawiającego. Po zakończeniu Umowy, Inżynier Kontraktu przekaże
wszystkie takie dokumenty Zamawiającemu. Inżynier Kontraktu może zatrzymać kopie
dokumentów, o których mowa wyżej, pod warunkiem, że nie będzie ich używał do celów nie
związanych z Umową, bez uprzedniej pisemnej zgody Zamawiającego.
11.2. Inżynier Kontraktu nie będzie publikował informacji dotyczących Usługi, powoływał się na
Umowę w trakcie świadczenia jakichkolwiek usług innym osobom oraz nie wyjawi informacji
uzyskanych od Zamawiającego, bez jego uprzedniej zgody wystawionej na piśmie.
CHARAKTER USŁUG
Artykuł 12. Zakres usług
12.1. Inżynier Kontraktu będzie pełnił funkcje Inżyniera zgodnie z rolą jaką przypisano Inżynierowi w
„Warunki Kontraktu na budowę dla Robot Budowlanych i Inżynieryjnych projektowanych przez
Zamawiającego” wydanie angielsko-polskie 2000 (tłumaczenie pierwszego wydania FIDIC –
1999 r.), jak również pełnił funkcję inspektora nadzoru inwestorskiego zgodnie z przepisami
polskiego prawa i postanowieniami odpowiednich pozwoleń na prowadzenie robót, a także
postanowieniami Umowy.
12.2. Inżynier Kontraktu przejmie wszystkie obowiązki związane z zarządzaniem umową o roboty
budowlane, z zastrzeżeniem uprawnień Kierownika Projektu.
Artykuł 13. Personel i sprzęt
13.1. Inżynier Kontraktu skieruje do wykonania przedmiotu Umowy personel (kluczowych
ekspertów) wskazany w Ofercie. Pozostałe osoby (inni eksperci i personel pomocniczy) winni
posiadać kwalifikacje i doświadczenie nie mniejsze od określonego w Specyfikacji Istotnych
Warunków Zamówienia i podlegać będą zatwierdzeniu przez Kierownika Projektu. Inżynier
Kontraktu zaproponuje kandydatury tych osób najpóźniej na 14 dni przed planowanym
terminem rozpoczęcia przez nich pracy.
13.2. Personel Inżyniera Kontraktu przystąpi do wykonywania swoich obowiązków w dniu lub w
terminach określonych i przekazanych Inżynierowi Kontraktu przez Zamawiającego albo
Kierownika Projektu.
13.3. Inżynier Kontraktu zapewnieni swojemu personelowi sprzęt i środki łączności wskazane w
Ofercie oraz środki transportu niezbędne do wykonywania obowiązków personelu Inżyniera
Kontraktu w związku z realizacją Umowy.
Artykuł 14. Zmiany w składzie personelu
14.1. Inżynier Kontraktu nie może wprowadzać zmian w składzie personelu wskazanego w Ofercie
Inżyniera Kontraktu bez uzyskania wcześniejszej pisemnej zgody Zamawiającego, który może
na taką zmianę nie wyrazić zgody powołując się na warunki Umowy.
14.2. Inżynier Kontraktu musi z własnej inicjatywy zaproponować zastępstwo w następujących
przypadkach:
a) śmierci, choroby lub wypadku którejkolwiek z osób personelu,
b) jeżeli jest konieczne zastąpienie którejkolwiek z osób personelu z innych przyczyn, niż
wymienione w pkt. a), które nie są zależne od Inżyniera Kontraktu.
14.3. Zamawiający może wystąpić z wnioskiem uzasadnionym na piśmie o zmianę którejkolwiek z
osób personelu, jeżeli w jego opinii osoba ta jest nieefektywna lub nie wywiązuje się ze swoich
obowiązków wynikających z Umowy.
14.4. W przypadku, gdy zachodzi konieczność zmiany którejkolwiek z osób personelu, proponowana
osoba musi posiadać co najmniej równoważne kwalifikacje i doświadczenie.
W przypadku, gdy Inżynier Kontraktu nie będzie mógł zapewnić nowej osoby o co najmniej
równoważnych kwalifikacjach oraz doświadczeniu. Zamawiający może podjąć decyzję o
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
odstąpieniu od Umowy jeżeli właściwa jej realizacja jest zagrożona. jeżeli w opinii
Zamawiającego nie zachodzi takie ryzyko, może zaakceptować proponowana osobę.
14.5. Inżynier Kontraktu poniesie wszelkie dodatkowe koszty związane ze zmianami w składzie
personelu. W przypadku, gdy członek personelu nie może zostać niezwłocznie zastąpiony,
Zamawiający może zwrócić się do Inżyniera Kontraktu o wyznaczenie tymczasowego zastępcy,
lub o podjęcie takich kroków, które zrekompensują tymczasową nieobecność członka
personelu.
14.6. Inżynier Kontraktu nie będzie rekrutował personelu spośród pracowników Zamawiającego.
WYKONANIE UMOWY
Artykuł 15. Zmiana Umowy
15.1. Każda zmiana Umowy musi być dokonana na piśmie w formie aneksu. Jeżeli o zmianę
postanowień Umowy wnioskuje Inżynier Kontraktu, musi on złożyć taki wniosek
Zamawiającemu na co najmniej 30 dni przed zamierzonym wejściem w życie takiej zmiany, z
wyjątkiem przypadków należycie uzasadnionych przez Inżyniera Kontraktu i zaakceptowanych
przez Zamawiającego.
15.3. Przed wystawieniem jakiegokolwiek polecenia zmiany, Kierownik Projektu powiadomi
Inżyniera Kontraktu o charakterze i formie takiej zmiany. Po otrzymaniu takiego
powiadomienia, Inżynier Kontraktu w możliwie najkrótszym terminie przedstawi Kierownikowi
Projektu propozycję na piśmie zawierającą:
a) opis proponowanych Usług lub środków, jak również harmonogram wykonania Usług; oraz
b) wszelkie niezbędne modyfikacje harmonogramu wykonania Usług lub jakichkolwiek
zobowiązań Inżyniera Kontraktu wynikających z Umowy oraz wszelkie zmiany
wynagrodzenia Inżyniera Kontraktu.
15.4. Po otrzymaniu propozycji Inżyniera Kontraktu, Kierownik Projektu po odpowiednich
konsultacjach z Zamawiającym oraz gdy będzie to właściwe również z Inżynierem Kontraktu,
podejmie w możliwie najkrótszym terminie decyzję o wprowadzeniu zmiany lub jej odrzuceniu.
Jeżeli Kierownik Projektu podejmie decyzję o wprowadzeniu zmiany, wyda polecenie
stwierdzające, że zmiana zostanie wprowadzona zgodnie z warunkami określonymi w
propozycji Inżyniera Kontraktu lub zmienionymi przez Kierownika Projektu.
15.5 Po otrzymaniu polecenia z żądaniem zmiany, Inżynier Kontraktu przystąpi do wykonania
zmiany i przy wykonywaniu tych czynności będzie związany niniejszymi Warunkami Ogólnymi
Umowy, tak jakby taka zmiana była określona w Umowie.
15.6. O zmianach adresu i/lub zmianach rachunku bankowego Inżynier Kontraktu może jedynie
powiadomić Kierownika Projektu.
15.7. Żadna zmiana nie może zostać uczyniona wstecznie. Jakakolwiek zmiana w Umowie, która nie
została dokonana w formie aneksu zostanie uznana za nieważną.
Artykuł 16. Godziny pracy
Dni i godziny pracy personelu Inżyniera Kontraktu powinny być zgodne z obowiązującym
prawem.
Artykuł 17. Należne urlopy
17.1. Terminy urlopów wypoczynkowych przypadające w okresie realizacji Umowy muszą być
uzgodnione z Kierownikiem Projektu.
17.2. Na czas urlopu lub nieobecności kluczowego eksperta, Inżynier Kontraktu, jeżeli będzie tego
wymagał Kierownik Projektu, zobowiązany jest do zastąpienia go ekspertem tymczasowym,
zaakceptowanym przez Kierownika Projektu.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Artykuł 18. Informacje
Inżynier Kontraktu dostarczy Kierownikowi Projektu lub innej osobie wskazanej przez
Zamawiającego, wymagane przez Zamawiającego informacje dotyczące Usługi i Kontraktu.
Artykuł 19. Dokumentacja
19.1. Inżynier Kontraktu będzie sporządzał na bieżąco dokumentację świadczonych Usług w formie i
zakresie wymaganym przez Zamawiającego.
19.2. Dokumentacja, o której mowa w art.19.1 musi być przechowywana przez okres 5 lat od
zakończenia Umowy.
19.3. Inżynier Kontraktu zezwoli Kierownikowi Projektu lub każdej osobie upoważnionej przez
Zamawiającego na przeprowadzenie kontroli dokumentacji oraz zezwoli na wykonanie kopii tej
dokumentacji.
Artykuł 20. Przejściowe i Końcowe raporty z postępu prac.
20.1. Inżynier Kontraktu musi sporządzać raporty z postępu prac w czasie realizacji Umowy w
zakresie i terminach określonych w Specyfikacji Istotnych Warunków Zamówienia.
20.2. Po zakończeniu okresu realizacji obiektu, Inżynier Kontraktu opracuje raport końcowy, który
będzie zawierał krytyczne opracowanie wszystkich ważniejszych problemów jakie powstały w
takcie realizacji Umowy.
20.3. Raport końcowy zostanie dostarczony Kierownikowi Projektu przed odbiorem ostatecznym
Robót.
Artykuł 21. Zatwierdzanie raportów i dokumentów
21.1. Zatwierdzając raporty i dokumenty opracowane i dostarczone przez Inżyniera Kontraktu,
Zamawiający poświadcza ich zgodność z warunkami Umowy.
21.2. W terminie 15 dni od otrzymania dokumentów lub raportów, Zamawiający powiadomi
Inżyniera Kontraktu o swojej decyzji dotyczącej otrzymanych dokumentów lub raportów,
podając powody swojej decyzji w przypadku ich odrzucenia lub żądania zmian. Dla raportu
końcowego termin zostaje wydłużony do 30 dni.
Dokumenty i raporty uznaje się za zatwierdzone przez Zamawiającego, jeżeli nie poinformuje
on Inżyniera Kontraktu o swoich uwagach w terminie 30 dni od otrzymania takich
dokumentów lub raportów.
21.3. Jeżeli raport lub dokument zostanie zatwierdzony przez Zamawiającego pod warunkiem
wniesienia przez Inżyniera Kontraktu poprawek, Zamawiający określi termin ich wniesienia.
21.4. Kiedy końcowy raport z postępu prac nie zostanie zatwierdzony przez Zamawiającego, to
automatycznie zostaje uruchomiona procedura rozwiązania sporu.
PŁATNOŚCI
Artykuł 22. Płatności oraz odsetki od płatności zaległych
22.1. Zamawiający dokonuje płatności na rzecz Inżyniera Kontraktu w następujący sposób:
a) wynagrodzenie za wykonane Usługi w czasie realizacji Robót będzie wypłacane
proporcjonalnie do zaawansowania robót tj. odpowiadać będzie udziałowi faktury
Wykonawcy robót w odniesieniu do wartości całego zadania, pomniejszone o 20%
wyliczonej wartości. Podstawą wystawienia przez Inżyniera Kontraktu faktury stanowić
będzie, zatwierdzone przez Kierownika Projektu wyliczenie wartości wynagrodzenia oraz
„Raporty miesięczne” wyszczególniające zakres wykonanych prac i kontrolnych badań
laboratoryjnych.
b) płatność końcowa w wysokości 20% odliczanych wartości wynagrodzenia zostanie
uregulowana w terminie 30 dni od daty otrzymania przez Zamawiającego faktury końcowej
z dołączonym raportem końcowym, pod warunkiem zatwierdzenia tego raportu zgodnie z
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
art. 21.
22.2. Termin płatności równy 30 dniom kalendarzowym upływa w dacie, w której zostanie obciążony
rachunek bankowy Zamawiającego. Zamawiający może wstrzymać bieg tego terminu dla
dowolnej części zafakturowanej kwoty zakwestionowanej przez Kierownika Projektu,
powiadamiając przy tym Inżyniera Kontraktu, iż taka część kwoty faktury jest niedopuszczalna,
ponieważ przedmiotowa kwota nie jest należna albo odpowiedni raport nie może być
zatwierdzony, a Zamawiający uważa za konieczne wykonanie dodatkowego sprawdzenia. W
takich przypadkach, Zamawiający nie może bezzasadnie wstrzymywać wypłaty wszystkich nie
zakwestionowanych części zafakturowanej kwoty, lecz może zażądać wyjaśnień, zmian lub
informacji dodatkowych, które muszą zostać dostarczone w terminie 30 dni od przekazania
takiego żądania. Wznowienie upływu terminu nastąpi w dniu, w którym Zamawiający otrzyma
prawidłowo wystawioną fakturę.
22.3. Po upływie terminu płatności, Zamawiający zapłaci Inżynierowi Kontraktu odsetki ustawowe.
Płatności należne od Zamawiającego będą wykonywane na rachunek bankowy wskazany przez
Inżyniera Kontraktu.
22.4. Płatność kwoty końcowej nastąpi pod warunkiem wywiązania się Inżyniera Kontraktu ze
wszystkich zobowiązań niniejszej Umowy. Płatność końcowa może być wykonana po złożeniu
przez Inżyniera Kontraktu raportu końcowego i po zatwierdzeniu tego dokumentu przez
Zamawiającego.
22.5. Zamawiający może, w drodze pisemnego powiadomienia Inżyniera Kontraktu wstrzymać w
całości lub w części płatności należnej Inżynierowi Kontraktu jeżeli Inżynier Kontraktu
spowodował uchybienie w wykonaniu Umowy.
Artykuł 23. Zmiana cen
Cena określone w Ofercie Inżyniera Kontraktu nie podlegają zmianom w trakcie realizacji
Umowy.
NARUSZENIE POSTANOWIEŃ I ROZWIĄZANIE UMOWY
Artykuł 24. Naruszenie postanowień Umowy
24.1. Każda strona narusza postanowienia Umowy, w przypadku gdy nie wywiązuje się ze swoich
zobowiązań lub wykonuje je nienależycie.
24.2. W przypadku zaistnienia naruszenia postanowień Umowy, strona poszkodowana takim
naruszeniem będzie uprawniona do odstąpienia od Umowy.
24.3. W przypadku gdy Zamawiający odstępuje od Umowy, to należną mu karę umowną z tego
tytułu może potrącić z płatności należnej Inżynierowi Kontraktu lub żądać wypłaty z
zabezpieczenia należytego wykonania umowy.
Artykuł 25. Zawieszenie realizacji Umowy przez Zamawiającego
25.1. Zamawiający jest uprawniony do zawieszania wykonania Usług w takim czasie i w taki sposób,
w jaki uznaje to za konieczne.
25.2. Jeżeli okres zawieszenia wykonywania usługi lub dowolnej jej części przekracza 60 dni i
zawieszenie nie wynika z nie wywiązania się z płatności przez Zamawiającego, to Inżynier
Kontraktu może, zawiadamiając Kierownika Projektu, domagać się zezwolenia na wznowienie
wykonania Usług w ciągu 30 dni lub odstąpić od Umowy.
Artykuł 26. Odstąpienie od Umowy przez Zamawiającego
26.1.
Zamawiający może odstąpić od Umowy w każdym z niżej opisanych przypadków, jeżeli:
a) Inżynier Kontraktu nie wywiązuje się ze swoich zobowiązań wynikających z Umowy;
b) Inżynier Kontraktu nie zastosuje się w rozsądnym terminie do żądania zawartego
w powiadomieniu przekazanym przez Kierownika Projektu, wymagającego aby Inżynier
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Kontraktu naprawił zaniedbanie, które ma poważny wpływ na właściwe i terminowe
wykonanie Usług;
c) Inżynier Kontraktu odmawia lub zaniedbuje wykonania poleceń wydanych przez
Kierownika Projektu;
d) Inżynier Kontraktu podzleca Usługi bez zgody Zamawiającego lub wykonuje Umowę przez
personel nie zaakceptowany przez Zamawiającego;
e) Inżynier Kontraktu ogłasza upadłość, staje się niewypłacalny, zostaje mu wyznaczony
zarządca masy upadłościowej, zawiera porozumienia z wierzycielami lub zawiesza
działalność.
f) Wystąpił jakikolwiek brak zdolności do czynności prawnych utrudniający wykonanie
Umowy;
g) Inżynier Kontraktu nie dostarczył umowy ubezpieczenia, w tym dowodów opłacania
składek.
h) Wystąpiła istotna zmiana okoliczności powodująca, że wykonanie Umowy nie leży w
interesie publicznym, czego nie można było przewidzieć w chwili jej zawarcia. Odstąpienie
od umowy w tym przypadku może nastąpić w terminie 30 dni od powzięcia wiadomości o
powyższych okolicznościach. W takim przypadku Inżynier Kontraktu może żądać jedynie
wynagrodzenia należnego mu z tytułu wykonania części Umowy.
26.2. Po odstąpieniu od Umowy lub w przypadku gdy Inżynier Kontraktu otrzymał powiadomienie o
odstąpieniu, podejmie on niezwłocznie kroki mające na celu zakończenie świadczenia Usług w
zorganizowany i sprawny sposób umożliwiający zminimalizowanie kosztów.
26.3. Kierownik Projektu poświadczy w możliwie najkrótszym terminie, wysokość należnego
Inżynierowi Kontraktu wynagrodzenia w dacie odstąpienia od Umowy.
26.4. Inżynier Kontraktu nie ma prawa żądać, oprócz kwot należnych za wykonane Usługi,
rekompensaty za wszelkie poniesione straty lub szkody.
Artykuł 27. Odstąpienie od Umowy przez Inżyniera Kontraktu
27.1. Inżynier Kontraktu, z zachowaniem wobec Zamawiającego 30-dniowego okresu
wypowiedzenia, może odstąpić od Umowy, jeżeli Zamawiający:
a) konsekwentnie nie wywiązuje się ze swoich zobowiązań po wielokrotnych upomnieniach;
lub
b) zawiesza wykonanie Usług lub dowolnej ich części na okres dłuższy niż 60 dni.
Artykuł 28. Siła wyższa
28.1. Żadna ze Stron nie będzie uznana winną naruszenia swoich zobowiązań wynikających z
Umowy, jeżeli wykonanie takich zobowiązań będzie uniemożliwione przez jakiekolwiek
okoliczności siły wyższej, powstałe po dacie podpisania Umowy.
28.2. W niniejszych Warunkach Ogólnych Umowy termin „siła wyższa” oznacza wyjątkowe
wydarzenia lub okoliczności:
- na które Strony nie mają wpływu,
- przed którymi Strony nie mogły się zabezpieczyć przed zawarciem Umowy,
- których, gdyby wystąpiły, Strony nie mogłyby uniknąć,
- których nie można przypisać drugiej Stronie.
28.3. Strona, której dotyczą okoliczności siły wyższej podejmie uzasadnione kroki w celu usunięcia
przeszkód, aby wywiązać ze swoich zobowiązań minimalizując zwłokę.
28.4. Obie strony nie poniosą odpowiedzialności za odstąpienie od Umowy z powodu uchybienia,
jeżeli ich opóźnienie w wywiązywaniu się lub inne niewypełnienie ich zobowiązań wynikających
z Umowy jest wynikiem zdarzenia siły wyższej. Zamawiający nie jest zobowiązany do płacenia
odsetek od nieterminowych płatności, jeżeli jest to wynikiem zdarzenia siły wyższej.
28.5. Jeżeli w opinii jednej ze Stron zaistniały jakiekolwiek okoliczności siły wyższej mogące mieć
wpływ na wywiązanie się z jej zobowiązań, Strona ta powinna bezzwłocznie powiadomić drugą
Stronę podając szczegóły dotyczące charakteru, prawdopodobnego okresu trwania i możliwych
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
skutków takich okoliczności. O ile Kierownik Projektu nie poleci inaczej na piśmie, Inżynier
Kontraktu będzie kontynuował wypełnianie swoich zobowiązań wynikających z Umowy w
takim zakresie, jaki będzie możliwy i będzie poszukiwał wszystkich uzasadnionych,
alternatywnych środków w celu wypełnienia swoich zobowiązań, których nie uniemożliwia
zdarzenie siły wyższej. Inżynier Kontraktu nie zastosuje w praktyce takich środków, jeżeli nie
otrzyma od Kierownika Projektu polecenia do takiego działania.
28.6. W przypadku zaistnienia okoliczności siły wyższej i ich trwania przez okres 180 dni, niezależnie
od jakiegokolwiek wydłużenia okresu realizacji jakie może zostać przyznane Inżynierowi
Kontraktu z wyżej wymienionej przyczyny, każda ze Stron będzie miała prawo doręczyć drugiej
Stronie powiadomienie o odstąpieniu od Umowy z zachowaniem 30 dniowego terminu
wypowiedzenia.
ROZSTRZYGANIE SPORÓW
Artykuł 29. Rozstrzyganie sporów
29.1. Zamawiający oraz Inżynier Kontraktu podejmą wszelkie wysiłki w celu polubownego
rozwiązania jakichkolwiek sporów dotyczących Umowy, które mogą powstać pomiędzy nimi
lub pomiędzy Kierownikiem Projektu i Inżynierem Kontraktu.
29.2. Po powstaniu sporu, Strony powiadomią siebie wzajemnie na piśmie o swoich stanowiskach
dotyczących sporu, a także o możliwym, w ich opinii sposobie rozwiązania sporu. Jeżeli
którakolwiek ze Stron uzna to za właściwe, Strony zorganizują spotkanie i podejmą próbę
rozstrzygnięcia sporu. Każda ze Stron odpowie na żądanie polubownego rozwiązania sporu w
terminie 30 dni od dnia otrzymania takiego żądania. Okres do osiągnięcia polubownego
rozstrzygnięcia wynosi 120 dni.
29.3. W przypadku nie osiągnięcia polubownego rozstrzygnięcia sporu każda ze Stron może
przedstawić spór do rozstrzygnięcia przez sąd właściwy dla siedziby Zamawiającego.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Załącznik nr 3
SZCZEGÓLNE WARUNKI KONTRAKTU
„Warunki kontraktu na budowę dla robót budowlanych i inżynieryjnych projektowanych przez Zamawiającego”.
Wydanie angielsko-polskie 2000
(Tłumaczenie pierwszego wydania FIDIC 1999)
1. Postanowienia ogólne
Warunek 1.1.1.2
Definicja otrzymuje następujące brzmienie:
„Akt Umowy” oznacza dokument oznaczony jako „Umowa” podpisany przez Zamawiającego i
Wykonawcę zgodnie z art. 94 ustawy Prawo zamówień publicznych, jako rezultat postępowania o
udzielenie zamówienia publicznego.
Warunek 1.1.1.3
Definicja otrzymuje następujące brzmienie:
„List Zatwierdzający” oznacza zawiadomienie o wyborze oferty skierowane przez Zamawiającego do
Wykonawcy, którego oferta została uznana za najkorzystniejszą, zgodnie z postanowieniami
art. 92 ustawy Prawo zamówień publicznych.
Warunek 1.1.1.5
Definicja otrzymuje następujące brzmienie:
„Specyfikacja” oznacza dokumenty zatytułowane „Ogólne Specyfikacje Techniczne” (OST),
„Szczegółowe Specyfikacje Techniczne” (SST) oraz wszelkie zmiany dokonane w tych dokumentach
zgodnie z Kontraktem.
Warunek 1.1.2.9
Komisja Rozjemcza” - Warunek nie ma zastosowania.
Dodaje się nowy warunek: 1.1.2.11
Warunek 1.1.2.11
„Kierownictwo Wykonawcy” oznacza osoby zajmujące stanowiska wymienione w Specyfikacji
Istotnych Warunków Zamówienia, na które Wykonawca był zobowiązany wskazać kandydatów w
swojej Ofercie.
Warunek 1.1.3.1
„Data odniesienia” - Warunek nie ma zastosowania.
Dodaje się nowy warunek:1.1.3.10
Warunek 1.1.3.10
„Pierwotny Czas na Ukończenie” oznacza Czas na Ukończenie, jaki został podany w Załączniku do
Oferty (nie zmienionym żadnymi Aneksami do Kontraktu) bez uwzględnienia jakiegokolwiek
Przedłużenia Czasu na Ukończenie według warunku 8.4.
Dodaje się nowy warunek:1.1.3.11
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Warunek 1.1.3.11
„Wymagana Minimalna Ilość Wykonania” oznacza wartość Robót jaką Wykonawca zobowiązany jest
wykonać w ustalonym w Załączniku do Oferty terminie.
Warunek 1.1.4.1
Definicja otrzymuje następujące brzmienie:
„Zaakceptowana Kwota Kontraktowa” oznacza cenę oferty brutto (tzn. wraz z należnym podatkiem
od towarów i usług VAT), określoną w Umowie.
Warunek 1.1.4.3
„Koszt” - Warunek nie ma zastosowania.
Warunek 1.1.4.6
„Waluta obca” - Warunek nie ma zastosowania.
Warunek 1.1.4.8
Definicja otrzymuje następujące brzmienie:
„Waluta Miejscowa” oznacza złoty polski (PLN).
Warunek 1.1.4.11
„Kwota Zatrzymana” - Warunek nie ma zastosowania.
Warunek 1.1.6.2
Definicja otrzymuje następujące brzmienie:
„Kraj” oznacza Rzeczpospolitą Polską.
Warunek 1.1.6.3
„Sprzęt Zamawiającego” - Warunek nie ma zastosowania.
Warunek 1.1.6.6
Definicja otrzymuje następujące brzmienie:
„Zabezpieczenie wykonania” oznacza zabezpieczenie należytego wykonania umowy zgodnie z art. od
147 do 151 ustawy Prawo zamówień publicznych.
Warunek 1.2
„Interpretacja”
Punkty (a) i (b) nie mają zastosowania.
Po pkt (d) dodaje się pkt (e) w brzmieniu:
„(e) słowo „Subklauzula” użyte w Kontrakcie oznacza Warunek.”
Warunek 1.3
„Komunikaty”
Dodaje się trzeci akapit:
„Wszelkie wpisy do Dziennika Budowy wymagane ustawą Prawo budowlane będą traktowane jako
Komunikaty wystawione na piśmie w rozumieniu niniejszego Warunku.”
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Warunek 1.5
„Kolejność pierwszeństwa dokumentów”
Warunek otrzymuje następujące brzmienie:
Dla celów interpretacji dokumenty tworzące Kontrakt będą miały pierwszeństwo zgodnie z
następującą kolejnością:
1. Umowa,
2. Oferta Wykonawcy z załącznikami,
3. Ewentualne Zmiany SIWZ
4. Szczególne Warunki Kontraktu,
5. „Warunki kontraktu na budowę dla robót budowlanych i inżynieryjnych projektowanych
przez Zamawiającego”. Wydanie angielsko-polskie 2000 (Tłumaczenie pierwszego wydania
FIDIC 1999),
6. Instrukcja dla Wykonawców – Rozdział 1 Specyfikacji Istotnych Warunków Zamówienia,
7. Specyfikacje Techniczne,
8. Dokumentacja Projektowa,
9. Harmonogram Robót,
Warunek 1.6
„Akt Umowy”
Warunek nie ma zastosowania.
Warunek 1.7
„Cesja”
Warunek otrzymuje następujące brzmienie:
„Wykonawca nie może bez pisemnej zgody Zamawiającego scedować Kontraktu lub jakiejkolwiek
jego części, korzyści z niego lub udziału w nim. W przypadku, gdy w roli Wykonawcy występuje
Konsorcjum, wniosek o zgodę na powyższą cesję muszą skierować łącznie wszyscy członkowie
Konsorcjum.”
Warunek 1.9
„Opóźnienie Rysunków lub instrukcji”
Punkt (b) nie ma zastosowania.
Warunek 1.10
„Używanie przez Zamawiającego Dokumentów Wykonawcy”
W drugim akapicie wyraz „nie zastrzeżonej” zastępuje się wyrazem „niewyłącznej”
Warunek 1.13
„Zgodność z Prawami”
Punkt (a) otrzymuje brzmienie:
„(a) Zamawiający w dniu przekazania Placu budowy przekaże Wykonawcy pozwolenie na budowę”.
W punkcie (b) skreśla się treść od: „oraz Wykonawca zapłaci Zamawiającemu odszkodowanie …” do
końca zdania.
Warunek 1.14
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
„Solidarna odpowiedzialność”
Skreśla się wyraz „solidarnie” oraz w pkt (c) wyrazy „bez uprzedniej zgody Zamawiającego”.
2. Zamawiający.
Warunek 2.1
„Prawo dostępu do Placu Budowy”
W pierwszym akapicie skreśla się zdanie „jednakże Zamawiający może wstrzymać każde takie prawo
dostępu lub użytkowania, do czasu otrzymania Zabezpieczenia Wykonania”.
Punkt (b) nie ma zastosowania.
Warunek 2.2
„Pozwolenia, licencje lub zatwierdzenia”
Warunek nie ma zastosowania.
Warunek 2.4
„Organizacja finansowania przez Zamawiającego”
Warunek nie ma zastosowania.
3. Inżynier
Warunek 3.1
„Obowiązki i upoważnienia Inżyniera”
Trzeci akapit otrzymuje nowe brzmienie:
„Inżynier może korzystać z upoważnień przynależnych Inżynierowi, takich jak są one wyszczególnione
w Kontrakcie lub w sposób oczywisty z Kontraktu wywnioskowane. Inżynier uzyska uzgodnienie
Zamawiającego przed podjęciem działań wynikających z następujących Warunków:
(l) Warunek 3.2 Delegowanie przez Inżyniera
(m) Warunek 4.4 Podwykonawcy
(n) Warunek 6.8 Kierownictwo Wykonawcy
(o) Warunek 8.4 Przedłużenie Czasu na Ukończenie
(p) Warunek 8.8 Zawieszenie pracy
(q) Warunek 12.3 Wycena
(r) Warunek 13.1 Prawo do zmieniania
(s) Warunek 13.5 Kwoty Warunkowe
(t) Warunek 13.7 Korekty wynikające ze zmian stanu prawnego
(u) Warunek 17.4 Skutki zagrożeń stanowionych ryzyko Zamawiającego
(v) Warunek 20.1 Roszczenia Wykonawcy
Zamawiający zobowiązuje się nie nakładać dalszych ograniczeń na upoważnienia Inżyniera, bez
uzgodnienia z Wykonawcą.”
Warunek 3.4
„Zastąpienie Inżyniera”
W pierwszym zdaniu wyraz „42” zastępuje się wyrazem „14”. Skreśla się ostatnie zdanie
zaczynające się od: „Zamawiający nie zastąpi …”.
4. Wykonawca.
Warunek 4.1
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
(e)
(f)
(g)
(h)
(i)
(j)
(k)
(l)
(m)
„Ogólne zobowiązania Wykonawcy”
Po pkt (d) dodaje się pkt od (e) do (m) o brzmieniu:
Wykonawca opracuje na własny koszt projekty organizacji ruchu, ekranów akustycznych,
zabezpieczenia budynków i uzyska dla nich uzgodnienia od odnośnych władz, a także
opracuje projekty robót tymczasowych, zgodnie z wymaganiami Specyfikacji Technicznych;
Wszystkie koszty wynikające z uzgodnień do Projektu Budowlanego obciążają Wykonawcę;
Wykonawca uzyska własnym kosztem i staraniem zezwolenia na prowadzenie robót
związanych z przebudową infrastruktury PKP. Koszty obejmują również opłaty za dzierżawę
gruntu PKP na czas prowadzenia robót;
Wykonawca uzyska dodatkowe zezwolenia, wymagane w Rzeczpospolitej Polskiej, od
właściwych władz, na swój własny koszt (takie zezwolenia mogą dotyczyć pozwoleń na
tymczasową zmianę regulacji ruchu, pozwoleń na rozpoczęcie przekładania mediów,
pozwoleń związanych z transportami ponadnormatywnymi, z zakwaterowaniem itd.);
Wykonawca powiadomi Inżyniera na piśmie o planowanym zamknięciu dróg i odcięciu
mediów (elektryczność, woda, gaz i inne media) nie później niż na 7 dni przed planowanym
przystąpieniem do tych prac. Wykonawcy nie wolno dokonać zamknięcia dróg lub odcięcia
mediów bez pisemnego pozwolenia wydanego przez Inżyniera;
Wykonawca będzie przechowywał na Placu Budowy jeden egzemplarz Kontraktu. Przez okres
realizacji Robót Kontrakt będzie dostępny dla Inżyniera, Przedstawiciela Inżyniera oraz dla
innych osób upoważnionych pisemnie przez Inżyniera. Wykonawca będzie odpowiedzialny za
uzupełnianie dokumentów Kontraktu;
Wykonawca powiadomi Inżyniera na piśmie o wszelkich zauważonych błędach lub
nieścisłościach w Rysunkach i Specyfikacjach oraz o konieczności opracowania dodatkowych
Rysunków i Specyfikacji niezbędnych dla realizacji Umowy;
Wykonawca przygotuje i dostarczy Inżynierowi dokumentację powykonawczą w
3 egzemplarzach, nie później niż 14 dni przed przejęciem Robót zgodnie z Warunkiem 10.1
(Przejęcie Robót i Odcinków). Wykonawca naniesie na Rysunkach dostarczonych przez
Inżyniera wszelkie zmiany w Robotach wprowadzone zgodnie z Warunkami Umowy;
Wykonawca w terminie 7 dni przedłoży Inżynierowi szczegółowe kalkulacje cen
jednostkowych (w rozbiciu na nakłady rzeczowe i ceny odpowiednio dla tych nakładów:
robocizny, materiałów wraz z kosztami zakupu, pracy sprzętu i transportu oraz narzuty
kosztów pośrednich (ogólnych) i zysku) wskazanych przez Inżyniera pozycji kosztorysu
ofertowego Wykonawcy.”
Warunek 4.2
„Zabezpieczenie wykonania”
Warunek 4.2. otrzymuje brzmienie:
„1)
Strony zgodnie potwierdzają, iż przed podpisaniem Umowy Wykonawca wniósł
zabezpieczenie wykonania w wysokości określonej w Załączniku do Oferty, stanowiącej
równowartość 10 % Zaakceptowanej Kwoty Kontraktowej.
1)
Strony ustalają, że:
a) 70% wniesionego zabezpieczenia wykonania stanowi zabezpieczenie zgodnego z Umową
wykonania Robót;
b) 30% wniesionego zabezpieczenia wykonania przeznaczone jest na pokrycie roszczeń
z tytułu gwarancji jakości.”
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Warunek 4.4
„Podwykonawcy”
Zdanie: „Wykonawca nie podzleci całości Robót.” zastępuje się zdaniem:
„Wykonawca nie podzleci innych Robót niż wskazane w Ofercie Wykonawcy.”
Warunek 4.6
„Współdziałanie”
Skreśla się drugi akapit.
Warunek 4.8
„Procedury bezpieczeństwa”
W pkt (a) dodaje się po przecinku:
„dostarczał Zamawiającemu Plan bezpieczeństwa i ochrony zdrowia, zgodny z wymaganiami art. 21a
ust 4 ustawy Prawo budowlane i Rozporządzenia Ministra Infrastruktury z dnia 23 czerwca 2003 r. w
sprawie informacji dotyczącej bezpieczeństwa i ochrony zdrowia oraz planu bezpieczeństwa i
ochrony zdrowia (Dz.U z 2003 r., Nr 120, poz. 1126), w terminie 14 dni od daty podpisania Umowy,
jednak nie później niż 3 dni przed Datą Rozpoczęcia Robót.
Warunek 4.9
„Zapewnienie jakości”
Pierwszy akapit otrzymuje nowe brzmienie:
„Wykonawca przygotuje i przedłoży Inżynierowi w ciągu 14 dni od daty podpisania Umowy System
Zapewnienia Jakości, aby dostosować swoje działania do wymagań Kontraktu. System Zapewnienia
Jakości winien zawierać:
a) procedury zapewnienia jakości na Terenie Budowy,
b) struktury organizacyjne dla wdrożenia procedur zapewnienia jakości,
c) procedury wykazujące, że wszyscy Podwykonawcy spełniają wymagania zapewnienia jakości.
Inżynier będzie uprawniony do audytu systemu zapewnienia jakości.”
Warunek 4.10
„Dane o Placu Budowy”
Pierwszy akapit otrzymuje brzmienie:
„Informacje o Placu Budowy będące w posiadaniu Zamawiającego zawarte zostały w Specyfikacji
Istotnych Warunków Zamówienia. Pozostałe dane Wykonawca uzyska we własnym zakresie.”
Warunek 4.12
„Nieprzewidywalne warunki fizyczne”
Punkt (b) nie będzie miał zastosowania.
Skreśla się akapit szósty zaczynający się od: „Jednakże zanim ...”
Warunek 4.13
„Prawa przejazdu i urządzenia”
Dodaje się drugi, trzeci i czwarty akapit o brzmieniu:
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
„Wykonawca utrzyma w sposób bezpieczny ruch pojazdów na wszystkich drogach publicznych i ich
częściach takich jak ścieżki rowerowe, chodniki, torowiska i tym podobne zajmowanych przez niego
lub z których korzysta podczas Robót. Wykonawca uzyska na własny koszt wszystkie niezbędne
Rysunki i pozwolenia w tym zakresie.
Wykonawca na własny koszt utrzyma stały dostęp do wszystkich posesji przez cały okres trwania
Robót.
Wykonawca opracuje, zapewni i utrzyma na własny koszt i własnym staraniem pełną organizację
ruchu technologicznego na budowie obejmującą w szczególności dowóz i wywóz materiałów i
sprzętu na i z Terenu Budowy oraz poniesie ewentualne koszty wynikające z dostosowania układu
komunikacyjnego związanego z realizacją zadania.”
Warunek 4.14
„Zakłócenia”
Po pkt (b) dodaje się akapit o brzmieniu:
„Jeśli zamknięcie dostępu do drogi publicznej jest wymagane Kontraktem, to takie zamknięcie
wymaga uprzedniej zgody Inżyniera. Wykonawca na 7 dni przed zamknięciem dostępu do drogi
przedłoży Inżynierowi swoją propozycję dotyczącą sposobu wykonania Robót oraz czasu potrzebnego
na ich wykonanie. Wykonawca nie zamknie dostępu do drogi do czasu uzyskania akceptacji
Inżyniera.”
Warunek 4.19
„Elektryczność, woda i gaz”
Warunek 4.19 otrzymuje brzmienie:
„Wykonawca własnym staraniem i na własny koszt doprowadzi do Terenu Budowy elektryczność,
wodę, gaz i inne potrzebne mu media.”
Warunek 4.20
„Sprzęt Zamawiającego i materiał do wydania bezpłatnie”
Warunek nie będzie miał zastosowania.
Warunek 4.21
„Raporty o postępie pracy”
Dodaje się pkt (i) o brzmieniu:
„(i) prognozę Ceny Kontraktowej, która powinna obejmować wszystkie pozycje określone
w Warunku 12 (Obmiary i wycena), Warunku 13 (Zmiany i korekty) i Warunku 20 (Roszczenia,
spory i arbitraż),”
Warunek 4.22
„Zabezpieczenie Placu Budowy”
Na końcu pkt (b) dodaje się zdanie o brzmieniu:
„Takie upoważnienie winno być wydane przez Inżyniera lub Zamawiającego na piśmie.”
Dodaje się nowy warunek 4.25
Warunek 4.25
„Rada Budowy”
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
„W ciągu 7 dni od przekazania przez Wykonawcę Inżynierowi Raportu o Postępie Robót, na Placu
Budowy lub w innym uzgodnionym przez Strony miejscu, odbywać się będą z udziałem Inżyniera i
Reprezentanta Wykonawcy Rady Budowy w celu zweryfikowania Raportu o Postępie Robót oraz
omówienia problemów związanych z realizacją Robót. W Radach Budowy może brać udział
Reprezentant Zamawiającego.
W ciągu 5 dni od dnia, w którym odbyła się Rada Budowy, Inżynier przekaże Reprezentantowi
Wykonawcy, celem uzgodnienia, protokół z odbytej Rady Budowy. Protokół z Rady Budowy nie jest
komunikatem w rozumieniu Warunku 1.3 (Komunikaty).
Zamawiający, Inżynier lub Wykonawca mogą zażądać zwołania dodatkowego spotkania w celu
omówienia problemów związanych z realizacją Umowy. Powiadomienie o terminie spotkania
powinno być dostarczone zainteresowanym z 7 dniowym wyprzedzeniem i powinno zawierać
uzasadnienie zwołania spotkania.”
Dodaje się nowy warunek 4.26
Warunek 4.26
„Dziennik Budowy”
„Przedstawiciel Wykonawcy będzie odpowiedzialny za prowadzenie i przechowywanie na Placu
Budowy Dziennika Budowy zgodnie z wymaganiami ustawy Prawo Budowlane. Wpisów do Dziennika
Budowy mogą dokonywać tylko osoby do tego uprawnione.
Wszystkie wpisy do Dziennika Budowy dokonane przez uprawione osoby, nie będące
reprezentantami Zamawiającego, Wykonawcy lub Inżyniera, Przedstawiciel Wykonawcy powinien
bezzwłocznie zgłosić Inżynierowi.”
5. Wyznaczeni Podwykonawcy.
Warunki od. 5.1 do 5.4
„Wyznaczeni Podwykonawcy”
Warunki nie będą miały zastosowania. Nie przewiduje się zatrudnienia „mianowanych
Podwykonawców”.
6. Personel kierowniczy i siła robocza.
Warunek 6.5.
„Godziny pracy”
Dodaje się drugi akapit w następującym brzmieniu:
„W okresie od 1 maja do 30 września wykonawca jest zobowiązany do prowadzenia robót
w godzinach od 600 do 2200 przez 6 dni w tygodniu (od poniedziałku do soboty włącznie), a jeżeli
wymaga tego technologia, pracy w systemie trzyzmianowym przez 7 dni w tygodniu.”
Warunek 6.7
„Zdrowie i bezpieczeństwo”
W akapicie pierwszym, zdanie drugie „Przy współpracy z miejscowymi władzami sanitarnymi,
Wykonawca zapewni, że personel służby zdrowia, urządzenia pierwszej pomocy, izba chorych i
pogotowie ratunkowe będą stale do dyspozycji na placu budowy i w każdym miejscu
zamieszkania personelu Wykonawcy i Zamawiającego, oraz że będą przedsięwzięte stosowne
środki dla spełnienia wszystkich wymagań dotyczących spraw socjalnych i higieny oraz dla
zapobieżenia epidemiom.” zastępuje się zdaniem „Wykonawca będzie postępował na Placu
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Budowy zgodnie z obowiązującymi przepisami w zakresie bezpieczeństwa i higieny pracy
(bhp) oraz ochrony zdrowia, a w szczególności zapewni personelowi wykonawcy dostęp do
odpowiedniej opieki medycznej, środki ochrony indywidualnej i zbiorowej, odpowiednie
przeszkolenie w zakresie bhp, a także będzie podejmował określone właściwymi przepisami
działania mające na celu przeciwdziałanie wypadkom przy pracy.”
Dodaje się czwarty akapit o brzmieniu:
„Wykonawca będzie przestrzegał na Placu Budowy bezpieczeństwa i ochrony zdrowia zgodnie z
Planem bezpieczeństwa i ochrony zdrowia, o którym mowa w Warunku 4.8.”
Warunek 6.8
„Kierownictwo Wykonawcy”
Pierwszy akapit otrzymuje brzmienie:
„Wykonawca zapewni kierowanie Robotami objętymi Umową, tak długo jak będzie to konieczne,
przez osoby posiadające kwalifikacje i doświadczenie nie niższe od określonych w Specyfikacji
Istotnych Warunków Zamówienia oraz posiadające uprawnienia budowlane wymagane ustawą
Prawo budowlane.
Niezapewnienie przez Wykonawcę Kierownictwa Wykonawcy daje prawo Inżynierowi do
wstrzymania robót w całości lub części. Jakakolwiek przerwa w realizacji Robót wynikająca z braku
Kierownictwa Wykonawcy będzie traktowana jako przerwa wynikła z przyczyn zależnych od
Wykonawcy i nie może stanowić podstawy do zmiany Czasu na Ukończenie Robót”.
Dodaje się drugi i trzeci akapit o następującym brzmieniu:
„Wykonawca skieruje do kierowania Robotami personel wskazany w Ofercie Wykonawcy.”
„Jeżeli wystąpią ku temu uzasadnione przyczyny, to Wykonawca wystąpi na piśmie do
Zamawiającego o zmianę, w trakcie realizacji niniejszej umowy, którejkolwiek z osób z Kierownictwa
Wykonawcy. Wniosek musi być uzasadniony przez Wykonawcę na piśmie i wymaga pisemnego
zaakceptowania przez Inżyniera. Wykonawca musi przedłożyć Inżynierowi propozycję zmiany, o
której mowa wyżej, nie później niż 14 dni przed planowanym skierowaniem do kierowania Robotami
którejkolwiek osoby. Odmowa akceptacji zmiany przez Inżyniera nie będzie wydana bez rozsądnego
uzasadnienia”
7. Urządzenia, materiały i wykonawstwo.
Warunek 7.2
„Próbki”
Dodaje się pkt (c):
„(c) dokumenty wymagane ustawą z dnia 16 kwietnia 2004 r. o wyrobach budowlanych (Dz.U. Nr
92, poz. 881).”
Warunek 7.4
„Dokonywanie prób”
W piątym akapicie, w pkt (b) skreśla się wyrazy „plus rozsądny zysk”.
Warunek 7.8
„Opłaty za eksploatację górniczą”
W pkt (b) po wyrazie „usunięcie” dodaje się wyrazy „i składowanie”.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Dodaje się nowy Warunek 7.9
Warunek 7.9
„Materiały z rozbiórki”
„Materiały z rozbiórki, które zgodnie z postanowieniami Specyfikacji stanowią własność
Zamawiającego, Wykonawca przetransportuje oraz złoży w miejscach wskazanych przez Inżyniera, w
odległości do 40 km od Placu Budowy. Pozostałe materiały z rozbiórki Wykonawca usunie poza Teren
Budowy przy przestrzeganiu przepisów ustawy z dnia 27 kwietnia 2001 r. o odpadach (Dz. U. Nr 62,
poz. 628 ze zmianami).”
Do materiałów z rozbiórki będących własnością Zamawiającego należą m.in.:
• destrukt asfaltowy pochodzący z frezowania istniejącej nawierzchni,
• bariery ochronne stalowe,
• materiały kamienne – kostka, krawężnik,
• znaki wraz ze słupkami,
• materiały betonowe – kostka, krawężnik, ściek drogowy.
8. Rozpoczęcie, opóźnienia i zawieszenie.
Warunek 8.1
„Rozpoczęcie Robót”
Drugie zdanie pierwszego akapitu otrzymuje brzmienie:
„Data Rozpoczęcia nastąpi nie później niż 30 dni od daty podpisania Umowy.”
Dodaje się trzeci akapit o brzmieniu:
„Zgodnie z postanowieniami art. 41 ustawy Prawo budowlane, co najmniej 7 dni przed Datą
Rozpoczęcia Zamawiający powiadomi właściwy Organ oraz projektanta sprawującego nadzór nad
zgodnością realizacji Robót z Dokumentacją Projektową, o zamierzonym terminie rozpoczęcia Robót.
Do tego powiadomienia będą dołączone następujące dokumenty:
(a)
oświadczenie Kierownika Budowy (Robót) stwierdzające sporządzenie Planu bezpieczeństwa i
ochrony zdrowia oraz przyjęcia obowiązku kierowania Robotami;
(b)
oświadczenie Inspektora Nadzoru Inwestorskiego, stwierdzające przyjęcie obowiązku
pełnienia nadzoru inwestorskiego nad Robotami;
(c)
informację zawierającą dane dotyczące bezpieczeństwa pracy i ochrony zdrowia.”
Warunek 8.2
„Czas na ukończenie”
Dodaje się pkt. (c) o brzmieniu:
„Sporządzenie i dostarczenie do inżyniera dokumentacji powykonawczej zgodnie z wymaganiami
warunku 4.1”
Warunek 8.3
„Harmonogram”
W pierwszym zdaniu wyraz „28” zastępuje się wyrazem „14” oraz po wyrazie „Inżynierowi” dodaje się
wyrazy „do zatwierdzenia”, a po wyrazie „harmonogram” dodaje się wyrazy: „z uwzględnieniem
etapowania Robót w celu zmniejszenia uciążliwości dla uczestników ruchu na istniejących drogach,
tzn. wykonania w pierwszej kolejności dróg serwisowych, obiektów nad i w ciągu dróg krzyżujących
się z budowaną drogą, przebudowy urządzeń obcych.”
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Po pierwszym zdaniu dodaje się zdanie: „Zatwierdzenie harmonogramu nie umniejsza
odpowiedzialności Wykonawcy za realizację Umowy”
Pkt (b) nie ma zastosowania.
Dodaje się pkt (e) w brzmieniu:
„Harmonogram płatności w układzie miesięcznym lub skorygowany Harmonogram płatności.”
Akapit drugi przyjmuje brzmienie:
„Jeżeli w ciągu 14 dni od dostarczenia harmonogramu do Inżyniera, Inżynier nie zgłosi do niego uwag,
to harmonogram będzie się uważało za zatwierdzony. W przypadku zgłoszenia przez Inżyniera uwag
Wykonawca będzie zobowiązany do ich uwzględnienia w terminie 7 dni. Uwzględnienie uwag
Inżyniera będzie się uważało za zatwierdzenie harmonogramu. Jeżeli Wykonawca nie uwzględni uwag
Inżyniera w powyższym terminie, a przedłożony przez Wykonawcę harmonogram w istotny sposób
będzie niezgodny z Umową Inżynier będzie uprawniony do wstrzymania Robót w całości lub części.
Wszelkie konsekwencje takiego wstrzymania obciążą Wykonawcę. Wykonawca ma prawo do
powoływania się na harmonogram, począwszy od dnia, który uznaje się za jego zatwierdzenie.”
Na końcu warunku dodaje się akapit o brzmieniu:
„Wykonawca winien posiadać na Placu Budowy kopię Harmonogramu Robót sporządzoną w formie
wykresu graficznego, w układzie uzgodnionym z Inżynierem.”
Warunek 8.4
„Przedłużenie Czasu na Ukończenie”
Pkt (d) nie będzie miał zastosowania.
Warunek 8.7
„Kary umowne za zwłokę”
Warunek 8.7. otrzymuje brzmienie:
„Wykonawca zapłaci Zamawiającemu kary umowne:
(a) za przekroczenie Czasu na Ukończenie Robót lub Odcinka, określonego w Warunku 8.2,
w wysokości 0,2 % Zaakceptowanej Kwoty Kontraktowej, o której mowa w Warunku 1.1.4.1, za
każdy dzień zwłoki;
(b) za nie dotrzymanie Wymaganej Minimalnej Ilości Wykonania, określonej w Warunku 8.13, w
wysokości 0,05 % Zaakceptowanej Kwoty Kontraktowej, o której mowa w Warunku1.1.4.1, za
każdy dzień zwłoki, z zastrzeżeniem Warunku 8.13;
(c) z tytułu braku reakcji na wydane polecenia Inżyniera lub Zamawiającego 0,02% Zaakceptowanej
Kwoty Kontraktowej o której mowa w Warunku1.1.4.1, za każdy dzień zwłoki;
(d) z tytułu odstąpienia od Umowy z przyczyn leżących po stronie Wykonawcy – w wysokości 20 %
Zaakceptowanej Kwoty Kontraktowej.
Zamawiający zapłaci Wykonawcy kary umowne z tytułu odstąpienia od Umowy z przyczyn leżących
po stronie Zamawiającego – w wysokości 20 % Zaakceptowanej Kwoty Kontraktowej. Kary nie
obowiązują, jeżeli odstąpienie od Umowy nastąpi z przyczyn, o których mowa w Warunku 15.2 oraz
art. 145 ustawy Prawo zamówień publicznych.
Zamawiający zastrzega sobie prawo do odszkodowania uzupełniającego przenoszącego wysokość kar
umownych do wysokości rzeczywiście poniesionej szkody.
Zamawiający może odliczyć kwotę kary od każdej płatności należnej lub jaka będzie się należeć
Wykonawcy. Zapłata kary przez Wykonawcę lub odliczenie przez Zamawiającego kwoty kary z
płatności należnej Wykonawcy w przypadkach określonych w pkt a), b) i c) nie zwalnia Wykonawcy z
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
obowiązku ukończenia Robót lub jakichkolwiek innych obowiązków i zobowiązań wynikających
z Umowy.”
Dodaje się nowy Warunek 8.13
Warunek 8.13
„Wymagana Minimalna Ilość Wykonania”
„Wykonawca jest zobowiązany wykonać Wymaganą Minimalną Ilość Wykonania, t.j. wykonać Roboty
w ustalonym w Załączniku do Oferty terminie i o ustalonej tam wartości. Przy ocenie Wymaganej
Minimalnej Ilości Wykonania będą brane pod uwagę tylko Roboty wykonane i zaakceptowane, a
wartość tych Robót wyliczona zostanie w oparciu o ceny jednostkowe określone w kosztorysie
ofertowym Wykonawcy.”
9. Próby Końcowe.
Warunek 9.1
„Zobowiązania Wykonawcy”
W pierwszym akapicie po wyrazach „po dostarczeniu” tekst zastępuje się wyrazami „dokumentacji
powykonawczej, o której mowa w Warunku 4.1”.
10. Przejęcie przez Zamawiającego.
Warunek 10.1
„Przejęcie Robót i Odcinków”
Pkt (a) otrzymuje brzmienie:
„wystawi Wykonawcy Świadectwo Przejęcia, podając datę, z którą Roboty lub Odcinek zostały
ukończone zgodnie z kontraktem”.
Warunek 10.2
„Przejęcie części Robót”
W czwartym akapicie skreśla się wyrazy: „rozsądny zysk” i „zysk”.
Skreśla się ostatni, piąty akapit.
Warunek 10.3
„Przeszkoda w Próbach Końcowych”
Pkt (b) nie będzie miał zastosowania.
11. Odpowiedzialność za wady.
Warunek 11.1
„Ukończenie zaległej pracy i usunięcie wad”
Przed pierwszym akapitem dodaje się zdanie:
„Okres Zgłaszania Wad dla Robót lub Odcinka wynosi 60 miesięcy.”
W pierwszym zdaniu skreśla się wyrazy „lub po nim tak szybko, jak będzie to praktycznie możliwe”.
Warunek 11.5
„Zabranie wadliwej części robót”
Skreśla się drugie zdanie rozpoczynające się od: „Ta zgoda może wymagać ...”.
Warunek 11.8
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
„Obowiązek poszukiwania przez Wykonawcę”
Skreśla się ostatnie zdanie i zastępuje następującym:
„Dana wada ma być usunięta na koszt Wykonawcy wg warunku 11.2.”
Warunek 11.10
„Niewypełnione zobowiązania”
Dodaje się drugi akapit o brzmieniu:
„Wykonawca zobowiązuje się udzielić Zamawiającemu pisemnej gwarancji jakości Robót w zakresie i
na okresy określone w Umowie, liczone od daty wystawienia Świadectwa Przejęcia. W każdym
wypadku, kiedy wykonywane jest jakiekolwiek świadczenie gwarancyjne okres gwarancji w
odniesieniu do danego elementu Robót ulega wydłużeniu.”
12. Obmiary i wycena
Warunek 12.1
„Obowiązkowe obmiary Robót”
Dodaje się szósty akapit o brzmieniu:
„Wykonawca będzie prowadził rejestr obmiarów w Książce Obmiarów, w której będzie zamieszczał
rysunki i obliczenia niezbędne do ustalenia ilości wykonanych Robót. Wykonawca będzie na bieżąco
dokonywał zapisów pomiarów wykonanych wspólnie z Inżynierem, w szczególności wszystkich Robót
zanikających i ulegających zakryciu. Inżynier wraz z Wykonawcą wspólnie uzgodnią sposób
prowadzenia Książki Obmiarów, tak aby była ona podstawą wystąpienia o Przejściowe Świadectwo
Płatności zgodnie z Warunkiem 14.3 (Występowanie o Przejściowe Świadectwo Płatności).”
Warunek 12.3
„Wycena”
Punkt (a) nie będzie miał zastosowania.
13. Zmiany i korekty
Warunek 13.2
„Inżynieria wartości”
Warunek nie będzie miał zastosowania.
Warunek 13.4
„Płatność w stosowanych walutach”
Warunek nie będzie miał zastosowania.
Warunek 13.5
„Kwoty Warunkowe”
Warunek nie będzie miał zastosowania.
Warunek 13.7
„Korekty wynikające ze zmian stanu prawnego”
Warunek otrzymuje brzmienie:
„W przypadku zmiany przez władzę ustawodawczą procentowej stawki podatku VAT określonej w
Ofercie Wykonawcy, kwota brutto Zaakceptowanej Kwoty Kontraktowej zostanie aneksem do
Umowy odpowiednio dostosowana.”
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Warunek 13.8
„Korekty wynikające ze zmian Kosztu”
Warunek nie będzie miał zastosowania.
14. Płatność
Warunek 14.1
„Cena kontraktowa”
Pkt. (d) otrzymuje brzmienie:
Wykonawca w terminie 7 dni przedłoży Inżynierowi szczegółowe kalkulacje cen jednostkowych (w
rozbiciu na nakłady rzeczowe i ceny odpowiednio dla tych nakładów: robocizny, materiałów wraz z
kosztami zakupu, pracy sprzętu i transportu oraz narzuty kosztów pośrednich (ogólnych) i zysku)
wskazanych przez Inżyniera pozycji kosztorysu ofertowego Wykonawcy.”
Warunek 14.2
„Płatność Zaliczkowa”
Warunek nie będzie miał zastosowania.
Warunek 14.4
„Wykaz płatności”
Warunek nie będzie miał zastosowania.
Warunek 14.5
„Urządzenia i Materiały przeznaczone dla Robót”
Warunek nie będzie miał zastosowania.
Warunek 14.6
„Wystawianie Przejściowych Świadectw Płatności”
W drugim zdaniu pierwszego akapitu wyrazy „28 dni” zastępuje się wyrazami „14 dni”.
Dodaje się piąty akapit o brzmieniu :
„Ostatnie Przejściowe świadectwo płatności będzie traktowane jako Ostateczne Świadectwo
Płatności. Do wniosku o wydanie Ostatecznego Świadectwa Płatności Wykonawca dołączy pisemne
oświadczenie, że suma ogólna rozliczenia ostatecznego zawiera całe i ostateczne uregulowanie
wszelkich należności pieniężnych na dobro Wykonawcy na mocy Kontraktu lub w związku z nim.”
Warunek 14.7
„Płatność”
Dodaje się pierwszy akapit o brzmieniu:
„Wykonawca wystawi fakturę VAT nie później niż 7 od daty wystawienia Przejściowego Świadectwa
Płatności.”
W drugim akapicie pkt (a) nie będzie miał zastosowania.
W drugim akapicie w pkt (b) wyrazy „56 dni od daty otrzymania przez Inżyniera danego Rozliczenia i
dokumentów uzasadniających”, a w pkt. (c) wyrazy „56 dni od daty otrzymania przez
Zamawiającego tego Świadectwa Płatności” zastępuje się wyrazami „30 dni od daty przyjęcia
przez Zamawiającemu prawidłowo wystawionej faktury VAT”.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Warunek 14.8
„Opóźniona płatność”
Warunek otrzymuje brzmienie:
„Za zwłokę w zapłacie faktury Zamawiający zapłaci Wykonawcy odsetki ustawowe.”
Warunek 14.9
„Płatność Kwoty Zatrzymanej”
Warunek otrzymuje brzmienie:
„70% zabezpieczenia wykonania, o którym mowa w Warunku 4.2 zostanie zwrócone w terminie 30
dni od daty wystawienia Świadectwa Przejęcia zgodnie z Warunkiem 10.1.
Pozostała część zabezpieczenia wykonania (30%) zostanie zwrócona w terminie 15 dni od daty
wystawienia Świadectwa Wykonania z Warunkiem 11.9.
Warunek 14.10
„Rozliczenie końcowe”
W pierwszym akapicie wyraz „84” zastępuje się wyrazem „30”.
Pkt (b) nie będzie miał zastosowania.
Pkt (c) nie będzie miał zastosowania.
Warunek 14.11
„Wystąpienie o ostateczne Świadectwo Płatności”
Warunek nie będzie miał zastosowania.
Warunek 14.12
„Zwolnienie z zobowiązań”
Warunek nie będzie miał zastosowania.
Warunek 14.13
„Wystawienie Końcowego Świadectwa Płatności”
Warunek nie będzie miał zastosowania.
Warunek 14.14
„Ustanie odpowiedzialności Zamawiającego”
Warunek nie będzie miał zastosowania.
Warunek 14.15
„Waluty płatności”
Warunek ten otrzymuje brzmienie:
„Płatności będą dokonywane w PLN na konto Wykonawcy. Podatek VAT będzie płacony w PLN.
Kwota podatku zostanie wyliczona zgodnie z prawem polskim, w tym z rozporządzeniem Ministra
Finansów z dnia 27 kwietnia 2004 r. w sprawie wykonania niektórych przepisów ustawy o podatku od
towarów i usług (Dz.U. Nr 97, poz. 970 z późn.zm.).”
15. Odstąpienie przez Zamawiającego.
Warunek 15.5
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
„Uprawnienie Zamawiającego do rozwiązania Kontraktu”
Warunek otrzymuje brzmienie:
„Zgodnie z art. 145 ustawy Prawo zamówień publicznych w razie zaistnienia istotnej zmiany
okoliczności powodującej, że wykonanie Umowy nie leży w interesie publicznym, czego nie można
było przewidzieć w chwili zawarcia Umowy, Zamawiający może odstąpić od Umowy w terminie 30
dni od powzięcia wiadomości o tych okolicznościach.
W tym przypadku Wykonawca może żądać wyłącznie wynagrodzenia należnego z tytułu wykonania
części Umowy.”
16. Zawieszenie i odstąpienie przez Wykonawcę.
Warunek 16.1
„Uprawnienie Wykonawcy do zawieszenia pracy”
Warunek nie będzie miał zastosowania.
Warunek 16.2
„Odstąpienie przez Wykonawcę”
Warunek obowiązuje z modyfikacją polegającą na:
„pkt a) nie będzie miał zastosowania”
„pkt b) wyraz „56” zastępuje się wyrazem „14”.
„pkt c) wyraz „42” zastępuje się wyrazem „30”.
„pkt e) nie będzie miał zastosowania”
Warunek 16.4
„Płatność przy odstąpieniu”
Pkt (c) otrzymuje brzmienie:
„(c) Zapłaci Wykonawcy kary umowne zgodnie z Warunkiem 8.7.”
17. Ryzyko i odpowiedzialność.
Warunek 17.6
„Ograniczenie odpowiedzialności”
Skreśla się drugi akapit rozpoczynający się od: „Całkowita odpowiedzialność ...”
18. Ubezpieczenie.
Warunek 18.1
„Ogólne wymagania w odniesieniu do ubezpieczeń”
Skreśla się dwa ostatnie zdania drugiego akapitu.
W czwartym akapicie skreśla się podpunkt (II) i zmienia się numer podpunktu (III) na (II).
W szóstym akapicie „obliczanych od Daty Rozpoczęcia” zastępuje się następującą treścią „obliczanych
od daty podpisania Umowy”.
19. Siła wyższa
Warunek 19.1
Ppkt IV „amunicja wojskowa…..” nie będzie miał zastosowania.
20. Roszczenia, spory i arbitraż.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
Warunek 20.1
„Roszczenia Wykonawcy”
W pierwszym i drugim akapicie wyrazy „28 dni” zastępuje się wyrazami „14 dni”.
W piątym akapicie wykreśla się wyrazy „lub w ciągu takiego innego okresu, jaki może być
zaproponowany przez Wykonawcę i zaaprobowany przez Inżyniera”.
W szóstym akapicie wykreśla się wyrazy „ lub jakichkolwiek dalszych szczegółowych informacji
uzasadniających poprzednie roszczenie, lub w ciągu takiego innego okresu, jaki może być
zaproponowany przez Inżyniera i zaaprobowany przez Wykonawcę”.
Po ósmym akapicie dodaje się nowe akapity:
„Niezależnie od innych postanowień niniejszych Warunków roszczenia o przedłużenie Czasu na
Ukończenie lub roszczenia dotyczące zmiany zakresu Wymaganej Minimalnej Ilości Wykonania
muszą być przesłane Inżynierowi (w pełnej i szczegółowej formie) wcześniej niż 30 dni przed
upływem terminów określonych odpowiednio zgodnie z Warunkami 8.4 i 8.13, z wyjątkiem
sytuacji, gdy okoliczności uzasadniające zdaniem Wykonawcy jego prawo do przedłużenia Czasu
na Ukończenie wystąpią w ciągu tego 30-dniowego okresu. W tym drugim wypadku
nieprzekraczalnym terminem złożenia roszczenia są terminy określone zgodnie z Warunkami 8.4 i
8.13. Roszczenia złożone niezgodnie z zapisami tego akapitu nie będą rozpatrywane.”
Warunek 20.2
„Wyznaczenie komisji rozjemstwa w sporach”
Warunek 20.2. otrzymuje brzmienie:
„Wszelkie spory mogące wyniknąć w związku z realizacją niniejszej Umowy będą rozstrzygane
przez sąd właściwy dla siedziby Zamawiającego.”
Warunki od 20.3 do 20.8 skreśla się.
SIWZ na usługi zarządzania i nadzoru – Budowa Trasy Średnicowej Etap II od ul. Droga Łąkowa do ul. Południowej w Grudziądzu
