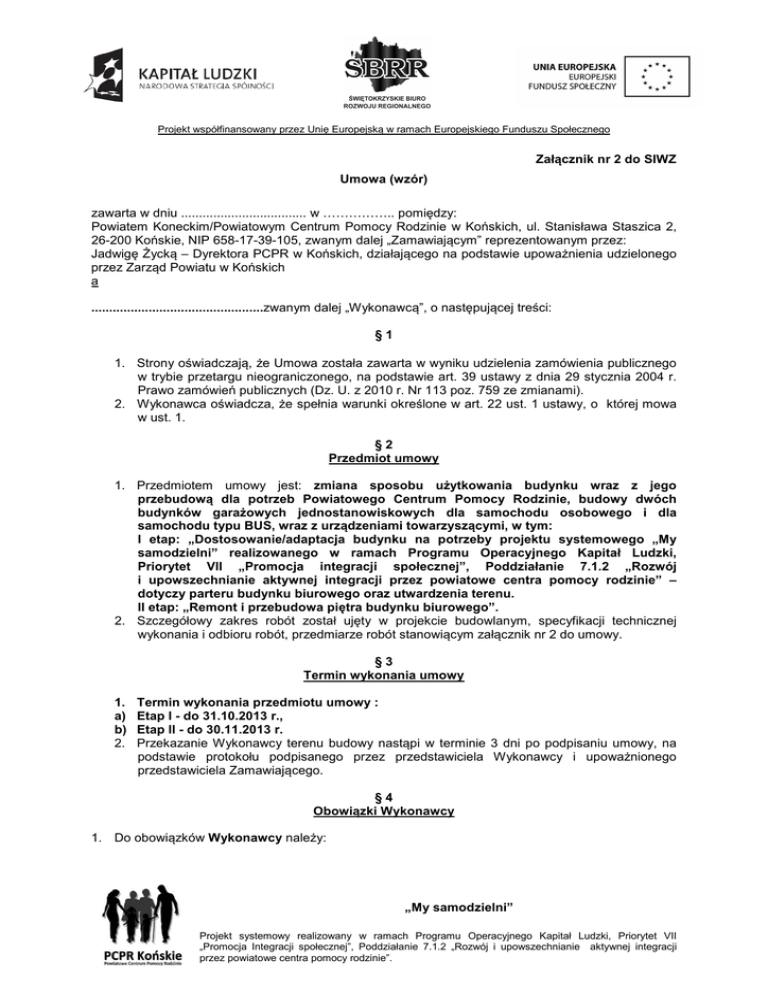

umowa ADAPTACJA PRAWNIK - bip.konecki.wrota

Transkrypt

umowa ADAPTACJA PRAWNIK - bip.konecki.wrota
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego
Załącznik nr 2 do SIWZ
Umowa (wzór)
zawarta w dniu ................................... w …………….. pomiędzy:
Powiatem Koneckim/Powiatowym Centrum Pomocy Rodzinie w Końskich, ul. Stanisława Staszica 2,
26-200 Końskie, NIP 658-17-39-105, zwanym dalej „Zamawiającym” reprezentowanym przez:
Jadwigę Życką – Dyrektora PCPR w Końskich, działającego na podstawie upoważnienia udzielonego
przez Zarząd Powiatu w Końskich
a
................................................zwanym dalej „Wykonawcą”, o następującej treści:
§1
1. Strony oświadczają, że Umowa została zawarta w wyniku udzielenia zamówienia publicznego
w trybie przetargu nieograniczonego, na podstawie art. 39 ustawy z dnia 29 stycznia 2004 r.
Prawo zamówień publicznych (Dz. U. z 2010 r. Nr 113 poz. 759 ze zmianami).
2. Wykonawca oświadcza, że spełnia warunki określone w art. 22 ust. 1 ustawy, o której mowa
w ust. 1.
§2
Przedmiot umowy
1. Przedmiotem umowy jest: zmiana sposobu użytkowania budynku wraz z jego
przebudową dla potrzeb Powiatowego Centrum Pomocy Rodzinie, budowy dwóch
budynków garażowych jednostanowiskowych dla samochodu osobowego i dla
samochodu typu BUS, wraz z urządzeniami towarzyszącymi, w tym:
I etap: „Dostosowanie/adaptacja budynku na potrzeby projektu systemowego „My
samodzielni” realizowanego w ramach Programu Operacyjnego Kapitał Ludzki,
Priorytet VII „Promocja integracji społecznej”, Poddziałanie 7.1.2 „Rozwój
i upowszechnianie aktywnej integracji przez powiatowe centra pomocy rodzinie” –
dotyczy parteru budynku biurowego oraz utwardzenia terenu.
II etap: „Remont i przebudowa piętra budynku biurowego”.
2. Szczegółowy zakres robót został ujęty w projekcie budowlanym, specyfikacji technicznej
wykonania i odbioru robót, przedmiarze robót stanowiącym załącznik nr 2 do umowy.
§3
Termin wykonania umowy
1.
a)
b)
2.
Termin wykonania przedmiotu umowy :
Etap I - do 31.10.2013 r.,
Etap II - do 30.11.2013 r.
Przekazanie Wykonawcy terenu budowy nastąpi w terminie 3 dni po podpisaniu umowy, na
podstawie protokołu podpisanego przez przedstawiciela Wykonawcy i upoważnionego
przedstawiciela Zamawiającego.
§4
Obowiązki Wykonawcy
1. Do obowiązków Wykonawcy należy:
„My samodzielni”
Projekt systemowy realizowany w ramach Programu Operacyjnego Kapitał Ludzki, Priorytet VII
„Promocja Integracji społecznej”, Poddziałanie 7.1.2 „Rozwój i upowszechnianie aktywnej integracji
przez powiatowe centra pomocy rodzinie”.
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego
1.1. przekazanie Zamawiającemu harmonogramu robót budowlanych oraz szczegółowego kosztorysu
Wykonawcy (zwanego dalej „kosztorysem”), nie później niż w dniu podpisania umowy.
Harmonogram powinien zawierać terminy rozpoczęcia i zakończenia poszczególnych zakresów
robót.
1.2. odpowiedzialność za szkody poniesione przez Zamawiającego oraz osoby trzecie
a wynikające z wad dokumentacji, jeżeli wady zostały ujawnione po upływie okresu rękojmi
a Zamawiający nie mógł, przy zachowaniu należytej staranności, wcześniej ich wykryć,
1.3. dobór materiałów uzgodnić należy każdorazowo z przedstawicielem Zamawiającego,
1.4. zastosowanie do wykonania przedmiotu umowy materiałów i wyrobów, które nadają się do
stosowania przy wykonywaniu robót budowlanych w rozumieniu ustawy z dnia 16.04.2004 r.
o wyrobach budowlanych (Dz. U. nr 92, poz. 881 z późn.zm.),
1.5. przekazanie Zamawiającemu, najpóźniej w dniu przystąpienia do odbioru końcowego,
certyfikatów, aprobat technicznych, atestów, świadectw, na materiały potwierdzających
dopuszczenie do obrotu i powszechnego lub jednostkowego stosowania materiałów i wyrobów
zastosowanych przez Wykonawcę,
1.6. ubezpieczenie się od odpowiedzialności cywilnej w zakresie prowadzonej działalności na kwotę co
najmniej 300 000, 00 zł (słownie trzysta tysięcy złotych), od dnia zawarcia umowy do czasu
upływu okresu gwarancji i rękojmi. Kopia polisy ubezpieczeniowej zostanie przekazana
zamawiającemu najpóźniej w dniu podpisania umowy i stanowić będzie załącznik nr 3 do umowy.
Jeśli polisa obejmuje okres krótszy niż okres realizacji niniejszej umowy Wykonawca, w terminie
3 dni od dnia wygaśnięcia polisy, zobowiązany jest do zawarcia i przedstawienia Zamawiającemu
umowy ubezpieczenia od odpowiedzialności cywilnej zawartej na tych samych warunkach jak
dotychczas, z zachowaniem ciągłości ubezpieczenia.
1.7. zapewnienie materiałów, narzędzi oraz sprzętu niezbędnego do wykonania przedmiotu umowy,
1.8. w czasie realizacji robót:
− organizowania i wykonywania robót zgodnie z uzgodnionym z Zamawiającym
harmonogramem robót,
− wygrodzenia i zabezpieczenia terenu robót prowadzonych,
− utrzymania miejsc objętych robotami w stanie wolnym od przeszkód komunikacyjnych
i zbędnych urządzeń pomocniczych oraz usuwanie wszelkich zbędnych materiałów, odpadów
i śmieci na własny koszt,
− codziennego utrzymania porządku na stanowiskach pracy, zapewnienia prawidłowej
organizacji robót,
− wyposażenia swoich pracowników w odzież roboczą i ochronną z widoczną nazwą firmy,
− umożliwienie przeprowadzenia odbioru robót,
− koordynacja robót wykonywanych przez podwykonawców, (jeżeli dotyczy)
1.9. uporządkowanie na własny koszt terenu budowy po zakończeniu robót,
1.10. pisemne zgłaszanie Zamawiającemu do odbioru, w terminie 3 dni roboczych od ich powstania,
robót zanikających, ulegających zakryciu, potwierdzone sporządzeniem protokółu,
1.11. przestrzeganie przepisów bhp i p.poż. oraz ponoszenie pełnej odpowiedzialności za wszystkie
następstwa wynikające z nieprzestrzegania tych przepisów,
1.12. naprawienie i doprowadzenie do stanu poprzedniego, w przypadku zniszczenia lub
uszkodzenia już wykonanych robót, istniejących elementów, ich części bądź urządzeń,
1.13. ponoszenie kosztów ewentualnych tymczasowych przepięć instalacji w trakcie budowy,
1.14. zgłoszenia w formie pisemnej gotowości do odbioru pogwarancyjnego na piętnaście (15) dni
przed upływem okresu gwarancji i rękojmi za wady.
2. Wykonawca oświadcza, że sprawdził prawidłowość i kompletność dokumentacji projektowej
otrzymanej od Zamawiającego oraz, że zapoznał się w pełni z tą dokumentacją, standardami
projektowanych robót oraz, że przyjmuje przedmiot umowy do wykonania według przekazanej
dokumentacji, Specyfikacji Istotnych Warunków Zamówienia, Specyfikacji Technicznych Wykonania
i Odbioru Robót Budowlanych, Przedmiarów robót i warunków umowy bez zastrzeżeń.
„My samodzielni”
Projekt systemowy realizowany w ramach Programu Operacyjnego Kapitał Ludzki, Priorytet VII
„Promocja Integracji społecznej”, Poddziałanie 7.1.2 „Rozwój i upowszechnianie aktywnej integracji
przez powiatowe centra pomocy rodzinie”.
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego
§5
Obowiązki Zamawiającego
1. Zamawiający zobowiązuje się do:
1.1. przekazania Wykonawcy terenu budowy;
1.2. udostępnienia Wykonawcy posiadanych materiałów, które mogą być pomocne przy
wykonywaniu przedmiotu umowy;
1.3. udzielania Wykonawcy odpowiedzi na jego formalne wystąpienia w terminie 3 dni liczonych
od dnia otrzymania danego wystąpienia;
1.4. wskazania i udostępnienia punktów poboru energii elektrycznej i wody. Koszty poboru
mediów z instalacji Zamawiającego, koszty utrzymania, zabezpieczenia, bieżącego
porządkowania placu budowy ponosi Wykonawca na własny koszt.
1.5. zapewnienia nadzoru inwestorskiego;
1.6. dokonania odbioru końcowego robót zgodnie z warunkami zawartymi w § 7 umowy;
1.7. dokonywania odbioru robót zanikających, ulegających zakryciu w terminie 3 dni roboczych od
pisemnego zgłoszenia przez Wykonawcę i podpisanie protokółu ich odbioru;
2. Zamawiający nie zabezpiecza terenu do zorganizowania zaplecza budowy.
§6
Nadzór nad realizacją umowy
1. Ze strony Zamawiającego upoważnionym do współpracy z Wykonawcą jest .................
2. Kierownikiem budowy z ramienia Wykonawcy jest: ........
3. Kierownik budowy działa zgodnie z przepisami ustawy – Prawo budowlane.
§7
Warunki odbioru
1. Warunki odbioru robót budowlanych:
1.1. Odbiór techniczny robót Zamawiający rozpocznie w ciągu 3 dni roboczych od daty pisemnego
zgłoszenia przez Wykonawcę gotowości do odbioru końcowego.
1.2. Do odbioru robót zanikających, ulegających zakryciu Zamawiający przystąpi w ciągu 3 dni roboczych
od daty pisemnego zgłoszenia przez Wykonawcę gotowości do odbioru tych robót.
1.3. Przed rozpoczęciem prac komisji odbioru Wykonawca dostarczy dokumentację powykonawczą,
instrukcję bezpieczeństwa pożarowego, scenariusz pożarowy, gaśnice i piktogramy, inwentaryzację
geodezyjną powykonawczą zarejestrowaną w Powiatowym Ośrodku Dokumentacji Geodezyjnej
i Kartograficznej, protokoły pomiarów, certyfikaty, świadectwa, aprobaty techniczne i deklaracje
zgodności użytych materiałów budowlanych i wykonanych robót – w 1 egz. oraz oświadczenie
kierownika budowy Wykonawcy o wykonaniu prac zgodnie z przedmiotem umowy i sztuką budowlaną.
Przez Wykonawcę sporządzony zostanie protokół przejęcia, zawierający wszystkie ustalenia
dokonane w toku odbioru – podpisany przez obie strony. Jeżeli w czasie odbioru technicznego
zostaną stwierdzone wady, Zamawiającemu przysługują następujące uprawnienia:
1.4.1. jeżeli wady kwalifikują się do usunięcia, Zamawiający wyznaczy Wykonawcy termin ich usunięcia.
Wykonawca zobowiązany jest do pisemnego zawiadomienia Zamawiającego o usunięciu wad.
W przypadku nie usunięcia wad w wyznaczonym terminie Zamawiającemu przysługuje prawo
naliczenia kar zgodnie z § 13 ust. 1 pkt. 1.2,
1.4.2. jeżeli wady nie kwalifikują się do usunięcia, to:
a)
Zamawiający może żądać ponownego wykonania robót,
b)
Zamawiający może żądać równowartości wadliwie wykonanej części przedmiotu umowy,
1.4.3. jeżeli wady uniemożliwiają użytkowanie obiektu zgodnie z przeznaczeniem, Zamawiający może
odstąpić od umowy z przyczyn zależnych od Wykonawcy z konsekwencjami wymienionymi w § 13
ust. 1 pkt. 1.1 lub żądać wykonania przedmiotu umowy po raz drugi.
2. Po usunięciu wad stwierdzonych w toku odbioru, zostanie sporządzony bezusterkowy końcowy
protokół odbioru, który będzie podstawą do wystawienia przez Wykonawcę faktury.
3. Data podpisania protokołu odbioru końcowego przez Zamawiającego jest zarazem datą
zakończenia realizacji przedmiotu umowy.
„My samodzielni”
Projekt systemowy realizowany w ramach Programu Operacyjnego Kapitał Ludzki, Priorytet VII
„Promocja Integracji społecznej”, Poddziałanie 7.1.2 „Rozwój i upowszechnianie aktywnej integracji
przez powiatowe centra pomocy rodzinie”.
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego
§8
Wynagrodzenie
1. Wynagrodzenie z tytułu realizacji umowy Wykonawca otrzyma w łącznej kwocie …………
(słownie ……………………… 00/100) złotych brutto, zwane dalej „wynagrodzeniem” w tym:
a) za Etap I - wynagrodzenie w kwocie ………………………..(słownie ………… 00/100) złotych brutto,
b) za Etap II - wynagrodzenie w kwocie ……………………….(słownie ………… 00/100) złotych brutto.
2. Wynagrodzenie z tytułu realizacji Etapu I będzie współfinansowane ze środków EFS w ramach
POKL w związku z realizacją projektu systemowego „My samodzielni” w kwocie ……………..
3. Wynagrodzenie jest wynagrodzeniem ryczałtowym.
4. Rozliczenie finansowe, związane z realizacją przedmiotu umowy, będzie się odbywało na
podstawie:
1) faktury częściowej wystawionej na podstawie protokołu wykonania robót Etapu I
zatwierdzonego przez kierownika budowy, zweryfikowanego przez Inspektora Nadzoru
Inwestorskiego, do którego będzie dołączone zestawienie wykonanych robót, zdjęcia
wykonanych elementów, szczegółowy opis i rysunki z graficznie zaznaczonym zakresem
wykonanych robót,
2) faktury końcowej, wystawionej po zakończeniu robót Etapu II i protokolarnym ich odebraniu.
5. Wynagrodzenie należne Wykonawcy o którym mowa w ust. 1 pkt. b) płatne będzie przelewem na
jego rachunek w terminie 14 dni od daty otrzymania oryginału faktury końcowej wystawionej na
Powiatowe Centrum Pomocy Rodzinie w Końskich, ul. Stanisława Staszica 2, NIP: 658-17-39-105.
6. Wynagrodzenie należne Wykonawcy, o którym mowa w ust. 1 pkt. a), zostanie wypłacone
przelewem na jego rachunek bankowy w ciągu 14 dni po otrzymaniu faktury częściowej
wystawionej na Powiatowe Centrum Pomocy Rodzinie w Końskich, ul. Stanisława Staszica 2, NIP:
658-17-39-105, w przypadku posiadania środków ze Świętokrzyskiego Biura Rozwoju
Regionalnego w Kielcach. W razie braku środków, wynagrodzenie należne Wykonawcy zostanie
przekazane niezwłocznie, nie później niż w terminie 7 dni, po otrzymaniu środków z Instytucji
Pośredniczącej – ŚBRR w Kielcach, bez dodatkowych konsekwencji finansowych.
7. Dniem zapłaty wynagrodzenia jest dzień wydania dyspozycji przelewu z rachunku bankowego
Zamawiającego.
8. Ceny jednostkowe mają charakter cen ryczałtowych i są niezmienne do końca robót.
9. Zamawiający zastrzega sobie możliwość ograniczenia przedmiotu zamówienia o część robót,
których wykonanie stało się zbędne lub nieuzasadnione z przyczyn ekonomicznych lub
gospodarczych. W takim przypadku wynagrodzenie ulegnie odpowiedniemu zmniejszeniu, zgodnie
z wyceną poszczególnych pozycji w szczegółowym kosztorysie.
10. Rozliczenie robót dodatkowych:
10.1. W przypadku wystąpienia robót dodatkowych, których konieczności wykonania nie można
było przewidzieć w chwili zawierania umowy, do rozliczenia wykorzystana zostanie baza
kosztorysowo-cenowa zastosowana przez Wykonawcę w projekcie wykonawczym
(szczegółowych kosztorysach):
1)
kosztorysowa stawka robocizny /RJ dla wszystkich branż...... .zł/r-g
2)
wskaźnik narzutu kosztów pośrednich /KO/ od R+S ............. %
wskaźnik narzutu zysku /Z/ od R+S+Ko ...................%
3)
ceny materiałów zostaną rozliczone wg cen jednostkowych podanych w szczegółowym
kosztorysie.
10.2. Zlecenie wykonania robót, o których mowa w ust. 10 pkt. 10.1. wymaga zawarcia odrębnej
umowy.
10.3. Roboty, które Wykonawca wykona bez porozumienia z Zamawiającym lub jako samowolne
odstępstwo od umowy, nie podlegają wynagrodzeniu.
„My samodzielni”
Projekt systemowy realizowany w ramach Programu Operacyjnego Kapitał Ludzki, Priorytet VII
„Promocja Integracji społecznej”, Poddziałanie 7.1.2 „Rozwój i upowszechnianie aktywnej integracji
przez powiatowe centra pomocy rodzinie”.
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego
§9
Zabezpieczenie należytego wykonania umowy
1. Wykonawca wniósł zabezpieczenie należytego wykonania umowy zgodnie z art. 148 ust. 1 ustawy –
Prawo zamówień publicznych w formie..............., w wysokości ................. PLN, co stanowi 5% ceny
całkowitej podanej w ofercie.
2. Wniesione zabezpieczenie należytego wykonania umowy zabezpiecza roszczenia z tytułu
niewykonania lub nienależytego wykonania niniejszej umowy, w tym poniesione przez Zamawiającego
koszty usunięcia ewentualnych wad, jeżeli tego rodzaju wady były objęte gwarancją, o której mowa w
§ 10 umowy.
3. W przypadku wniesienia zabezpieczenia, o którym mowa w ust. 1 w formie pieniądza zostanie ono
zwrócone w następujących terminach:
1) 70% kwoty wymienionej w ust. 1, tj.................- /słownie .................- PLN/ w terminie 30 dni od dnia
przekazania przez Wykonawcę robót budowlanych i przejęcia ich przez Zamawiającego jako należycie
wykonanych.
2) 30% kwoty wymienionej w ust. 1, tj. ................- /słownie .................- PLN/ w terminie 15 dni od
upływu okresu gwarancji oraz rękojmi.
4. W przypadku wniesienia przez Wykonawcę zabezpieczenia należytego wykonania umowy w innej
formie niż pieniądz, jeżeli Wykonawca wyrazi na to zgodę, Zamawiający dokona potrącenia kwoty,
o której mowa w ust. 3 pkt 2 z rozliczeń końcowych tytułem zabezpieczenia gwarancji jakości. W takim
przypadku Zamawiający zwróci uprzednio wniesione zabezpieczenie w terminie 15 dni od dnia
potrącenia.
5. W przypadku kiedy Wykonawca nie wyrazi zgody na potrącenie zabezpieczenia gwarancji jakości
w sposób wskazany w ust. 4, Wykonawca zobowiązany jest do dostarczenia zabezpieczenia zgodnie
z art. 148 ust. 1 – ustawy w wysokości 30% sumy zabezpieczenia o którym mowa w ust. 1. W takim
przypadku Zamawiający zwróci uprzednio wniesione zabezpieczenie w terminie 15 dni.
6. Strony postanawiają, że w przypadku, jeżeli Wykonawca nie wykona lub wykona nienależycie
zobowiązania wynikające z niniejszej umowy, Zamawiający ma prawo wykorzystać na zastępcze
wykonanie tych obowiązków także odsetki wynikające z umowy rachunku bankowego, na którym
zabezpieczenie było przechowywane pomniejszone o koszty prowadzenia tego rachunku.
§ 10
Gwarancja i rękojmia
1. Wykonawca udziela Zamawiającemu gwarancji i rękojmi na wykonane roboty budowlane będące
przedmiotem umowy na okres 5 lat.
Bieg terminu gwarancji i rękojmi rozpoczyna się od dnia odbioru końcowego robót budowlanych,
potwierdzonego bezusterkowym końcowym protokołem odbioru przedmiotu umowy.
2. Prawo wyboru dochodzenia roszczeń z rękojmi za wady i gwarancji dla każdej wady z osobna należy
do Zamawiającego.
3. Jeżeli w okresie gwarancji i rękojmi zostaną stwierdzone wady robót budowlanych, Zamawiającemu
przysługują następujące uprawnienia:
3.1. jeżeli wady kwalifikują się do usunięcia, Zamawiający wyznaczy Wykonawcy termin ich usunięcia.
Wykonawca zobowiązany jest do pisemnego zawiadomienia Zamawiającego o usunięciu wad.
W przypadku nie usunięcia wad w wyznaczonym terminie, Zamawiającemu przysługuje prawo
naliczenia kar zgodnie z § 13 ust. 1 pkt. 1.2;
3.2. jeżeli wady nie kwalifikują się do usunięcia, to:
a) Zamawiający może żądać ponownego wykonania robót,
b) Zamawiający może żądać równowartości wadliwie wykonanej części przedmiotu umowy.
4. Wykonawca jest zobowiązany usunąć wady, które zostały zgłoszone przez Zamawiającego w okresie
trwania gwarancji lub rękojmi, pomimo ich wygaśnięcia.
„My samodzielni”
Projekt systemowy realizowany w ramach Programu Operacyjnego Kapitał Ludzki, Priorytet VII
„Promocja Integracji społecznej”, Poddziałanie 7.1.2 „Rozwój i upowszechnianie aktywnej integracji
przez powiatowe centra pomocy rodzinie”.
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego
§ 11
Odbiór pogwarancyjny robót budowlanych
1. Odbiór pogwarancyjny następuje najpóźniej na dzień upływu okresu rękojmi i gwarancji, po
zgłoszeniu gotowości do odbioru przez Wykonawcę zgodnie z § 4 ust. 1 pkt 1.14 i polega na
ocenie wykonanych robót, w tym związanych z usunięciem wad.
2. Zamawiający zwoła komisję odbioru pogwarancyjnego.
3. Strony postanawiają, że z czynności odbioru będzie spisany protokół.
§ 12
Odstąpienie od umowy
1.1.
1.2.
1.3.
1. Zamawiającemu przysługuje prawo do odstąpienia od umowy, jeżeli:
wystąpią istotne zmiany okoliczności powodujące, że wykonanie umowy nie leży w interesie
publicznym, czego nie można było przewidzieć w chwili zawarcia umowy.
Odstąpienie od umowy w tym wypadku może nastąpić w terminie 30 dni od daty powzięcia
wiadomości o powyższych okolicznościach. W takim przypadku Wykonawca może żądać wyłącznie
wynagrodzenia należnego za prace wykonane do dnia odstąpienia od umowy.
opóźnienie wykonania przedmiotu umowy przekroczy 14 dni kalendarzowych od terminu określonego
w § 3 ust. 1.
zostanie otwarta likwidacja lub ogłoszona zostanie upadłość Wykonawcy.
2. W przypadku odstąpienia od umowy z przyczyn leżących po stronie Zamawiającego,
Zamawiający zapłaci Wykonawcy wynagrodzenie za wykonaną pracę, jeżeli zostanie ona odebrana
przez Zamawiającego na zasadach określonych w § 7, na podstawie protokolarnie potwierdzonego
stanu zaawansowania prac lub pokryje udokumentowane koszty poniesione przez Wykonawcę przy
realizacji umowy do dnia odstąpienia przez Zamawiającego od umowy. W tych okolicznościach
Wykonawca zobowiązuje się nie dochodzić odszkodowania za utracone korzyści i zrzeka się
roszczeń z tego tytułu.
3. Odstąpienie od umowy z przyczyn zależnych od Wykonawcy następuje z chwilą pisemnego
zawiadomienia Wykonawcy o przyczynie odstąpienia od umowy.
1.
2.
3.
4.
§ 13
Kary umowne
W razie niewykonania lub nienależytego wykonania przedmiotu umowy, Zamawiający naliczy
Wykonawcy karę umowną:
1.1. za odstąpienie od umowy wskutek okoliczności za które odpowiada Wykonawca,
w wysokości 20 % wynagrodzenia brutto określonego w § 8 ust. 1 łącznie.
1.2. za opóźnienie w ukończeniu przedmiotu umowy, jak również za opóźnienie w usunięciu
wady stwierdzonej przy odbiorze końcowym robót, w przypadku dokonania odbioru, a także
w okresie gwarancji i rękojmi - w wysokości
0,5 % wynagrodzenia brutto
określonego w § 8 ust. 1 łącznie, za każdy dzień opóźnienia.
Jeśli Zamawiający na skutek zwłoki Wykonawcy dozna szkody przekraczającej wartość kary
umownej, ma prawo domagać się od Wykonawcy pokrycia pełnej szkody.
Strony uzgadniają, że w razie naliczenia przez Zamawiającego kar umownych, Zamawiający
potrąci z wynagrodzenia kwotę stanowiącą równowartość tych kar, i tak pomniejszone
wynagrodzenie wypłaci Wykonawcy.
Zamawiający zachowuje prawo do odszkodowania na zasadach ogólnych Kodeksu Cywilnego
łącznie z utraconymi korzyściami.
„My samodzielni”
Projekt systemowy realizowany w ramach Programu Operacyjnego Kapitał Ludzki, Priorytet VII
„Promocja Integracji społecznej”, Poddziałanie 7.1.2 „Rozwój i upowszechnianie aktywnej integracji
przez powiatowe centra pomocy rodzinie”.
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego
1.
2.
3.
4.
§ 14
Postanowienia końcowe
Zmiany treści Umowy wymagają formy pisemnej pod rygorem nieważności i muszą być zgodne
z art. 144 ustawy, o której mowa w § 1 ust.1.
W sprawach nieuregulowanych niniejszą umową będą miały zastosowanie przepisy ustawy Prawo
zamówień publicznych, ustawy Prawo budowlane, Kodeksu Cywilnego.
Wszelkie spory mogące wyniknąć pomiędzy stronami przy realizowaniu przedmiotu umowy lub
z nią związane, w przypadku braku możliwości ich kompromisowego załatwienia, będą
rozpatrywane przez Sąd powszechny właściwy dla siedziby Zamawiającego.
Umowę sporządzono w 2 jednobrzmiących egzemplarzach, po 1 egzemplarzu dla każdej ze stron.
§ 15
Załączniki
Integralną częścią Umowy są następujące Załączniki:
1. Załącznik Nr 1 - oferta Wykonawcy
2. Załącznik nr 2 – projekty budowlane, specyfikacje techniczne wykonania i odbioru robót,
przedmiary robót,
3. Załącznik nr 3 – Kopia polisy ubezpieczeniowej Wykonawcy.
4. Załącznik nr 4 – Harmonogram robót budowlanych oraz szczegółowy kosztorys.
ZAMAWIAJĄCY
WYKONAWCA
„My samodzielni”
Projekt systemowy realizowany w ramach Programu Operacyjnego Kapitał Ludzki, Priorytet VII
„Promocja Integracji społecznej”, Poddziałanie 7.1.2 „Rozwój i upowszechnianie aktywnej integracji
przez powiatowe centra pomocy rodzinie”.
