1. Odpowiedzi na pytania
Transkrypt
1. Odpowiedzi na pytania

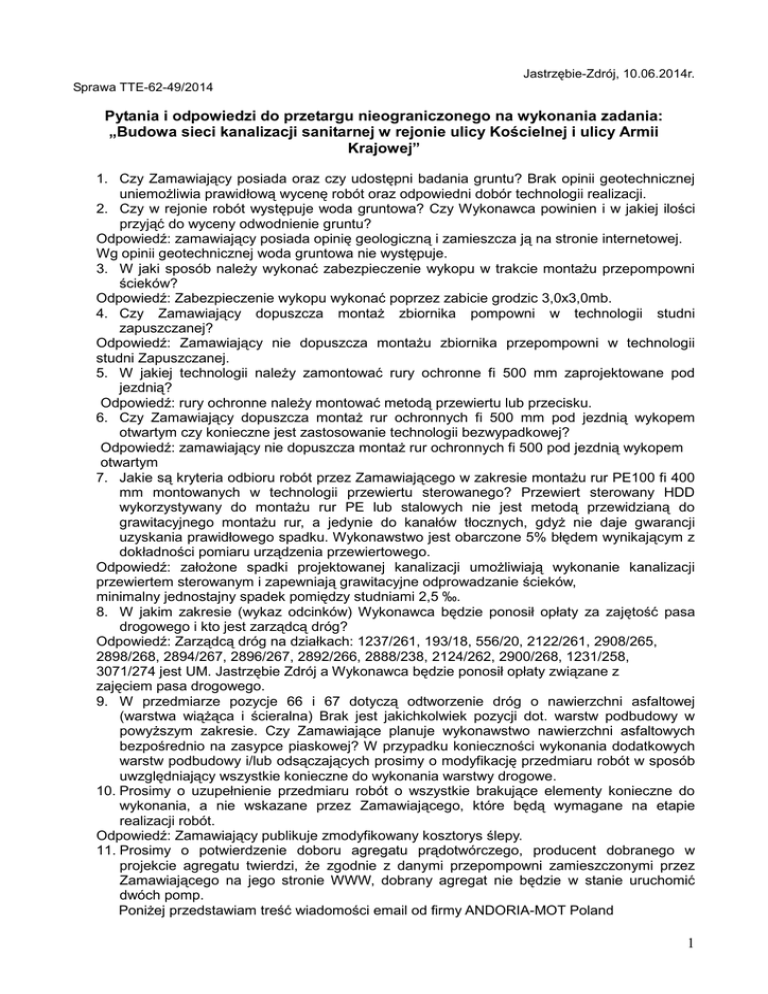

Jastrzębie-Zdrój, 10.06.2014r. Sprawa TTE-62-49/2014 Pytania i odpowiedzi do przetargu nieograniczonego na wykonania zadania: „Budowa sieci kanalizacji sanitarnej w rejonie ulicy Kościelnej i ulicy Armii Krajowej” 1. Czy Zamawiający posiada oraz czy udostępni badania gruntu? Brak opinii geotechnicznej uniemożliwia prawidłową wycenę robót oraz odpowiedni dobór technologii realizacji. 2. Czy w rejonie robót występuje woda gruntowa? Czy Wykonawca powinien i w jakiej ilości przyjąć do wyceny odwodnienie gruntu? Odpowiedź: zamawiający posiada opinię geologiczną i zamieszcza ją na stronie internetowej. Wg opinii geotechnicznej woda gruntowa nie występuje. 3. W jaki sposób należy wykonać zabezpieczenie wykopu w trakcie montażu przepompowni ścieków? Odpowiedź: Zabezpieczenie wykopu wykonać poprzez zabicie grodzic 3,0x3,0mb. 4. Czy Zamawiający dopuszcza montaż zbiornika pompowni w technologii studni zapuszczanej? Odpowiedź: Zamawiający nie dopuszcza montażu zbiornika przepompowni w technologii studni Zapuszczanej. 5. W jakiej technologii należy zamontować rury ochronne fi 500 mm zaprojektowane pod jezdnią? Odpowiedź: rury ochronne należy montować metodą przewiertu lub przecisku. 6. Czy Zamawiający dopuszcza montaż rur ochronnych fi 500 mm pod jezdnią wykopem otwartym czy konieczne jest zastosowanie technologii bezwypadkowej? Odpowiedź: zamawiający nie dopuszcza montaż rur ochronnych fi 500 pod jezdnią wykopem otwartym 7. Jakie są kryteria odbioru robót przez Zamawiającego w zakresie montażu rur PE100 fi 400 mm montowanych w technologii przewiertu sterowanego? Przewiert sterowany HDD wykorzystywany do montażu rur PE lub stalowych nie jest metodą przewidzianą do grawitacyjnego montażu rur, a jedynie do kanałów tłocznych, gdyż nie daje gwarancji uzyskania prawidłowego spadku. Wykonawstwo jest obarczone 5% błędem wynikającym z dokładności pomiaru urządzenia przewiertowego. Odpowiedź: założone spadki projektowanej kanalizacji umożliwiają wykonanie kanalizacji przewiertem sterowanym i zapewniają grawitacyjne odprowadzanie ścieków, minimalny jednostajny spadek pomiędzy studniami 2,5 ‰. 8. W jakim zakresie (wykaz odcinków) Wykonawca będzie ponosił opłaty za zajętość pasa drogowego i kto jest zarządcą dróg? Odpowiedź: Zarządcą dróg na działkach: 1237/261, 193/18, 556/20, 2122/261, 2908/265, 2898/268, 2894/267, 2896/267, 2892/266, 2888/238, 2124/262, 2900/268, 1231/258, 3071/274 jest UM. Jastrzębie Zdrój a Wykonawca będzie ponosił opłaty związane z zajęciem pasa drogowego. 9. W przedmiarze pozycje 66 i 67 dotyczą odtworzenie dróg o nawierzchni asfaltowej (warstwa wiążąca i ścieralna) Brak jest jakichkolwiek pozycji dot. warstw podbudowy w powyższym zakresie. Czy Zamawiające planuje wykonawstwo nawierzchni asfaltowych bezpośrednio na zasypce piaskowej? W przypadku konieczności wykonania dodatkowych warstw podbudowy i/lub odsączających prosimy o modyfikację przedmiaru robót w sposób uwzględniający wszystkie konieczne do wykonania warstwy drogowe. 10. Prosimy o uzupełnienie przedmiaru robót o wszystkie brakujące elementy konieczne do wykonania, a nie wskazane przez Zamawiającego, które będą wymagane na etapie realizacji robót. Odpowiedź: Zamawiający publikuje zmodyfikowany kosztorys ślepy. 11. Prosimy o potwierdzenie doboru agregatu prądotwórczego, producent dobranego w projekcie agregatu twierdzi, że zgodnie z danymi przepompowni zamieszczonymi przez Zamawiającego na jego stronie WWW, dobrany agregat nie będzie w stanie uruchomić dwóch pomp. Poniżej przedstawiam treść wiadomości email od firmy ANDORIA-MOT Poland 1 Zespół ZE4CT90 – 45kVA ma prąd znamionowy 65A (70A na przeciążeniu). Na stronie 12 opracowania podano, że prąd znamionowy jednej pompy wynosi 33,8A a rozruchowy 152A, co prawda stronę dalej pan Projektant coś opowiada o ewentualnym zastosowaniu softstartu ale nie oszukując się 33.8 x nawet 2,5 = 84,5A, a zatem wpisany w projekt zespół nie wystartuje jednej pompy nie mówiąc o dwóch. Odpowiedź: do kalkulacji ofertowej należy przyjąć agregat prądotwórczy typu ZETJ68PR(A) o mocy 62kVA. 12. W związku z przystąpieniem naszej firmy do przetargu zwracam się z prośbą o doprecyzowanie (co zamawiający rozumie pod pojęciem „nienależyte wykonanie przedmiotu umowy”) bądź wykreślenie zapisu we wzorze umowy w par. 3 ust. 4, o treści: „Za nienależyte wykonanie przedmiotu umowy Zamawiający może nałożyć na Wykonawce kare umowną do 10% wartości brutto przedmiotu zamówienia.” Odpowiedź: Umowę należy wykonać zgodnie z dokumentacją przetargowa składającą się na przedmiotowe postępowanie oraz zgodnie z projektem budowlano-wykonawczym i właściwymi przepisami prawa. Nienależyte wykonanie umowy jest to wykonanie umowy w sposób niezgodny z zawartą umową. 13. Opis techniczny oraz przedmiar robót zakładają wykonanie 38 studni kanalizacyjnych o średnicy Ø1000, natomiast punkt 1.3.1 specyfikacji technicznej (S-03.01.01) informuje , że zaprojektowane studnie średnicy Ø800 i Ø1000. Proszę o wyjaśnienie, jakiej średnicy mają być studnie kanalizacyjne? Odpowiedź: Studnie kanalizacyjne zaprojektowano w średnicach Ø1000. 14. Pozycja 26 przedmiaru robót zakłada wykonanie 18 studni kanalizacyjnych metodą studniarską, jednak w dokumentacji projektowej nie ma potwierdzenia tej informacji. Czy Zamawiający będzie wymagał wykonania studni metodą studniarską? Jeżeli tak, proszę o wskazanie numerów studni, które mają być wykonane w tej technologii. Odpowiedź: Studnie metodą studniarska przewidziano na odcinku S6-S23 15. Czy zamawiający dopuści wykonanie części odcinka kanalizacji pomiędzy studniami s6S23 metodą wykopu otwartego? Odpowiedź: Zamawiający nie przewiduje wykonanie kolektora pomiędzy S6-S23 metodą wykopu otwartego. 16. W przedmiarze robót brakuje pozycji dotyczącej utylizacji ziemi oraz utylizacji i odwozu materiałów z rozbiórki. Proszę o aktualizację przedmiaru robót. Odpowiedź: Kosztorys ślepy został zaktualizowany. Dodatkowo projektant zmienił typ pomp do zabudowy w przepompowni na następującą: Zatapialna pompa FLYGT NP 3171.181 MT/430 , P=22 kW (lub równoważną). W załączeniu poprawiony rysunek nr 9. 2
