Jutrzenki droga

Transkrypt

Jutrzenki droga

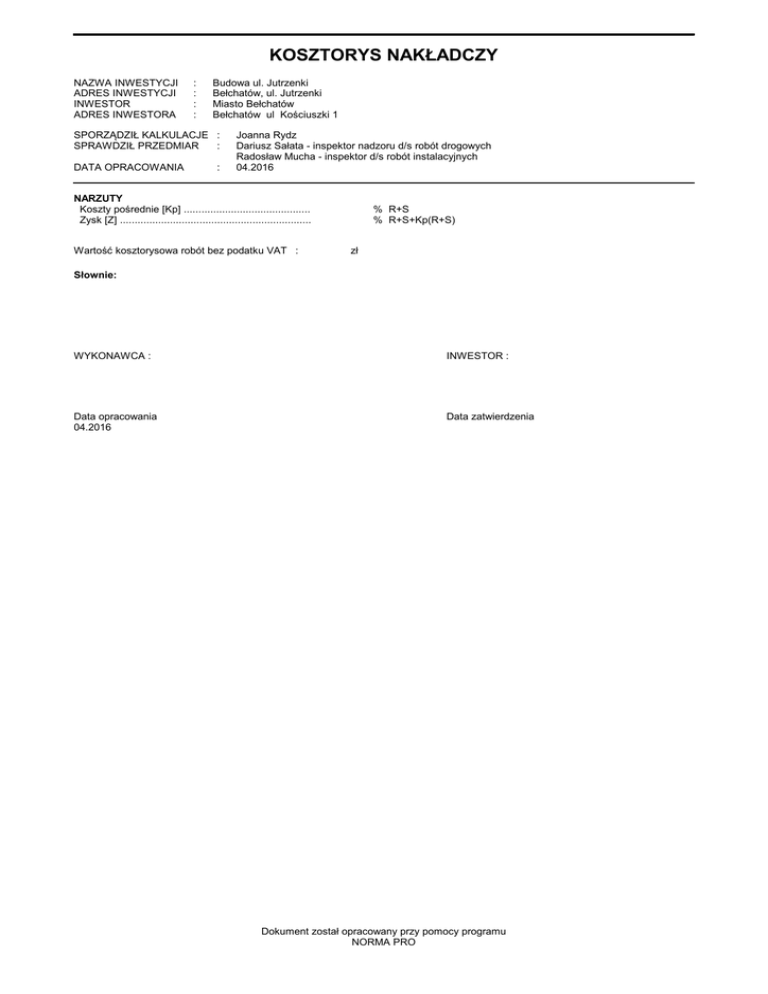

KOSZTORYS NAKŁADCZY
NAZWA INWESTYCJI
ADRES INWESTYCJI
INWESTOR
ADRES INWESTORA
:
:
:
:
Budowa ul. Jutrzenki
Bełchatów, ul. Jutrzenki
Miasto Bełchatów
Bełchatów ul Kościuszki 1
SPORZĄDZIŁ KALKULACJE :
SPRAWDZIŁ PRZEDMIAR
:
DATA OPRACOWANIA
:
Joanna Rydz
Dariusz Sałata - inspektor nadzoru d/s robót drogowych
Radosław Mucha - inspektor d/s robót instalacyjnych
04.2016
NARZUTY
Koszty pośrednie [Kp] ...........................................
Zysk [Z] .................................................................
Wartość kosztorysowa robót bez podatku VAT :
% R+S
% R+S+Kp(R+S)
zł
Słownie:
WYKONAWCA :
INWESTOR :
Data opracowania
04.2016
Data zatwierdzenia
Dokument został opracowany przy pomocy programu
NORMA PRO
Jutrzenki droga
PRZEDMIAR
Lp. Podstawa
Opis i wyliczenia
1
Roboty pomiarowe i przygotowawcze
1 KNR 2-01
Roboty pomiarowe przy liniowych robotach ziemnych - trasa drogi w terenie
d.1 0119-03
równinnym
0.505
2
2 KNNR 6
d.2 0802-04
3 KNNR 6
d.2 0802-02
4 KNR 4-04
d.2 1103-04
1103-05
Roboty rozbiórkowe
Rozebranie nawierzchni z mas mineralno-bitumicznych gr. 4 cm mechanicznie - przyjęto 8 cm
Krotność = 2
5
9 KNNR 6
d.5 0106-05
10 KNNR 6
d.5 0113-02
11 KNNR 6
d.6 1005-07
analogia
12 KNNR 6
d.6 0308-01
13 KNNR 6
d.6 1005-07
analogia
14 KNNR 6
d.6 0309-02
7
15 KNNR 6
d.7 0101-01
16 KNNR 6
d.7 0103-03
m2
m2
0.505
RAZEM
0.505
5.000
RAZEM
5.000
2272.500
RAZEM
2272.500
341.275
RAZEM
341.275
1959.225
RAZEM
1959.225
6.800
RAZEM
6.800
985.000
RAZEM
985.000
2611.000
RAZEM
2611.000
2611.000
RAZEM
2611.000
2611.000
RAZEM
2611.000
2616.000
RAZEM
2616.000
2616.000
RAZEM
2616.000
2616.000
RAZEM
2616.000
2616.000
RAZEM
2616.000
314.000
RAZEM
314.000
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyła- m3
dowaniu samochodem samowyładowczym na odległość 5 km
m3
Roboty ziemne
Roboty ziemne wykonywane koparkami przedsiębiernymi o poj.łyżki 0.40 m3
w gr.kat. I-III z transportem urobku na odległość 5 km po drogach o nawierzchni utwardzonej samochodami samowyładowczymi
2609.5-341.275-309
m3
m3
m3
m3
Krawężniki
Krawężniki betonowe wystające o wymiarach 15x30 cm z wykonaniem ław be- m
tonowych na podsypce cementowo-piaskowej (ława z oporem)
m
Podbudowa
Profilowanie i zagęszczanie podłoża wykonywane mechanicznie w gruncie
kat. II-IV pod warstwy konstrukcyjne nawierzchni
2611
m2
m2
Warstwy mrozoodporne zagęszczane mechanicznie o grubości 10 cm (przyję- m2
to 12 cm)
Krotność = 1.2
2611
m2
Warstwa podbudowy z kruszyw łamanych o grubości po zagęszczeniu 20 cm m2
m2
2611
6
Razem
m2
505*4.5
985
5
8 KNNR 6
d.5 0103-03
km
m2
6 KNR-W 2-01 Roboty ziemne poprzeczne
d.3 0307-02
6.8
4
7 KNNR 6
d.4 0403-03
analogia
Poszcz.
km
Rozebranie nawierzchni z tłucznia gr. 15 cm mechanicznie
5*0.08+505*4.5*0.15
3
5 KNNR 1
d.3 0205-03
0208-02
j.m.
Nawierzchnia
Skropienie podbudowy tłuczniowej emulsją asfaltową w ilośći 0,8 kg/m2
m2
2616
m2
Nawierzchnie z beronu asfaltowego o grubości 4 cm (warstwa wiążąca)
m2
2616
m2
Skropienie warstwy wiążącej emulsją asfaltową w ilośći 0,3 kg/m2
m2
2616
m2
Nawierzchnie z mieszanek mineralno-bitumicznych asfaltowych o grubości po m2
zagęszczeniu 4 cm (warstwa ścieralna)
2616
m2
Zjazdy do działek
Koryta wykonywane mechanicznie gł. 10 cm - przyjęto średnio 30 cm
Krotność = 3
314
Profilowanie i zagęszczanie podłoża wykonywane mechanicznie w gruncie
kat. II-IV pod warstwy konstrukcyjne nawierzchni
-2-
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
m2
m2
m2
Jutrzenki droga
Lp.
PRZEDMIAR
Podstawa
Opis i wyliczenia
314
17 KNNR 6
d.7 0401-05
18 KNNR 6
d.7 0106-06
19 KNNR 6
d.7 0109-01
20 KNNR 6
d.7 0502-03
8
21 KNR 2-31
d.8 1406-02
22 KNR 2-31
d.8 1406-03
23 KNR 2-31
d.8 1406-04
24 KNNR 1
d.8 0501-01
25 KNNR 1
d.8 0507-01
9
26 KNNR 6
d.9 0702-01
27 KNNR 6
d.9 0702-05
j.m.
m2
Krawężniki betonowe wtopione o wymiarach 12x25 cm bez ław na podsypce
cementowo-piaskowej
284
m
Warstwy odcinające zagęszczane mechanicznie o grubości 15 cm
m2
314
m2
Podbudowy z chudego betonu Rm=6-9 MPa o grubości po zagęszczeniu 10
cm
314
m2
Nawierzchnia z kostki brukowej betonowej grubości 8 cm na podsypce cementowo-piaskowej z wypełnieniem spoin piaskiem (czerwona)
314
m2
m
m2
m2
Roboty wykończeniowe
Regulacja pionowa studzienek dla kratek ściekowych ulicznych
szt.
10
szt.
Regulacja pionowa studzienek dla włazów kanałowych
szt.
18+21
szt.
Regulacja pionowa studzienek dla zaworów wodociągowych i gazowych
szt.
35
szt.
Ręczne plantowanie powierzchni gruntu rodzimego kat.I-III
m2
2360
m2
Humusowaniez obsianiem przy grubości warstwy humusu 5 cm.
m2
2360
m2
Oznakowanie
Pionowe znaki drogowe - słupki z rur stalowych ocynkowanych -(ustawienie
nowych znaków)
8
szt.
szt.
13
szt.
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Razem
314.000
284.000
RAZEM
284.000
314.000
RAZEM
314.000
314.000
RAZEM
314.000
314.000
RAZEM
314.000
10.000
RAZEM
10.000
39.000
RAZEM
39.000
35.000
RAZEM
35.000
2360.000
RAZEM
2360.000
2360.000
RAZEM
2360.000
szt.
Pionowe znaki drogowe - o pow. ponad 0.3 m2 (folia II generacji)
-3-
Poszcz.
314.000
RAZEM
8.00
RAZEM
8.00
13.00
RAZEM
13.00
Jutrzenki droga
Lp.
Podstawa
1
1 KNR 2-01
d.1 0119-03
Opis
jm
Roboty pomiarowe i przygotowawcze
Roboty pomiarowe przy liniowych robotach
ziemnych - trasa drogi w terenie równinnym
przedmiar = 0.505 km
Nakłady
Koszt
jedn.
R
M
S
km
1*
-- R -robocizna
117*0.955=111.735 r-g/km
r-g
56.4262
2*
-- M -słupki drewniane iglaste śr.70mm
0.104 m3/km
m3
0.0525
m-g
3.7875
-- S -samochód dostawczy 0.9 t
7.5 m-g/km
Razem koszty bezpośrednie:
Cena jednostkowa:
3*
PODSUMOWANIE
RAZEM
Roboty pomiarowe i przygotowawcze
Robocizna
Materiały
Sprzęt
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
-4-
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Jutrzenki droga
Lp.
Podstawa
2
2 KNNR 6
d.2 0802-04
1*
Opis
jm
Koszt
jedn.
R
M
S
Roboty rozbiórkowe
Rozebranie nawierzchni z mas mineralno-bitu- m2
micznych gr. 4 cm mechanicznie - przyjęto 8
cm
Krotność = 2
przedmiar = 5 m2
-- R -robocizna
0.283*2=0.566 r-g/m2
-- S -sprężarka powietrza spalinowa 4-5 m3/min
0.089*2=0.178 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
3 KNNR 6
Rozebranie nawierzchni z tłucznia gr. 15 cm
d.2 0802-02
mechanicznie
przedmiar = 505*4.5 = 2272.500 m2
2*
1*
Nakłady
r-g
2.8300
m-g
0.8900
m2
-- R -robocizna
0.221 r-g/m2
r-g
502.2225
-- S -równiarka samojezdna 74 kW (100 KM)
m-g
0.0079 m-g/m2
3*
zrywarka przyczepna
m-g
0.0079 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
4 KNR 4-04 Wywiezienie gruzu z terenu rozbiórki przy me- m3
d.2 1103-04
chanicznym załadowaniu i wyładowaniu samo1103-05
chodem samowyładowczym na odległość 5
km
przedmiar = 5*0.08+505*4.5*0.15 = 341.275
m3
2*
-- S -samochód samowyładowczy do 5 t
0.177+4*0.037=0.325 m-g/m3
Razem koszty bezpośrednie:
Cena jednostkowa:
1*
m-g
17.9528
17.9528
110.9144
PODSUMOWANIE
RAZEM
Robocizna
Materiały
Roboty rozbiórkowe
Sprzęt
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
-5-
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Jutrzenki droga
Lp.
Podstawa
3
5 KNNR 1
d.3 0205-03
0208-02
1*
Opis
jm
Nakłady
Koszt
jedn.
R
M
S
Roboty ziemne
Roboty ziemne wykonywane koparkami przed- m3
siębiernymi o poj.łyżki 0.40 m3 w gr.kat. I-III z
transportem urobku na odległość 5 km po drogach o nawierzchni utwardzonej samochodami
samowyładowczymi
przedmiar = 2609.5-341.275-309 = 1959.225
m3
-- R -robocizna
0.038 r-g/m3
-- S -koparka 0.40 m3
0.0596 m-g/m3
3*
spycharka gąsienicowa 74 kW (100 KM)
0.0271 m-g/m3
4*
samochód samowyładowczy do 5 t
0.1788+4*0.029=0.2948 m-g/m3
Razem koszty bezpośrednie:
Cena jednostkowa:
6 KNR-W 2- Roboty ziemne poprzeczne
d.3 01 0307-02 przedmiar = 6.8 m3
2*
r-g
74.4506
m-g
116.7698
m-g
53.0950
m-g
577.5795
m3
-- R -robocizna
2.1 r-g/m3
Razem koszty bezpośrednie:
Cena jednostkowa:
1*
r-g
14.2800
PODSUMOWANIE
RAZEM
Robocizna
Materiały
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
-6-
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Roboty ziemne
Sprzęt
Jutrzenki droga
Lp.
Podstawa
4
7 KNNR 6
d.4 0403-03
analogia
1*
Opis
jm
Krawężniki
Krawężniki betonowe wystające o wymiarach
15x30 cm z wykonaniem ław betonowych na
podsypce cementowo-piaskowej (ława z oporem)
przedmiar = 985 m
-- R -robocizna
0.587 r-g/m
-- M -mieszanka betonowa z kruszywa naturalnego
0.06 m3/m
3*
deski iglaste obrzynane 25 mm kl.III
0.0006 m3/m
4*
krawężnik drogowy betonowy 15x30 cm
1.02 m/m
5*
piasek
0.0195 m3/m
6*
cement portlandzki zwykły bez dodatków 35
0.0039 t/m
7*
Woda z rurociągów
0.0136 m3/m
8*
materiały pomocnicze
0.2 %(od M)
Razem koszty bezpośrednie:
Cena jednostkowa:
2*
Nakłady
Koszt
jedn.
R
M
S
m
r-g
578.1950
m3
59.1000
m3
0.5910
m
1004.7000
m3
19.2075
t
3.8415
m3
13.3960
%
0.2000
PODSUMOWANIE
RAZEM
Robocizna
Materiały
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
-7-
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Krawężniki
Sprzęt
Jutrzenki droga
Lp.
Podstawa
5
8 KNNR 6
d.5 0103-03
1*
2*
3*
Opis
jm
Podbudowa
Profilowanie i zagęszczanie podłoża wykonywane mechanicznie w gruncie kat. II-IV pod
warstwy konstrukcyjne nawierzchni
przedmiar = 2611 m2
m2
-- R -robocizna
0.0022 r-g/m2
-- M -Woda z rurociągów
0.0046 m3/m2
materiały pomocnicze
0.2 %(od M)
r-g
5.7442
m3
12.0106
%
0.2000
-- S -równiarka samojezdna 74 kW (100 KM)
m-g
0.0041 m-g/m2
5*
walec wibracyjny samojezdny'
m-g
0.0041 m-g/m2
6*
spycharka gąsienicowa 55 kW (75 KM)
m-g
0.004 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
9 KNNR 6
Warstwy mrozoodporne zagęszczane mecha- m2
d.5 0106-05
nicznie o grubości 10 cm (przyjęto 12 cm)
Krotność = 1.2
przedmiar = 2611 m2
4*
1*
2*
3*
4*
-- R -robocizna
0.005*1.2=0.006 r-g/m2
-- S -walec statyczny samojezdny
0.0069*1.2=0.00828 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
10 KNNR 6
Warstwa podbudowy z kruszyw łamanych o
d.5 0113-02
grubości po zagęszczeniu 20 cm
przedmiar = 2611 m2
1*
2*
3*
4*
385.3836
m3
25.6922
%
0.2000
m-g
21.6191
m2
r-g
t
80.9410
1107.0640
m3
52.2200
%
0.2000
m-g
9.6607
m-g
118.0172
-8-
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
10.4440
m3
-- M -tłuczeń kamienny
0.424 t/m2
Woda z rurociągów
0.02 m3/m2
materiały pomocnicze
0.2 %(od M)
-- S -równiarka samojezdna 74 kW (100 KM)
0.0037 m-g/m2
6*
walec statyczny samojezdny
0.0452 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
10.7051
15.6660
-- R -robocizna
0.031 r-g/m2
5*
10.7051
r-g
-- M -piasek
0.123*1.2=0.1476 m3/m2
Woda z rurociągów
0.0082*1.2=0.00984 m3/m2
materiały pomocnicze
0.2 %(od M)
5*
Nakłady
Koszt
jedn.
R
M
S
Jutrzenki droga
PODSUMOWANIE
RAZEM
Robocizna
Materiały
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
-9-
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Podbudowa
Sprzęt
Jutrzenki droga
Lp.
Podstawa
6
11 KNNR 6
d.6 1005-07
analogia
1*
2*
3*
4*
Opis
jm
Nawierzchnia
Skropienie podbudowy tłuczniowej emulsją as- m2
faltową w ilośći 0,8 kg/m2
przedmiar = 2616 m2
-- R -robocizna
0.0076 r-g/m2
-- M -emulsja asfaltowa
0.51 kg/m2
olej (paliwo technologiczne)
0.018 kg/m2
materiały pomocnicze
0.2 %(od M)
r-g
19.8816
kg
1334.1600
kg
47.0880
%
0.2000
-- S -skrapiarka do bitumu z ręczną pompą 250-500 m-g
dm3
0.0122 m-g/m2
6*
ciągnik kołowy 37 kW (50 KM)
m-g
0.0122 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
12 KNNR 6
Nawierzchnie z beronu asfaltowego o grubości m2
d.6 0308-01
4 cm (warstwa wiążąca)
przedmiar = 2616 m2
5*
1*
2*
3*
-- R -robocizna
0.0312 r-g/m2
-- S -rozkładarka mas bitumicznych o szer. 4.0 m
0.0068 m-g/m2
5*
walec statyczny samojezdny
0.0068 m-g/m2
6*
walec statyczny samojezdny ogumiony
0.0068 m-g/m2
7*
samochód samowyładowczy do 5 t
0.0239 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
13 KNNR 6
Skropienie warstwy wiążącej emulsją asfaltod.6 1005-07
wą w ilośći 0,3 kg/m2
analogia
przedmiar = 2616 m2
2*
3*
4*
-- R -robocizna
0.0076 r-g/m2
-- M -emulsja asfaltowa
0.51 kg/m2
olej (paliwo technologiczne)
0.018 kg/m2
materiały pomocnicze
0.2 %(od M)
31.9152
81.6192
t
260.2920
%
0.2000
m-g
17.7888
m-g
17.7888
m-g
17.7888
m-g
62.5224
m2
r-g
19.8816
kg
1334.1600
kg
47.0880
%
0.2000
-- S -skrapiarka do bitumu z ręczną pompą 250-500 m-g
dm3
0.0122 m-g/m2
6*
ciągnik kołowy 37 kW (50 KM)
m-g
0.0122 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
5*
- 10 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
31.9152
r-g
-- M -mieszanka mineralno - asfaltowa do w. wiążącej
0.0995 t/m2
materiały pomocnicze
0.2 %(od M)
4*
1*
Nakłady
31.9152
31.9152
Koszt
jedn.
R
M
S
Jutrzenki droga
Lp.
Podstawa
14 KNNR 6
d.6 0309-02
1*
2*
3*
Opis
jm
Nawierzchnie z mieszanek mineralno-bitumicznych asfaltowych o grubości po zagęszczeniu 4 cm (warstwa ścieralna)
przedmiar = 2616 m2
-- R -robocizna
0.0399 r-g/m2
-- S -rozkładarka mas bitumicznych o szer. 4.0 m
0.0075 m-g/m2
5*
walec statyczny samojezdny
0.0075 m-g/m2
6*
walec statyczny samojezdny ogumiony
0.0075 m-g/m2
7*
samochód samowyładowczy do 5 t
0.025 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
Koszt
jedn.
R
M
S
m2
r-g
104.3784
t
266.8320
-- M -mieszanka mineralno-asfaltowa do warstwy
ścieralnej
0.102 t/m2
materiały pomocnicze
0.2 %(od M)
4*
Nakłady
%
0.2000
m-g
19.6200
m-g
19.6200
m-g
19.6200
m-g
65.4000
PODSUMOWANIE
Nawierzchnia
RAZEM
Robocizna
Materiały
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
- 11 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Sprzęt
Jutrzenki droga
Lp.
Podstawa
7
15 KNNR 6
d.7 0101-01
1*
Opis
jm
Zjazdy do działek
Koryta wykonywane mechanicznie gł. 10 cm - m2
przyjęto średnio 30 cm
Krotność = 3
przedmiar = 314 m2
-- R -robocizna
0.0322*3=0.0966 r-g/m2
-- S -równiarka samojezdna 74 kW (100 KM)
0.0017*3=0.0051 m-g/m2
3*
walec wibracyjny samojezdny
0.0082*3=0.0246 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
16 KNNR 6
Profilowanie i zagęszczanie podłoża wykonyd.7 0103-03
wane mechanicznie w gruncie kat. II-IV pod
warstwy konstrukcyjne nawierzchni
przedmiar = 314 m2
2*
1*
2*
3*
-- R -robocizna
0.0022 r-g/m2
-- M -Woda z rurociągów
0.0046 m3/m2
materiały pomocnicze
0.2 %(od M)
-- S -równiarka samojezdna 74 kW (100 KM)
0.0041 m-g/m2
5*
walec wibracyjny samojezdny
0.0041 m-g/m2
6*
spycharka gąsienicowa 55 kW (75 KM)
0.004 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
17 KNNR 6
Krawężniki betonowe wtopione o wymiarach
d.7 0401-05
12x25 cm bez ław na podsypce cementowopiaskowej
przedmiar = 284 m
4*
1*
-- R -robocizna
0.326 r-g/m
-- M -krawężnik drogowy betonowy 12x25 cm
1.02 m/m
3*
piasek
0.0111 m3/m
4*
cement portlandzki zwykły bez dodatków 35
0.0032 t/m
5*
Woda z rurociągów
0.0041 m3/m
6*
materiały pomocnicze
0.2 %(od M)
Razem koszty bezpośrednie:
Cena jednostkowa:
18 KNNR 6
Warstwy odcinające zagęszczane mechaniczd.7 0106-06
nie o grubości 15 cm
przedmiar = 314 m2
r-g
30.3324
m-g
1.6014
m-g
7.7244
m2
r-g
0.6908
m3
1.4444
%
0.2000
m-g
1.2874
m-g
1.2874
m-g
1.2560
m
r-g
92.5840
m
289.6800
m3
3.1524
t
0.9088
m3
1.1644
%
0.2000
2*
1*
2*
3*
Nakłady
-- R -robocizna
0.0054 r-g/m2
-- M -piasek
0.185 m3/m2
Woda z rurociągów
0.0122 m3/m2
m2
r-g
1.6956
m3
58.0900
m3
3.8308
- 12 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Koszt
jedn.
R
M
S
Jutrzenki droga
Lp.
4*
Podstawa
Opis
jm
materiały pomocnicze
0.2 %(od M)
%
-- S -walec statyczny samojezdny
m-g
0.0104 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
19 KNNR 6
Podbudowy z chudego betonu Rm=6-9 MPa o m2
d.7 0109-01
grubości po zagęszczeniu 10 cm
przedmiar = 314 m2
5*
1*
2*
3*
4*
5*
6*
7*
-- R -robocizna
0.23 r-g/m2
-- M -mieszanka betonowa z kruszywa naturalnego
0.1015 m3/m2
krawędziaki iglaste kl. II
0.00046 m3/m2
piasek
0.0412 m3/m2
papa asfaltowa izolacyjna
0.0254 m2/m2
Woda z rurociągów
0.08 m3/m2
materiały pomocnicze
0.2 %(od M)
2*
3*
4*
5*
6*
-- M -kostka brukowa betonowa grubości 8 cm, kolorowa
1.02 m2/m2
piasek
0.0818 m3/m2
cement portlandzki zwykły bez dodatków 35
0.0117 t/m2
Woda z rurociągów
0.027 m3/m2
materiały pomocnicze
0.2 %(od M)
-- S -wibrator powierzchniowy
0.13 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
7*
m3
31.8710
m3
0.1444
m3
12.9368
m2
7.9756
m3
25.1200
%
0.2000
10.4876
r-g
386.2200
m2
320.2800
m3
25.6852
t
3.6738
m3
8.4780
%
0.2000
m-g
40.8200
- 13 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
3.2656
72.2200
-- S -walec wibracyjny samojezdny'
m-g
0.0334 m-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
20 KNNR 6
Nawierzchnia z kostki brukowej betonowej gru- m2
d.7 0502-03
bości 8 cm na podsypce cementowo-piaskowej z wypełnieniem spoin piaskiem (czerwona)
przedmiar = 314 m2
-- R -robocizna
1.23 r-g/m2
0.2000
r-g
8*
1*
Nakłady
Koszt
jedn.
R
M
S
Jutrzenki droga
PODSUMOWANIE
RAZEM
Robocizna
Materiały
Zjazdy do działek
Sprzęt
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
- 14 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Jutrzenki droga
Lp.
Podstawa
8
21 KNR 2-31
d.8 1406-02
1*
Opis
jm
Roboty wykończeniowe
Regulacja pionowa studzienek dla kratek ście- szt.
kowych ulicznych
przedmiar = 10 szt.
-- R -robocizna
7.563 r-g/szt.
-- M -cement portlandzki zwykły bez dodatków 35
0.00813 t/szt.
3*
piasek
0.0143 m3/szt.
4*
deski iglaste obrzynane 25 mm kl.III
0.0146 m3/szt.
5*
gwoździe budowlane'
0.087 kg/szt.
6*
Woda z rurociągów
0.0061 m3/szt.
7*
materiały pomocnicze
0.5 %(od M2+M3+M4+M5+M6)
8*
mieszanka betonowa z kruszywa naturalnego
0.142 m3/szt.
Razem koszty bezpośrednie:
Cena jednostkowa:
22 KNR 2-31 Regulacja pionowa studzienek dla włazów kad.8 1406-03
nałowych
przedmiar = 18+21 = 39.000 szt.
r-g
75.6300
t
0.0813
m3
0.1430
m3
0.1460
kg
0.8700
m3
0.0610
%
0.5000
m3
1.4200
2*
1*
-- R -robocizna
10.275 r-g/szt.
szt.
r-g
-- M -cement portlandzki zwykły bez dodatków 35
0.0123 t/szt.
3*
piasek
0.0215 m3/szt.
4*
deski iglaste obrzynane 25 mm kl.III
0.0234 m3/szt.
5*
gwoździe budowlane'
0.124 kg/szt.
6*
Woda z rurociągów
0.0091 m3/szt.
7*
materiały pomocnicze
0.5 %(od M2+M3+M4+M5+M6)
8*
mieszanka betonowa z kruszywa naturalnego
0.213 m3/szt.
Razem koszty bezpośrednie:
Cena jednostkowa:
23 KNR 2-31 Regulacja pionowa studzienek dla zaworów
d.8 1406-04
wodociągowych i gazowych
przedmiar = 35 szt.
2*
1*
Nakłady
-- R -robocizna
5.051 r-g/szt.
t
0.4797
m3
0.8385
m3
0.9126
kg
4.8360
m3
0.3549
%
0.5000
m3
8.3070
szt.
r-g
-- M -cement portlandzki zwykły bez dodatków 35
0.0053 t/szt.
3*
piasek
0.0094 m3/szt.
4*
deski iglaste obrzynane 25 mm kl.III
0.0109 m3/szt.
5*
gwoździe budowlane'
0.058 kg/szt.
6*
Woda z rurociągów
0.004 m3/szt.
7*
materiały pomocnicze
0.5 %(od M2+M3+M4+M5+M6)
8*
mieszanka betonowa z kruszywa naturalnego
0.093 m3/szt.
Razem koszty bezpośrednie:
Cena jednostkowa:
2*
176.7850
t
0.1855
m3
0.3290
m3
0.3815
kg
2.0300
m3
0.1400
%
0.5000
m3
3.2550
- 15 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
400.7250
Koszt
jedn.
R
M
S
Jutrzenki droga
Lp.
Podstawa
24 KNNR 1
d.8 0501-01
Opis
jm
Ręczne plantowanie powierzchni gruntu rodzimego kat.I-III
przedmiar = 2360 m2
m2
-- R -robocizna
0.085 r-g/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
25 KNNR 1
Humusowaniez obsianiem przy grubości ward.8 0507-01
stwy humusu 5 cm.
przedmiar = 2360 m2
1*
1*
-- R -robocizna
0.14 r-g/m2
-- M -ziemia urodzajna (humus)
0.052 m3/m2
3*
nasiona traw
0.012 kg/m2
Razem koszty bezpośrednie:
Cena jednostkowa:
2*
r-g
Nakłady
Koszt
jedn.
R
M
S
200.6000
m2
r-g
330.4000
m3
122.7200
kg
28.3200
PODSUMOWANIE
RAZEM
Robocizna
Roboty wykończeniowe
Materiały
Sprzęt
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
- 16 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Jutrzenki droga
Lp.
Podstawa
9
26 KNNR 6
d.9 0702-01
1*
Opis
jm
Koszt
jedn.
R
M
S
Oznakowanie
Pionowe znaki drogowe - słupki z rur staloszt.
wych ocynkowanych -(ustawienie nowych znaków)
przedmiar = 8 szt.
-- R -robocizna
0.753 r-g/szt.
-- M -Słupek do znaków drog. z rur stalowych 50/
55mm -ocynk.
19.36 kg/szt.
3*
Beton zwykły C12/15 (B-15)
0.1 m3/szt.
4*
materiały pomocnicze
0.2 %(od M)
Razem koszty bezpośrednie:
Cena jednostkowa:
27 KNNR 6
Pionowe znaki drogowe - o pow. ponad 0.3
d.9 0702-05
m2 (folia II generacji)
przedmiar = 13 szt.
2*
1*
Nakłady
-- R -robocizna
1.1 r-g/szt.
-- M -Tablice znaków drogowych
1 szt/szt.
3*
materiały pomocnicze
0.2 %(od M)
Razem koszty bezpośrednie:
Cena jednostkowa:
2*
r-g
6.0240
kg
154.8800
m3
0.8000
%
0.2000
szt.
r-g
14.3000
szt
13.0000
%
0.2000
PODSUMOWANIE
RAZEM
Robocizna
Materiały
Oznakowanie
Sprzęt
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
PODSUMOWANIE
RAZEM
Robocizna
CAŁY KOSZTORYS
Materiały
Sprzęt
RAZEM
Koszty pośrednie [Kp]
RAZEM
Zysk [Z]
RAZEM
OGÓŁEM
Słownie:
ZESTAWIENIE ROBOCIZNY
Lp.
1. robocizna
Nazwa
Jm
r-g
- 17 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Ilość
Cena jedn.
3344.7230
RAZEM
Wartość
Jutrzenki droga
ZESTAWIENIE ROBOCIZNY
Lp.
Słownie:
Nazwa
Jm
Ilość
Cena jedn.
Wartość
ZESTAWIENIE MATERIAŁÓW
Lp.
1.
2.
3.
4.
5.
6.
7.
8.
9.
10.
11.
12.
13.
14.
15.
16.
17.
18.
19.
20.
21.
22.
23.
24.
Nazwa
Jm
Beton zwykły C12/15 (B-15)
cement portlandzki zwykły bez dodatków 35
deski iglaste obrzynane 25 mm kl.III
emulsja asfaltowa
gwoździe budowlane'
kostka brukowa betonowa grubości 8 cm, kolorowa
krawędziaki iglaste kl. II
krawężnik drogowy betonowy 12x25 cm
krawężnik drogowy betonowy 15x30 cm
mieszanka betonowa z kruszywa naturalnego
mieszanka mineralno-asfaltowa do warstwy
ścieralnej
mieszanka mineralno - asfaltowa do w. wiążącej
nasiona traw
olej (paliwo technologiczne)
papa asfaltowa izolacyjna
piasek
Słupek do znaków drog. z rur stalowych 50/
55mm -ocynk.
słupki drewniane iglaste śr.70mm
Tablice znaków drogowych
tłuczeń kamienny
Woda z rurociągów
ziemia urodzajna (humus)
materiały pomocnicze
materiały pomocnicze
Ilość
Il. inw.
Il. wyk.
m3
t
m3
kg
kg
m2
0.8000
9.1706
2.0311
2668.3200
7.7360
320.2800
0.8000
9.1706
2.0311
2668.3200
7.7360
320.2800
m3
m
m
m3
t
0.1444
289.6800
1004.7000
103.9530
266.8320
0.1444
289.6800
1004.7000
103.9530
266.8320
t
kg
kg
m2
m3
kg
260.2920
28.3200
94.1760
7.9756
505.7660
154.8800
260.2920
28.3200
94.1760
7.9756
505.7660
154.8800
m3
szt
t
m3
m3
zł
zł
0.0525
13.0000
1107.0640
143.9123
122.7200
0.0525
13.0000
1107.0640
143.9123
122.7200
Cena
jedn.
Wartość
Grupa
RAZEM
Słownie:
ZESTAWIENIE SPRZĘTU
Lp.
1.
2.
3.
4.
5.
6.
7.
8.
9.
10.
11.
12.
13.
14.
15.
16.
Nazwa
ciągnik kołowy 37 kW (50 KM)
koparka 0.40 m3
rozkładarka mas bitumicznych o szer. 4.0 m
równiarka samojezdna 74 kW (100 KM)
samochód dostawczy 0.9 t
samochód samowyładowczy do 5 t
skrapiarka do bitumu z ręczną pompą 250-500 dm3
sprężarka powietrza spalinowa 4-5 m3/min
spycharka gąsienicowa 55 kW (75 KM)
spycharka gąsienicowa 74 kW (100 KM)
walec statyczny samojezdny
walec statyczny samojezdny ogumiony
walec wibracyjny samojezdny
walec wibracyjny samojezdny'
wibrator powierzchniowy
zrywarka przyczepna
Jm
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
m-g
Słownie:
- 18 -
Norma PRO Wersja 4.53 Nr seryjny: 11928 Użytkownik: joanna.rydz
Ilość
Cena jedn.
63.8304
116.7698
37.4088
41.2074
3.7875
816.4163
63.8304
0.8900
11.7000
53.0950
180.3107
37.4088
9.0118
21.1927
40.8200
17.9528
RAZEM
Wartość
