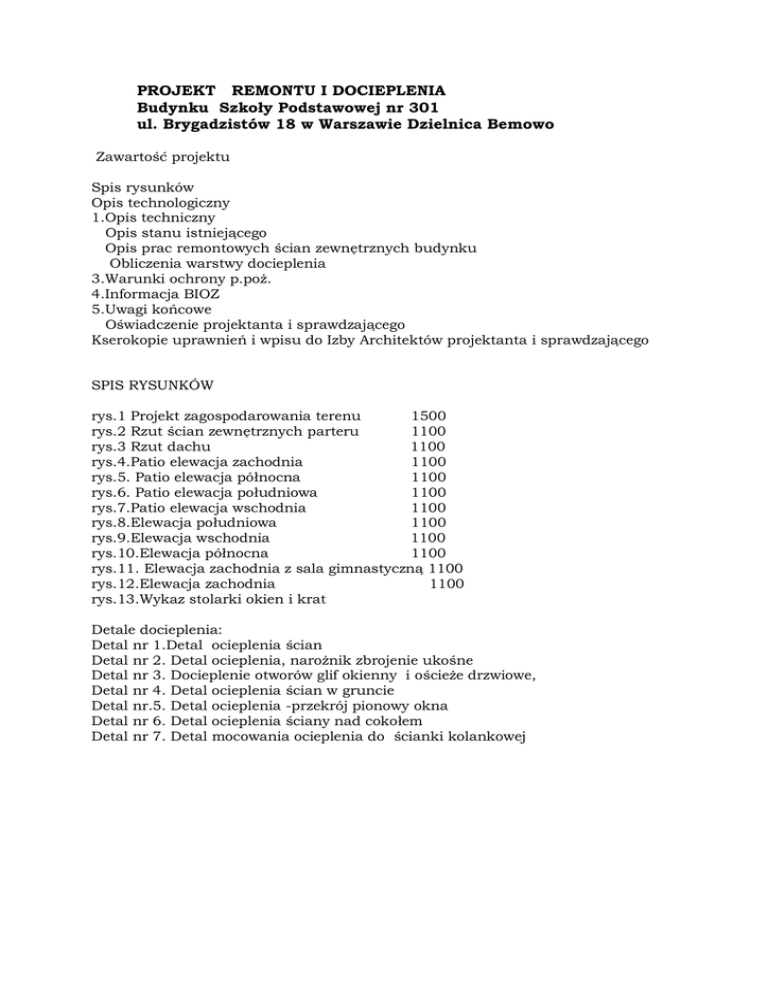

projekt remontu i docieplenia

Transkrypt

projekt remontu i docieplenia
PROJEKT REMONTU I DOCIEPLENIA
Budynku Szkoły Podstawowej nr 301
ul. Brygadzistów 18 w Warszawie Dzielnica Bemowo
Zawartość projektu
Spis rysunków
Opis technologiczny
1.Opis techniczny
Opis stanu istniejącego
Opis prac remontowych ścian zewnętrznych budynku
Obliczenia warstwy docieplenia
3.Warunki ochrony p.poż.
4.Informacja BIOZ
5.Uwagi końcowe
Oświadczenie projektanta i sprawdzającego
Kserokopie uprawnień i wpisu do Izby Architektów projektanta i sprawdzającego
SPIS RYSUNKÓW
rys.1 Projekt zagospodarowania terenu
1500
rys.2 Rzut ścian zewnętrznych parteru
1100
rys.3 Rzut dachu
1100
rys.4.Patio elewacja zachodnia
1100
rys.5. Patio elewacja północna
1100
rys.6. Patio elewacja południowa
1100
rys.7.Patio elewacja wschodnia
1100
rys.8.Elewacja południowa
1100
rys.9.Elewacja wschodnia
1100
rys.10.Elewacja północna
1100
rys.11. Elewacja zachodnia z sala gimnastyczną 1100
rys.12.Elewacja zachodnia
1100
rys.13.Wykaz stolarki okien i krat
Detale docieplenia:
Detal nr 1.Detal ocieplenia ścian
Detal nr 2. Detal ocieplenia, narożnik zbrojenie ukośne
Detal nr 3. Docieplenie otworów glif okienny i ościeże drzwiowe,
Detal nr 4. Detal ocieplenia ścian w gruncie
Detal nr.5. Detal ocieplenia -przekrój pionowy okna
Detal nr 6. Detal ocieplenia ściany nad cokołem
Detal nr 7. Detal mocowania ocieplenia do ścianki kolankowej
1.Opis techniczny
1.1. Przedmiot opracowania
Przedmiotem opracowania jest remont i docieplenie elewacji budynku
1.2 . Podstawa opracowania
-
Umowa zawarta w dniu 30.09 2013 r.
Wizja lokalna
Inwentaryzacja budowlana -pomiary z natury
Uzgodniony zakres prac z Inwestorem i Użytkownikiem Dyrektorem Szkoły
Obowiązujące przepisy i normy w budownictwie.
Audyt energetyczny opracowany przez Atticca s.c
1.3. Zakres opracowania
Opracowanie dokumentacji technicznej architektonicznej i kosztorysowej prac
remontu ścian budynku i docieplenia budynku Szkoły Podstawowej
nr 301 przy ul. Brygadzistów 18 w Warszawie Dzielnica Bemowo
1.4. Opis stanu istniejącego.
Budynek wybudowany w latach siedemdziesiątych, ukończono budowę w 1978 r.
Budynek jest wolnostojący , podpiwniczony, o zabudowie rozczłonkowanej ,jedno
,dwu i trzykondygnacyjny. Sciany piwnic są z bloków ściennych i częściowo
żelbetowe gr. 24 cm .
Ściany usztywniające z bloków kanałowych typu "Ż" tzw. szkolne gr 24 cm, ściany
osłonowe
z gazobetonu. Stropy są z płyt wielokanałowych, prefabrykowanych i
nadproża są prefabrykowane. Stropodach nad budynkiem jest wentylowany z
płytek dachowych korytkowych
na ściankach ażurowych gr.12 cm, ścianki kolankowe z bloczków gazobetonowych
gr. 24 cm .Nad salą gimnastyczną przekrycie płytami dachowymi żebrowymi.
Otwory wentylacyjne istniejące dla poddasza nieużytkowego o średnicy 5 i
8cm.Kominy są
murowane z cegły, z czapami betonowymi ,otynkowane. Odwodnienie dachu jest
rurami deszczowymi zewnętrznymi. Sala gimnastyczna jednokondygnacyjna
przekryta a płytami dachowymi prefabrykowanymi. Stolarka okienna i drzwiowa
nowa z pcv w kolorze
białym, nie wymienione są okienka piwnic. Drzwi wejściowe i witryny halu w kolorze
bordo. Budynek wyposażony jest w instalacje wodno-kanalizacyjną ,co i cwu , ct z
węzła cieplnego wentylację mechaniczną pomieszczeń w kuchni, w instalacje
elektryczne i teletechniczne.
W studzienkach projektuje się ocieplenie na dnie studzienki bez odsłaniania ścian
na warstwie styropianu wylewka zbrojona gr.10 cm ze spadkiem do wpustów
odwadniania. Dookoła budynku istnieją opaski betonowe oraz są studzienki
betonowe , które wymagają oczyszczenia, remontu .
1.5.Dane o budynku
Powierzchnia zabudowy
Powierzchnia użytkowa
Kubatura budynku
3294 m2
6646 m2
28555 m3
1.6.Ochrona cieplna budynku Szkoły Podstawowej nr 301 przy ul.
Brygadzistów 18 w Warszawie Obliczenie grubości ocieplenia dla
istniejących ścian zewnętrznych
1.6.1Podstawa opracowania
-
Audyt energetyczny
podstawą wykonanych obliczeń stanowią poniższe elementy:
§ obecna informacja o obiekcie – inwentaryzacja budynku
Obliczenia zostały sporządzone zgodnie Warunkami technicznymi jakimi powinny
odpowiadać budynki i ich usytuowanie
Dz. U. Nr 75 /2002 poz. 690.
Opracowane obliczenie są wykonane na podstawie
Normy PN-EN ISO 6946 Komponenty budowlane i elementy budynku. Opór cieplny
i współczynnik przenikania ciepła. Metoda obliczenia.
Grubości izolacji termicznej obliczono na podstawie komentarza w formie instrukcji
ITB 334/96. Do obliczeń przyjęto współczynnik przewodności cieplnej dla
materiałów średnio wilgotnych.
-
-
-
1.6.2.Wyznaczenie przenikania ciepła dla ściany zewnętrznej
U=
1
W
[ 2
]
Ri + ∑ R + Re m ⋅ K
gdzie:
U – współczynnik przenikania ciepła [W/m2 K]
Ri , Re - jednostkowe opory cieplne przejmowania ciepła, [m2 K/W],
ΣR – suma jednostkowych oporów przewodzenia ciepła przez przegrodę
[m2 K/W].
Ri = 0.13 [m2 K/W]
Re = 0.04 [m2 K/W] opory dla przepływu ciepła poziomego
Ściany zewnętrzne nośne
Tynk wewnętrzny cem.-wap.
d=0,02m , λ = 0,82 W/m K
Mur z bloczków gazobetonowych
d=0,24m , λ = 0,174 W/m K
Tynk zewnętrzny cem.-wap.
d=0,04m , λ = 0,82 W/m K
U=
W
1
= 1,36[ 2 ]
0,13 + 0,024 + 0, 494 + 0,048 + 0,04
m K
Obliczenie grubości izolacji termicznej
Projekt zakłada ocieplenie wszystkich ścian metoda objętą instrukcją
ITB 334/96
Grubość izolacji termicznej wynika ze wzoru:
d =(
1
1
− )⋅λ
k 2 k1
gdzie:
d - grubość warstwy ocieplenia
λ – współczynnik przewodzenia ciepła materiału izolacyjnego
k1 – współczynnik przenikania ciepła ścian przed ociepleniem
k2 - współczynnik przenikania ciepła ścian po ociepleniu
1 
 1
d =
−
 ⋅ 0,04 = 0,104m
 0,3 1,36 
Przyjęto jednolitą warstwę docieplenia ścian styropianem grubości 12 cm
Okna
Zamontowano okna PCV. Współczynniki k dla okien
i wynosi k = 1.60 W/m2K.
1.7.Założenia architektoniczne
Docieplenie elewacji budynku przyjęto wg audytu warstwą styropianu
gr.12 cm oraz zaprojektowanie nowej kolorystyki elewacji budynku. Projektowana
kolorystyka elewacji ma za zadanie poprawić estetyki obiektu i odróżnić je od
otaczających budynków. Obecnie szarość tynków stwarza potrzebę zastosowania
nowej faktury ,barw ciepłych
Filarki międzyokienne oddzielono od tyków ścian
pionowymi pasami w kolorach pastelowych .
Pas okienek nad posadzką w Sali gimnastycznej zdemontować i zamurować ścianką
z cegły gr 24cm pomiędzy słupkami .Obróbki blacharskie dachu i rynny wykonać
nowe rury spustowe średnicy 16cm wykonać nowe pcv. Sprawdzić stan konstrukcji
mocującej. Studzienki podokienne piwnic wyremontować ,wykonać nowe kraty
zabezpieczające .
1.8.Prace remontowe
Przed przystąpieniem do ocieplenia należy wykonać prace przygotowawcze
remontowe
na ścianach zbić tynki spękane i odspojone. Uzupełnić ubytki zaprawą cementową
1:3,tynki wyrównać do powierzchni tynków istniejących , po około siedmiu dniach
wykonać próbę przyklej styropianu ,Po następnych 3 dniach wykonać próbę
rozerwania ,na próbce nie powinno wystąpić rozerwanie w kleju ,jedynie w
styropianie. Cokoły budynku szkoły oraz studzienki okien piwnicznych
wyreperować .Kraty i klapy studzienek oraz kraty okienne i drzwiowe należy
zdemontować z elementami kotwiącymi, niektóre(wg opisu na rysunkach )
zamontować nowe. Uchwyty mocujące i ramy wymienić pomalować farba
antykorozyjną .Studzienki oczyścić i udrożnić
wpusty odwadniające. Podesty wejściowe i schody są obecnie w stanie dobrym .Nie
przewiduje się wymiany płytek .,
Na cokołach wykonać tynk mineralny ,stosując kątowniki w narożnikach ,kolor
taki jak na cokole Opaski dookoła budynku z kostki Bauma gr 6cm szer 50cm z
obrzeżem ,wykonane na podsypce
z piasku stabilizowanym cementem ,ze
spadkiem 2% od budynku.
Kostka Bauma kolorowa w odcieniu cokołu elewacji. Przed rozpoczęciem prac na
ścianach budynku zdemontować należy wszystkie elementy ze ścian -tablice
informacyjne, uchwyty do flag, numer budynku, instalacje elektryczne ,elementy
oświetlenia, mocowanie instalacji odgromowej, dzwonki przyzywowe itp.
Miejsca po kotwach i hakach wyreperować i wypełnić zaprawą ,
wyreperować i wypełnić zaprawa tynkarska cementową. Zdemontowane tablice
oczyścić od spodu, pomalować farba antykorozyjna (w przypadku elementów z
blachy lub wymienić na inne nowe) .
Obróbki blacharskie na dachu na ściankach kolankowych rozebrać .
Wykonać zarzutkę cementową i zaprawę tynkarska na gładko pod ocieplenie.
Wykonać obróbki blacharskie z blachy powlekanej w kolorze zgodnym z
kolorem elewacji. Parapety zewnętrzne okienne zdemontować. Tynki pod parapetami
wygładzić .Zamontować nowe parapety z uwzględnieniem grubości styropianu.
Wykonać nowe kotwy dla mocowania tablic i w/w .Instalacje elektryczne dla
oświetlenia prowadzić w rurkach.Włączniki światła wykonać hermetyczne zgodnie
z PN.
Instalacja odgromowa pionowa do ponownego zamontowania pod tynkiem
prowadzić od poziomu dachu .
Kolejność prac remontowych
Prace ziemne
Dookoła budynku prace ziemne wykonać należy ręcznie, zachowując ostrożność w
pobliżu istniejącego uzbrojenia terenu. Opaskę i chodnik przy budynku należy
zdjąć . Ściany odkopać na głębokość 1,0m od poziomu terenu w odcinkach około 2m
.Wykopy zabezpieczyć
w żadnym wypadku odsłaniać ściany fundamentowej budynku na całej długości.
Ściany osuszyć, zarapować i wykonać izolacje przeciwwilgociową oraz ocieplenie
ścian styropianem twardym gr.12 cm .
Zastosować system wentylacji powierzchni ściany zgodnie z technologią STO
THERM wg detalu nr 6
Studzienki okienek piwnicznych
Zdemontować należy kraty studzienek dookoła budynku ze wszystkimi elementami
mocującymi .
Oczyścić dno studzienek okienek piwnic ze śmieci ,liści i ziemi, udrożn
drenaż studzienek okienek piwnicznych. Drenaż ze żwirku średnioziarnistego.
Wykonać nowe ramy dla oparcia krat studzienek i mocować nowymi kotwami w
ścianie .Kraty wykonać otwierane, z uchem na kłódkę. Kraty z płaskowników
mocować po czyszczeniu ich , cała stalowa konstrukcja zabezpieczona powinna
być antykorozyjnie Hammeraid wierzchniego krycia ,pomalowana dwa razy
w kolorze cokołu.
Prace elewacyjne docieplenia ścian .
Kraty okien zdemontować łącznie z elementami kotwiącymi i oczyścić je z farby.
Ubytki ścian ,spękania należy uzupełnić zaprawą tynkarską ,w miejscach
kotew po zdemontowanych tablicach, itp. należy wyrównać powierzchnie ścian, po
zdemontowaniu parapetów zewnętrznych wykonać narzutkę cementową i
wyrównać powierzchnię. Wszystkie prace związane z przygotowaniem podłoża ,
masy klejącej, mocowanie płyt styropianowych oraz warstwy klejącej z siatką,
okołkowania należy wykonać zgodnie z instrukcją technologiczną systemu .
Warstwy wykończeniowe ścian zewnętrznych.
Wszystkie ściany zewnętrzne projektuje się docieplone metodą STO TEHRM VARIO
3 ,Docieplenie styropianem gr 12 cm ,z nałożonym tynkiem cienkowarstwowym
mineralnym gr.1,5 mm
malowane farbą Sto Color Jumbosil z dodatkiem antygrzybicznym. Na narożnikach
przy oknach drzwiach i w pasie na wysokość 2 m od terenu siatka podwójnie
,druga warstwa na ukos. wg detalu . Podwójna siatka stworzy dodatkowe
zabezpieczenie przed uderzeniami. Na narożnikach ścian i wnęk okiennych
zamontować listwy systemowe, nad cokołami również. Wszystkie szyldy mocować z
dystansem ,kołkami rozporowymi M 10 l=16 cm nierdzewnymi lub pcv
Należy zaprojektować graficznie nową tablicę informacyjną z nazwą nad wejściem
głównym do szkoły podstawowej . Litery wypukłe mogą być ażurowe sposób
zamocowania trwały i bezpieczny .Uzgodnić czcionkę z architektem oraz Dyrekcją
Szkoły .
KOLORYSTYKA ELEWACJI
Na ścianach elewacji wykonany tynk w kolorze jasnym beżowym kod koloru 31402
Nad oknami w pasie filarki międzyokienne w kolorze kod nr 31404
Ościeża okien i drzwi ocieplone 2 cm styropianu i tynk STO VARIO THERM,
malowany farbą Jumbosil Sto Color Glify okienne w kolorze 31404 jak filarki
Parapety zaokienne po dociepleniu montować nowe poszerzone w kolorze zielonym
z blachy powlekanej Cokół i fragmenty parteru elewacja wejściowa i ogrodowa z mas
systemu STO SUPERLIT , wypełnionych kruszywem z kamienia naturalnego o
granulacji 2 mm kod koloru 836 na styropianie gr. 12 cm . Studzienki okienek
piwnicznych i ścianki schodów wejściowych wewnątrz na całej wysokości
naciągnąć masą STO SUPERLIT w kolorze 836 . Elewacja do spodu okienek
piwnicznych tynk superlit w kolorze 836
Osłony rynien i daszków w malować w kolorze 31402 jak ściany.
Rynny i rury spustowe w kolorze brązowym pcv. Kraty okienne malowane na biało
Balustrady i kraty studzienek istniejące w kolorze bordowym .
1.9. Instalacja odgromowa.
Na dachu budynku istnieje instalacja odgromowa ,przed przystapieniem do robót
ocieplenia budynku
należy zdemontować pionową instalację . Instalację odgromową należy wykonać
pod tynkiem
sprawdzić i zamontować ją po remoncie .Wykonać dwukrotnie pomiary
prawidłowego funkcjonowania
instalacji odgromowej.
1.10.Kominy wentylacyjne
Na kratkach wentylacyjnych kominów należy wykonać osiatkowanie z siatki
stalowej ,
o odpowiedniej długości kołkami rozporowymi .Wykonać to przy użyciu
rusztowań. Należy osiatkować otwory wentylacyjne stropodachu. ,mocując kratki
do ściany. przyjęto kratki fi 8cm na istniejących otworach w rozstawie 3,0m i 1,5m .
Osłony rynien i gzymsów ,pas osłonowy parteru
Na elewacji parteru istnieją osłony z z płyt .Należy je wyremontować ,konstrukcję
mocującą i kotwy w ścianach sprawdzić, wymienić skorodowana .Całość
elementów stalowych oczyścić ,zabezpieczyć
farbą antykorozyjną dwukrotnie i malować farbą wierzchniego krycia.
Do konstrukcji można na płyty przykleić warstwę styropianu twardego gr. 2 cm
,naciągnąć klej, siatkę, powłokę gruntującą i tynk mineralny zgodnie z technologią
Sto Therm Vario 3 lub odpowiednią nie gorszą inną .
Powierzchnię osłony malować farba Jumbosil w kolorze elewacji 31402 zgodnie z
oznaczeniem.
Daszki nad wejściem głównym do szkoły i nad wejściem do przedszkola malować
farbą podkładową i wierzchniego krycia zewnętrzną
Prace wykończeniowe zewnętrzne.
Instalacja elektryczna oświetleniowa powinna być wymieniona w razie potrzeby,
ułożona w rurkach
Oprawy oświetleniowe zamontować nowe , szczelne bezpieczne ,z osłoną odporną
na uderzenie. Zamocować należy parapety zewnętrzne okienne ,tablice
informacyjne, uchwyty do flag .
Zamontować kratki wentylacyjne ,rury spustowe zewnętrzne i rynny pcv.
Po wykonaniu prac termomodernizacyjnych teren należy uprzątnąć.
Sukcesywnie materiały z rozbiórek , gruz wywozić z terenu budowy.
Przy budynku wykonać opaskę z kostki Bauma na podsypce z piasku i cementu
gr.15 cm szer.50 cm
ze spadkiem 2% od budynku oraz ułożyć krawężnik w kolorze brązowym
Zamontować kraty okien po remoncie i wykonać należy dodatkowo 6sztuk krat
okiennych
w pracowni multimedialnej o wymiarach około 1,8mx1,8m (sprawdzić w naturze
wymiary krat po dociepleniu)
W pomieszczeniach krata przynajmniej jedna powinna być otwierana.
Zamontować kraty studzienek elementami mocującymi i pomalować antykorozyjnie
.Uzupełnić trawniki dookoła budynku ziemią urodzajną i zasiać trawę. Uszkodzone
krzewy wymienić na podobne.
2. Warunki ochrony przeciwpożarowej
Budynek Szkoły jest budynkiem niskim do wys.12 m , kwalifikuje się
do kategorii zagrożenia ludzi ZL III. Dla remontowanego budynku wymagana jest
klasa odporności ogniowej "C". ,elementy stropów i ścian są nierozprzestrzeniające
ognia , konstrukcja o odporności 60 minut.
Zaprojektowany system izolacji termicznej Sto Therm Vario posiada aprobate
techniczną ITB-ATI5-2600/2001 i aktualizowaną , zgodnie z którą wszystkie
materiały użyte do wykonania ocieplenia posiadają odporność EI 60(60 minut). Jest
to zgodne z odpornością ogniowa konstrukcji ścian i stropów. Powyższe
opracowanie dotyczy zakresu docieplenia budynku i nie obejmuje innych zagadnień
ochrony p.poż. budynku .
3. INFORMACJA BIOZ
3.1.Zakres robót dla całego zamierzenia budowlanego oraz kolejność ich realizacji
Prace przygotowawcze
- organizacja i ogrodzenie placu budowy
-roboty ziemne
- wykonanie wykopów na głębokość 1,0m wzdłuż ścian budynku
szkoły w miejscach projektowanych ociepleń ścian wraz z
rozebraniem istniejących wokół opasek i nawierzchni
Roboty dociepleniowe poniżej poziomu terenu i w poziomie cokołu
- przyklejenie płyt styropianu
Roboty elewacyjne
- ustawienie rusztowań
- demontaż i montaż rur spustowych, zwodów pionowychinst.
piorunochronnej, parapetów okiennych zewnętrznych ,obróbek
blacharskich ,remont kominów itp.
- Kontrola stanu tynków przydatności na podłoża dla warstw
ocieplających
Zbicia tynków nie nadających się na podłoża dla warstw ocieplenia
Reperacja miejsc po zbitych tynkach i innych ubytków istniejących
tynków
- Przyklejanie płyt styropianowych
- Wykonanie warstwy zbrojnej siatką
- Nałożenie wypraw akrylowych i dekoracyjnych (cokół)
- Prace dekarskie
Prace końcowe i odtworzeniowe
- zasypanie wykopów
- odtworzenie zdemontowanych nawierzchni i opasek wokół
budynków
- reperacja i wyłożenie płytkami ceramicznymi istniejących
zniszczonych schodów, podestów i pochylni
- wykonanie nowych parapetów okiennych i obróbek blacharskich
ścian szczytowych i attykowych
- ponowna instalacja zdemontowanych rur spustowych, zwodów inst.
piorunochronnej itp.
3.2 . Wykaz obiektów objętych zamierzeniem budowlanym i bezpośrednio
przylegających
Budynki istniejącej szkoły (objęte zamierzeniem budowlanym – przeznaczone
do ocieplenia)
- korpus główny szkoły
- sala gimnastyczna i łączniki
3.3.Elementy zagospodarowania terenu, które mogą stworzyć zagrożenie
bezpieczeństwa i zdrowia
Na terenie szkoły nie występują elementy zagospodarowania stwarzające
zagrożenia bezpieczeństwa i zdrowia. W trakcie prowadzenia prac przy
ocieplaniu ścian budynków poniżej poziomu istniejącego terenu zagrożenie
mogą stworzyć przebiegające bezpośrednio przy budynkach przewody sieci
infrastruktury, w tym zwłaszcza:
- sieci gazowej
- sieci energetycznej
-
Przewidywane zagrożenia występujące podczas realizacji zamierzenia budowlanego
- zagrożenia związane z pracami ziemnymi
- przysypanie (zagrożenie niewielkie-wykopy o głębokości 1,20m)
- porażenie prądem w przypadku uszkodzenia przewodu gazowego
- zagrożenia związane ze wznoszeniem i demontażem rusztowań i pracami na
wysokościach oraz na dachu
- upadek z dużej wysokości
- uderzenie spadającym przedmiotem
- zagrożenia związane z warunkami atmosferycznymi (zwłaszcza w połączeniu
ze wznoszeniem rusztowań i pracami na ich wysokości oraz na dachu)
- zagrożenia związane z użyciem klejów, zapraw i innych preparatów
oraz klejeniem na gorąco
- reakcja skóry i błon śluzowych w przypadku kontaktu ze szkodliwymi
preparatami
- oparzenia
- inne zagrożenia typowe dla prac budowlanych
- zranienie
- upadek
- zagrożenia związane z użyciem urządzeń mechanicznych
- zagrożenia związane z ręcznym transportem materiałów
3.4 Wydzielenie i oznakowanie miejsc prowadzenia robót
Teren budowy powinien zostać ogrodzony. Najwłaściwszym terminem
wykonania prac, zwłaszcza zasadniczych prac docieplenia ścian budynków,
związanych z wnoszeniem rusztowań – jest okres wakacji, pozwalający na
wyłączenie budynku z użytkowania. W razie prowadzenia prac w innym terminie
należy przewidzieć możliwość bezpiecznego dostępu dla uczniów i pracowników
poprzez odpowiednie zabezpieczenie przejścia lub udostępnienie wejścia zapasowego
na czas prowadzenia robót w rejonie wejścia głównego.
Budowa i jej zewnętrzne otoczenie powinny być wyposażone w odpowiednią
ilość stosowanych tablic informacyjnych, znaków ostrzegawczych i Bhp
informujących o grożącym niebezpieczeństwie. Tablice i znaki ostrzegawcze winny
być umieszczone w widocznych miejscach i trwale zamocowane.
Zakres przewidywanych prac ogranicza się wyłącznie do terenu należącego do
szkoły, w związku z tym nie zajdzie potrzeba ograniczania ruchu pieszych i
pojazdów w otoczeniu szkoły. Należy jedynie oznakować miejsce wyjazdu z budowy i
w trakcie prowadzenia prac dbać o utrzymanie porządku w jego rejonie poprzez
uprzątanie błota i innych zabezpieczeń spowodowanych przez budowę.
3.5 Wskazanie sposobu prowadzenia instruktażu pracowników przed
przystąpieniem do realizacji robót, w tym zwłaszcza prac szczególnie
niebezpiecznych
Wszyscy pracownicy zatrudnieni przy wykonywaniu zamierzenia
budowlanego powinni posiadać kwalifikacje oraz umiejętności i warunki zdrowotne
do jej wykonywania, a także dostateczną znajomość przepisów i zasad
bezpieczeństwa i higieny pracy. Wykonawca robót lub jest obowiązany przeszkolić
pracowników w zakresie Bhp przed jej dopuszczenie do pracy, a także zapewnić
przeprowadzenie okresowych szkoleń i podstawowych oraz szkoleń stanowiskowych
w tym zakresie.
W ramach zamierzenia nie przewiduje się wykonania prac szczególnie
niebezpiecznych związane jest z budową i demontażem rusztowań i pracą na
wysokości. Pracownicy zatrudnieni przy tych pracach powinni zostać dodatkowo
poinstruowani o konieczności szczególnego przestrzegania stosownych przepisów i
zasad Bhp oraz zachowania szczególnej ostrożności.
3.6.Środki techniczne i organizacyjne zapobiegające niebezpieczeństwom
wynikającym z prowadzenia robót w tym zabezpieczających bezpieczną i sprawną
komunikację, umożliwiającą szybką ewakuację na wypadek pożaru, awarii i innych
zagrożeń.
3.7.Organizacja budowy
- rozwiązanie komunikacji wewnętrznej budowy z uwzględnieniem
potrzeb transportu materiałów oraz komunikacji awaryjnej
- oświetlenie podstawowe i ewakuacyjne dróg komunikacyjnych i
transportowych
- poruszanie się po terenie budowy wyznaczonymi drogami
- poruszanie się po terenie budowy osób nie będących pracownikami
tylko w obecności przedstawiciela wykonawcy
- rozmieszczenie i oznakowanie granic obszarów wewnętrznych i
zewnętrznych stref pracy sprzętu mechanicznego
- wyposażenie budowy w sprawny, atestowany i posiadający
aktualną legalizację sprzęt ochrony przeciwpożarowej
- zapewnienie dostępu do telefonu i spisu telefonów alarmowych.
3.8.Sposób prowadzenia prac
- unikanie zanieczyszczeń i nadmiernej degradacji środowiska
(należy przestrzegać wymogów zawartych w ustawie z dnia
27.04.2002 – Prawo ochrony środowiska, Dz. U. Nr 62, poz. 627)
3.9.Zabezpieczenie stanowisk pracy
- stosowanie barier ochronnych i balustrad w miejscach
niebezpiecznych dla pracowników
- oświetlenie stanowisk pracy
- stosowanie atestowanych rusztowań oraz ich uziemieniem i
zabezpieczenie przed wyładowaniami atmosferycznymi
- sprawdzenie zabezpieczeń miejsc pracy, w tym zwłaszcza
rusztowań oraz stanu technicznego narzędzi każdego dnia przed
rozpoczęciem pracy
- utrzymywanie stanowisk pracy w czystości i porządku
- przeprowadzenie przeglądów stanu bezpieczeństwa w zakresie Bhp
i przeciwpożarowym stanowisk pracy oraz pomieszczeń socjalnych,
biurowych i magazynowych
3.10.Indywidualne środki bezpieczeństwa
- stosowanie właściwej, określonej przepisami, posiadającej atesty i
znak bezpieczeństwa odzieży ochronnej, roboczej i sprzętu ochrony
osobistej: kasków ochronnych, okularów, masek i fartuchów
ochronnych, nauszników dźwiękochłonnych, szelek bezpieczeństwa
oraz ubrań ochronnych – stosowanie do wykonywanych prac i pory
roku.
3.11.Szkolenie pracowników
- zorganizowanie szkolenia Bhp dla wszystkich pracowników przed
przystąpieniem do prac budowlanych
3.12.Zabezpieczenie maszyn i urządzeń elektrycznych
- sprawdzenie odpowiedniego zabezpieczenia i uziemienia urządzeń
elektrycznych, w tym przeprowadzone zostały badania skuteczności
zerowania i rezystancji obwodów elektrycznych
- prowadzenie konserwacji i obsługi urządzeń wyłącznie przez osoby
posiadające odpowiednie uprawnienia
- umieszczenie wyłączników odcinających dopływ energii elektrycznej
w miejscach łatwo dostępnych w sytuacji konieczności awaryjnego
wyłączenia.
4. Uwagi końcowe
Wszystkie materiały muszą posiadać świadectwo dopuszczenia stosowania w
budownictwie. System Sto Therm lub podobny parametrami technicznymi –nie
gorszy wykonany może być przez przeszkolone ekipy budowlane. Wszystkie farby
powinny mieć atesty i aprobaty techniczne. Wszystkie prace powinny być
wykonywane pod nadzorem osoby uprawnionej do kierowania robotami
budowlanymi , zgodnie ze sztuka budowlana i poszanowaniem przepisów i zasad
higieny i bhp . Przed rozpoczęciem prac należy zgłosić je w Wydziale Architektury
Urzędu Dzielnicy Bemowo.
Opracowanie dokumentacji
mgr inż. arch. Anna Łowińska Fedorowska upr. Wa 923/93
arch. Urszula Pietrzak
OŚWIADCZENIE PROJEKTANTA
O ZGODNOŚCI PROJEKTU BUDOWLANEGO
Z PRZEPISAMI I WIEDZĄ TECHNICZNĄ
Zgodnie z artykułem 20 punkt 4 Prawa Budowlanego
z dnia 4lipca 1994r. (Dz. Ustaw Nr 156 poz.1118 z 2008r z późniejszymi
zmianami)
oświadczam, że niniejszy
„Projekt remontu i docieplenia budynku Szkoły Podstawowej Nr 301 w
Warszawie ul Brygadzistów 18 „
dla Inwestora : Urząd Miasta Stołecznego Warszawy Dzielnica Bemowo
został
sporządzony
zgodnie
z
obowiązującymi
przepisami
budownictwie oraz zasadami wiedzy technicznej.
Projektant:
mgr inż. arch. Anna Łowińska Fedorowska upr. nr Wa-923/93
w
OŚWIADCZENIE SPRAWDZAJĄCEGO
O ZGODNOŚCI PROJEKTU BUDOWLANEGO
Z PRZEPISAMI I WIEDZĄ TECHNICZNĄ
Zgodnie z artykułem 20 punkt 4 Prawa Budowlanego
z dnia 4lipca 1994r. (Dz. Ustaw Nr 156 poz.1118 z 2008r z późniejszymi
zmianami)
oświadczam, że niniejszy
„Projekt remontu i docieplenia budynku Szkoły Podstawowej Nr 301 w
Warszawie ul Brygadzistów 18 „
dla Inwestora : Urząd Miasta Stołecznego Warszawy Dzielnica Bemowo
został
sporządzony
zgodnie
z
obowiązującymi
budownictwie oraz zasadami wiedzy technicznej.
Projektant:
mgr inż. arch. Bohdan Krusiewicz upr. nr Wa-963/94
przepisami
w
