WYDZIELENIE POŻAROWE I ODDYMIANIE KLATEK

Transkrypt

WYDZIELENIE POŻAROWE I ODDYMIANIE KLATEK

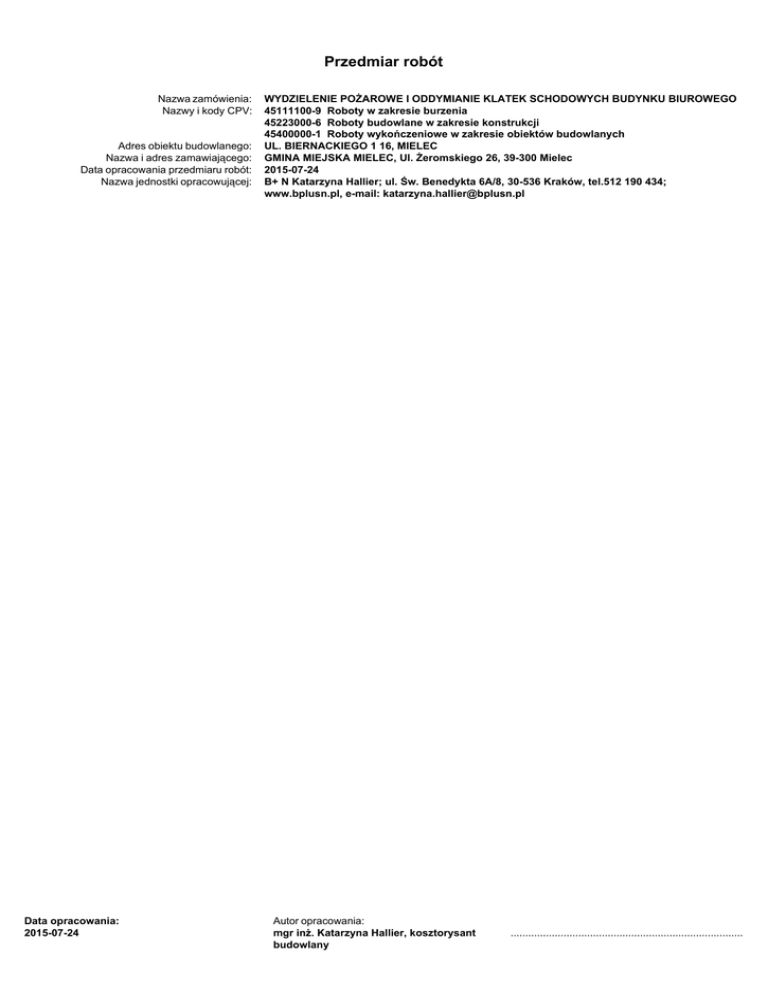

Przedmiar robót
Nazwa zamówienia:
Nazwy i kody CPV:
Adres obiektu budowlanego:
Nazwa i adres zamawiającego:
Data opracowania przedmiaru robót:
Nazwa jednostki opracowującej:
Data opracowania:
2015-07-24
WYDZIELENIE POŻAROWE I ODDYMIANIE KLATEK SCHODOWYCH BUDYNKU BIUROWEGO
45111100-9 Roboty w zakresie burzenia
45223000-6 Roboty budowlane w zakresie konstrukcji
45400000-1 Roboty wykończeniowe w zakresie obiektów budowlanych
UL. BIERNACKIEGO 1 16, MIELEC
GMINA MIEJSKA MIELEC, Ul. Żeromskiego 26, 39-300 Mielec
2015-07-24
B+ N Katarzyna Hallier; ul. Św. Benedykta 6A/8, 30-536 Kraków, tel.512 190 434;
www.bplusn.pl, e-mail: [email protected]
Autor opracowania:
mgr inż. Katarzyna Hallier, kosztorysant
budowlany
........................................................................................
WYDZIELENIE POŻAROWE I ODDYMIANIE
KLATEK SCHODOWYCH BUDYNKU
BIUROWEGO
ZUZIA11 (C) Datacomp 1994-2014
(lic. 00053C7B)
Spis działów przedmiaru robót
Nr
1
1.1
1.2
1.3
2
2.1
2.2
2.3
Nazwa działu robót
Kody CPV: 45111100-9 Roboty w zakresie burzenia
45223000-6 Roboty budowlane w zakresie konstrukcji
45400000-1 Roboty wykończeniowe w zakresie obiektów budowlanych
KLATKA SCHODOWA NR 1
Kody CPV: 45111100-9 Roboty w zakresie burzenia
ROBOTY PRZYGOTOWAWCZE I ROZBIÓRKOWE
Kody CPV: 45223000-6 Roboty budowlane w zakresie konstrukcji
PRACE BUDOWLANE KONSTRUKCYJNE
Kody CPV: 45400000-1 Roboty wykończeniowe w zakresie obiektów budowlanych
PRACE BUDOWLANE WYKOŃCZENIOWE
Kody CPV: 45111100-9 Roboty w zakresie burzenia
45223000-6 Roboty budowlane w zakresie konstrukcji
45400000-1 Roboty wykończeniowe w zakresie obiektów budowlanych
KLATKA SCHODOWA NR 2
Kody CPV: 45111100-9 Roboty w zakresie burzenia
ROBOTY PRZYGOTOWAWCZE I ROZBIÓRKOWE
Kody CPV: 45223000-6 Roboty budowlane w zakresie konstrukcji
PRACE BUDOWLANE KONSTRUKCYJNE
Kody CPV: 45400000-1 Roboty wykończeniowe w zakresie obiektów budowlanych
PRACE BUDOWLANE WYKOŃCZENIOWE
2015-07-24
strona nr:
2
WYDZIELENIE POŻAROWE I ODDYMIANIE
KLATEK SCHODOWYCH BUDYNKU
BIUROWEGO
ZUZIA11 (C) Datacomp 1994-2014
(lic. 00053C7B)
Przedmiar robót
<-NR->
<-PODST->
Nr
<-KOD->
Kod pozycji
<-OPIS->
Opis robót, wyliczenie ilości robót
Jm
Ilość
ROBOTY PRZYGOTOWAWCZE I ROZBIÓRKOWE
1.A.1
ST.01.01.00
Wyliczenie ilości robót:
Zabezpieczenie stolarki okiennej i drzwiowej folią
1,00*2,05+3*1,35*1,26
RAZEM:
1.1.2
<-ILOSC->
WYDZIELENIE POŻAROWE I ODDYMIANIE KLATEK SCHODOWYCH
BUDYNKU BIUROWEGO
KLATKA SCHODOWA NR 1
1
1.1
1.1.1
<-JEDN->
STWiOR
1.A.2
ST.01.01.00
Wyliczenie ilości robót:
7,153
7,153 m2
7,153
Zabezpieczenie podłóg folią
(33,401+27,201)*1,05
1.1.3
1.A.3
ST.01.01.00
Wyliczenie ilości robót:
63,632
RAZEM:
63,632 m2
Rozbiórki lekkiej obudowy jednostronnej ścian bez ocieplenia (szklone I, II, III piętro)
2,77*2,9+2,77*2,9+2,77*2,75
1.1.4
1.A.4
ST.01.01.00
23,684
RAZEM:
23,684 m2
Najprostsze konstrukcje ścian i dachów - rozbiórka, szkielet ścian (PCV i drewniane I,II,III
piętro)
63,632
23,684
Wyliczenie ilości robót:
2,77*2,9+2,77*2,9+2,77*2,75
RAZEM:
1.1.5
1.A.5
ST.01.01.00
Wyliczenie ilości robót:
23,684
23,684 m2
23,684
Rozbiórki lekkiej obudowy jednostronnej dachu z ociepleniem
1,10*1,10*1,05
1.1.6
1.A.6
ST.01.01.00
1,271
RAZEM:
1,271 m2
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
transport samochodem samowyładowczym na odległość 1 km
1,271
Wyliczenie ilości robót:
(23,68+1,27)*0,1*1,4
1.1.7
1.A.7
ST.01.01.00
3,493
RAZEM:
3,493 m3
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
nakłądy uzupełniające na każdy dalszy rozpoczęty 1˙km ponad 1˙km transportu
3,493
Wyliczenie ilości robót:
3,49
RAZEM:
1.2
1.2.1
3,490
3,490 m3
3,490
PRACE BUDOWLANE KONSTRUKCYJNE
1.B.1
ST.01.01.00
Wykucia mechaniczne bruzd w konstrukcjach monolitycznych żelbetowych (wykucie gniazd
w wieńcu żelbetowym do osadzenia belek stalowych Bs1)
Wyliczenie ilości robót:
0,30*0,15*0,28*4
1.2.2
1.B.2
ST.02.01.01
0,050
RAZEM:
0,050 m3
Zbrojenie konstrukcji żelbetowych elementów, przygotowanie i montaż zbrojenia, elementy
budynków i budowli, pręty żebrowane (zbrojenie poduszek betonowych)
0,050
Wyliczenie ilości robót:
0,001*140*0,018
1.2.3
1.B.3
ST.02.01.02
Wyliczenie ilości robót:
RAZEM:
Układanie betonu w elementach konstrukcyjnych, betonowanie poduszek.
0,003
0,003 t
0,3*0,15*0,1*4
1.2.4
1.B.4
ST.02.02.00
0,018
RAZEM:
0,018 m3
Uzupełnienie sklepień płaskich Kleina, wciągnięcie i ułożenie belek stalowych (Belki Bs1 do
osadzenia na gotowych gniazdach)
0,003
0,018
Wyliczenie ilości robót:
2*3,17
1.2.5
1.B.5
ST.02.02.00
6,340
RAZEM:
6,340 m
Uzupełnienie sklepień płaskich Kleina, wciągnięcie i ułożenie belek stalowych (belki Bs2
przeznaczone do spawania)
6,340
Wyliczenie ilości robót:
2*1,22
RAZEM:
2015-07-24
2,440
2,440 m
strona nr:
2,440
3
WYDZIELENIE POŻAROWE I ODDYMIANIE
KLATEK SCHODOWYCH BUDYNKU
BIUROWEGO
<-NR->
Nr
1.2.6
<-PODST->
<-KOD->
Kod pozycji
STWiOR
1.B.6
ST.02.02.00
Wyliczenie ilości robót:
ZUZIA11 (C) Datacomp 1994-2014
(lic. 00053C7B)
<-OPIS->
<-JEDN->
Opis robót, wyliczenie ilości robót
Spawanie belek stalowych ponad 160˙mm (Belki Bs2)
Jm
<-ILOSC->
Ilość
2
1.2.7
1.B.7
ST.02.01.02
2,000
RAZEM:
2,000 szt
Zabetonowanie otworów w stropach i ścianach, otwory do 0,1˙m2, głębokość ponad 10˙cm
(zabetonowanie końców belek Bs1 w gniazdach)
2,000
Wyliczenie ilości robót:
4
1.2.8
1.B.8
ST.02.02.00
4,000
RAZEM:
4,000 szt
Mocowanie elementów za pomocą kotew mechanicznych, rozprężnych, ocynkowanych do
podłoża z cegły pełnej, kotwy łączące, średnica otworu 20 mm (kotwy do mocowania belek
stalowych do stropu żelbetowego wg projektu konstrukcji)
4,000
Wyliczenie ilości robót:
26
1.2.9
1.B.9
ST.01.01.00
26,000
RAZEM:
26,000 szt
Wykucia mechaniczne otworów w konstrukcjach monolitycznych żelbetowych (wykucie
otworu w stropie)
26,000
Wyliczenie ilości robót:
1,1*1,1*0,2
1.2.10 1.B.10
ST.01.01.00
0,242
RAZEM:
0,242 m3
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
transport samochodem samowyładowczym na odległość 1 km
0,242
Wyliczenie ilości robót:
(0,05+0,242)*1,3
1.2.11 1.B.11
ST.01.01.00
0,380
RAZEM:
0,380 m3
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
nakłądy uzupełniające na każdy dalszy rozpoczęty 1˙km ponad 1˙km transportu
0,380
Wyliczenie ilości robót:
0,380
RAZEM:
1.3
1.3.1
0,380
0,380 m3
0,380
PRACE BUDOWLANE WYKOŃCZENIOWE
1.C.1
ST.02.03.00
Uzupełnienie ścian i zamurowanie otworów w ścianach z cegły konstrukcja na zaprawie wap.
i cementowo - wapien (w piwnicy gr. 12cm).
Wyliczenie ilości robót:
0,9*2,00
1.3.2
1.C.2
ST.02.03.00
1,800
RAZEM:
1,800 m3
Ściany murowane, budynków wielokondygnacyjnych z bloczków z betonu komórkowego
(kanał wywiewny na stropodachu żelbetowym gr.15cm EI60)
1,800
Wyliczenie ilości robót:
1,44*1,25*4
1.3.3
1.C.3
ST.03.01.00
7,200
RAZEM:
7,200 m3
Uzupełnienie tynków wewnętrznych zwykłych kategorii II, (ściany płaskie, słupy prostokątne,
z cegły, pustaków ceramicznych, gazo- i pianobetonu) zaprawa cem-wap, do 2˙m2 (w 1
miejscu)
7,200
Wyliczenie ilości robót:
0,90*2,00
1.3.4
1.C.4
ST.03.02.00
1,800
RAZEM:
1,800 m2
Ścianki działowe GR gipsowo-kartonowe na rusztach metalowych, obustronnie 1-warstwowo,
profil U-100 (odporność ogniowa EI60)
1,800
Wyliczenie ilości robót:
1.3.5
1.C.5
ST.03.02.00
Wyliczenie ilości robót:
ściany murowane w piwnicy
belki stalowe 1 warstwa
1.3.6
1.C.6
ST.03.02.00
(2,85+0,0675)*2,9+(3,01+2*0,0675)*2*2,9+(3,01+2*0,0675)*2,750,9*2*4-1*2,05*4
19,951
RAZEM:
19,951 m2
Okładziny z płyt gipsowo-kartonowych (suche tynki gipsowe) na ścianach, słupach belkach i
ościeżach na zaprawie, pojedyncze, bez pasków, płyty grubości 12,5˙mm (ściany murowane
w piwnicy i belki stalowe 1 warstwa, odporność ogniowa EI60)
14,533
14,534
RAZEM:
29,067 m2
Okładziny z płyt gipsowo-kartonowych (suche tynki gipsowe) na ścianach, słupach belkach i
ościeżach na zaprawie, dodatek za drugą warstwę, płyty grubości 12,5˙mm (belki stalowe 2
warstwa, odpornośc ogniowa EI60)
19,951
5,79*2,51
(0,155+2*0,175)*(2*3,17+2*11,22)
29,067
Wyliczenie ilości robót:
(0,155+2*0,175)*(2*3,17+2*11,22)
RAZEM:
2015-07-24
14,534
14,534 m2
14,534
strona nr:
4
WYDZIELENIE POŻAROWE I ODDYMIANIE
KLATEK SCHODOWYCH BUDYNKU
BIUROWEGO
<-NR->
Nr
1.3.7
<-PODST->
Kod pozycji
1.C.7
<-KOD->
STWiOR
ST.03.03.00
<-OPIS->
policzki (biegów):
ściany kanału nawiewnego z bloczków
(wewnątrz):
1.C.8
ST.03.03.00
Wyliczenie ilości robót:
sufit ostatniej kondygnacji:
biegi (spody):
spoczniki (spody):
1.3.9
1.C.9
ST.03.03.00
<-JEDN->
Opis robót, wyliczenie ilości robót
Gruntowanie podłoży, powierzchnie pionowe, preparatem Ceresit CT 17 lub równoważnym
(tynki wewnętrzne, suche tynki ściany)
Wyliczenie ilości robót:
ściany z ościeżnicami istniejących okien i
drzwi:
1.3.8
ZUZIA11 (C) Datacomp 1994-2014
(lic. 00053C7B)
(2*5,79+8,53)*2,51+(16,96+3,13)*2,9-1*2,05*2-1*2,05*2-1*2,05+(
(16,96+3,49)*2,9-1*2,05*2-1*2,05*2-1,26*1,35)*2+(16,96+3,49)*2,
75-1*2,05*2-1*2,05*2-1,26*1,35+0,39*(2*1,26+1,35)*3+0,425*(2*
2,05+1)
0,89+0,83+0,73*6
1,44*1,25*4
Jm
<-ILOSC->
Ilość
250,327
6,100
7,200
RAZEM:
263,627 m2
Gruntowanie podłoży, powierzchnie poziome, preparatem Ceresit CT 17 lub równoważnym
(tynki wewnętrzne, suche tynki sufit)
14,607
33,401
27,201
RAZEM:
75,209 m2
Malowanie farbami emulsyjnymi wewnętrznych tynków ( i suchych tynków) gładkich bez
gruntowania, 2-krotne (farba akrylowa)
263,627
5,71*2,77-1,1*1,1
(3,05*2)*1,32+(3,24*2+3,37*4)*1,27
(1,27+1,23*3+(1,5+0,12)*3)*2,77
75,209
Wyliczenie ilości robót:
263,627+75,209-90,216
1.3.10 1.C.10
ST.03.03.00
248,620
RAZEM:
248,620 m2
Malowanie farbami emulsyjnymi wewnętrznych tynków ( i suchych tynków) gładkich bez
gruntowania, 2-krotne (farba szorowalna lateksowa do wys 1,2m)
248,620
Wyliczenie ilości robót:
(14,32+16,96-3*1+(16,94-2*1)*3-2,48*2*4+2,74*2*4)*1,2
1.3.11 1.C.11
ST.03.04.00
Wyliczenie ilości robót:
90,216
RAZEM:
90,216 m2
Drzwi zewnętrzne 1- i 2-skrzydłowe pełne (obsadzenie drzwi wraz z ościeżnicą) (EI30)
0,90*2,00*4
RAZEM:
1.3.12 1.C.12
ST.03.04.00
Wyliczenie ilości robót:
90,216
7,200
7,200 m2
7,200
Założenie na nowym miejscu okuć, drzwiowe: klamki z szyldami
4
1.3.13 1.C.13
ST.03.04.00
Wyliczenie ilości robót:
4,000
RAZEM:
4,000 szt
Naświetla fabrycznie wykończone, stałe, powierzchnia 0.20-0.25˙m2, farba ftalowa (EI30)
1*2,05*4
1.3.14 1.C.14
ST.03.04.00
Wyliczenie ilości robót:
RAZEM:
Dostawa siłownika napowietrzającego do drzwi D01 (sterowanie elektryczne)
1
1.3.15 1.C.15
ST.03.04.00
Wyliczenie ilości robót:
RAZEM:
Siłowniki elektryczne, montaż siłownika liniowego (napowietrzającego do drzwi D01)
1
1.3.16 1.C.16
ST.03.04.00
Wyliczenie ilości robót:
RAZEM:
Świetliki i klapy dymowe, do 1,5˙m2 (dostawa i montaż z siłownikiem elektrycznym)
1
RAZEM:
2015-07-24
4,000
8,200
8,200 m2
8,200
1,000
1,000 szt
1,000
1,000
1,000 szt
1,000
1,000
1,000 kpl
1,000
strona nr:
5
WYDZIELENIE POŻAROWE I ODDYMIANIE
KLATEK SCHODOWYCH BUDYNKU
BIUROWEGO
<-NR->
<-PODST->
Nr
<-KOD->
Kod pozycji
<-OPIS->
<-JEDN->
STWiOR
2
2.1
2.1.1
ZUZIA11 (C) Datacomp 1994-2014
(lic. 00053C7B)
Opis robót, wyliczenie ilości robót
Jm
ROBOTY PRZYGOTOWAWCZE I ROZBIÓRKOWE
2.A.1
ST.01.01.00
Wyliczenie ilości robót:
Zabezpieczenie stolarki okiennej i drzwiowej folią
RAZEM:
2.A.2
ST.01.01.00
Wyliczenie ilości robót:
2.A.3
ST.01.01.00
7,153
7,153 m2
7,153
68,432
68,432 m2
68,432
1,000
1,000 szt
1,000
0,185
0,185 m3
0,185
Zabezpieczenie podłóg folią
(33,401+31,772)*1,05
2.1.3
Ilość
KLATKA SCHODOWA NR 2
1,00*2,05+3*1,35*1,26
2.1.2
<-ILOSC->
RAZEM:
Wykucie z muru, ościeżnic stalowych lub krat okiennych, powierzchnia do 2˙m2 ( po
uprzednim demontażu drzwi)
Wyliczenie ilości robót:
1
RAZEM:
2.1.4
2.A.4
ST.01.01.00
Wyliczenie ilości robót:
Rozbiórki mechaniczne konstrukcji z cegieł
(1,33*2,51-0,9*2)*0,12
2.1.5
2.A.5
ST.01.01.00
Wyliczenie ilości robót:
RAZEM:
Rozbiórki lekkiej obudowy jednostronnej ścian bez ocieplenia (szklone I i II piętro)
2,77*2,9+2,77*2,9
2.1.6
2.A.6
ST.01.01.00
16,066
RAZEM:
16,066 m2
Najprostsze konstrukcje ścian i dachów - rozbiórka, szkielet ścian (PCV i drewniane I i II
piętro)
16,066
Wyliczenie ilości robót:
16,07
RAZEM:
2.1.7
2.A.7
ST.01.01.00
Wyliczenie ilości robót:
16,070
16,070 m2
16,070
Rozbiórki lekkiej obudowy jednostronnej dachu z ociepleniem
1,10*1,10*1,05
2.1.8
2.A.8
ST.01.01.00
1,271
RAZEM:
1,271 m2
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
transport samochodem samowyładowczym na odległość 1 km
1,271
Wyliczenie ilości robót:
(16,07+1,27)*0,1*1,4+0,19*1,2+1*2,05*0,1*1,3
2.1.9
2.A.9
ST.01.01.00
2,922
RAZEM:
2,922 m3
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
nakłądy uzupełniające na każdy dalszy rozpoczęty 1˙km ponad 1˙km transportu
2,922
Wyliczenie ilości robót:
2,92
RAZEM:
2.2
2.2.1
2,920
2,920 m3
2,920
PRACE BUDOWLANE KONSTRUKCYJNE
2.B.1
ST.01.01.00
Wykucia mechaniczne bruzd w konstrukcjach monolitycznych żelbetowych (wykucie gniazd
w wieńcu żelbetowym do osadzenia belek stalowych Bs1)
Wyliczenie ilości robót:
0,30*0,15*0,28*4
2.2.2
2.B.2
ST.02.01.01
0,050
RAZEM:
0,050 m3
Zbrojenie konstrukcji żelbetowych elementów, przygotowanie i montaż zbrojenia, elementy
budynków i budowli, pręty żebrowane (zbrojenie poduszek betonowych)
0,050
Wyliczenie ilości robót:
0,001*140*0,018
2.2.3
2.B.3
ST.02.01.02
Wyliczenie ilości robót:
RAZEM:
Układanie betonu w elementach konstrukcyjnych, betonowanie poduszek.
0,003
0,003 t
0,3*0,15*0,1*4
2.2.4
2.B.4
ST.02.02.00
0,018
RAZEM:
0,018 m3
Uzupełnienie sklepień płaskich Kleina, wciągnięcie i ułożenie belek stalowych (Belki Bs1 do
osadzenia na gotowych gniazdach)
0,003
0,018
Wyliczenie ilości robót:
2*3,17
2.2.5
2.B.5
ST.02.02.00
6,340
RAZEM:
6,340 m
Uzupełnienie sklepień płaskich Kleina, wciągnięcie i ułożenie belek stalowych (belki Bs2
przeznaczone do spawania)
6,340
Wyliczenie ilości robót:
2*1,22
RAZEM:
2015-07-24
2,440
2,440 m
strona nr:
2,440
6
WYDZIELENIE POŻAROWE I ODDYMIANIE
KLATEK SCHODOWYCH BUDYNKU
BIUROWEGO
<-NR->
Nr
2.2.6
<-PODST->
<-KOD->
Kod pozycji
STWiOR
2.B.6
ST.02.02.00
Wyliczenie ilości robót:
ZUZIA11 (C) Datacomp 1994-2014
(lic. 00053C7B)
<-OPIS->
<-JEDN->
Opis robót, wyliczenie ilości robót
Spawanie belek stalowych ponad 160˙mm (Belki Bs2)
Jm
<-ILOSC->
Ilość
2
2.2.7
2.B.7
ST.02.01.02
2,000
RAZEM:
2,000 szt
Zabetonowanie otworów w stropach i ścianach, otwory do 0,1˙m2, głębokość ponad 10˙cm
(zabetonowanie końców belek Bs1 w gniazdach)
2,000
Wyliczenie ilości robót:
4
2.2.8
2.B.8
ST.02.02.00
4,000
RAZEM:
4,000 szt
Mocowanie elementów za pomocą kotew mechanicznych, rozprężnych, ocynkowanych do
podłoża z cegły pełnej, kotwy łączące, średnica otworu 20 mm (kotwy do mocowania belek
stalowych do stropu żelbetowego wg projektu konstrukcji)
4,000
Wyliczenie ilości robót:
26
2.2.9
2.B.9
ST.01.01.00
26,000
RAZEM:
26,000 szt
Wykucia mechaniczne otworów w konstrukcjach monolitycznych żelbetowych (wykucie
otworu w stropie)
26,000
Wyliczenie ilości robót:
1,1*1,1*0,2
2.2.10 2.B.10
ST.01.01.00
0,242
RAZEM:
0,242 m3
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
transport samochodem samowyładowczym na odległość 1 km
0,242
Wyliczenie ilości robót:
(0,05+0,242)*1,3
2.2.11 2.B.11
ST.01.01.00
0,380
RAZEM:
0,380 m3
Wywiezienie gruzu z terenu rozbiórki przy mechanicznym załadowaniu i wyładowaniu,
nakłądy uzupełniające na każdy dalszy rozpoczęty 1˙km ponad 1˙km transportu
0,380
Wyliczenie ilości robót:
0,380
RAZEM:
2.3
2.3.1
0,380
0,380 m3
0,380
PRACE BUDOWLANE WYKOŃCZENIOWE
2.C.1
ST.02.03.00
Ściany murowane, budynków wielokondygnacyjnych z bloczków z betonu komórkowego
(kanał wywiewny na stropodachu żelbetowym gr.15cm EI60)
Wyliczenie ilości robót:
1,44*1,25*4
2.3.2
2.C.2
ST.03.02.00
7,200
RAZEM:
7,200 m3
Ścianki działowe GR gipsowo-kartonowe na rusztach metalowych, obustronnie 1-warstwowo,
profil U-100 (odporność ogniowa EI60)
7,200
Wyliczenie ilości robót:
2.3.3
2.C.3
ST.03.02.00
Wyliczenie ilości robót:
belki stalowe 1 warstwa
2.3.4
2.C.4
ST.03.02.00
(3,01+2*0,37)*2,51+(2,85+0,121+0,0525)*2,9+(3,01+2*0,0675)*2
*2,9+(3,01+2*0,0675)*2,75-0,9*2*5-1*2,05*5
25,820
RAZEM:
25,820 m2
Okładziny z płyt gipsowo-kartonowych (suche tynki gipsowe) na ścianach, słupach belkach i
ościeżach na zaprawie, pojedyncze, bez pasków, płyty grubości 12,5˙mm (belki stalowe 1
warstwa, odporność ogniowa EI60)
14,534
RAZEM:
14,534 m2
Okładziny z płyt gipsowo-kartonowych (suche tynki gipsowe) na ścianach, słupach belkach i
ościeżach na zaprawie, dodatek za drugą warstwę, płyty grubości 12,5˙mm (belki stalowe 2
warstwa, odporność ogniowa EI60)
25,820
(0,155+2*0,175)*(2*3,17+2*11,22)
14,534
Wyliczenie ilości robót:
(0,155+2*0,175)*(2*3,17+2*11,22)
2.3.5
2.C.5
ST.03.03.00
14,534
RAZEM:
14,534 m2
Gruntowanie podłoży, powierzchnie pionowe, preparatem Ceresit CT 17 lub równoważnym
(tynki wewnętrzne, suche tynki ściany)
Wyliczenie ilości robót:
ściany z ościeżnicami istniejących okien i
drzwi:
policzki (biegów):
ściany kanału nawiewnego z bloczków
(wewnątrz):
(2*5,59+2*2,77+2*5,89)*2,51-2*0,9*2-2*1*2,05+(16,96+3,21)*2,91*2,05*2-1*2,05*2-1*2,05+((16,96+3,49)*2,9-1*2,05*2-1*2,05*2-1,
26*1,35)*2+(16,96+3,49)*2,75-1*2,05*2-1*2,05*2-1,26*1,35+0,39*
(2*1,26+1,35)*3+0,425*(2*2,05+1)
0,89+0,83+0,73*6
1,44*1,25*4
RAZEM:
2015-07-24
14,534
263,918
6,100
7,200
277,218 m2
277,218
strona nr:
7
WYDZIELENIE POŻAROWE I ODDYMIANIE
KLATEK SCHODOWYCH BUDYNKU
BIUROWEGO
<-NR->
Nr
2.3.6
<-PODST->
Kod pozycji
2.C.6
<-KOD->
STWiOR
ST.03.03.00
Wyliczenie ilości robót:
sufit ostatniej kondygnacji:
biegi (spody):
spoczniki (spody):
2.3.7
2.C.7
ST.03.03.00
ZUZIA11 (C) Datacomp 1994-2014
(lic. 00053C7B)
<-OPIS->
<-JEDN->
Opis robót, wyliczenie ilości robót
Gruntowanie podłoży, powierzchnie poziome, preparatem Ceresit CT 17 lub równoważnym
(tynki wewnętrzne, suche tynki sufit)
Jm
14,607
33,401
31,772
RAZEM:
79,780 m2
Malowanie farbami emulsyjnymi wewnętrznych tynków ( i suchych tynków) gładkich bez
gruntowania, 2-krotne (farba akrylowa)
<-ILOSC->
Ilość
5,71*2,77-1,1*1,1
(3,05*2)*1,32+(3,24*2+3,37*4)*1,27
(1,27+1,23*3+(1,53+0,12)*1+(1,5+0,12)*3)*2,77
79,780
Wyliczenie ilości robót:
277,218+79,780-98,280
2.3.8
2.C.8
ST.03.03.00
258,718
RAZEM:
258,718 m2
Malowanie farbami emulsyjnymi wewnętrznych tynków ( i suchych tynków) gładkich bez
gruntowania, 2-krotne (farba szorowalna lateksowa do wys 1,2m)
258,718
Wyliczenie ilości robót:
2.3.9
2.C.9
ST.03.04.00
Wyliczenie ilości robót:
(17,32+5,62-0,9-1+16,96-3*1+(16,94-2*1)*3-2,48*2*4+2,74*2*4)*
1,2
98,280
RAZEM:
98,280 m2
Drzwi zewnętrzne 1- i 2-skrzydłowe pełne (obsadzenie drzwi wraz z ościeżnicą) (EI30)
0,90*2,00*5
RAZEM:
2.3.10 2.C.10
ST.03.04.00
Wyliczenie ilości robót:
98,280
9,000
9,000 m2
9,000
Założenie na nowym miejscu okuć, drzwiowe: klamki z szyldami
5
2.3.11 2.C.11
ST.03.04.00
Wyliczenie ilości robót:
5,000
RAZEM:
5,000 szt
Naświetla fabrycznie wykończone, stałe, powierzchnia 0.20-0.25˙m2, farba ftalowa (EI30)
1*2,05*5
2.3.12 2.C.12
ST.03.04.00
Wyliczenie ilości robót:
RAZEM:
Dostawa siłownika napowietrzającego do drzwi D01 (sterowanie elektryczne)
1
2.3.13 2.C.13
ST.03.04.00
Wyliczenie ilości robót:
RAZEM:
Siłowniki elektryczne, montaż siłownika liniowego (napowietrzającego do drzwi D01)
1
2.3.14 2.C.14
ST.03.04.00
Wyliczenie ilości robót:
RAZEM:
Świetliki i klapy dymowe, do 1,5˙m2 (dostawa i montaż z siłownikiem elektrycznym)
1
RAZEM:
2015-07-24
5,000
10,250
10,250 m2
10,250
1,000
1,000 szt
1,000
1,000
1,000 szt
1,000
1,000
1,000 kpl
1,000
strona nr:
8
