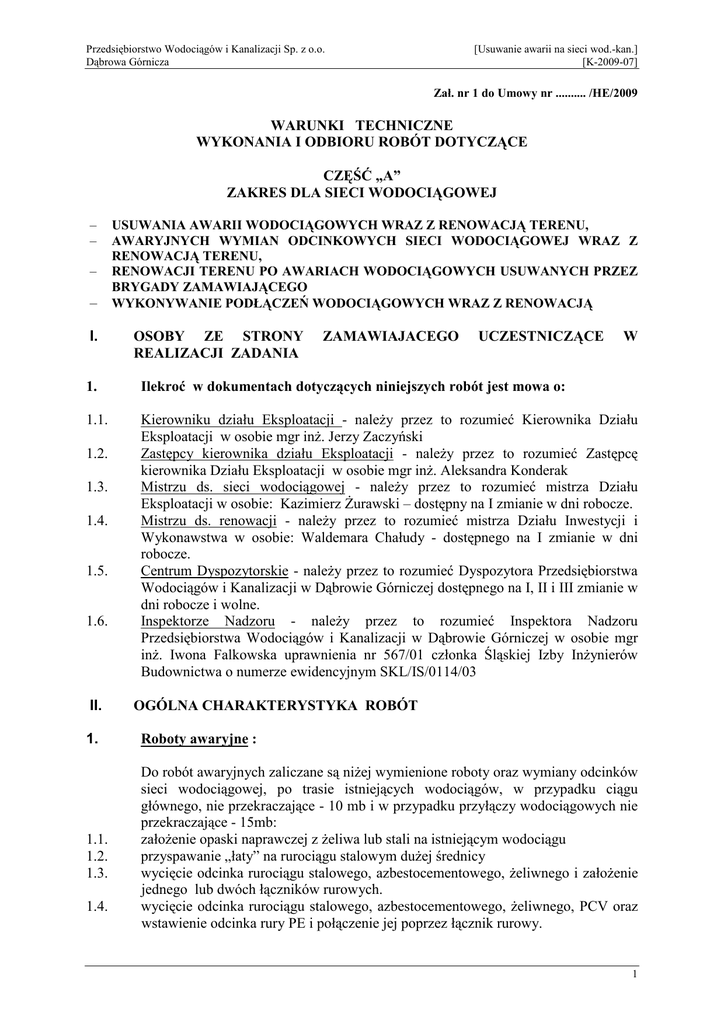

Warunki Techniczne – część 1

Transkrypt

Warunki Techniczne – część 1
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
Zał. nr 1 do Umowy nr .......... /HE/2009
WARUNKI TECHNICZNE
WYKONANIA I ODBIORU ROBÓT DOTYCZĄCE
CZĘŚĆ „A”
ZAKRES DLA SIECI WODOCIĄGOWEJ
–
–
–
–
I.
USUWANIA AWARII WODOCIĄGOWYCH WRAZ Z RENOWACJĄ TERENU,
AWARYJNYCH WYMIAN ODCINKOWYCH SIECI WODOCIĄGOWEJ WRAZ Z
RENOWACJĄ TERENU,
RENOWACJI TERENU PO AWARIACH WODOCIĄGOWYCH USUWANYCH PRZEZ
BRYGADY ZAMAWIAJĄCEGO
WYKONYWANIE PODŁĄCZEŃ WODOCIĄGOWYCH WRAZ Z RENOWACJĄ
OSOBY ZE STRONY
REALIZACJI ZADANIA
ZAMAWIAJACEGO
UCZESTNICZĄCE
W
1.
Ilekroć w dokumentach dotyczących niniejszych robót jest mowa o:
1.1.
Kierowniku działu Eksploatacji - naleŜy przez to rozumieć Kierownika Działu
Eksploatacji w osobie mgr inŜ. Jerzy Zaczyński
Zastępcy kierownika działu Eksploatacji - naleŜy przez to rozumieć Zastępcę
kierownika Działu Eksploatacji w osobie mgr inŜ. Aleksandra Konderak
Mistrzu ds. sieci wodociągowej - naleŜy przez to rozumieć mistrza Działu
Eksploatacji w osobie: Kazimierz śurawski – dostępny na I zmianie w dni robocze.
Mistrzu ds. renowacji - naleŜy przez to rozumieć mistrza Działu Inwestycji i
Wykonawstwa w osobie: Waldemara Chałudy - dostępnego na I zmianie w dni
robocze.
Centrum Dyspozytorskie - naleŜy przez to rozumieć Dyspozytora Przedsiębiorstwa
Wodociągów i Kanalizacji w Dąbrowie Górniczej dostępnego na I, II i III zmianie w
dni robocze i wolne.
Inspektorze Nadzoru - naleŜy przez to rozumieć Inspektora Nadzoru
Przedsiębiorstwa Wodociągów i Kanalizacji w Dąbrowie Górniczej w osobie mgr
inŜ. Iwona Falkowska uprawnienia nr 567/01 członka Śląskiej Izby InŜynierów
Budownictwa o numerze ewidencyjnym SKL/IS/0114/03
1.2.
1.3.
1.4.
1.5.
1.6.
II.
1.
1.1.
1.2.
1.3.
1.4.
OGÓLNA CHARAKTERYSTYKA ROBÓT
Roboty awaryjne :
Do robót awaryjnych zaliczane są niŜej wymienione roboty oraz wymiany odcinków
sieci wodociągowej, po trasie istniejących wodociągów, w przypadku ciągu
głównego, nie przekraczające - 10 mb i w przypadku przyłączy wodociągowych nie
przekraczające - 15mb:
załoŜenie opaski naprawczej z Ŝeliwa lub stali na istniejącym wodociągu
przyspawanie „łaty” na rurociągu stalowym duŜej średnicy
wycięcie odcinka rurociągu stalowego, azbestocementowego, Ŝeliwnego i załoŜenie
jednego lub dwóch łączników rurowych.
wycięcie odcinka rurociągu stalowego, azbestocementowego, Ŝeliwnego, PCV oraz
wstawienie odcinka rury PE i połączenie jej poprzez łącznik rurowy.
1
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
1.5.
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
1.16.
wymiana odcinka sieci PE poprzez połączenie nowego odcinka z rury PE złączkami
elektrooporowymi
naprawa zasuwy
wymiana zasuwy
naprawa hydrantu
wymiana hydrantu
zabudowa zasuwy, hydrantu lub innej armatury na istniejącej sieci
wymiana odcinka rurociągu wraz z zabudową zasuwy lub węzła zasuw
wymiana samonawiertki przyłączeniowej lub „siodełka” na istniejącym wodociągu
przyspawanie króćca kołnierzowego lub kołnierza zaślepiającego na wodociągu
stalowym
wymiana zasuwy lub usuwanie awarii na istniejącym wodociągu PE
z przywróceniem ciągłości taśmy sygnalizacyjnej gwarantującej uzyskanie sygnału.
inne roboty awaryjne z zastosowaniem nowoczesnych technologii naprawy sieci
wodociągowej
renowacje terenu po wykonanych robotach.
2.
Awaryjne wymiany odcinkowe obejmują:
2.1.
2.2.
2.3.
Awaryjne wymiany odcinków sieci wodociągowej po trasie istniejących
wodociągów (w wykopie otwartym lub metodą bezwykopową) wraz z istniejącymi
przyłączami po trasie istniejącego ruraŜu oraz odrębnie zlecane wymiany przyłącza,
po trasie istniejącego przyłącza, na rury PE wraz z wymianą istniejącej armatury
sieciowej i podłączeniowej wraz z podłączeniem do istniejącej sieci,
Wykonanie zaślepień lub likwidacji starego wodociągu wraz z utylizacją odpadów,
Renowację terenu po wykonanych robotach.
3.
Renowacje po awariach wykonywanych przez brygady Zamawiającego
3.1.
Zlecane roboty to renowacje terenów zielonych, chodników z kostki, płytek
chodnikowych, trylinki, bloczków betonowych, placów z płyt JUMBO, renowacje
nawierzchni asfaltobetonowych, w miejscach po usuniętej awarii wodociągowej.
Wykopy po awariach zasypane są przez Zamawiającego piaskiem.
W przypadku renowacji w nawierzchniach asfaltowych Wykonawca po wydobyciu
piasku z wykopu i docięciu nawierzchni asfaltowej (w razie takich ustaleń z
Zamawiającym) zasypuje wykop ponownie piaskiem z zagęszczeniem warstwami,
wykonuje warstwę odcinającą, podbudowę i nakładkę asfaltobetonową zgodnie z
wymogami związanymi z rodzajem nawierzchni.
Robotom tym mogą towarzyszyć dodatkowe prace jak np. naprawa ogrodzeń czy
elementów małej architektury.
1.6.
1.7.
1.8.
1.9.
1.10.
1.11.
1.12.
1.13.
1.14.
1.15.
3.2.
III.
WARUNKI OGÓLNE
1.
Wszystkie roboty ziemne naleŜy wykonywać zgodnie z Polskimi Normami,
przepisami BHP, Warunkami technicznymi wykonania i odbioru robót budowlano –
montaŜowych i innymi obowiązującymi przepisami.
2.
Roboty montaŜowe naleŜy wykonywać zgodnie z zaleceniami przedstawiciela
Zamawiającego, Polskimi Normami, przepisami BHP, Warunkami technicznymi
2
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
wykonania i odbioru robót budowlano – montaŜowych, instrukcją montaŜu
dostarczaną przez producentów rur i kształtek.
3.
Roboty renowacyjne naleŜy wykonywać zgodnie z zaleceniami przedstawiciela
Zamawiającego, Polskimi Normami, przepisami BHP, Ogólnymi specyfikacjami
technicznymi Generalnej Dyrekcji Dróg Publicznych dla robót drogowych i innymi
obowiązującymi przepisami.
4.
Wykonawca zobowiązany jest do przedłoŜenia do Centrum Dyspozytorskiego, do
dnia 28 kaŜdego miesiąca, miesięcznego harmonogramu całodobowych dyŜurów
kierowników robót wraz z podaniem danych personalnych oraz nr telefonów
kontaktowych na miesiąc następny, oraz składać kaŜdorazowo raporty pracy z
wykonywanych awarii wodociągowych.
5.
Wykonawca ponosi pełną odpowiedzialność za właściwe oznakowanie
i zabezpieczenie miejsca wykonywania robót zgodnie z obowiązującymi przepisami.
6.
Wykonawca zobowiązany jest do prowadzenia Dziennika budowy i KsiąŜki
obmiarów, które winny znajdować się zawsze u Kierownika budowy.
7.
Obmiar w KsiąŜce obmiarów potwierdza:
7.1.
Mistrz ds. sieci wodociągowej - na roboty związane z usuwaniem awarii
wodociągowych i awaryjnych wymian odcinkowych sieci wodociągowej.
Mistrz ds. renowacji - na roboty związane z renowacjami terenu po awariach
wodociągowych i awaryjnych wymianach odcinkowych sieci wodociągowej.
7.2.
8.
Wykonawca przystępuje do robót w pełnej gotowości materiałowej i sprzętowej.
9.
KaŜde uszkodzenie na czynnej sieci wodociągowej lub kanalizacyjnej
zgłosić natychmiast do Centrum Dyspozytorskiego.
10.
Za straty, spowodowane awarią powstałą w wyniku robót wykonywanych przez
Wykonawcę, z tytułu :
10.1.
10.2.
10.3.
10.4.
10.5.
10.6.
awaryjnego wycieku wody,
dowozu wody beczkowozami
uszkodzenia sieci wodociągowej lub kanalizacyjnej
pracy monterów i sprzętu Zamawiającego przy usunięciu awarii oraz ich napraw
zalania ściekami
odpompowywania ścieków
obciąŜony zostanie Wykonawca (zgodnie z kalkulacjami Zamawiającego ).
11.
Koszty za uszkodzenie sieci wodociągowej, gazowej, c.o., telekomunikacyjnej,
energetycznej, itp., a spowodowane uszkodzeniami w wyniku robót wykonywanych
przez Wykonawcę, ponosi Wykonawca
12.
Koszty za nieuzasadnione (bez pisemnej zgody Zamawiającego) wydłuŜenie okresu
zajęcia pasa drogi ponosi Wykonawca.
13.
Mając na uwadze prowadzoną unifikację posiadanych środków trwałych przez
Zamawiającego, podczas realizacji Zamówienia naleŜy alternatywnie wykorzystać
materiały wymienionych poniŜej producentów:
13.1.
13.2.
13.3.
WAVIN; ZINPLAST; MABOTOURLEN; GAMRAT (rury)
WAVIN; GEORG FISCHER; ZINPLAST; GLYNWED (kształtki) .
SANIT GOBAIN, JAFAR; HAWLE, TYCO WATERWORKS (PUS-PAS);
(armatura)
naleŜy
3
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
Dopuszcza się zastosowanie materiałów równowaŜnych, umoŜliwiających
wykonanie zadania zgodnie z obowiązującymi Normami i Prawem Budowlanym
(za zgodą Zamawiającego).
14.
KaŜdorazowo po zakończeniu robót Wykonawca zobowiązany jest dostarczyć
certyfikaty/deklaracje zgodności na zabudowane materiały.
15.
Wykonawca zobowiązany jest do zabudowania, w sposób trwały, tabliczek
domiarowych z naniesionymi domiarami do istniejącego uzbrojenia sieci. Opis
tabliczek winien zostać dokonany w sposób umoŜliwiający wieloletni odczyt (np.
poprzez wytłoczenie napisu na tabliczkach metalowych lub zastosowanie tabliczek
z tworzywa sztucznego z wymiennymi cyframi) . Wzór opisu określi Zamawiający
po zawarciu umowy.
IV.
WARUNKI SZCZEGÓŁOWE DLA AWARII WODOCIĄGOWYCH
1.
Wykonawca, po otrzymaniu od Zamawiającego zlecenia telefonicznego, przystępuje
do robót ziemnych w czasie określonym w ofercie, nie dłuŜszym jednak niŜ 4
godzin, po uprzednim:
1.1.
zgłoszeniu się do siedziby Zamawiającego w celu otrzymania, z Centrum
Dyspozytorskiego mapy z zaznaczonym miejscem awarii, orientacyjnym
przebiegiem uzbrojenia oraz z zaznaczonymi zasuwami, wytypowanymi do
zamknięcia wody. W przypadku wystąpienia tzw. ukrytego wycieku, Wykonawca
rozpoczyna prace po wskazaniu potencjalnego miejsca awarii przez brygadę
diagnostyczną Zamawiającego bezpośrednio w terenie.
przekazaniu, odpowiednio przez Mistrza ds. sieci wodociągowej lub Centrum
Dyspozytorskiego, decyzji o miejscu zamknięcia wody lub zmniejszeniu napływu
wody w rurociągu oraz wskazaniu, kto dokonuje tej czynności (Zamawiający czy
Wykonawca). JeŜeli zamknięcia wody, zgodnie z ustaleniami, dokonuje
Wykonawca – na Kierowniku budowy, po zamknięciu wody, spoczywa obowiązek
natychmiastowego powiadomienia o tym fakcie Centrum Dyspozytorskie.
uzyskaniu z Centrum Dyspozytorskiego wykazu odbiorców, których Wykonawca
zobowiązany jest powiadomić o ewentualnych brakach wody przed rozpoczęciem
robót
orientacyjnym wskazaniu przebiegu uzbrojenia podziemnego, nieodpłatnie przez
brygadę diagnostyczną Zamawiającego bezpośrednio w terenie.
rozpoczęciu procedury uzyskiwania uzgodnień z właścicielami istniejącego
uzbrojenia m.in. z Zakładem Energetycznym, Urzędem Telekomunikacyjnym
i Górnośląskim Zakładem Gazowniczym.
Zamawiający nie ponosi odpowiedzialności za informacje o uzbrojeniu terenu
w miejscu wystąpienia awarii. Wykonawca zobowiązany jest do uzyskania
uzgodnień branŜowych z właścicielami istniejącego uzbrojenia.
uzyskaniu zgody na wejście w teren, od właścicieli działek innych niŜ Gmina (np.
Spółdzielnie Mieszkaniowe, Wspólnoty Mieszkaniowe, Przedsiębiorstwa,
właściciele prywatni itp.).
1.2.
1.3.
1.4.
1.5.
1.6.
2.
Przed rozpoczęciem robót, Zamawiający zgłasza do Miejskiego Zarządu Ulic
i Mostów w Dąbrowie Górniczej (a w dni wolne do Miejskiego Ośrodka
Dyspozycyjnego) wejście Wykonawcy w pas drogowy.
4
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
3.
Wykonawca zobowiązany jest do zabezpieczenia miejsca awarii w pasie drogowym,
zgodnie z dostarczonym przez Zamawiającego zatwierdzonym „Projektem zmiany
organizacji ruchu przy usuwaniu awarii”.
4.
W dni wolne od pracy, w przypadkach stwarzających zagroŜenie, Wykonawca
zobowiązany jest rozpocząć roboty bez zgody właścicieli terenu (poza własnością
prywatną), ze szczególną ostroŜnością i zachowaniem przepisów BHP.
5.
Po odkryciu miejsca awarii Wykonawca dokonuje ustaleń z Mistrzem ds. sieci
wodociągowej lub z Centrum Dyspozytorskim zakresu, sposobu oraz czasu trwania
wstrzymania dostawy wody i usunięcia awarii (z podziałem na czas dla robót
montaŜowych i czas całkowitego zakończenia robót łącznie z renowacją). W/w
ustalenia Zamawiający potwierdza wpisem do Dziennika budowy. Czasy te oraz
zakresy traktowane będą jako umowne i stosowane do nich będą przepisy o karach
umownych.
6.
W przypadku konieczności dokonania zmian ustalonego sposobu lub zakresu
usuwania awarii, Wykonawca zobowiązany jest do natychmiastowego zgłoszenia
telefonicznego do Centrum Dyspozytorskiego powyŜszego faktu oraz dokonania
ponownych ustaleń potwierdzonych wpisem do Dziennika budowy przez Mistrza ds.
sieci wodociągowej.
7.
W przypadku zagroŜenia wydłuŜenia czasu zamknięcia wody Wykonawca
zobowiązany jest natychmiast po stwierdzeniu tego faktu powiadomić Centrum
Dyspozytorskie
8.
Po zakończeniu robót instalacyjnych i przepłukaniu sieci (hydrantami wskazanymi
przez Mistrza lub Dyspozytora Zamawiającego), przed zasypaniem wodociągu,
Wykonawca zobowiązany jest do telefonicznego zgłoszenia niniejszego faktu,
odpowiednio Mistrzowi ds. sieci wodociągowej lub do Centrum Dyspozytorskiego.
9.
Po dokonaniu odbioru robót i uzyskaniu zgody przez Zamawiającego na zasypanie
wykopu, strony ustalają zakres robót renowacyjnych, potwierdzając powyŜsze
wpisem, dokonanym przez Mistrza ds. sieci wodociągowej do Dziennika budowy.
10.
Końcowy odbiór poszczególnych robót, które były potwierdzone odrębnymi
zleceniami, następuje po zakończeniu całości prac wraz z renowacją - poprzez
podpisanie bezusterkowego, końcowego protokołu odbioru robót przez Kierownika
lub Zastępcę kierownika działu (druk Zamawiającego).
11.
Wykonawca, w ciągu trzech dni roboczych od zakończenia robót, zobowiązany jest
do dostarczenia Zamawiającemu, następujących dokumentów:
11.1.
protokołu Zdawczo – odbiorczego Miejskiego Zarządu Ulic i Mostów w Dąbrowie
Górniczej, stwierdzającego prawidłowość wykonanych robót,
11.2.
raportu dziennego z wykonanej awarii (wzór w załączeniu).
11.3.
protokołu potwierdzającego przez właściciela posesji lub administratora terenu,
bezusterkowe wykonanie renowacji terenu
11.4.
dokumentu gwarancyjnego,
11.5.
rysunku powykonawczego, wykonanego na planie sytuacyjnym dostarczonym przez
Zamawiającego, który winien zawierać :
11.5.1. zakres wykonanych prac wraz z podstawowym opisem (t.j. średnica wodociągu,
rodzaj materiału i zamontowanej armatury, głębokość posadowienia
5
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
11.5.2.
V.
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
domiary do armatury i punktów załamań na wodociągu, do dwóch punktów stałych
w terenie wraz z lokalizacją uzbrojenia obcego z określeniem jego rodzaju ,
średnicy, głębokości ułoŜenia
WARUNKI
SZCZEGÓŁOWE
DLA
AWARYJNYCH
ODCINKOWYCH SIECI WODOCIAGOWEJ
WYMIAN
1.
Wykonawca, po otrzymaniu od Zamawiającego pisemnego zlecenia, przystępuje do
robót ziemnych w czasie określonym w przedmiotowym zleceniu, po uprzednim:
1.1.
zgłoszeniu się do siedziby Zamawiającego w celu otrzymania, od Kierownika
działu:
uzyskaniu uzgodnień branŜowych
rozeznaniu zaproponowanej trasy wymiany odcinka sieci wodociągowej z podaniem
propozycji rozwiązań technicznych
dokumentu
potwierdzającego
moŜliwość
realizacji
zadania
zgodnie
z obowiązującym Prawem Budowlanym
lub
w przypadku konieczności przystąpienia do realizacji zlecenia w trybie
natychmiastowym określonego pisemnie orientacyjnego zakresu robót;
w przypadku prowadzenia prac w pasie drogowym Wykonawca przystępuje do
prac po uzyskaniu decyzji zatwierdzającej projekt organizacji ruchu oraz zgody
na wejście w teren (zgłoszenie do Miejskiego Zarządu Ulic i Mostów w Dąbrowie
Górniczej zamiaru wejścia Wykonawcy w pas drogowy) na podstawie materiałów
określonych w punkcie 1.1
po przekazaniu placu budowy i ustaleniu czasu całkowitego zakończenia robót
(łącznie z renowacją) potwierdzonego wpisem do Dziennika budowy. Czasy te
traktowane będą jako umowne i stosowane do nich będą przepisy o karach
umownych.
zgłoszeniu o nadzory do właścicieli istniejącego uzbrojenia
zgłoszeniu firmie geodezyjnej, działającej na zlecenie Zamawiającego, rozpoczęcie
prac związanych z wymianą odcinkową sieci wodociągowej.
1.1.1.
1.1.2.
1.1.3.
1.1.4.
1.2.
1.3.
1.4.
1.5.
2.
Przed rozpoczęciem robót, Wykonawca zobowiązany jest do zabezpieczenia miejsca
w pasie drogowym, zgodnie z zatwierdzonym „Projektem zmiany organizacji
ruchu”.
3.
Wykonawca zobligowany jest dopilnować wykonanie pomiarów geodezyjnych
przed zasypaniem wykopów, oraz przed odbiorem robót uzyskać od geodety operat
geodezyjny, w celu dołączenia go do materiałów odbiorowych zadania (zgodnie ze
zleceniem). Za wykonane operaty geodezyjne kosztami obciąŜany jest Zamawiający
4.
W przypadku konieczności rozszerzenia zakresu oraz zmiany sposobu wykonania
robót Wykonawca dokona odpowiednich uzgodnień z Kierownikiem lub zastępcą
kierownika działu w formie protokołu konieczności (druk Zamawiającego). Za
koszty związane z nieuzasadnionym (samowolnym) rozszerzeniem prac przy
awaryjnych wymianach odcinkowych obciąŜany zostanie Wykonawca
5.
Po zakończeniu robót instalacyjno-montaŜowych i uzyskaniu pozytywnego wyniku
z próby ciśnienia Wykonawca uzyskuje zgodę na zasypanie wykopu od Mistrza ds.
sieci wodociągowej.
6
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
6.
Odbiór zleconych prac :
6.1.
Po zakończeniu wszystkich robót składających się na przedmiot zlecenia, oraz
po sprawdzeniu osiągnięcia parametrów technicznych, Wykonawca zgłosi pisemnie
(faxem) gotowość robót do odbioru.
W ciągu 4 dni roboczych od daty zgłoszenia przez Wykonawcę gotowości do
odbioru, Kierownik działu potwierdzi lub zaprzeczy ten fakt w „Dzienniku
Budowy”. Potwierdzenie gotowości do odbioru traktowane będzie jako termin
zakończenia prac zgodnie z Umową nr......IN/HE/2009 §1 pkt 2e
Po potwierdzeniu gotowości do odbioru przez Kierownika działu w ciągu 3 dni
roboczych następuje odbiór końcowy.
Warunkiem przystąpienia do odbioru końcowego jest przedstawienie
następujących dokumentów
dokument gwarancyjny potwierdzający gwarancję jakości zgodnie z umową.
dokumentację powykonawczą (rysunek powykonawczy uwzględniający wszelkie
domiary do punktów stałych wraz z rozrysowanymi szczegółami włączeń,
kolizji itp.).
szkice geodezyjne wraz z dyskietką ze współrzędnymi charakterystycznych punktów
w pliku TXT.
mapę w skali 1: 1000 (z potwierdzeniem naniesienia na zasoby miasta).
wyniki bakteriologicznego badania wody.
protokoły z prób ciśnienia
protokół z poprawności działania sygnału taśmy
protokół sprawności zasuw i hydrantów.
protokół wykonania odcięć i zaślepień.
certyfikaty/deklaracje zgodności na zabudowane materiały.
oświadczenie kierownika budowy
dziennik budowy.
protokół zdawczo – odbiorczy na zajęcie pasa drogowego.
protokół prób zagęszczenia gruntu i nośności podbudowy.
w przypadku realizacji zadania z rur PE protokół zgrzewów;
oświadczenia właścicieli posesji o nie wnoszeniu uwag do wykonywanych prac
i wykonanej renowacji terenu.
oświadczenie właścicieli i uŜytkowników sieci podziemnych o nienaruszeniu ich
zasobów.
dokumenty potwierdzające składowanie odpadów powstałych w trakcie realizacji
przedmiotowego zadania
wszelkie inne dokumenty wymagane umową lub odrębnymi przepisami.
potwierdzoną KsiąŜkę obmiarów i kosztorys powykonawczy
Końcowy odbiór poszczególnych robót (potwierdzonych odrębnymi zleceniami)
następuje po zakończeniu całości prac i dostarczeniu wymaganych dokumentów poprzez podpisanie bezusterkowego, końcowego protokołu odbioru robót (druk
Zamawiającego).
Jeśli Kierownik działu lub jego zastępca zawiadomi Wykonawcę wpisem do
dziennika budowy o zleceniu nadzoru nad wykonywanymi robotami dla Inspektora
nadzoru, Wykonawca zobowiązany jest do stałego kontaktu z Inspektorem nadzoru
w celu umoŜliwienia mu działania zgodnie z Art. 25 i Art. 26 Prawa Budowlanego.
6.2.
6.3.
6.4.
6.4.1.
6.4.2.
6.4.3.
6.4.4.
6.4.5.
6.4.6.
6.4.7.
6.4.8.
6.4.9.
6.4.10.
6.4.11.
6.4.12.
6.4.13.
6.4.14.
6.4.15.
6.4.16.
6.4.17.
6.4.18.
6.4.19.
6.4.20.
6.5.
6.6.
7
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
VI.
[Usuwanie awarii na sieci wod.-kan.]
[K-2009-07]
WARUNKI SZCZEGÓŁOWE DLA RENOWACJI PO AWARIACH
WODOCIĄGOWYCH WYKONYWANYCH PRZEZ BRYGADY PWIK
1.
Zamawiający zleca telefonicznie roboty renowacyjne po awariach wodociągowych i
potwierdza je w ciągu pięciu dni roboczych pisemnym zleceniem.
2.
Wykop jest zasypany piaskiem przez brygadę Zamawiającego
3.
Zakres robót i czas ich wykonania, Kierownik robót uzgadnia w terenie z Mistrzem
ds. renowacji, wpisując ustalenia w Dzienniku budowy, przy czym naleŜy:
-
-
nie później niŜ do 24 godzin po wpisie do dziennika budowy wykop zagęścić
piaskiem na głębokość 1m i wykonać podbudowę z tłucznia pod asfalt lub inną
nawierzchnię zgodnie z ustaleniami w zleceniu.
nie później niŜ do 5 dni po wpisie do dziennika budowy dokonać zaasfaltowania
lub wykonać nawierzchnię ustaloną w zleceniu.
4.
Czasy te oraz zakresy traktowane będą jako umowne i stosować się będą do nich
przepisy o karach umownych.
5.
Zgłoszenia zajęcia pasa drogowego do Miejskiego Zarządu Ulic i Mostów w
Dąbrowie Górniczej dokonuje Zamawiający.
6.
Wykonawca przystępuje do wykonania renowacji. Od tego momentu przejmuje
odpowiedzialność za zabezpieczenie i oznakowanie wykopów zgodnie z
obowiązującymi przepisami. Zastałe w terenie oznakowanie przekazuje do warsztatu
Działu Eksploatacji, wskazanego przez Zamawiającego.
7.
Zakończenie robót zgłasza Wykonawca wpisem do Dziennika budowy i dostarcza,
w ciągu 3 dni roboczych, Zamawiającemu następujące dokumenty:
7.1.
protokół zdawczo – odbiorczy Miejskiego Zarządu Ulic i Mostów w Dąbrowie
Górniczej,
protokoły innych właścicieli terenu o nie wnoszeniu uwag do wykonanej renowacji,
dokument gwarancyjny i certyfikaty/deklaracje zgodności na zastosowane materiały
potwierdzoną przez Mistrza ds. renowacji KsiąŜkę obmiarów.
7.2.
7.3.
7.4.
8.
W przypadku konieczności rozszerzenia zakresu robót Wykonawca dokona nowych
ustaleń z Mistrzem ds. renowacji i uzyska potwierdzenie Kierownika działu lub jego
zastępcy (wpis do Dziennika budowy)
9.
Końcowy odbiór poszczególnych robót (potwierdzonych odrębnym zleceniem)
następuje po zakończeniu całości prac i dostarczeniu wymaganych dokumentów:
9.1.
9.2.
protokół odbioru robót przez MZUM
protokół odbioru robót podpisany przez Zamawiającego oraz właściciela terenu na
którym prowadzone były prace renowacyjne
10.
W okresie zimowym renowacje naleŜy wykonywać zgodnie z zał. nr 1
ZAMAWIAJĄCY :
WYKONAWCA :
8
