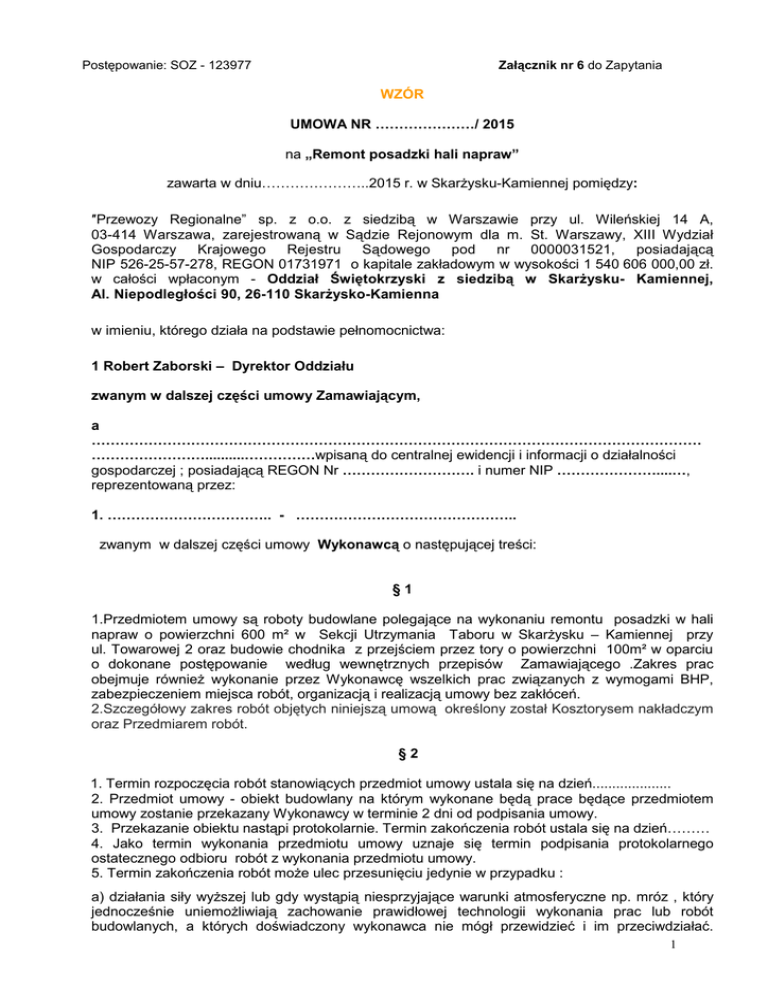

Umowa o roboty budowlane

Transkrypt

Umowa o roboty budowlane
Postępowanie: SOZ - 123977
Załącznik nr 6 do Zapytania
WZÓR
UMOWA NR …………………/ 2015
na „Remont posadzki hali napraw”
zawarta w dniu…………………..2015 r. w SkarŜysku-Kamiennej pomiędzy:
″Przewozy Regionalne” sp. z o.o. z siedzibą w Warszawie przy ul. Wileńskiej 14 A,
03-414 Warszawa, zarejestrowaną w Sądzie Rejonowym dla m. St. Warszawy, XIII Wydział
Gospodarczy Krajowego Rejestru Sądowego pod nr 0000031521,
posiadającą
NIP 526-25-57-278, REGON 01731971 o kapitale zakładowym w wysokości 1 540 606 000,00 zł.
w całości wpłaconym - Oddział Świętokrzyski z siedzibą w SkarŜysku- Kamiennej,
Al. Niepodległości 90, 26-110 SkarŜysko-Kamienna
w imieniu, którego działa na podstawie pełnomocnictwa:
1 Robert Zaborski – Dyrektor Oddziału
zwanym w dalszej części umowy Zamawiającym,
a
…………………………………………………………………………………………………………………
……………………..........……………wpisaną do centralnej ewidencji i informacji o działalności
gospodarczej ; posiadającą REGON Nr ………………………. i numer NIP …………………....…,
reprezentowaną przez:
1. …………………………….. - ………………………………………..
zwanym w dalszej części umowy Wykonawcą o następującej treści:
§1
1.Przedmiotem umowy są roboty budowlane polegające na wykonaniu remontu posadzki w hali
napraw o powierzchni 600 m² w Sekcji Utrzymania Taboru w SkarŜysku – Kamiennej przy
ul. Towarowej 2 oraz budowie chodnika z przejściem przez tory o powierzchni 100m² w oparciu
o dokonane postępowanie według wewnętrznych przepisów Zamawiającego .Zakres prac
obejmuje równieŜ wykonanie przez Wykonawcę wszelkich prac związanych z wymogami BHP,
zabezpieczeniem miejsca robót, organizacją i realizacją umowy bez zakłóceń.
2.Szczegółowy zakres robót objętych niniejszą umową określony został Kosztorysem nakładczym
oraz Przedmiarem robót.
§2
1. Termin rozpoczęcia robót stanowiących przedmiot umowy ustala się na dzień....................
2. Przedmiot umowy - obiekt budowlany na którym wykonane będą prace będące przedmiotem
umowy zostanie przekazany Wykonawcy w terminie 2 dni od podpisania umowy.
3. Przekazanie obiektu nastąpi protokolarnie. Termin zakończenia robót ustala się na dzień………
4. Jako termin wykonania przedmiotu umowy uznaje się termin podpisania protokolarnego
ostatecznego odbioru robót z wykonania przedmiotu umowy.
5. Termin zakończenia robót moŜe ulec przesunięciu jedynie w przypadku :
a) działania siły wyŜszej lub gdy wystąpią niesprzyjające warunki atmosferyczne np. mróz , który
jednocześnie uniemoŜliwiają zachowanie prawidłowej technologii wykonania prac lub robót
budowlanych, a których doświadczony wykonawca nie mógł przewidzieć i im przeciwdziałać.
1
W takim przypadku Wykonawca jest zobowiązany zawiadomić Zamawiającego zgodnie z § 7
ust.12 niniejszej umowy.
b) gdy Zamawiający zleci roboty dodatkowe a Wykonawca przyjmie je do realizacji w terminie
przekraczającym termin zakończenia robót określony w Umowie. PowyŜsze okoliczności
skutkujące przesunięciem terminu zakończenia robót muszą zostać potwierdzone stosownym
protokołem zlecenia robót dodatkowych.
c) w sytuacji, o której mowa w pkt a i b) powyŜej termin zakończenia robót Strony potwierdzą w
aneksie do Umowy przy czym pierwotny termin zakończenia robót zostanie przesunięty jedynie
o czas niezbędny do zakończenia robót dodatkowych lub czas występowania niesprzyjających
warunków atmosferycznych wskazanych w literze a) powyŜej.
6. Wykonawca oświadcza, Ŝe dokonał szczegółowego przeglądu frontu robót i potwierdza
moŜliwość wykonania przedmiotu Umowy w terminach wymienionych w ust 3 tego paragrafu.
§3
1. Wykonawca zobowiązuje się do:
a)Przejęcia i następnie zdania obiektu budowlanego i przygotowania realizacji przedmiotu umowy
łącznie z wykonaniem robót tymczasowych koniecznych dla realizacji robót podstawowych, w tym
w szczególności:
-wyposaŜenia zaplecza budowy we wszystkie sprzęty niezbędne w robotach budowlanych. Pod
pojęciem „sprzęt” rozumie się wszystkie maszyny, środki transportu, drobny sprzęt i przedmioty
z urządzeniami do budowy, konserwacji i obsługi, potrzebne dla zgodnej z umową realizacji robót
budowlanych. Przygotowania stanowisk składowania materiałów;
- utrzymania terenów przekazanych Wykonawcy w naleŜytym stanie i usuwania na bieŜąco
zbędnych materiałów, odpadów i śmieci, zgodnie z obowiązującymi przepisami o utylizacji
odpadów. Usunięcia poza teren budowy wszelkich urządzeń tymczasowego zaplecza itp. oraz
uporządkowania całego terenu budowy i miejsca prowadzenia robót, pozostawienia terenu budowy
i terenów przyległych w stanie czystym po zakończeniu prowadzenia robót budowlanych.
Czynności te wykonane zostaną w terminie do dnia odbioru końcowego.
b) wykonania robót objętych niniejszą umową zgodnie z Kosztorysem nakładczym, zgodnie
z Prawem budowlanym z normami, katalogami oraz ze sztuką budowlaną, zasadami współczesnej
wiedzy technicznej i prawem polskim – w zakresie objętym przedmiotem umowy.
c) dostarczenia wszystkich materiałów niezbędnych do zrealizowania przedmiotu umowy;
d) transportu materiałów ze składowiska do miejsca zamontowania;
e) ubezpieczenia się w Zakładzie Ubezpieczeniowym od dnia rozpoczęcia robót w następującym
zakresie:
- roboty, obiekty, budowle, urządzenia, mienie ruchome związane z prowadzeniem robót -od ognia,
huraganu, powodzi, zalania i innych zdarzeń losowych,
- odpowiedzialność cywilna kontraktowa i deliktowa w pełnym zakresie za szkody powstałe z winy
Wykonawcy i Jego pracowników oraz w następstwie nieszczęśliwych wypadków, dotyczących
pracowników Wykonawcy lub osób trzecich, powstałe w związku z prowadzonymi robotami, w tym
takŜe ruchem pojazdów mechanicznych.
Wykonawca ma obowiązek potwierdzenia tego ubezpieczenia poprzez przekazanie kopi polisy
ubezpieczeniowej, z której będzie wynikał zakres ubezpieczenia w terminie objęcia terenu budowy.
f) zapewnienia niezbędnego zabezpieczenia placu budowy i robót oraz wykonania wszelkich
zabezpieczeń i montaŜu urządzeń związanych z BHP na budowie w tym: oznaczenia terenu
budowy (tablica informacyjna, ogłoszenie itp.) lub innego miejsca, na którym, pod którym lub przez
który mają być prowadzone roboty budowlane lub tymczasowe oraz wszelkie inne tereny i miejsca,
udostępnione przez Zamawiającego Wykonawcy jako miejsce pracy, które mogą stanowić część
placu budowy,
g) transportu i utylizowania we własnym zakresie odpadów powstałych w wyniku prowadzonych
robót. Nie dopuszcza się ich składowania na śmietniku przynaleŜnym do remontowanego miejsca;
h) przekazania przedstawicielowi Zamawiającego materiałów wskazanych do odzysku przez
Inspektora nadzoru;
2
i) zrealizowania całości robót objętych przedmiotem umowy siłami własnymi. Zamawiający nie
dopuszcza zlecenia podwykonania niniejszej umowy;
j) wszystkie osoby wyznaczone do realizacji niniejszej umowy posiadają
odpowiednie
kwalifikacje oraz przeszkolenia i uprawnienia wymagane przepisami prawa budowlanego,
przepisami BHP, a takŜe będą wyposaŜone w sprzęt ochrony osobistej;
k) Wykonawca bierze na siebie pełną odpowiedzialność za działania osób, którymi będzie się
posługiwał przy wykonywaniu przedmiotu umowy;
l)przedstawienia kompletu dokumentów koniecznych do odbioru robót wraz z dokumentacją
powykonawczą;
2.Wykonawca wykona prace z materiałów własnych/zakupionych na rachunek inwestora i przy
uŜyciu własnych maszyn, sprzętu, narzędzi i innych potrzebnych przyrządów.
3.Materiały uŜyte do wykonania prac muszą odpowiadać co do jakości wymogom wyrobów
dopuszczalnych do obrotu i stosowania w budownictwie, określonym w art.10 ustawy Prawo
budowlane i w Polskich Normach oraz Standardzie. Na Ŝądanie Inspektora Nadzoru Wykonawca w
terminie 5 dni roboczych od dnia otrzymania zawiadomienia, zobowiązany jest dostarczyć
odpowiednie dowody jakości oraz faktury zakupu.
4.Wykonawca ponosi wszelką pełną odpowiedzialność odszkodowawczą jak i odpowiedzialność
cywilną za szkody mogące powstać u Zamawiającego, w tym jego pracowników jak i osób trzecich
wskutek podejmowanych prac objętych przedmiotem umowy. Odpowiedzialność obejmuje
powstanie szkód w skutek działań podejmowanych przez Wykonawcę jak i wskutek braku tych
działań poprzez brak zabezpieczenia czy inne zaniedbania związane z wykonywaniem przedmiotu
budowy w tym równieŜ nieszczęśliwy wypadek.
§4
1. Zamawiający zobowiązuje się do:
a) protokólarnego przekazania obiektu budowlanego ;
b) dokonania odbioru końcowego przedmiotu umowy na zasadach określonych w § 7 niniejszej
Umowy;
c) zapłaty wynagrodzenia za wykonanie przedmiotu umowy na zasadach określonych w § 6 .
2.Zamawiający nie ponosi odpowiedzialności za mienie Wykonawcy zgromadzone w miejscu
składowania oraz na terenie wykonywanych robót.
2.
a)
b)
c)
Zamawiający zastrzega sobie moŜliwość :
wstrzymania robót stosownie do zaleceń Inspektora nadzoru budowlanego,
skrócenia czasu realizacji przedmiotu Umowy w porozumieniu z Wykonawcą,
wprowadzenia robót zamiennych w ramach danych obiektów, jeŜeli podczas wykonywania
robót wystąpi taka okoliczność.
§5
1. Nadzór ze strony Zamawiającego nad właściwym wywiązaniem się ze zobowiązań umownych
będzie sprawować Inspektor nadzoru w osobie …......................................... tel. …............................
e-mail................................... będący członkiem Izby InŜynierów Budownictwa o nr ewidencyjnym
……………………………… i posiadający wymagane ubezpieczenie od odpowiedzialności
cywilnej. Inspektor Nadzoru jest uprawniony do wydawania Wykonawcy poleceń związanych
z jakością i ilością robót, które są niezbędne do prawidłowego wykonywania przedmiotu umowy.
2. Nadzór ze strony Wykonawcy nad prawidłowym wywiązaniem się ze zobowiązań Umowy
będzie sprawować
Kierownik Budowy w osobie …………………………… posiadający
uprawnienia budowlane nr ....................... w specjalności .................., będący członkiem Izby
InŜynierów Budownictwa o nr ewidencyjnym …………………………. i posiadający wymagane
ubezpieczenie od odpowiedzialności cywilnej.
.
3. W celu zapewnienia właściwego wykonania robót Wykonawca ma obowiązek zatrudnienia
pracowników o odpowiednich specjalnościach i wymaganych kwalifikacjach.
3
§6
1. Podstawą do wystawienia faktury VAT będzie zatwierdzony przez Zamawiającego protokół
końcowego odbioru robót.
2. Strony postanawiają, Ŝe przedmiotem odbioru końcowego będzie całość robót wykonanych
na podstawie niniejszej umowy.
3. Wynagrodzenie Wykonawcy za przedmiot umowy ustala się jako kosztorysowe
w kwocie netto……………......................zł (słownie:…………………………………………
powiększonej o obowiązujący podatek VAT w wysokości.............................................…zł
(słownie:...................................................………………………………………....…………..).
Łącznie wynagrodzenie brutto wynosi ……….........................…. (słownie:..........................
…………………………………………) .
Wynagrodzenie ustalono na podstawie Kosztorysu nakładczego.
4. Wynagrodzenie obejmuje wszystkie roboty budowlane wykazane w Kosztorysie nakładczym
i czynności objęte zamówieniem. JeŜeli jakieś roboty nie zostały uwzględnione w wycenie
ofertowej Wykonawcy, nie będą dodatkowo opłacane przez Zamawiającego.
5.KaŜda zmiana odbiegająca od kosztorysu nakładczego musi być uzgodniona
z Zamawiającym oraz z Inspektorem nadzoru.
6.W przypadku zmiany
zakresu robót budowlanych i czynności objętych zamówieniem
wynagrodzenie zostanie naliczone na podstawie kosztorysu powykonawczego.
7. Zamawiający zobowiązany jest do zapłaty naleŜności wynikającej z niniejszej umowy na
podstawie prawidłowo wystawionej faktury w terminie 30 dni od daty jej wpływu do
Zamawiającego. Wykonawca wraz z fakturą zobowiązany jest do doręczenia kompletu
załączników w postaci następujących dokumentów:
a) podpisany przez strony końcowy protokół odbioru robót;
b) kopii potwierdzonej za zgodność atestów wszystkich materiałów uŜytych do realizacji
przedmiotu umowy ;
c) kosztorys powykonawczy w celu potwierdzania wykonanych robót jego zakresu i wynagrodzenia
naleŜnego Wykonawcy
d) dokument gwarancji zgodnie z § 9.
7. Strony ustalają , Ŝe datą spełnienia świadczenia pienięŜnego przez Zamawiającego jest dzień
obciąŜenia rachunku Zamawiającego.
8. Wykonawca wskaŜe na fakturze imię i nazwisko osoby odpowiedzialnej za realizację niniejszej
umowy ze strony Zamawiającego.
9.Osobą odpowiedzialną za realizację niniejszej umowy ze strony Wykonawcy
jest………………………………….. tel……………………………………………
10.Osobą odpowiedzialną za realizację niniejszej umowy ze strony Zamawiającego
jest………………………………….. tel……………………………………………
§7
1.Odbiór końcowy jest przeprowadzany komisyjnie, przy udziale upowaŜnionych przedstawicieli
Zamawiającego, w tym Inspektora Nadzoru oraz w obecności Wykonawcy. Na jego podstawie
sporządzony zostaje stosowny protokół.
2.Odbiór końcowy moŜe nastąpić tylko wtedy, gdy komisja nie stwierdzi Ŝadnych wad czy usterek
w przedmiocie odbioru.
3.JeŜeli w toku odbioru okaŜe się, Ŝe przedmiot umowy nie osiągnął gotowości do odbioru
z powodu nie zakończenia robót lub stwierdzenia wad uniemoŜliwiających eksploatację hali, odbiór
końcowy zostanie wstrzymany do czasu usunięcia przez Wykonawcę uchybień. Wykonawca po
usunięciu stwierdzonych uchybień zobowiązany jest do ponownego zgłoszenia Zamawiającemu
gotowości przedmiotu umowy do odbioru.
4. Strony postanawiają, Ŝe przedmiotem odbioru końcowego będą roboty objęte przedmiotem
umowy wynikające z Kosztorysu nakładczego.
5.Wykonawca zgłosi Zamawiającemu osiągnięcie gotowości do odbioru na piśmie.
6.Zamawiający wyznaczy termin i rozpocznie komisyjny odbiór przedmiotu umowy w ciągu 3 dni
od daty zawiadomienia go o wykonaniu robót do odbioru. Odbiór końcowy jest przeprowadzany
komisyjnie, przy udziale upowaŜnionych przedstawicieli Zamawiającego, w tym Inspektora
4
Nadzoru oraz w obecności Wykonawcy. Na jego podstawie sporządzony zostaje stosowny
protokół. Odbiór końcowy moŜe nastąpić tylko wtedy, gdy komisja nie stwierdzi Ŝadnych wad czy
usterek w przedmiocie odbioru.
7.JeŜeli w toku odbioru ostatecznego zostaną stwierdzone wady nie nadające się do usunięcia
Zamawiający moŜe:
a) jeŜeli wady nie uniemoŜliwiają uŜytkowania przedmiotu umowy zgodnie z jego przeznaczeniem
– obniŜyć wynagrodzenie Wykonawcy odpowiednio do utraconej wartości uŜytkowej, technicznej
i estetycznej.
b) jeŜeli wady uniemoŜliwiają uŜytkowanie przedmiotu umowy zgodnie z przeznaczeniem odstąpić
od umowy lub Ŝądać wykonania umowy po raz drugi, zachowując prawo domagania się od
Wykonawcy odszkodowania.
8. JeŜeli w toku czynności odbioru przedmiotu umowy stwierdzone wady nadają się do usunięcia,
Zamawiający moŜe:
a) odmówić odbioru do czasu usunięcia wad
b)
Ŝądać
usunięcia
wad,
wyznaczając
Wykonawcy
odpowiedni
termin.
Po bezskutecznym upływie terminu, Zamawiający ma prawo w zastępstwie Wykonawcy
i na jego koszt usunąć wady.
c) obniŜyć wynagrodzenie Wykonawcy za wykonane roboty odpowiednio do utraconych wartości
technicznej, uŜytkowej i estetycznej.
9.Strony postanawiają, Ŝe z czynności odbioru będzie spisany protokół zawierający wszelkie
ustalenia w toku odbioru w tym wykaz ujawnionych wad i terminy ich usunięcia.
10.
Strony nie ponoszą odpowiedzialności za niewykonanie lub nienaleŜyte wykonanie
obowiązków wynikających z umowy spowodowane siłami wyŜszymi.
11.Za przypadki siły wyŜszej uwaŜa się wszelkie nieznane stronom w chwili zawierania umowy
zdarzenia, zaistniałe niezaleŜnie od woli stron i na których zaistnienie strony nie miały Ŝadnego
wpływu jak np. niesprzyjające warunki atmosferyczne, poŜar, powódź.
12. Strona powołująca się na siłę wyŜszą zawiadamia drugą stronę na piśmie w terminie 7dni od
zaistnienia zdarzenia stanowiącego przypadek siły wyŜszej pod rygorem utraty prawa powołania
się na siły wyŜsze.
13. Opóźnienie lub wadliwe wykonanie całości lub części przedmiotu umowy z powodu siły
wyŜszej, nie stanowi dla strony dotkniętej siłą wyŜszą, naruszenia postanowień umowy.
14. W przypadku wystąpienia postojów w wykonywaniu robót z powodów, o których mowa
w ust. 11, stosowne wpisy naleŜy umieścić w dzienniku budowy, a uzgodnione terminy wykonania
robót przedłuŜone zostaną o czas trwania przestojów.
15. Wpisy, o których mowa w ust. 11 muszą być potwierdzone wpisem Inspektora Nadzoru.
§8
1. 1. Strony ustalają odpowiedzialność za niewykonanie lub nienaleŜyte wykonanie umowy
w formie kar umownych w następujących wypadkach i wysokościach:
1.1. Wykonawca płaci Zamawiającemu kary umowne:
a) za opóźnienie w wykonaniu określonego w umowie przedmiotu odbioru w wysokości 0,5%
wynagrodzenia określonego w § 6 ust.3 za kaŜdy dzień opóźnienia,
b) za opóźnienie w usunięciu wad stwierdzonych przy odbiorze lub w okresie gwarancji 0,5%
wynagrodzenia za wykonany przedmiot odbioru określonego w §6 ust.3 za kaŜdy dzień opóźnienia
liczony od upływu terminu wyznaczonego przez Zamawiające na usunięcie wad,
c)
za odstąpienie od umowy z przyczyn zaleŜnych od Wykonawcy w wysokości 10%
wynagrodzenia określonego w §6 ust.3 za niezrealizowaną część robót.
1.2. Zamawiający płaci Wykonawcy kary umowne za zwłokę w przeprowadzeniu odbioru robót
0,5% wynagrodzenia określonego w §6 ust.3 za kaŜdy dzień zwłoki licząc od następnego dnia po
upływie terminu w którym miał być zakończony,
2. Strony zastrzegają sobie prawo do odszkodowania uzupełniającego przenoszącego wysokość
kar umownych do wysokości rzeczywiście poniesionej szkody.
3. Zamawiający moŜe dokonać kompensaty naliczonych kar umownych z wynagrodzeniem
naleŜnym Wykonawcy o którym mowa w § 6 ust.3.
5
§9
1. Wykonawca gwarantuje kompletne, jakościowo dobre wykonanie przedmiotu umowy, zgodnie
z jej treścią, Polskimi Normami, wiedzą techniczną i sztuką budowlaną.
2.
Wykonawca udziela Zamawiającemu gwarancji na wykonane roboty remontowo
budowlane wykonane w zakresie przedmiotu umowy. Okres gwarancji na prace wykonane
w ramach niniejszej umowy wynosi 60 miesięcy od dnia bezusterkowego, końcowego odbioru
robót lub od dnia protokolarnego stwierdzenia usunięcia wad i usterek objętych protokołem
końcowym. Gwarancja na wykorzystane materiały obowiązuje zgodnie z okresami i zasadami
gwarancji, udzielonymi przez dostawców i producentów w dokumentach gwarancyjnych.
3.
O wykryciu ewentualnych wad i usterek w okresie gwarancji Zamawiający powiadomi
Wykonawcę na piśmie, wyznaczając mu termin do ich usunięcia.
4.
Usunięcie wad i usterek zostanie potwierdzone protokołem odbioru podpisanym przez
Zamawiającego i Wykonawcę.
5. W przypadku zgłoszenia przez Zamawiającego reklamacji po przekazaniu i przejęciu
przedmiotu umowy, termin gwarancji ulega przedłuŜeniu o okres zaczynający się datą zgłoszenia
reklamacji na piśmie, a zakończony dniem protokolarnego stwierdzenia usunięcia wady, usterki.
6.Nie usunięcie przez Wykonawcę w terminie wad i usterek, zgłoszonych w protokole odbioru
końcowego, a takŜe w ramach gwarancji daje Zamawiającemu prawo powierzenia ich usunięcia
osobom trzecim na koszt i niebezpieczeństwo Wykonawcy.
7.Gwarancja obejmuje takŜe odpowiedzialność z tytułu wykonanych robót remontowobudowlanych przez Wykonawcę.
8.Strony ustalają okres rękojmi za wady fizyczne przedmiotu umowy na okres
12miesięcy.
9.Wykonawca zobowiązany jest do wystawienia i przedstawienia Zamawiającemu wraz z fakturą
z tytułu wynagrodzenia za wykonanie przedmiotu umowy oddzielnego dokument gwarancyjny
obejmujący odpowiedzialność Wykonawcy w zakresie wskazanym w niniejszej umowie w § 9.
§10
1. Strony mogą odstąpić od umowy w przypadku i na zasadach określonych poniŜej.
2. Zamawiający moŜe odstąpić od umowy , jeŜeli:
a) Wykonawca przerwał realizację robót i nie realizuje ich przez okres 2 tygodni,
b) Wykonawca bez uzasadnionych przyczyn nie rozpoczął robót i nie kontynuuje ich, pomimo
dodatkowego wezwania Zamawiającego,
c) Wykonawca powierzył wykonanie całości bądź części prac będących przedmiotem niniejszej
umowy podwykonawcom,
d) JeŜeli przedmiot umowy jest wykonywany w sposób wadliwy lub sprzeczny z umową,
Zamawiający moŜe wezwać Wykonawcę do zmiany sposobu wykonywania prac i wyznaczyć
w tym celu odpowiedni termin. Po upływie wyznaczonego terminu i nie zastosowaniu się
Wykonawcy do uwag, Zamawiający moŜe równieŜ odstąpić od umowy.
3. Wykonawca moŜe odstąpić od umowy , jeŜeli
a) Zamawiający bez uzasadnienia odmawia odbioru robót
b) Zamawiający zawiadomi Wykonawcę, iŜ na skutek zaistnienia nieprzewidzianych uprzednio
okoliczności nie będzie mógł wywiązać się ze zobowiązań umownych.
4. Odstąpienie od umowy powinno nastąpić w formie pisemnej z podaniem uzasadnienia. W razie
odstąpienia od umowy przez którąkolwiek ze stron, Wykonawca ma obowiązek natychmiastowego
wstrzymania prac i zabezpieczenia robót nie zakończonych oraz miejsca i placu budowy.
5. W razie odstąpienia od umowy Wykonawca przy udziale Zamawiającego, sporządzi komisyjny
protokół inwentaryzacji robót w toku na dzień odstąpienia oraz:
a) zabezpieczy przerwane roboty w zakresie wzajemnie uzgodnionym na koszt strony, która
spowodowała odstąpienie od umowy,
b) sporządzi wykaz materiałów, urządzeń i konstrukcji, które nie mogą być wykorzystane
przez
Wykonawcę, jeŜeli odstąpienie od umowy spowodował Zamawiający,
c) sporządzi wykaz materiałów , urządzeń i konstrukcji, które mogą być wykorzystane przez
Wykonawcę, jeŜeli odstąpienie od umowy spowodował Zamawiający,
6
d)wezwie Zamawiającego do dokonania odbioru wykonanych robót w toku i robót
zabezpieczających, jeśli odstąpienie od umowy nastąpi z przyczyn, za które Wykonawca
nie
odpowiada.
6. W razie odstąpienia od umowy z przyczyn , za które Wykonawca nie odpowiada, Zamawiający
jest zobowiązany do:
a) dokonania odbioru robót wykonanych , oraz zapłaty wynagrodzenia za wykonane roboty,
b) przejęcia obiektu budowlanego.
§11
1. Wykonawca wnosi zabezpieczenie naleŜytego wykonania Umowy w wysokości 2 % wartości
wynagrodzenia określonego w § 6 ust. 3, tj. w wysokości ……………………zł ( słownie :
…………………............................................ złotych ).
2. Zabezpieczenie naleŜytego wykonania Umowy zwane dalej „zabezpieczeniem”,
wniesione w formie …………………………………………………
zostało
3. Zabezpieczenie słuŜy pokryciu ewentualnych roszczeń z tytułu niewykonania lub nienaleŜytego
wykonania Umowy.
4. Zamawiający dokona zwrotu zabezpieczenia naleŜytego wykonania Umowy w terminie 30 dni od
dnia zakończenia Umowy, pomniejszonego o zobowiązania wynikające z tytułu niewykonania
niniejszej Umowy.
5. Zmiana formy zabezpieczenia na wniosek Wykonawcy, za zgodą Zamawiającego, jest
dokonywana z zachowaniem ciągłości zabezpieczenia i bez zmniejszenia jego wysokości.
§ 12
1. Wykonawca pozbawiony jest prawa sprzedaŜy wierzytelności bez uprzedniej zgody Zarządu
„Przewozy Regionalne” sp. z o.o.
2. W sprawach nie uregulowanych postanowieniami umowy zastosowanie mieć będą przepisy
Kodeksu Cywilnego.
3. Zmiana postanowień zawartej umowy moŜe nastąpić za zgodą obu stron wyraŜona na piśmie
pod rygorem niewaŜności takiej zmiany.
4. Niedopuszczalna jest jednak pod rygorem niewaŜności zmiana postanowień zawartej umowy
oraz wprowadzenie nowych postanowień do umowy niekorzystnych dla Zamawiającego,
jeŜeli przy ich uwzględnieniu naleŜałoby zmienić treść oferty, na podstawie której dokonano
wyboru Wykonawcy. chyba Ŝe konieczność wprowadzenia takich zmian wynika z okoliczności ,
których nie moŜna przewidzieć w chwili zawarcia umowy.
5. Ewentualne spory powstałe na tle wykonywania przedmiotu umowy strony poddają
rozstrzygnięciu przez Sąd właściwy dla siedziby Zamawiającego
6. Umowę sporządzono w dwóch jednobrzmiących egzemplarzach, po jednym dla kaŜdej ze
stron.
WYKONAWCA
ZAMAWIAJĄCY
7
