Załącznik C do SIWZ - Wzór umowy - Infrastruktura e
Transkrypt
Załącznik C do SIWZ - Wzór umowy - Infrastruktura e

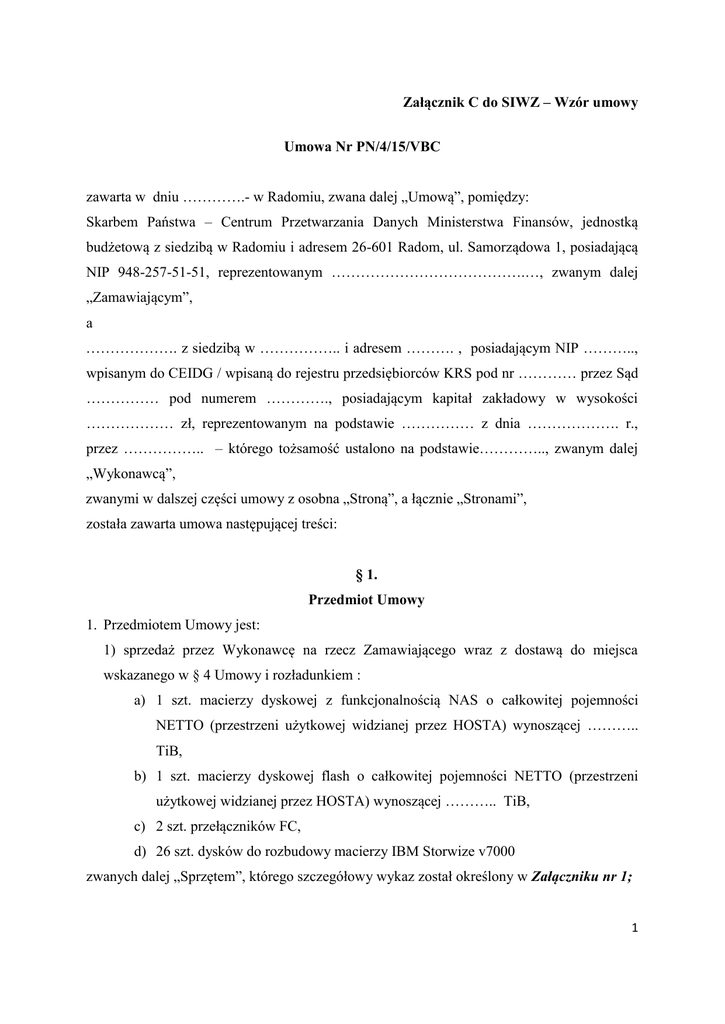

Załącznik C do SIWZ – Wzór umowy Umowa Nr PN/4/15/VBC zawarta w dniu ………….- w Radomiu, zwana dalej „Umową”, pomiędzy: Skarbem Państwa – Centrum Przetwarzania Danych Ministerstwa Finansów, jednostką budżetową z siedzibą w Radomiu i adresem 26-601 Radom, ul. Samorządowa 1, posiadającą NIP 948-257-51-51, reprezentowanym ………………………………….…, zwanym dalej „Zamawiającym”, a ………………. z siedzibą w …………….. i adresem ………. , posiadającym NIP ……….., wpisanym do CEIDG / wpisaną do rejestru przedsiębiorców KRS pod nr ………… przez Sąd …………… pod numerem …………., posiadającym kapitał zakładowy w wysokości ……………… zł, reprezentowanym na podstawie …………… z dnia ………………. r., przez …………….. – którego tożsamość ustalono na podstawie………….., zwanym dalej „Wykonawcą”, zwanymi w dalszej części umowy z osobna „Stroną”, a łącznie „Stronami”, została zawarta umowa następującej treści: § 1. Przedmiot Umowy 1. Przedmiotem Umowy jest: 1) sprzedaż przez Wykonawcę na rzecz Zamawiającego wraz z dostawą do miejsca wskazanego w § 4 Umowy i rozładunkiem : a) 1 szt. macierzy dyskowej z funkcjonalnością NAS o całkowitej pojemności NETTO (przestrzeni użytkowej widzianej przez HOSTA) wynoszącej ……….. TiB, b) 1 szt. macierzy dyskowej flash o całkowitej pojemności NETTO (przestrzeni użytkowej widzianej przez HOSTA) wynoszącej ……….. TiB, c) 2 szt. przełączników FC, d) 26 szt. dysków do rozbudowy macierzy IBM Storwize v7000 zwanych dalej „Sprzętem”, którego szczegółowy wykaz został określony w Załączniku nr 1; 1 2) udzieleniu na rzecz Zamawiającego licencji systemu do wymiany i współdzielenia plików (…) w zakresie określonym w § 8 wraz ze sprzedażą kompletu nośników z wersją instalacyjną, zwanej dalej „Oprogramowaniem”, którego szczegółowy opis zawiera Załącznik nr 1; 3) opracowanie przez Wykonawcę projektu technicznego wg wzoru stanowiącego Załącznik nr 2, zawierającego wszystkie elementy dostarczonego Sprzętu i Oprogramowania oraz jego integracji z posiadaną przez Zamawiającego infrastrukturą sprzętową i oprogramowaniem do wirtualizacji serwerów oraz połączeń światłowodowych; 4) Wdrożenie przez Wykonawcę dostarczonego Sprzętu i Oprogramowania zgodnie z Załącznikiem nr 3; 5) aktualizacja przez Wykonawcę „Dokumentacji infrastruktury wirtualizacji serwerów w CPD MF” wg spisu treści dokumentacji technicznej posiadanej przez Zamawiającego określonego w Załączniku nr 4 oraz przygotowanie dokumentacji powykonawczej dla systemu do wymiany i współdzielenia plików zgodnie ze spisem treści określonym w Załączniku nr 20; 6) przeprowadzenie przez Wykonawcę Szkoleń w formie warsztatów z obsługi i zarządzania macierzami dyskowymi oraz Oprogramowania zgodnie z § 7 Umowy; 7) dostarczenie wszelkich dodatkowych licencji - niezbędnych do prawidłowego funkcjonowania Oprogramowania; 8) świadczenie usługi Wsparcia Technicznego dla oprogramowania układowego Sprzętu i Oprogramowania zgodnie z § 6 Umowy; 9) świadczenia usługi Serwisu Gwarancyjnego dla Sprzętu zgodnie z § 13 Umowy. 2. Terminom lub zwrotom użytym w niniejszej Umowie, Strony przyznają następujące znaczenie : 1) „Awaria” – uszkodzenie Sprzętu powodujące niezdolność do pełnego działania; 2) „Dostawa Oprogramowania” – czynności związane z udzieleniem licencji określonych w § 1 ust. 1 pkt 2) obejmujące dostarczenie do miejsca spełnienia świadczenia określonego w § 4 ust. 1 dokumentów licencyjnych, a także nośników; 3) „Dostawa Sprzętu” - czynności sprzedaży rzeczy ruchomych określonych w § 1 ust. 1 pkt 1); 4) „Dzień Roboczy” - dzień kalendarzowy od poniedziałku do piątku, z wyłączeniem dni ustawowo wolnych od pracy; 2 5) „Okres Rozliczeniowy” - okres świadczenia Wsparcia Technicznego liczony w miesiącach, od dnia rozpoczęcia świadczenia Wsparcia Technicznego lub od dnia następującego po zakończeniu poprzedniego Okresu Rozliczeniowego, do ostatniego dnia trzeciego miesiąca świadczenia Wsparcia Technicznego, ale nie później niż do ostatniego dnia obowiązywania Umowy; 6) „Oprogramowanie pomocnicze” - kody źródłowe, oprogramowanie komputerowe konieczne do wdrożenia i eksploatacji Oprogramowania; 7) „Podwykonawca” - każdy podmiot, któremu Wykonawca zleca wykonanie jakiejkolwiek części przedmiotu Umowy; 8) „Produkt” - projekt techniczny, dokumentacja techniczna, dokumentacja powykonawcza oraz wszelkie inne materiały, dokumenty wytworzone w trakcie obowiązywania Umowy w ramach Wdrożenia Sprzętu i Oprogramowania i świadczenia usługi Wsparcia Technicznego i Serwisu gwarancyjnego, w szczególności utwory w rozumieniu prawa autorskiego; 9) „Przedstawiciel Zamawiającego” - osoba wskazana przez Zamawiającego do kontaktu oraz bieżącej współpracy z Wykonawcą w ramach realizacji Umowy; 10) „Szkolenie” - zorganizowana wymiana wiedzy pomiędzy pracownikami Zamawiającego a Wykonawcą, o której mowa w § 1 ust. 1 pkt. 6) mająca na celu zapewnienie wiedzy z zakresu obsługi i zarządzania Sprzętem określonym w § 1 ust.1 pkt 1) lit. a), b) i Oprogramowania; 11) „Usterka” – uszkodzenie Sprzętu niepowodujące niezdolności do pełnego działania; 12) „Wada” – roszczenie osoby trzeciej lub fizyczna niezgodność towaru z Umową, inna niż Awaria lub Usterka; 13) „Wdrożenie” – testowanie, instalacja, konfiguracja i integracja Sprzętu i Oprogramowania z istniejącym u Zamawiającego środowiskiem, określone w § 5 Umowy; 14) „Wsparcie Techniczne” - świadczenia Wykonawcy określone w § 6 Umowy; 15) „Serwis Gwarancyjny” - świadczenia Wykonawcy określone w § 13 Umowy; 16) „Zgłoszenie” - poinformowanie Wykonawcy o błędzie Oprogramowania powodującym konieczność podjęcia przez niego interwencji lub zapytanie skierowane do Wykonawcy dotyczące funkcjonowania, konfiguracji lub zarządzania Oprogramowaniem; 3 17) „Zgłoszenie o wysokim priorytecie” - Zgłoszenie w następstwie zdarzenia wpływającego na działanie rozbudowanego/dostarczonego środowiska w sposób uniemożliwiający korzystanie ze środowiska. Zgłoszenie o wysokim priorytecie dotyczy w szczególności sytuacji: - braku dostępności rozbudowanego/dostarczonego środowiska dla wszystkich użytkowników, - zawieszania lub powodowania opóźnienia w dostępie do rozbudowanego/dostarczonego środowiska dla wszystkich użytkowników; 18) „Zgłoszenie o standardowym priorytecie” - Zgłoszenie w następstwie zdarzenia wpływającego na działanie rozbudowanego/dostarczonego środowiska, w sposób uniemożliwiający korzystanie z części rozbudowanego/dostarczonego środowiska. Zgłoszenie o standardowym priorytecie dotyczy w szczególności sytuacji: - braku dostępności części rozbudowanego/dostarczonego środowiska dla dużej liczby użytkowników, - zmniejszonej wydajności utrudniającej pracę użytkownikom; 19) „Zgłoszenie o niskim priorytecie” - Zgłoszenie w następstwie zdarzenia wpływającego na działanie rozbudowanego/dostarczonego środowiska w sposób uniemożliwiający korzystanie z części systemu. Zgłoszenie o niskim priorytecie dotyczy w szczególności sytuacji: - braku dostępności części rozbudowanego/dostarczonego środowiska dla niewielkiej liczby użytkowników, - zmniejszonej wydajności utrudniającej pracę niewielkiej liczbie użytkowników. § 2. Termin realizacji 1. Wykonawca zobowiązuje się do wykonania przedmiotu Umowy, o którym mowa w § 1 ust.1 pkt 1) - 7) w terminie 60 dni od dnia zawarcia Umowy, z zastrzeżeniem ust. 2-8. 2. Wykonawca zobowiązuje się do wykonania przedmiotu Umowy, o którym mowa w § 1 ust. 1 pkt 8): a) dla oprogramowania układowego Sprzętu - w terminie 36 miesięcy od dnia podpisania Protokołu Odbioru Końcowego, b) dla Oprogramowania - w terminie (…) miesięcy, zgodnie z Załącznikiem nr 6 od dnia podpisania Protokołu Odbioru Końcowego, 4 3. Wykonawca zobowiązuje się do wykonania przedmiotu Umowy, o którym mowa w § 1 ust. 1 pkt 9) w terminie 36 miesięcy od dnia podpisania Protokołu Odbioru Końcowego. 4. W terminie do 10 Dni Roboczych od dnia zawarcia Umowy Wykonawca przedstawi do zatwierdzenia Zamawiającemu harmonogram Szkolenia, o którym mowa w § 1 ust. 1 pkt 6). 5. Zamawiający w terminie 7 dni od dnia zawarcia Umowy przedstawi Wykonawcy listę pracowników Zamawiającego wskazanych do udziału w Szkoleniu, zawierającą imię i nazwisko, adres e-mail i nr tel. służbowego. 6. Wykonawca w terminie do 10 Dni Roboczych od dnia zawarcia Umowy przedstawi do odbioru Zamawiającemu projekt techniczny, o którym mowa w § 1 ust. 1 pkt 3). 7. Wykonawca w terminie 5 Dni Roboczych przed upływem terminu o którym mowa w ust. 1 dokona Wdrożenia oferowanego Sprzętu i Oprogramowania. 8. Wykonawca nie później niż z upływem terminu, o którym mowa w ust. 1, przedstawi do odbioru Zamawiającemu dokumentację infrastruktury wirtualizacji serwerów w CPD MF i dokumentację powykonawczą dla Oprogramowania. §3 Oświadczenia Wykonawcy dotyczące Sprzętu 1. Wykonawca oświadcza, że posiada wiedzę i dysponuje wszelkimi niezbędnymi informacjami oraz pozwoleniami wymaganymi przez przepisy prawa w dziedzinach związanych z wykonaniem Umowy, a także dysponuje odpowiednim personelem i środkami dla realizacji niniejszej Umowy. 2. Wykonawca oświadcza, że Sprzęt objęty przedmiotem Umowy nie jest obciążony prawem obligacyjnym ani rzeczowym na rzecz osób trzecich, nie toczy się wobec niego postępowanie egzekucyjne, sądowe, ani przed jakimkolwiek organem orzekającym oraz nie jest przedmiotem zabezpieczenia. Wykonawca oświadcza także, że brak jest jakichkolwiek innych okoliczności mogących ograniczyć prawa Zamawiającego wynikające z niniejszej Umowy. 3. Wykonawca oświadcza, że Sprzęt: 1) spełnia wszystkie wymogi dotyczące bezpieczeństwa oraz zużycia energii określone w obowiązującym w Polsce prawie, 5 2) jest fabrycznie nowy, kompletny, nieużywany i bez oznak używania, nierefabrykowany i nieregenerowany, nienaprawiany, nie podlegał ponownej obróbce oraz w jednolitej konfiguracji, 3) nie wykazuje jakichkolwiek wad fizycznych, prawnych, jak i ograniczających możliwość jego prawidłowego użytkowania, 4) został dopuszczony do obrotu gospodarczego na terytorium Rzeczpospolitej Polskiej, 5) jest zgodny ze stosowanymi normami technicznymi, 6) posiada certyfikaty dopuszczające do stosowania w Unii Europejskiej. 4. Wykonawca oświadcza, że jest uprawniony do udzielania licencji/sublicencji na użytkowanie Oprogramowania lub posiada prawo do jego sprzedaży i niniejsza Umowa nie narusza prawem chronionych dóbr osobistych, jak i majątkowych osób trzecich, ani też praw na dobrach niematerialnych, w szczególności: praw autorskich, pokrewnych, praw do wzorów przemysłowych, itp. oraz, że przejmuje wyłączną odpowiedzialność za wszelkie szkody, jakie mogą powstać w związku z użytkowaniem Sprzętu oraz Oprogramowania. 5. Wykonawca oświadcza, że wszelkie dane i informacje uzyskane przez Zamawiającego w wyniku wykonania Umowy, nie są objęte tajemnicą przedsiębiorstwa Wykonawcy i jego kontrahentów. § 4. Dostawa Sprzętu i Oprogramowania 1. Wykonawca w ramach Dostawy Oprogramowania jest zobowiązany do dostarczania kluczy licencyjnych oraz dokumentów wykazujących prawo Wykonawcy do korzystania z Oprogramowania i jego dystrybucji (dokument licencyjny), a także nośników z Oprogramowaniem, do miejsca spełnienia świadczenia, którym jest siedziba Zamawiającego przy ul. Świętokrzyskiej 12 w Warszawie (OP Warszawa), do pomieszczenia wskazanego przez Zamawiającego. 2. Wykonawca w ramach Dostawy Sprzętu jest zobowiązany do dostarczenia Sprzętu do miejsca spełnienia świadczenia, którym jest siedziba Zamawiającego przy ul. Świętokrzyskiej 12 w Warszawie do pomieszczenia wskazanego przez Zamawiającego. 3. Dostawa i wszelkie czynności z nią związane realizowane będą przez Wykonawcę w Dni Robocze w godzinach 7:00-19:00. 6 4. Przed rozpoczęciem dostaw, o których mowa w ust. 1 i 2 Wykonawca zobowiązany jest dostarczyć Zamawiającemu pisemnie lub faksem na nr ……………….. z minimum 3 dniowym wyprzedzeniem powiadomienie zawierające co najmniej: 1) datę, godzinę, 2) szczegółowy wykaz Oprogramowania i Sprzętu dostarczanego w ramach dostawy z wyszczególnieniem ich nazw oraz liczby, 3) listę osób realizujących dostawę z wyszczególnieniem ich imienia i nazwiska oraz serii i numeru dokumentu tożsamości a także markę, model i numer rejestracyjny samochodu, którym zostanie dostarczony Sprzęt/Oprogramowanie. 5. W przypadku nie dotrzymania przez Wykonawcę powyższego terminu Zamawiający ma prawo odmówić odbioru dostawy. 6. Wykonawca zobowiązuje się do poniesienia wszelkich kosztów dostawy do siedziby Zamawiającego, w szczególności kosztów opakowania, transportu. §5 Wdrożenie Sprzętu i Oprogramowania 1. Po Dostawie Sprzętu i Oprogramowania Wykonawca zobowiązany jest dokonać Wdrożenia Sprzętu oraz Oprogramowania. 2. Poprawne działanie dostarczonego Sprzętu i Oprogramowania nie może powodować obniżenia wydajności posiadanego środowiska. 3. Oprogramowanie dostarczane przez Wykonawcę nie może powodować utraty kompatybilności oraz gwarancji producenta oprogramowania używanego przez Zamawiającego. 4. Wykonawca zobowiązuje się dostarczyć wszystkie Produkty do siedziby Zamawiającego zarówno w formie pisemnej (2 egz.) oraz w formie elektronicznej na płytach CD lub DVD (w 2 kopiach) z wykorzystaniem jednego lub kilku z następujących formatów zapisu plików: 1) MS Word i PDF, 2) MS Excel (w przypadku dużych zestawień tabelarycznych), 3) HTML, 4) JPG, GIF, PNG, oraz innych za zgodą Zamawiającego. 7 6. W przypadku, gdy zaoferowany przez Wykonawcę Sprzęt i Oprogramowanie nie będzie współdziałać ze sprzętem i oprogramowaniem funkcjonującym u Zamawiającego i/lub spowoduje zakłócenia w funkcjonowaniu pracy środowiska sprzętowo-programowego u Zamawiającego, Wykonawca pokryje wszystkie koszty związane z przywróceniem i sprawnym działaniem infrastruktury sprzętowo-programowej Zamawiającego oraz na własny koszt dokona niezbędnych modyfikacji przywracających właściwe działanie środowiska sprzętowo-programowego Zamawiającego również po usunięciu Sprzętu/Oprogramowania. 7. Wykonawca w ramach Wdrożenia Sprzętu i Oprogramowania: 1) dokona czynności instalacji, konfiguracji i integracji Sprzętu i Oprogramowania z istniejącym u Zamawiającego środowiskiem, szczegółowo opisanych w Załączniku nr 3; 2) przedstawi plan testów i scenariuszy testowych, zgodnie z Załącznikiem nr 5; 3) przeprowadzi testy według planu testów i scenariuszy testowych zatwierdzonych przez Zamawiającego. 8. Wykonawca zobowiązuje się do bieżącej aktualizacji dokumentacji technicznej w terminie 14 dni od dnia wprowadzenia zmiany przez Wykonawcę do Sprzętu lub Oprogramowania. 9. Przed przystąpieniem do prac, które mogą spowodować przerwy w działaniu środowiska Zamawiającego, Wykonawca zobowiązany jest zgłosić potrzebę wyznaczenia okna serwisowego w celu ustalenia terminu wyłączenia części środowiska, tak aby możliwe było ogłoszenie okna serwisowego, zgodnie z obowiązującymi procedurami Zamawiającego oraz ustalić przewidywany zakres prac i czas ich wykonania. Okno serwisowe musi zostać ogłoszone na min. 3 dni przed planowanymi wyłączeniami. § 6. Zakres i warunki świadczenia Wsparcia Technicznego dla oprogramowania układowego Sprzętu i Oprogramowania 1. Na dostarczone Oprogramowanie Wykonawca zapewni Zamawiającemu usługę Wsparcia Technicznego przez okres (...) miesięcy od dnia podpisania Protokołu Odbioru Końcowego przez obie Strony bez zastrzeżeń. Na dostarczone oprogramowanie układowe Sprzętu Wykonawca zapewni Zamawiającemu usługę Wsparcia Technicznego przez okres 36 miesięcy od dnia podpisania Protokołu Odbioru Końcowego przez obie Strony bez zastrzeżeń. 8 2. Zakres świadczonego Wsparcia Technicznego na dostarczone Oprogramowanie i oprogramowanie układowe Sprzętu obejmuje: 1) aktualizację oprogramowania układowego Sprzętu i Oprogramowania, w szczególności dostarczania i instalacji nowych wersji oprogramowania układowego Sprzętu i Oprogramowania, dostarczania i instalacji wersji podwyższonych, wydań uzupełniających oraz poprawek programistycznych, bez dodatkowych opłat licencyjnych; 2) wsparcie w korzystaniu z oprogramowania układowego Sprzętu i Oprogramowania, w szczególności: a) przyjmowanie Zgłoszeń Zamawiającego i potwierdzania w terminie określonym w ust. 4, b) świadczenie pomocy w zakresie obsługi Zgłoszeń w formie telefonicznej jak również w formie elektronicznej poprzez internetowy serwis pod wskazanym adresem ………………. wskazanym adresem mail:………………….. lub telefon…………………………., w języku polskim lub angielskim, c) udzielanie w terminie określonym w ust. 5 odpowiedzi i porad technicznych związanych z eksploatacją oprogramowania układowego Sprzętu i Oprogramowania podając wraz z diagnozą problemu: - rozwiązanie zgłoszonego problemu lub - informację o przyczynie niemożności rozwiązania zgłoszonego problemu, d) zapewnienie elektronicznego dostępu do informacji na temat posiadanego oprogramowania układowego Sprzętu i Oprogramowania, wykaz znanych symptomów i rozwiązań w języku polskim lub angielskim (w tym programy korygujące do oprogramowania układowego Sprzętu i Oprogramowania) biuletynów technicznych, dokumentacji technicznych poprawek programistycznych, oraz bazy danych zgłoszonych problemów technicznych przez 24 godziny na dobę, 7 dni w tygodniu — pod wskazanym przez Wykonawcę adresem internetowym www…………………………………. 3. Usługa Wsparcia Technicznego dla oprogramowania układowego Sprzętu i Oprogramowania i wszelkie czynnością z nią związane świadczona będzie 7 dni w tygodniu, 24 godziny na dobę przez wszystkie dni w roku. 4. Czas reakcji Wykonawcy na potwierdzenie przyjęcia Zgłoszenia od momentu wysłania Zgłoszenia przez Przedstawiciela Zamawiającego wynosi: 9 1) 4 godziny dla Zgłoszeń o wysokim priorytecie, 2) 12 godzin dla Zgłoszeń o standardowym priorytecie, 3) 24 godziny dla Zgłoszeń o niskim priorytecie; przy czym o kwalifikacji priorytetu Zgłoszenia decyduje Zamawiający. 5. Wykonawca zobowiązany jest do udzielenia odpowiedzi o której mowa w ust. 2 pkt. 2) lit. c) w terminie 4 godzin od potwierdzenia przyjęcia Zgłoszenia. 6. Wykonawca zobowiązuje się do świadczenia usługi Wsparcia Technicznego z należytą starannością. 7. Wykonawca zobowiązany będzie udostępnić pod wskazanym adresem strony internetowej www……………………………………………….. dostępnym dla Zamawiającego, odpowiednie pliki do pobrania, zawierające poprawki/aktualizacje, nowe wersje oprogramowania układowego Sprzętu Oprogramowania, niezwłocznie po ich udostępnieniu przez producenta oprogramowania układowego Sprzętu i Oprogramowania. 8. W przypadku braku możliwości pobrania plików ze wskazanej przez Wykonawcę strony internetowej, o której mowa w ust. 7, Wykonawca będzie zobowiązany do dostarczenia poprawek/aktualizacji/nowych wersji, na elektronicznych nośnikach informacji w terminie 5 Dni Roboczych od dnia zgłoszenia żądania, co zostanie potwierdzone Protokołem Przekazania, którego wzór stanowi Załącznik nr 7. Żądanie Zamawiający składa w formie elektronicznej na adres mail:………………… lub telefonicznie pod numerem……………... 9. Zamawiający ma możliwość wskazania minimum 6 Przedstawicieli Zamawiającego, którzy będą zgłaszać problemy techniczne do Wsparcia Technicznego, bez ograniczeń co do ilości Zgłoszeń. 10. Wykonawca zobowiązuje się do przesłania Zamawiającemu pisemnie oraz dostarczenia w formie elektronicznej na adresy osób wymienionych w § 16 ust. 1 pkt 1), w terminie 3 Dni Roboczych po zakończeniu każdego Okresu rozliczeniowego świadczenia usługi Wsparcia Technicznego, podpisanego Protokołu Świadczenia Usługi Wsparcia Technicznego ze wskazaniem okresu, którego dotyczy, zgłaszanych błędów bądź usterek oraz czasu i sposobu ich usunięcia. Protokół będzie podlegał weryfikacji przez Zamawiającego. Zamawiający w ciągu 5 Dni Roboczych powiadomi w formie elektronicznej na adresy osób wymienionych w § 16 ust. 1 pkt 2) o akceptacji Protokołu Świadczenia Usługi Wsparcia Technicznego lub jego nieprawidłowościach. 10 11. Zamawiający zwraca Protokół Świadczenia Usługi Wsparcia Technicznego Wykonawcy w przypadku stwierdzenia nieprawidłowości w celu uzupełnienia/poprawienia. Wykonawca usunie nieprawidłowości w terminie 3 Dni Roboczych i przedstawi Protokół Świadczenia Usługi Wsparcia Technicznego do ponownej weryfikacji Zamawiającemu. 12. Podpisanie Protokołu Świadczenia Usługi Wsparcia Technicznego bez zastrzeżeń przez Przedstawiciela Zamawiającego będzie stanowiło potwierdzenie wykonania Wsparcia Technicznego w zakresie wskazanym w Protokole. § 7. Szkolenia 1. Wykonawca zobowiązuje się, w ramach wynagrodzenia określonego w § 11 ust. 1 do przeprowadzenia 2 Szkoleń w formie warsztatów dla łącznie nie więcej niż 10 pracowników Zamawiającego w podziale każdego Szkolenia na 2 tury określonym w ust. 7, według poniższych warunków: 1) Szkolenie nie musi być autoryzowane przez producenta Oprogramowania; 2) Szkolenie będzie prowadzone w języku polskim i będzie obejmowało co najmniej zagadnienia z zakresu instalacji, konfiguracji i zarządzania dostarczonym Sprzętem i Oprogramowaniem; 3) Wykonawca zapewni wykładowcę posiadającego kwalifikacje i odpowiednią wiedzę do przeprowadzenia Szkolenia; 4) Wykonawca zapewni uczestnikom Szkolenia nocleg (o ile uczestnik zamieszkuje poza miejscem przeprowadzenia szkolenia), a podczas samego szkolenia każdemu z uczestników gorący posiłek oraz zimne napoje, kawę i herbatę; 5) Wykonawca zapewni środowisko szkoleniowe oraz wszelkie niezbędne materiały i oprogramowanie; 6) Wykonawca zobowiązuje się do zapewnienia miejsca Szkolenia wraz ze stanowiskiem komputerowym dla każdego uczestnika Szkolenia; 7) Szkolenie musi dostarczyć niezbędnej wiedzy do samodzielnej eksploatacji Sprzętu i Oprogramowania, a w szczególności instalacji, konfiguracji i zarządzania dostarczonym Sprzętem i Oprogramowaniem; 8) Wykonawca zapewni salę szkoleniową na terenie Warszawy; 9) Harmonogram Szkolenia o którym mowa w § 2 ust.4 winien zawierać : a) termin i miejsce szkolenia, 11 b) materiały szkoleniowe w formie papierowej i elektronicznej, c) zakres szkolenia, zgodnie z zakresem opisanym w Załączniku nr 19, d) agendę, e) kwalifikacje Wykładowcy. 2. Akceptacja przez Zamawiającego warunków określonych w ust. 1 pkt 9) stanowi warunek rozpoczęcia Szkolenia. 3. Każdy uczestnik Szkolenia musi otrzymać materiały szkoleniowe w języku polskim lub angielskim w formie papierowej lub elektronicznej oraz imienny dokument poświadczający odbycie Szkolenia. 4. Czas trwania każdego dnia Szkolenia nie może być dłuższy niż 8 godzin lekcyjnych, przy czym 1 godzina lekcyjna wynosi 45 minut. 5. Czas trwania każdej tury Szkolenia musi wynosić minimum 3 Dni Robocze. 6. Prawidłowe wykonanie Szkolenia zostanie potwierdzone podpisanym bez zastrzeżeń przez obie Strony Protokołem Odbioru Szkolenia (Załącznik nr 8 ), wraz z załączoną listą obecności uczestników. 7. Wykonawca przeprowadzi oddzielne Szkolenia dotyczące: a) dostarczonych macierzy dyskowych dla pięciu pracowników Zamawiającego w dwóch turach - trzy osoby w pierwszej turze i dwie osoby w drugiej turze, b) systemu wymiany i współdzielenia plików dla pięciu pracowników Zamawiającego w dwóch turach - trzy osoby w pierwszej turze i dwie osoby w drugiej turze. §8 Prawa własności intelektualnej 1. Wykonawca udziela Zamawiającemu, w tym innym jednostkom podległym lub nadzorowanym przez Ministra Finansów, w ramach wynagrodzenia określonego w § 11 ust. 1, licencji na Oprogramowanie określone w § 1 ust. 1, w tym na jego aktualizacje. Przez udzielenie licencji rozumie się udzielenie jej Zamawiającemu przez Wykonawcę lub nabycie przez Wykonawcę od podmiotu trzeciego na rzecz Zamawiającego licencji na warunkach określonych w Umowie i przekazanie ich Zamawiającemu. 2. Nabycie licencji, o których mowa w ust. 1, nastąpi z chwilą podpisania Protokołu Odbioru Ilościowego bez zastrzeżeń i obejmuje następujące pola eksploatacji: 1) korzystanie, odtwarzanie, stosowanie, wyświetlanie, przekazywanie i przechowywanie niezależnie od formatu, systemu lub standardu; 12 2) trwałe lub czasowe utrwalanie lub zwielokrotnianie w całości lub w części, jakimikolwiek środkami i w jakiejkolwiek formie, niezależnie od formatu, systemu lub standardu, w tym wprowadzanie do pamięci komputera i zapisywanie oraz trwałe lub czasowe utrwalanie lub zwielokrotnianie takich zapisów, włączając w to sporządzanie ich kopii zapasowych, jeżeli jest to niezbędne do korzystania z Oprogramowania; 3) instalowanie i deinstalowanie pod warunkiem zachowania liczby udzielonych licencji; 4) korzystanie z dokumentów kreowanych w ramach eksploatacji Oprogramowania oraz modyfikowania tych dokumentów; 5) rozpowszechnianie w sieciach zamkniętych Zamawiającego; 6) prawo do wykorzystywania Oprogramowania dla celów edukacyjnych lub szkoleniowych dla potrzeb Zamawiającego. 3. Licencje na Oprogramowanie nie mogą ograniczać uprawnień Zamawiającego opisanych w Umowie oraz w SIWZ, a w szczególności nie mogą ograniczać korzystania z infrastruktury sprzętowej Zamawiającego oraz innego oprogramowania zainstalowanego przez Zamawiającego lub innych uprawnionych użytkowników, a także ograniczać możliwości powierzenia utrzymania infrastruktury sprzętowej podmiotom trzecim niezależnym od Wykonawcy. 4. Wykonawca zapewnia, że licencje na korzystanie z Oprogramowania nie będą zawierały ograniczeń polegających na tym, że Oprogramowanie może być używane wyłącznie na jednej dedykowanej platformie sprzętowej lub może być wdrażane wyłącznie przez określony podmiot lub grupę podmiotów. 5. Wykonawca udziela licencji na korzystanie z Oprogramowania na czas nieoznaczony. 6. Licencje na korzystanie z Oprogramowania mogą zostać wypowiedziane nie wcześniej niż po upływie 25 lat od ich udzielenia, przy czym okres wypowiedzenia nie może być krótszy niż 5 lat, a samo wypowiedzenie może nastąpić przed upływem 50 lat w przypadku poważnego naruszenia przez Zamawiającego warunków licencji, a Zamawiający nie zaprzestanie naruszania pomimo pisemnego wezwania do zaprzestania wskazanych naruszeń. Wypowiedzenie następuje w formie pisemnej pod rygorem nieważności. 7. Wykonawca w ramach wynagrodzenia określonego w § 11 ust.1 przenosi na Zamawiającego w całości autorskie prawa majątkowe do Oprogramowania 13 Pomocniczego i Produktów. Wszystkie dokumenty, w szczególności takie jak: raporty, projekt techniczny, aktualizacje dokumentacji technicznej, wykresy, rysunki, specyfikacje techniczne, plany, obliczenia oraz dokumenty pomocnicze lub materiały nabyte, zebrane lub przygotowane przez Wykonawcę w ramach Umowy z chwilą właściwego dla nich odbioru będą stanowić wyłączną własność Zamawiającego. 8. Po wykonaniu, odstąpieniu lub rozwiązaniu umowy, Wykonawca przekaże Zamawiającemu nieprzekazane wcześniej Produkty, o których mowa w ust. 7, w terminie 10 dni od dnia wykonania lub rozwiązania Umowy. 9. Przeniesienie majątkowych praw autorskich, o których mowa w ust. 7, obejmuje następujące pola eksploatacji: 1) stosowanie, utrwalanie, wyświetlanie, przekazywanie, rozpowszechnianie i przechowywanie niezależnie od formatu, systemu lub standardu, 2) trwałe lub czasowe utrwalanie lub zwielokrotnianie w całości lub w części, jakimikolwiek środkami i w jakiejkolwiek formie, niezależnie od formatu, systemu lub standardu, w tym wprowadzanie do pamięci komputera oraz trwałe lub czasowe utrwalanie lub zwielokrotnianie takich zapisów, włączając w to sporządzanie ich kopii oraz dowolne korzystanie i rozporządzanie tymi kopiami, 3) użyczanie oryginału albo egzemplarzy, 4) tworzenie nowych wersji i adaptacji (tłumaczenie, przystosowanie, zmianę układu lub jakiekolwiek inne zmiany), 5) publiczne rozpowszechnianie, w szczególności udostępnianie w ten sposób, aby każdy mógł mieć do niego dostęp w miejscu i czasie przez siebie wybranym, w szczególności elektroniczne udostępnianie na żądanie, 6) prawo do zwielokrotniania kodu lub tłumaczenia jego formy (dekompilacja), włączając w to prawo do trwałego lub czasowego zwielokrotniania w całości lub w części jakimikolwiek środkami i w jakiejkolwiek formie, a także opracowania (tłumaczenia, przystosowania lub jakichkolwiek innych zmian), bez ograniczania warunków dopuszczalności tych czynności, w szczególności w celu wykorzystania dla celów współdziałania z programami komputerowymi lub rozwijania, wytwarzania lub użyczania lub innych form korzystania o podobnej lub zbliżonej formie; 14 7) zezwolenie na tworzenie opracowań i przeróbek Oprogramowania Pomocniczego oraz rozporządzanie i korzystanie z takich opracowań na wszystkich polach eksploatacji określonych w Umowie; 8) prawo do wykorzystywania Oprogramowania Pomocniczego do celów edukacyjnych i szkoleniowych, 9) prawo do rozporządzania utworami składającymi się na Oprogramowanie Pomocnicze i ich opracowaniami oraz prawo udostępniania ich do korzystania, na wszystkich wymienionych wyżej polach eksploatacji. 10. Zakres przeniesienia autorskich praw majątkowych obejmuje również prawo do wykonywania przez Zamawiającego autorskich praw zależnych. 11. Przeniesienie majątkowych praw autorskich, o których mowa w punktach poprzedzających, następuje bez ograniczeń czasowych i terytorialnych. 12. Przeniesienie majątkowych praw autorskich do Produktów i Oprogramowania Pomocniczego wytworzonych w ramach Wsparcia Technicznego następuje z chwilą podpisania przez Zamawiającego najbliższego Protokołu Odbioru Usługi Wsparcia Technicznego. 13. Wykonawca oświadcza, że korzystanie przez niego i przez Zamawiającego z udzielonych w ramach Umowy lub związanych z przedmiotem umowy praw autorskich, licencji, praw własności przemysłowej, intelektualnej itp. nie narusza przepisów prawa, prawem chronionych dóbr osobistych lub majątkowych osób trzecich ani też praw na dobrach niematerialnych, w szczególności praw autorskich, praw pokrewnych, praw z rejestracji wzorów przemysłowych oraz praw ochronnych na znaki towarowe.. 14. W razie powstania w trakcie wykonywania Umowy i po wykonaniu Umowy jakichkolwiek roszczeń osób trzecich Wykonawca bierze na siebie wyłączną odpowiedzialność, za roszczenia osób trzecich z tytułu szkód materialnych lub na osobie oraz z tytułów wykonania Umowy przez Wykonawcę, jego Podwykonawców i ich pracowników oraz zobowiązuje się do zwrotu na rzecz Zamawiającego wszystkich wydatków, w tym odszkodowań, opłat i wynagrodzeń zapłaconych z ww. tytułów przez Zamawiającego. 15. Wykonawca przenosi na Zamawiającego własność nośników, na których utrwalone zostało Oprogramowania oraz własność egzemplarzy Produktów, w chwili podpisania przez Zamawiającego bez zastrzeżeń odpowiedniego Protokołu Odbioru. 15 16. Zakres licencji i praw autorskich nabytych na podstawienie niniejszej Umowy zapewnia Zamawiającemu możliwość udzielenia zamówienia na serwis Oprogramowania oraz Oprogramowania pomocniczego osobom trzecim niezależnym od Wykonawcy, po zakończeniu Wsparcia Technicznego. 17. Od chwili udostępnienia Zamawiającemu Oprogramowania Pomocniczego do chwili przeniesienia majątkowych praw autorskich do tego Oprogramowania Pomocniczego zgodnie z postanowieniami ustępów poprzedzających, Wykonawca w ramach wynagrodzenia, udziela Zamawiającemu wyłącznej tymczasowej licencji na korzystanie z Oprogramowania Pomocniczego wraz z prawem do udzielania sublicencji. Licencja udzielana jest w zakresie pól eksploatacji wymienionych w ustępach poprzedzających. §9 Procedura Odbioru Sprzętu 1. W dniu dostawy i w miejscu dostawy Zamawiający dokona przy udziale przedstawiciela Wykonawcy odbioru ilościowego Sprzętu. 2. Odbiór ilościowy będzie polegał na sprawdzeniu ilościowym elementów dostawy, sprawdzeniu kompletności i stwierdzeniu braków uszkodzeń mechanicznych, a także sprawdzeniu zgodności dostawy z Terminem realizacji Umowy, co zostanie potwierdzone Protokołem Odbioru Ilościowego podpisanym przez Strony. Wzór Protokołu Odbioru Ilościowego określa Załącznik Nr 9 do Umowy. 3. Zamawiający w terminie 14 dni od dnia podpisania Protokołu Odbioru Ilościowego dokona odbioru jakościowego Sprzętu, polegającego na sprawdzeniu poprawności działania Sprzętu. 4. Odbiór jakościowy będzie polegał także na stwierdzeniu zgodności Sprzętu z niniejszą Umową, w zakresie, który określa § 1 i Załącznik Nr 1. 5. Dokonanie bez zastrzeżeń odbioru jakościowego Sprzętu, zostanie potwierdzone Protokołem Odbioru Jakościowego podpisanym przez przedstawicieli Stron, sporządzonym według wzoru stanowiącego Załącznik Nr 18 do Umowy. 6. Odbiór jakościowy Sprzętu będzie polegał w szczególności na: 1) sprawdzeniu poprawności funkcjonowania Sprzętu poprzez wykonanie testów fabrycznych (producenta) każdego dostarczonego Sprzętu; 2) sprawdzeniu logów w urządzeniach (stwierdzeniu braku błędów w logach); 16 3) wykonaniu testów sprawdzających poprawność działania poprzez zasymulowanie uszkodzenia dowolnego rodzaju redundantnego elementu w dowolnym urządzeniu oraz zasymulowanie uszkodzenia zasilania zewnętrznego. 7. W przypadku, gdy Sprzęt nie przejdzie pozytywnie odbioru jakościowego, Wykonawca zobowiązuje się po usunięciu nieprawidłowości do przedstawienia Sprzętu do ponownego odbioru w terminie nie dłuższym niż 3 Dni Robocze od dnia wniesienia zastrzeżeń przez Zamawiającego, nie później jednak niż do upływu terminu realizacji Umowy. Ponowny odbiór będzie polegał na stwierdzeniu zgodności Sprzętu z wymaganiami przewidzianymi w Umowie i powtórzeniu odbioru ilościowego, a następnie jakościowego według procedury opisanej w ust. 2-6 niniejszego paragrafu. 8. W przypadku, gdy Sprzęt nie przejdzie pozytywnie powtórnej procedury odbioru jakościowego, nie podlega on ponownemu odbiorowi. Wykonawca zobowiązuje się wycofać Sprzęt, który nie przeszedł pozytywnie powtórnej procedury odbioru jakościowego z dostawy i zastąpić go innym, nowym, wolnym od wad. Wykonawca zobowiązany jest przedstawić do odbioru nowy Sprzęt w terminie 10 Dni Roboczych od zakończenia powtórnej procedury odbioru, określonej w niniejszym ustępie, nie później jednak niż do upływu terminu realizacji Umowy. 9. Każdy protokół dla swej ważności musi zostać podpisany przez obie Strony Umowy, chyba że odbiór nastąpił bez zastrzeżeń a przedstawiciel Wykonawcy nie podpisał protokołu wskutek nieobecności. 10. Zamawiający zastrzega sobie prawo do korzystania ze wsparcia osób trzecich w trakcie odbiorów przedmiotu Umowy § 10 Procedury Odbiorów Oprogramowania i pozostałych świadczeń 1. W dniu Dostawy Oprogramowania Zamawiający dokona odbioru Oprogramowania wraz z nośnikami, jeżeli są wymagane zgodnie z Umową polegającego na ilościowym przyjęciu dostawy według specyfikacji oraz stwierdzeniu braku widocznych uszkodzeń mechanicznych, co zostanie potwierdzone Protokołem Odbioru Ilościowego bez zastrzeżeń (Załącznik nr 9). W przypadku zastrzeżeń Wykonawca w ciągu 3 Dni Roboczych zobowiązany jest do uwzględnienia zastrzeżeń i następnie do ponownego przedstawienia przedmiotu Umowy do odbioru wolnego od wad. Niezależnie od 17 powyższej procedury odbioru Wykonawca zobowiązany jest do dochowania terminów realizacji Umowy określonych w § 2. 2. Po dokonaniu odbioru projektu technicznego zgodnie z § 5 ust. 4 sporządza się Protokół Odbioru Dokumentacji , którego wzór określa Załącznik nr 10 do Umowy. 3. Po dokonaniu odbioru aktualizacji dokumentacji infrastruktury wirtualizacji serwerów w CPD MF oraz dokumentacji powykonawczej dla systemu do wymiany i współdzielenia plików zgodnie z § 5 ust. 4 sporządza się Protokół Odbioru Dokumentacji, której wzór określa Załącznik nr 10 do Umowy. 4. Warunkiem odbioru Szkolenia, o którym mowa w § 1 ust. 1 pkt 6) jest przeprowadzenie Szkolenia, co zostanie potwierdzone Protokołem Odbioru Szkolenia, który zawierać będzie datę wykonania Szkolenia, nazwę, listę obecności (wzór stanowi Załącznik nr 8). 5. Po dokonaniu Wdrożenia Sprzętu i Oprogramowania zgodnie z § 5 ust 7 Umowy sporządza się Protokół Odbioru Wdrożenia Sprzętu i Oprogramowania, którego wzór określa Załącznik nr 11 do Umowy. 6. Po dokonaniu bez zastrzeżeń odbioru Sprzętu, odbioru Oprogramowania, odbioru projektu technicznego, odbioru dokumentacji technicznej, odbioru Wdrożenia oraz odbioru Szkolenia, Zamawiający dokona odbioru końcowego poprzez sprawdzenie odpowiednich Protokołów Odbioru i podpisanie Protokołu Odbioru Końcowego bez zastrzeżeń, którego wzór stanowi Załącznik nr 14. 7. Po każdym wykonaniu usługi Wsparcia Technicznego uzupełniany będzie przez Wykonawcę i przekazany Zamawiającemu formularz Zgłoszenia Usługi Wsparcia Technicznego, którego wzór stanowi Załącznik nr 12. 8. Po każdym trzymiesięcznym Okresie rozliczeniowym świadczenia usługi Wsparcia Technicznego sporządzany będzie Protokół Świadczenia Usługi Wsparcia Technicznego, którego wzór stanowi Załącznik nr 13. 9. Zamawiający zastrzega sobie prawo do korzystania ze wsparcia osób trzecich w trakcie odbiorów przedmiotu Umowy. 10. Odbiór projektu technicznego, o którym mowa w § 1 ust. 1 pkt 3) oraz aktualizacji dokumentacji infrastruktury wirtualizacji serwerów w CPD MF , o której mowa w § 1 ust.1 pkt 5) będzie polegał na: 1) sprawdzeniu ich zawartości oraz kompletności, 2) sprawdzeniu wprowadzonych zmian w „Dokumentacji infrastruktury wirtualizacji serwerów w CPD MF" , w odniesieniu do projektu technicznego. 18 10. Po przedstawieniu przez Wykonawcę elementów przedmiotu Umowy zawartych w § 1 ust. 1 pkt 2-6 do odbioru, Zamawiający w terminie 3 Dni Roboczych dokona zatwierdzenia lub odbioru albo pisemnie zgłosi zastrzeżenia. Wykonawca zobowiązany jest w terminie do 10 Dni Roboczych do uwzględnienia zgłoszonych zastrzeżeń i następnie ponownego przedstawienia w/w elementów do zatwierdzenia lub odbioru. Niezależnie od powyższej procedury odbioru Wykonawca zobowiązany jest do dochowania terminów realizacji Umowy określonych w § 2. 11. W przypadku zgłoszenia uwag do projektu technicznego, Zamawiający przewiduje maksymalnie 3 iteracje w zakresie uwzględnienia uwag przez Wykonawcę, z zastrzeżeniem, iż odbiór projektu technicznego musi nastąpić w terminie nie dłuższym niż 10 dni od dnia przekazania projektu technicznego. 11. W przypadku zgłoszenia uwag do planu i scenariuszy testów złożonego w ramach Wdrożenia, Zamawiający przewiduje maksymalnie 3 iteracje w zakresie uwzględnienia uwag przez Wykonawcę, z zastrzeżeniem, iż odbiór planu i scenariuszy testów musi nastąpić w terminie nie dłuższym niż 10 dni od dnia przekazania scenariuszy testów. 12. Każdy protokół, dla swej ważności musi zostać podpisany przez obie Strony Umowy. 13. Wykonawca zobowiązuje się dostarczyć wszystkie utwory, w szczególności Oprogramowanie Pomocnicze, którym można nadać postać elektroniczną (modele systemu, skrypty, kod źródłowy oprogramowania, kod wykonywalny oprogramowania) w tym nośniki instalacyjne każdego dostarczonego oprogramowania, do siedziby Zamawiającego w formie elektronicznej na płytach CD lub DVD (w 3 kopiach). § 11. Wynagrodzenie 1. Maksymalna łączna wartość przedmiotu umowy, uwzględniająca wszystkie koszty, w tym przeniesienie majątkowych praw autorskich do Produktów, opłaty licencyjne, wydatki Wykonawcy i podatek od towarów i usług (VAT), wynosi ………….. zł brutto (słownie: ……………….. złote), przy czym wynagrodzenie za: 1) przedmiot Umowy określony w § 1 ust. 1 pkt. 1) wynosi ………. zł brutto (słownie: …………………..złote) 2) przedmiot Umowy określony w § 1 ust. 1 pkt 2) wynosi ...... zł brutto (słownie (...); 3) usługę Szkoleń, określoną w § 1 ust. 1 pkt 6) wynosi ………. zł brutto (słownie: …………………..złote); 19 4) usługę Wsparcia Technicznego Oprogramowania, określoną w § 1 ust. 1 pkt 8) wynosi ………. zł brutto (słownie: …………………..złote), 5) usługę Wsparcia Technicznego oprogramowania układowego Sprzętu określoną w § 1 ust. 1 pkt 8) wynosi (...) brutto (słownie ...) Szczegółowy wykaz poszczególnych cen jednostkowych zawiera Załącznik nr 6 do Umowy. 2. Płatność, o której mowa w ust. 1 pkt 1)-3) zostanie dokonana w terminie do 30 dni od dnia dostarczenia Zamawiającemu prawidłowo wystawionej faktury. Podstawą wystawienia faktury jest podpisany przez obie strony Protokół Odbioru Końcowego bez zastrzeżeń (Załącznik nr 14).Wynagrodzenie, o którym mowa w ust. 1 pkt 4) i 5) będzie płatne z dołu w równych częściach, po upływie każdych 3 miesięcy świadczenia usługi Wsparcia Technicznego, w terminie do 30 dni od dnia dostarczenia prawidłowo wystawionej faktury za dany okres rozliczeniowy. Podstawą wystawienia faktury jest podpisany przez obie strony Protokół Świadczenia Usługi Wsparcia bez zastrzeżeń (Załącznik nr 13). W przypadku niepełnego okresu rozliczeniowego świadczenia usługi wynagrodzenie będzie równe iloczynowi liczby dni świadczenia usługi i 1/90 trzymiesięcznego wynagrodzenia. 3. Za datę dokonania płatności Strony uznają datę obciążenia rachunku Zamawiającego. 4. Wykonawca bez zgody Zamawiającego nie może dokonać cesji wierzytelności wynikających z Umowy na osoby trzecie. 5. Zamawiający może wstrzymać wypłatę części wynagrodzenia w przypadku wystąpienia wad przedmiotu Umowy do czasu ich usunięcia. 6. Wykonawca wystawi fakturę Zamawiającemu wskazując jako nabywcę „Centrum Przetwarzania Danych Ministerstwa Finansów”. 1. § 12. Kary umowne W przypadku niedotrzymania terminu realizacji Umowy określonego § 2 ust. 1 Wykonawca zapłaci Zamawiającemu karę w wysokości 2000,00 zł (słownie: dwa tysiące złotych), za każdy rozpoczęty dzień opóźnienia. 2. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 2 ust. 4 Wykonawca zapłaci Zamawiającemu karę w wysokości 100 zł (słownie: sto złotych) za każdy rozpoczęty dzień opóźnienia. 20 3. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 2 ust. 6 Wykonawca zapłaci Zamawiającemu karę w wysokości 300 zł (słownie: trzysta złotych) za każdy rozpoczęty dzień opóźnienia. 4. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 2 ust. 7 Wykonawca zapłaci Zamawiającemu karę w wysokości 2000 zł (słownie: dwa tysiące złotych) za każdy rozpoczęty dzień opóźnienia. 5. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 2 ust. 8 Wykonawca zapłaci Zamawiającemu karę w wysokości 300 zł (słownie: trzysta złotych) za każdy rozpoczęty dzień opóźnienia. 6. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 6 ust. 4 pkt 1), Wykonawca zapłaci Zamawiającemu karę w wysokości 700,00 zł (słownie: siedemset złotych) za każdy rozpoczętą godzinę opóźnienia. 7. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 6 ust. 4 pkt 2), Wykonawca zapłaci Zamawiającemu karę w wysokości 400,00 zł (słownie: czterysta złotych) za każdy rozpoczętą godzinę opóźnienia. 8. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 6 ust. 4 pkt 3), Wykonawca zapłaci Zamawiającemu karę w wysokości 100,00 zł (słownie: sto złotych) za każdy rozpoczętą godzinę opóźnienia. 9. W przypadku niedotrzymania terminu realizacji Umowy określonego w § 6 ust. 5 Wykonawca zapłaci Zamawiającemu karę w wysokości: 1) 700 zł (słownie: siedemset złotych) za każdy rozpoczętą godzinę opóźnienia odpowiedzi na zgłoszenia o wysokim priorytecie; 2) 400,00 zł (słownie: czterysta złotych) za każdą godzinę opóźnienia odpowiedzi na zgłoszenia o standardowym priorytecie; 3) 100,00 zł (słownie: sto złotych) za każdą godzinę opóźnienia odpowiedzi na zgłoszenia o niskim priorytecie. 10. W przypadku niedotrzymania któregokolwiekterminu określonego w § 13 ust. 9 i 10 Wykonawca zapłaci Zamawiającemu karę w wysokości 200,00 zł (słownie: dwieście złotych) za każdy rozpoczęty dzień opóźnienia. 11. W przypadku niedotrzymania terminu określonego w § 6 ust. 8 Wykonawca zapłaci Zamawiającemu karę w wysokości 100,00 zł (słownie: sto złotych) za każdy rozpoczęty dzień opóźnienia. 21 12. W przypadku niedotrzymania któregokolwiek terminu określonego w § 6 ust. 10 lub ust. 11 Wykonawca zapłaci Zamawiającemu karę w wysokości 100,00 zł (słownie: sto złotych) za każdy rozpoczęty dzień opóźnienia. 13. W przypadku niedotrzymania terminu realizacji Umowy określonego § 13 ust. 7 pkt 1), Wykonawca zapłaci Zamawiającemu karę w wysokości 5000,00 zł (słownie: pięć tysięcy złotych) za każdą rozpoczętą godzinę opóźnienia. 14. W przypadku niedotrzymania terminu realizacji Umowy, określonego w § 13 ust. 7 pkt 2), Wykonawca zapłaci Zamawiającemu karę w wysokości 1000,00 zł (słownie: tysiąc złotych) za każdą rozpoczętą godzinę opóźnienia. 15. W przypadku przekroczenia łącznego czasu określonego w § 13 ust. 20 Wykonawca zapłaci Zamawiającemu karę umowną w wysokości 200 zł (słownie: dwieście złotych) za każdą godzinę przekroczenia. 16. W przypadku niedotrzymania terminu określonego w § 13 ust. 28 Wykonawca zapłaci Zamawiającemu karę w wysokości 500,00 zł (słownie: pięćset złotych) za każdy rozpoczęty dzień opóźnienia. 17. W przypadku wypowiedzenia lub odstąpienia od Umowy przez Zamawiającego z przyczyn leżących po stronie Wykonawcy lub niezgodnego z Umową wypowiedzenia lub odstąpienia od Umowy przez Wykonawcę, Zamawiającemu przysługuje prawo do naliczania kary umownej w wysokości 20% maksymalnej łącznej wartości przedmiotu Umowy brutto. 18. Kary umowne przewidziane w niniejszym paragrafie naliczane są niezależnie od siebie. 19. Zapłata przez Wykonawcę kar umownych z tytułu niewykonania lub nienależytego wykonania Umowy, nie wyłącza prawa Zamawiającego do dochodzenia odszkodowania przewyższającego ustalone powyżej kary umowne na zasadach ogólnych. § 13. Serwis Gwarancyjny i Rękojmia 1. Wykonawca udziela Zamawiającemu na Sprzęt gwarancji jakości i rękojmi na okres 36 miesięcy, liczonych od dnia podpisania przez obie Strony Protokołu Odbioru Końcowego bez zastrzeżeń. 2. Wykonawca gwarantuje usuwanie Awarii, Usterek, Wad ujawnionych w okresie wskazanym w ust. 1 i jest zobowiązany w trakcie trwania gwarancji do wykonywania nieodpłatnie gwarancyjnych usług serwisowych polegających w szczególności na diagnozowaniu Awarii, Usterek, bądź Wad i innych nieprawidłowości Sprzętu, a także 22 w razie konieczności do wymiany, udostępnienia, dostarczenia i uruchomienia Sprzętu zastępczego lub nowego, wolnego od nieprawidłowości, jak również zapewnienia sprawnego działania oprogramowania umożliwiającego jego wykorzystanie w zakresie funkcji opisanych w dokumentacji. 3. Wykonawca zobowiązuje się do poniesienia wszelkich kosztów napraw gwarancyjnych, w szczególności kosztów odinstalowania, transportu, instalacji i uruchomienia Sprzętu. 4. Wykonawca jest zobowiązany do świadczenia usług Serwisu Gwarancyjnego w miejscu użytkowania Sprzętu, przez 7 dni w tygodniu 24 godziny na dobę, z możliwością naprawy w serwisie Wykonawcy, jeżeli naprawa u użytkownika Sprzętu okaże się niemożliwa. Wzór Protokołu z Naprawy określa Załącznik nr 16 do Umowy. 5. Zamawiający zastrzega sobie prawo do przenoszenia Sprzętu wraz z oprogramowaniem do nowych lokalizacji, informując o tym pisemnie Wykonawcę. 6. Dyski twarde mogą być naprawiane jedynie w miejscu użytkowania, a w przypadku konieczności wymiany uszkodzonych dysków na nowe, wolne od wad, nośniki informacji nie podlegają zwrotowi Wykonawcy. W przypadku konieczności dokonania naprawy Sprzętu wyposażonego w nośniki informacji poza miejscem użytkowania, dyski twarde pozostają u użytkownika. 7. Wykonawca zobowiązuje się do usunięcia Awarii, Wady lub Usterki Sprzętu lub dostarczenia Sprzętu zastępczego, w terminie nie dłuższym niż: 1) 8 godzin w przypadku braku dostępu do zasobów dyskowych Sprzętu, 2) 24 godziny w pozostałych przypadkach od wysłania przez Zamawiającego do Wykonawcy zgłoszenia Awarii, Wady lub Usterki (Protokół Zgłoszenia Awarii/Wady/Usterki stanowi Załącznik Nr 15 do Umowy) pocztą elektroniczną na adres e-mail: …………………………………….., lub faksem pod numer: ………………….., zawierającego informację o uszkodzeniach lub niesprawności Sprzętu. O kwalifikacji zgłoszenia do pkt 1) lub 2) decyduje Zamawiający. 8. Termin naprawy biegnie od momentu wysłania do Wykonawcy przez Zamawiającego formularza Protokołu Zgłoszenia. Termin ten może zostać wydłużony przez Przedstawiciela Zamawiającego przy czym informacja o tym fakcie zostanie przekazana Wykonawcy na formularzu Zgłoszenia Awarii/Wady/Usterki w ramach gwarancji. 9. W wypadku dostarczenia Sprzętu zastępczego, Strony uzgadniają, że termin usunięcia Wady, Awarii, bądź Usterki nie może być dłuższy niż 14 dni od ww. zgłoszenia. 23 10. W przypadku niewykonania naprawy w terminie, Wykonawca zobowiązuje się do wymiany wadliwego Sprzętu na nowy, wolny od wad, w terminie 3 dni od daty zgłoszenia Awarii, Wady, bądź Usterki. 11. W przypadku, gdy Wykonawca nie wykona obowiązku wynikającego z ust. 10 niniejszego paragrafu: 1) Zamawiający ma prawo wynająć na koszt Wykonawcy w dowolnej formie sprzęt zastępczy, zachowując jednocześnie prawo do kary umownej i odszkodowania, 2) Zamawiający ma prawo zlecić dowolnemu podmiotowi naprawę Sprzętu, a kosztami naprawy obciążyć Wykonawcę, zachowując jednocześnie prawo do kary umownej i odszkodowania, nie tracąc gwarancji Wykonawcy. 12. W przypadku wystąpienia drugiej Awarii, Wady bądź Usterki tego samego komponentu Sprzętu, Wykonawca zobowiązuje się do wymiany niesprawnego komponentu na nowy, wolny od wad, w terminie 30 dni od daty wysłania przez Zamawiającego do Wykonawcy zgłoszenia Awarii, Wady lub Usterki. 13. Wykonawca zobowiązuje się do przedłużenia okresu gwarancji jakości dla Sprzętu o czas, w którym Zamawiający nie mógł korzystać ze Sprzętu, z powodu naprawy i/lub wymiany Sprzętu. 14. W przypadku wymiany Sprzętu na nowy, wolny od wad, okres gwarancji biegnie na nowo od daty dostarczenia i uruchomienia prawidłowego Sprzętu, co zostanie potwierdzone podpisanym przez Strony bez zastrzeżeń Protokołem Odbioru Jakościowego. 15. Wykonawca zobowiązuje się, że każdy zastępczy lub nowy Sprzęt, o którym mowa w ust. 9, 10 i 12 niniejszego paragrafu będzie o takich samych parametrach i standardach, jak Sprzęt, który opisuje Załącznik Nr 1 do Umowy, lub innych, uzgodnionych z Zamawiającym, ale o niegorszym standardzie i pożądanej przez Zamawiającego funkcjonalności i wydajności. 16. Wykonawca jest zobowiązany do odbioru i utylizacji Sprzętu podlegającego wymianie, z wyjątkiem nośników informacji, które w każdym przypadku pozostają u Zamawiającego, chyba że Przedstawiciel Zamawiającego zdecyduje inaczej, informując o tym Wykonawcę pisemnie na Protokole Naprawy. 17. Wykonawca oświadcza, że udzielona gwarancja nie ogranicza praw Zamawiającego do: 1) powierzania Sprzętu wraz z oprogramowaniem, stanowiących Przedmiot Umowy, osobom trzecim, celem ich instalacji i konserwacji w miejscu eksploatacji, 24 2) przenoszenia dostarczanego Sprzętu wraz z oprogramowaniem do innych lokalizacji, 3) przekazywania dostarczonego Sprzętu wraz z oprogramowaniem do jednostek Skarbu Państwa, 4) instalowania i wymiany, w zakupionym Sprzęcie kart i urządzeń, zgodnie z zasadami sztuki informatycznej i przez wykwalifikowany personel. 18. Zamawiający może wykonywać uprawnienia z tytułu rękojmi za wady fizyczne Sprzętu lub/i oprogramowania niezależnie od uprawnień wynikających z gwarancji jakości. 19. W przypadku udzielenia gwarancji przez także przez producenta Sprzętu Wykonawca zobowiązuje się przekazać Zamawiającemu ważne dokumenty gwarancyjne. 20. Łączny czas Awarii, Wady bądź Usterki nie może być dłuższy niż 168 godzin w każdym roku obowiązywania Umowy. Do tego czasu nie wlicza się okresu udostępnienia sprzętu zastępczego 21. Wykonawca jest zobowiązany w dniu wykonania naprawy do sporządzenia dokumentu (jeden dla Zamawiającego i jeden dla Wykonawcy), potwierdzającego wykonanie naprawy. Ww. dokument musi zostać podpisany (data, godzina i podpis) przez przedstawiciela Zamawiającego, co będzie równoznaczne z potwierdzeniem przez Zamawiającego wykonania usługi przez Wykonawcę. Data i godzina podpisania ww. dokumentu przez przedstawiciela Zamawiającego jest datą i godziną wykonania usługi naprawy. Wzór dokumentu potwierdzenia wykonania naprawy stanowi Protokół z naprawy. 22. W przypadku dostarczenia przez Wykonawcę Zamawiającemu na czas naprawy Sprzętu zastępczego wyposażonego w nośniki informacji, po wykonaniu naprawy Sprzętu Zamawiającego, nośniki te nie podlegają zwrotowi Wykonawcy. 23. Po usunięciu Awarii, Wady, Usterki, dostarczeniu Sprzętu zastępczego lub wymianie na Sprzęt nowy, wolny od wad, obowiązkiem Wykonawcy będzie również uruchomienie Sprzętu wraz z Oprogramowaniem w miejscu użytkowania. 24. Wykonawca będzie udostępniał wszystkie informacje dotyczące wykonanych napraw na życzenie Zamawiającego. 25. Zamawiający jest uprawniony do samodzielnej rozbudowy Sprzętu i dokonywania zmian w konfiguracji, w tym w zakresie rozszerzania zasobów dyskowych, zwiększania ilości serwerów w platformie wirtualizacyjnej. Strony uzgadniają, że dokonanie ww. rozbudowy przez Zamawiającego lub wybrany przez 25 niego podmiot nie wyłącza ani nie ogranicza zobowiązań Wykonawcy w zakresie udzielonej gwarancji. 26. W okresie gwarancji, na życzenie Zamawiającego, Wykonawca zobowiązany jest, bez dodatkowego wynagrodzenia, do dostarczania do siedziby Zamawiającego nowych wersji firmware, driverów, oprogramowania zarządzającego oraz uaktualnień, w terminie 30 dni od dnia pojawienia się nowej wersji lub uaktualnienia (nośniki oraz procedury instalacyjne wraz z opisem wprowadzonych zmian), za pokwitowaniem. 27. Postanowienia dotyczące zgłaszania Awarii, Wad i Usterek i naprawy Sprzętu obejmują także Awarie, Wady i Usterki związane z wszelkimi nieprawidłowościami w działaniu oprogramowania układowego Sprzętu. Zamawiający nie jest zobowiązany do ustalania, czy Awaria, Wada lub Usterka spowodowana jest nieprawidłowością oprogramowania układowego Sprzętu. 28. Po każdych 12 miesiącach trwania Umowy (trzykrotnie podczas trwania Umowy), w terminie uzgodnionym z Zamawiającym, Wykonawca przeprowadzi serwis prewencyjny dostarczonego Sprzętu i Oprogramowania, polegający na: a) odkurzeniu wnętrza szaf i urządzeń oraz oczyszczeniu wentylatorów, b) analizie plików komunikatów o błędach sprzętowych, c) sprawdzeniu i aktualizacji wersji oprogramowania typu BIOS, firmware, driverów, d) aktualizacji dostarczonego Oprogramowania do najnowszej dostępnej wersji. § 14. Zabezpieczenie należytego wykonania umowy 1. Wykonawca oświadcza, iż przed zawarciem Umowy wniósł skutecznie na rzecz Zamawiającego zabezpieczenie należytego wykonania Umowy, zwane dalej w Umowie Zabezpieczeniem, w wysokości 7 % maksymalnego łącznego wynagrodzenia umownego, określonego w § 11 ust. 1 Umowy, czyli kwotę: …………………… złotych, (słownie: ………………….) wpłacone/zdeponowane* w formie ……………………... . (*niepotrzebne skreślić) 2. Zabezpieczenie służy do pokrycia roszczeń Zamawiającego z tytułu niewykonania lub nienależytego wykonania Umowy. 3. Zamawiający zwolni Zabezpieczenie według następujących zasad: 26 1) 70 % wartości całości zabezpieczenia zostanie zwrócona przez Zamawiającego w ciągu 30 dni od daty podpisania przez Zamawiającego Protokołu Odbioru Końcowego; 2) 30 % wartości całości zabezpieczenia, zostanie zwrócona przez Zamawiającego w ciągu 15 dni, od upływu okresu rękojmi za wady. 4. Wykonawca zobowiązuje się, ze w przypadku wniesienia Zabezpieczenia w gwarancjach bankowych lub ubezpieczeniowych, gwarancja bankowa lub ubezpieczeniowa będzie nieodwołalna, bezwarunkowa, płatna na każde pierwsze żądanie Zamawiającego. 5. Jeżeli z uwagi na przedłużenie terminu realizacji Umowy, niezależnie od przyczyn tego przedłużenia, Zabezpieczenie wniesione w gwarancjach bankowych, ubezpieczeniowych lub w poręczeniach wygasłoby przed upływem przedłużonego terminu realizacji Umowy, Wykonawca na 7 dni roboczych przed wygaśnięciem takiego Zabezpieczenia przedstawia Zamawiającemu stosowny aneks lub nową gwarancję/poręczenie lub wpłaca odpowiednie Zabezpieczenie w gotówce. Jeżeli Wykonawca nie wykona powyższego obowiązku, Zamawiający może zażądać od gwaranta/poręczyciela wypłaty z gwarancji/poręczenia i zaliczyć uzyskaną w ten sposób kwotę na poczet Zabezpieczenia. 6. Wykonawca oświadcza, że wyraża zgodę na bezpośrednie potrącenie przez Zamawiającego z Zabezpieczenia wszelkich należności powstałych w wyniku niewykonania lub nienależytego wykonania Umowy. 7. W przypadku, gdy Wykonawca wniesie Zabezpieczenie w pieniądzu, Zamawiający zobowiązuje się do zwrotu Zabezpieczenia wraz z odsetkami wynikającymi z Umowy rachunku bankowego, na którym było ono przechowywane, pomniejszonego o koszt prowadzenia tego rachunku oraz prowizji bankowej za przelew pieniędzy na rachunek bankowy Wykonawcy. § 15. Poufność 1. Wykonawca zobowiązuje się do zachowania w poufności wszelkich informacji dotyczących infrastruktury, informacji technicznych, technologicznych, prawnych i organizacyjnych dotyczących systemów i sieci informatycznych / teleinformatycznych Zamawiającego oraz danych osobowych jego pracowników uzyskanych od Zamawiającego w związku z wykonywaniem Umowy niezależnie od formy przekazania tych informacji i ich źródła. Ujawnienie może nastąpić na rzecz osób, którymi 27 Wykonawca posługuje się do wykonania Umowy, ale tylko w zakresie w jakim osoba taka musi mieć dostęp do informacji dla należytego wykonania Umowy. 2. Wykonawca zobowiązuje się do podjęcia wszelkich niezbędnych działań dla zapewnienia, że żaden pracownik Wykonawcy i inna osoba którą będzie się posługiwać przy wykonywaniu Umowy otrzymująca informacje o których mowa w ust. 1 nie ujawni tych informacji, ani ich źródła, zarówno w całości, jak i w części bez uzyskania uprzednio wyraźnego upoważnienia na piśmie od Zamawiającego. 3. Wykonawca zobowiązuje się zachować poufność informacji w czasie obowiązywania Umowy, a także po odstąpieniu od niej, jej rozwiązaniu lub wygaśnięciu. 4. Strony zobowiązują się do przestrzegania przy wykonywaniu Umowy wszystkich postanowień zawartych w obowiązujących przepisach prawnych związanych z ochroną danych osobowych, a także z ochroną informacji niejawnych. 5. Obowiązek określony w ust. 1 nie dotyczy informacji powszechnie znanych oraz udostępniania informacji na podstawie bezwzględnie obowiązujących przepisów prawa, a w szczególności na żądanie sądu, prokuratury, organów podatkowych lub organów kontrolnych. Nie będą uważane za poufne informacje, które: 1) wcześniej stały się informacją publiczną w okolicznościach nie będących wynikiem czynu bezprawnego lub naruszającego Umowę; 2) były zatwierdzone do rozpowszechniania na podstawie uprzedniej pisemnej zgody Zamawiającego; 6. Wykonawca ponosi odpowiedzialność za zachowanie poufności przez swoich pracowników, Podwykonawców i wszelkie inne osoby, którymi będzie się posługiwać przy wykonywaniu Umowy oraz zobowiąże je do złożenia oświadczeń o zachowaniu poufności według wzoru obowiązującego u Zamawiającego, którego aktualną treść zawiera Załącznik nr 17 do Umowy. 7. Wykonawca zobowiązuje się do nie kopiowania, nie powielania, ani w jakikolwiek inny sposób nie rozpowszechniania jakichkolwiek informacji z ust. 1 z wyjątkiem uzasadnionej potrzeby do celów związanych z realizacją Umowy, po uprzednim uzyskaniu pisemnej zgody od Zamawiającego. 8. Wykonawca odpowiada za szkodę wyrządzoną Zamawiającemu przez ujawnienie, przekazanie, wykorzystanie, zbycie lub oferowanie do zbycia informacji otrzymanych od Zamawiającego, wbrew postanowieniom Umowy. 28 § 16. Przedstawiciele Stron 1. Do bieżącej współpracy, w zakresie realizacji niniejszej Umowy (w tym podpisywania protokołów) upoważnione są następujące osoby: 1) po stronie Zamawiającego: …………… mail: ………………@cpd.mofnet.gov.pl tel.: ……………….. …………… mail: ………………[email protected] , tel.: …………………….; …………… mail: ………………[email protected] tel.: ……………….. lub inne wskazane przez Zamawiającego. 2) po stronie Wykonawcy: ……….. ……..mail: ………………..@................. tel.: …………………; ……………… mail: ……………….@................., tel.: …………………; ……………… mail: ……………….@................., tel. ………………… ; lub inne wskazane przez Wykonawcę. 2. Ww. osoby są upoważnione do wykonywania w imieniu mocodawcy czynności określonych w niniejszej Umowie, z wyłączeniem zmiany postanowień tej Umowy, jej rozwiązania, lub odstąpienia. 3. Zmiana osób upoważnionych do dokonywania uzgodnień w trakcie realizacji Umowy wymaga poinformowania drugiej Strony na piśmie i nie stanowi zmiany Umowy. 4. Do uzgodnień i czynności wynikających lub mogących wynikać w związku z wykonaniem niniejszej Umowy oraz nadzoru nad jej realizacją Zamawiający upoważnia Zastępcę Dyrektora ds. Infrastruktury Teleinformatycznej § 17. Odstąpienie od Umowy 1. Zamawiający może odstąpić od Umowy w przypadkach określonych w przepisach obowiązującego prawa, w szczególności Kodeksu cywilnego. 2. Zamawiający może odstąpić od Umowy z przyczyn leżących po stronie Wykonawcy, w szczególności, gdy: 1) Wykonawca zleca, bez zgody Zamawiającego wykonanie Umowy lub jej części osobie trzeciej, która nie uzyskała pisemnej akceptacji Zamawiającego lub wykonuje Umowę przy udziale podmiotów, które nie uzyskały pisemnej akceptacji 29 Zamawiającego, jeżeli Zamawiający mógł wymagać wykonania Umowy wyłącznie przez Wykonawcę. 2) Wykonawca nie wykonuje Umowy lub nienależycie wykonuje Umowę, w szczególności nie stosuje się do uwag Zamawiającego lub narusza inne postanowienia Umowy i w przypadku, gdy po upływie 7 dni od wezwania przez Zamawiającego do zaniechania przez Wykonawcę naruszeń postanowień Umowy i usunięcia ewentualnych skutków naruszeń, Wykonawca nie zastosuje się do wezwania. 3. Zamawiający może odstąpić od Umowy w razie zaistnienia istotnej zmiany okoliczności powodującej, że wykonanie Umowy nie leży w interesie publicznym, czego nie można było przewidzieć w chwili zawarcia Umowy. W tym przypadku Wykonawca może żądać wyłącznie wynagrodzenia należnego z tytułu należytego wykonania części Umowy. 4. Prawo odstąpienia Zamawiający może wykonać w terminie 30 dni od powzięcia wiadomości o okolicznościach, o których mowa w niniejszym paragrafie. 5. Odstąpienie od Umowy następuje w formie pisemnej pod rygorem nieważności i wymaga uzasadnienia. 6. W przypadku odstąpienia od Umowy przez Zamawiającego w sytuacjach, o których mowa w ust. 2, 3 niniejszego paragrafu, Strony zobowiązują się w terminie 7 dni od dnia wypowiedzenia lub odstąpienia od Umowy do sporządzenia protokołu, który będzie stwierdzał stan realizacji przedmiotu Umowy do dnia wypowiedzenia lub odstąpienia od Umowy. 7. Wysokość wynagrodzenia Wykonawcy zostanie ustalona proporcjonalnie na podstawie stwierdzonego protokołem zakresu wykonanego przedmiotu Umowy zaakceptowanego przez Zamawiającego bez zastrzeżeń do dnia wypowiedzenia lub odstąpienia od Umowy, o ile wykonany zakres przedmiotu Umowy będzie miał znaczenie dla Zamawiającego. 8. Strony dokonują rozliczenia prawidłowo wykonanych dostaw lub usług do dnia wypowiedzenia Umowy w oparciu o odpowiednie stosowanie procedur odbioru, podstaw wystawiania faktur, terminów płatności. § 18. Zmiany Umowy 1. Wszelkie zmiany i uzupełnienia Umowy wymagają formy pisemnej pod rygorem nieważności. 30 2. Zmiany umowy nie stanowi w szczególności zmiana nazw/określeń Stron, siedziby Stron, numerów kont bankowych Stron, jak również osób odpowiedzialnych za realizację przedmiotu Umowy ze strony Wykonawcy oraz przedstawicieli Zamawiającego. 3. Wykonawca oświadcza, że, jako nie mająca wpływu na koszty wykonania zamówienia, zmiana wysokości minimalnego wynagrodzenia ustalonego przez obowiązujące przepisy nie większa niż 20 % w stosunku do stanu z chwili zawarcia umowy, a także zmiana zasad podlegania ubezpieczeniom społecznym lub ubezpieczeniu zdrowotnemu lub też wysokości stawki składki na ubezpieczenie społeczne lub zdrowotne, powodująca wzrost łącznych obciążeń Wykonawcy z tego tytułu o nie więcej niż 20 % w stosunku do dnia zawarcia umowy, nie stanowi podstawy do zmiany umowy 4. Zamawiający przewiduje możliwość zmian postanowień Umowy w przypadkach, gdy: 1) nastąpi zmiana powszechnie obowiązujących przepisów prawa w zakresie mającym wpływ na realizację przedmiotu Umowy; 2) zmianie podlega sposób wykonania zobowiązania, o ile zmiana taka jest korzystna dla Zamawiającego, z wyjątkiem sytuacji, gdy zmiana ta ingeruje w treść oferty lub jest istotna, lub o ile zmiana taka jest konieczna dla wykonania celu Umowy; 3) niezbędna jest zmiana terminu realizacji Umowy w przypadku zaistnienia okoliczności lub zdarzeń uniemożliwiających realizację Umowy w wyznaczonym terminie, na które Strony nie miały wpływu; 4) w zakresie zmniejszenia wynagrodzenia Wykonawcy i zasad płatności tego wynagrodzenia w sytuacji, gdy konieczność wprowadzenia zmian wynika z okoliczności, których nie można było przewidzieć w chwili zawarcia Umowy, lub zmiany te są korzystne dla Zamawiającego, w szczególności w przypadku zmniejszenia zakresu przedmiotu Umowy; 5) powstała możliwość zastosowania nowszych i korzystniejszych dla Zamawiającego rozwiązań technologicznych lub technicznych, niż te istniejące w chwili podpisania Umowy, nie powodujących zmiany przedmiotu Umowy; 6) w przypadku zwiększenia bądź zmniejszenia stawek podatku od towarów i usług, dotyczących przedmiotu Umowy w wyniku zmiany ustawy z dnia 11 marca 2004 r. o podatku od towarów i usług (t.j. Dz.U. z 2011 r., Nr 177, poz. 1054 z poźn. zm.) które wejdą w życie po dniu zawarcia Umowy, a przed wykonaniem przez Wykonawcę obowiązku po wykonaniu, którego Wykonawca jest uprawniony do uzyskania wynagrodzenia, wynagrodzenie Wykonawcy może ulec odpowiedniemu zwiększeniu 31 bądź zmniejszeniu, jeżeli w wyniku zastosowania zmienionych stawek ww. podatku ulega zmianie kwota należnego podatku oraz wynagrodzenie Wykonawcy uwzględniające podatek od towarów i usług 7) nastąpi zmiana wysokości minimalnego wynagrodzenia ustalonego przez obowiązujące przepisy większa niż 20 % w stosunku do stanu z chwili zawarcia umowy, w ten sposób, że Wykonawca po tej zmianie przedstawi listę płac osób uczestniczących przy wykonaniu Umowy i wykaże jak zmiana ta wpłynęła na koszt wykonania zamówienia. Zamawiający zwiększy wynagrodzenie Wykonawcy o połowę różnicy pomiędzy otrzymywanym minimalnym wynagrodzeniem po zmianie, a otrzymywanym minimalnym wynagrodzeniem przed zmianą, ale nie więcej niż o 0,1% łącznego wynagrodzenia Wykonawcy określonego w § 11 ust. 1 Umowy łącznie przez cały okres obowiązywania umowy; 8) nastąpi zmiana zasad podlegania ubezpieczeniom społecznym lub ubezpieczeniu zdrowotnemu lub wysokości stawki składki na ubezpieczenia społeczne lub zdrowotne o więcej niż 20 % w stosunku do dnia zawarcia umowy w ten sposób, że Wykonawca po zmianie zasad przedstawi listę płac osób uczestniczących przy wykonaniu Umowy i wykaże jak zmiana ta wpłynęła na koszt wykonania zamówienia. Zamawiający zwiększy wynagrodzenie wykonawcy o połowę różnicy pomiędzy uiszczanymi składkami po zmianie, a uiszczanymi składkami przed zmianą, ale nie więcej niż o 0,1% łącznego wynagrodzenia Wykonawcy określonego w § 11 ust. 1 Umowy łącznie przez cały okres obowiązywania umowy. § 19. Postanowienia końcowe 1. Wykonawca oświadcza, że wykonanie niniejszej Umowy nie będzie prowadzić do wypełnienia przesłanek czynu nieuczciwej konkurencji, w szczególności nie stanowi naruszenia tajemnicy przedsiębiorstwa osoby trzeciej. 2. W sprawach nieuregulowanych Umową zastosowanie mają odpowiednie przepisy Kodeksu cywilnego, ustawy Prawo zamówień publicznych, ustawy o prawie autorskim i prawach pokrewnych oraz ustawy o ochronie danych osobowych. 3. W przypadku rozbieżności interpretacyjnych pomiędzy postanowieniami Umowy, a treścią Załączników i innych dokumentów stanowiących integralną część Umowy lub wytworzonych przez Strony, pierwszeństwo mają postanowienia umowne. 32 4. Wszystkie tytuły paragrafów w Umowie mają charakter wyłącznie informacyjny i nie mają wpływu na interpretację postanowień Umowy. 5. Wykonawca nie może przenieść na osobę trzecią praw i obowiązków wynikających z Umowy, w całości lub w części. Wykonawca może jednak dokonać cesji wierzytelności o zapłatę wynagrodzenia z tytułu Umowy za uprzednią zgodą Zamawiającego wyrażoną pod rygorem nieważności na piśmie. 6. Zmiana osób wskazanych przez Wykonawcę do realizacji przedmiotu zamówienia w „Wykazie osób” załączonym do oferty następuje wyłącznie za zgodą Zamawiającego, przy czym nowa osoba musi posiadać kwalifikacje/uprawnienia co najmniej takie same jakie posiada osoba, którą zastępuje. 7. Umowa podlega prawu polskiemu i zgodnie z nim powinna być interpretowana. 8. Strony Umowy podejmą w dobrej wierze wysiłek w celu rozwiązania wszelkich sporów powstałych pomiędzy Stronami, które wynikły w związku z realizacją Umowy i/lub jej interpretacją. O ile rozwiązanie sporu nie powiedzie się, zostanie on poddany pod rozstrzygnięcie sądu powszechnego właściwego dla siedziby Zamawiającego. 9. Umowa wchodzi w życie z dniem jej podpisania przez ostatnią ze Stron. 10. Umowę sporządzono w trzech jednobrzmiących egzemplarzach, w tym dwa dla Zamawiającego i jeden dla Wykonawcy. Załączniki stanowiące integralna część Umowy: 1) Załącznik nr 1 – kopia Załącznika A1 do Formularza Ofertowego - Specyfikacja parametrów i cech Sprzętu i Oprogramowania 2) Załącznik nr 2 - Wzór projektu technicznego oraz dokumentacji powykonawczej 3) Załącznik nr 3 – Opis wymagań dotyczących instalacji, konfiguracji dostarczonego sprzętu i oprogramowania oraz integracji ze środowiskiem Zamawiającego 4) Załącznik nr 4 – Spis treści aktualnej "Dokumentacji infrastruktury wirtualizacji serwerów w Centrum Przetwarzania Danych Ministerstwa Finansów". 5) Załącznik nr 5 – Plan testów oraz scenariuszy testowych 6) Załącznik nr 6 – kopia Załącznika A do SIWZ - Formularz Ofertowy 7) Załącznik nr 7 – Protokół przekazania 8) Załącznik nr 8 – Protokół odbioru szkolenia 9) Załącznik nr 9 – Protokół odbioru ilościowego 10) Załącznik nr 10 – Protokół odbioru dokumentacji 11) Załącznik nr 11 – Protokół odbioru Wdrożenia Sprzętu i Oprogramowania 33 12) Załącznik nr 12 – Zgłoszenie Usługi Wsparcia Technicznego 13) Załącznik nr 13 – Protokół Świadczenia Usługi Wsparcia 14) Załącznik nr 14 – Protokół Odbioru Końcowego 15) Załącznik nr 15 - Protokół Zgłoszenia Awarii/Wady/Usterki 16) Załącznik nr 16 - Protokół Naprawy 17) Załącznik nr 17 - Oświadczenie o poufności 18) Załącznik nr 18 – Protokół odbioru jakościowego Sprzętu 19) Załącznik nr 19 – Zakres Szkolenia w formie warsztatów 20) Załącznik nr 20 – Spis treści dokumentacji powykonawczej dla systemu do wymiany i współdzielenia plików ……………………………. Zamawiający ………………………… Wykonawca 34 Załącznik nr 1 do Umowy nr PN/4/15/VBC z dn. … … …. r. Specyfikacja parametrów i cech Sprzętu i Oprogramowania (kopia Załącznika nr A1 do formularza oferty) 35 Załącznik nr 2 do Umowy nr PN/4/15/VBC z dn. … … …. r. Wzór Projektu Technicznego Spis treści 1 Wstęp 1.1 Cel opracowania dokumentu 1.2 Dokumenty powiązane 2 Założenia i wymagania 2.1 Wymagania ogólne 2.2 Założenia ogólne 2.3 Wymagania i założenia szczegółowe 2.4 Inne wymagania i założenia specyficzne dla opisywanego rozwiązania, nie ujęte w żadnej z powyższych kategorii 3 Zakres projektu 3.1 Zakres projektowanego rozwiązania 3.2 Zasięg rozwiązania 4 Definicja środowisk 5 Rozwiązanie techniczne 5.1 Architektura logiczna rozwiązania 5.1.1 Wymagania niefunkcjonalne 5.2 Budowa fizyczna 5.3 Wykaz komponentów użytych do budowy rozwiązania 5.3.2 Macierze i inne zasoby dyskowe 5.3.3 Biblioteki taśmowe i wirtualne 5.3.4 Komponenty sieci LAN 5.3.5 Komponenty sieci SAN 5.3.7 Bazy danych 5.3.8 Aplikacje 5.3.9 Oprogramowanie do zarządzania 5.3.10 Inne oprogramowanie 5.3.12 Lista komponentów dostarczanych w ramach realizacji tego projektu 5.4 Architektura sieciowa i połączenia 5.4.1 Schemat fizyczny połączeń sieciowych pomiędzy elementami systemu 36 5.4.3 Tabela adresacji IP systemu 5.4.4 Wymagania dla infrastruktury LAN 5.4.5 Architektura sieci SAN 5.4.6 Przewidywane obciążenie poszczególnych sieci przez komunikację w systemie 5.4.7 Nazwy w systemie DNS 5.4.8 Źródła i sposób synchronizacji czasu 5.5 Wytyczne konfiguracyjne dla poszczególnych komponentów rozwiązania 6.2 Koncepcja rozwiązania 7 Bezpieczeństwo 7.1 Wymagania dla podsystemu zabezpieczeń 7.1.1 Bezpieczeństwo transmisji 7.1.4 Uwierzytelnianie użytkowników i administratorów 7.4 Backup i archiwizacja 7.4.1 Wymagania dla systemu backupowego 7.4.2 Koncepcja rozwiązania 7.4.3 Architektura systemu backupu i archiwizacji 7.4.4 Oprogramowanie do backupu i archiwizacji 7.4.5 Polityki backupu 7.5.1 Koncepcja odtworzenia systemu po awarii 8 Zarządzanie 9 Procedury 11 Załączniki Spis rysunków Spis tabel Słowniki 37 Załącznik nr 3 do Umowy nr PN/4/15/VBC z dn. … … …. r. I. Wymagania dotyczące instalacji, konfiguracji dostarczonego Sprzętu i Oprogramowania oraz integracji ze środowiskiem Zamawiającego Opis wymagań dotyczących instalacji, konfiguracji i integracji elementów dostawy z istniejącym środowiskiem Zamawiającego w Ośrodku Przetwarzania w Warszawie: Zamawiający w Ośrodku Przetwarzania w Warszawie posiada środowisko do wirtualizacji serwerów składające się z 33 host’ów ESX (osiem klastrów vSphere) podłączonych do 3 macierzy dyskowych oraz 4 wirtualnych serwerów vCenter. Na potrzeby infrastruktury wirtualizacji serwerów została wydzielona podsieć do zarządzania środowiskiem VMware. W podsieci znajdują się wszystkie interfejsy zarządzające urządzeniami infrastruktury. Dla usługi vMotion jest wydzielona sieć izolowana od reszty systemu na poziomie warstwy 2 modelu ISO OSI. Segmenty sieci, w których pracują maszyny wirtualne zostały podłączone do serwerów ESXi w formie trunków przenoszących odpowiednie segmenty VLAN. Wykonawca jest zobowiązany do zainstalowania i skonfigurowania w Ośrodku Przetwarzania w Warszawie zgodnie z zatwierdzonym Projektem Technicznym elementów przedmiotu umowy, w szczególności do: 1. Instalacji dostarczonych macierzy dyskowych w pomieszczeniu wskazanym przez Zamawiającego w budynku w Warszawie przy ulicy Świętokrzyskiej 12 oraz konfiguracji i integracji, w tym min. uruchomienia wymaganych funkcjonalności, podłączenia do sieci SAN oraz wykreowania przestrzeni dla serwerów środowiska do wirtualizacji. 2. Migracji danych z macierzy EMC Celerra NS 40F na nowo dostarczoną macierz NAS wraz z zachowaniem udziałów sieciowych oraz uprawnień. Macierz EMC Celerra NS 40F emuluje trzy serwery plików CIFS, które udostępniają zasoby dyskowe za pomocą protokołu SMB w technologii NAS. Łącznie z modułu NAS (dwóch serwerów plików) udostępnianych jest około 130 udziałów sieciowych, z których korzysta około 2350 użytkowników zlokalizowanych w budynku Ministerstwa Finansów i około 150 użytkowników terenowych. Serwery plików wystawione z główki NAS ‘owej zintegrowane są z domeną MS Active Directory. Uprawnienia do udziałów sieciowych przydzielane są za pomocą grup domenowych oraz grup lokalnych utworzonych na serwerach plików. Do grup przypisywani są tylko użytkownicy domenowi Na serwerach plików nie ma założonych kont lokalnych. Udziały sieciowe udostępniane z serwów plików mapowane są automatycznie na komputerach osobistych użytkowników za pomocą Zasad Zabezpieczeń Grup w usłudze Active Directory (udziały sieciowe mapowane są na zdefiniowaną literę dysku na podstawie przypisania użytkownika do odpowiedniej domenowej grupy zabezpieczeń). Serwery CIFS udostępniają około 5 TB danych . 38 Macierz EMC Celerra NS 40F posiada ochronę antywirusową modułu NAS wykorzystując technologię CAVA (Celerra Anti-Virus Agent), która jest realizowana za pomocą oprogramowania Trend Micro ServerProtect for Storage. Zamawiający posiada licencję dla 3000 użytkowników i oczekuje że na dostarczonej macierzy NAS również zostanie skonfigurowana ochrona antywirusowa za pośrednictwem oprogramowania Trend Micro ServerProtect for Storage lub oprogramowania równoważnego w przypadku dostarczenia macierzy NAS nie posiadającej wsparcia na Trend Micro ServerProtect for Storage. Backup danych udostępnianych z modułu NAS wykonywany jest za pośrednictwem oprogramowania Backup Exec 2010 za pomocą protokołu NDMP bezpośrednio na bibliotekę taśmową Scalar I2000. Zamawiający oczekuje że po migracji danych Wykonawca skonfiguruje oprogramowanie Backup Exec 2010 tak aby wykonywać backup za pomocą protokołu NDMP z dostarczonej macierzy NAS bezpośrednio na bibliotekę taśmową Quantum Scalar I2000. W ramach migracji danych z obecnie wykorzystywanego modułu NAS macierzy EMC Celerra NS 40F na nowo dostarczoną macierz muszą zostać wykonane następujące prace: musza zostać skonfigurowane i udostępnione serwery CIFS zgodnie z wytycznymi Zamawiającego, dane muszą zostać przeniesione z przepisanymi do nich takimi samymi uprawnieniami na poziomie systemu plików NTFS bazującymi na listach kontroli dostępu (ACL) oraz odwzorowaniem struktury katalogowej, muszą zostać odtworzone wszystkie udziały sieciowe udostępniane z serwerów CIFS wraz z przypisanymi do nich uprawnieniami na listach kontroli dostępu (ACL), do nowej macierzy NAS musi zostać podłączone i skonfigurowane oprogramowanie antywirusowe Trend Micro ServerProtect for Storage lub oprogramowanie równoważne w przypadku dostarczenia macierzy NAS nie posiadającej wsparcia na Trend Micro ServerProtect for Storage. moduł NAS dostarczonej macierzy musi zostać skonfigurowany i podłączony do obecnie wykorzystanego systemu backupowego . Wykonawca zobowiązuje się do przeniesienia wszystkich danych udostępnianych obecnie z serwerów CIFS na dostarczoną macierz, to jest łącznie około 5 TB. migracja powinna być niezauważalna dla użytkowników, jeżeli prace migracyjne będą wymagały przerwy w udostępnianiu zasobów sieciowych, to musza odbywać się poza godzinami pracy urzędu, w ustalonym z Zamwaijacym terminie. po przeprowadzeniu migracji Wykonawca będzie zobowiązany do weryfikacji spójności przeniesionych danych i w przypadku wykrycia różnic do ujednolicenia ich ze źródłem. 3. Instalacji i konfiguracji dostarczonych 2 szt. przełączników FC zapewniających dostęp dostarczonej infrastruktury do sieci SAN FABRIC Zamawiającego w sposób redundantny, umożliwiający bezprzerwową pracę całego środowiska w przypadku awarii jednego z przełączników w tym w szczególności: Dostarczone przełączniki FC zostaną zainstalowane i skonfigurowane w serwerowni nr 0106 umiejscowionej w podziemiach budynku przy ul. 39 Świętokrzyskiej 12 w Warszawie w miejsce posiadanych przez Zamawiającego przełączników, Brocade 5100B. Dostarczane przełączniki będą musiały obsłużyć środowiska, które do czasu wymiany obsługiwały przełączniki 5100B oraz dostarczaną przez Wykonawcę infrastrukturę. Dodatkowo Wykonawca zobowiązany jest do zainstalowania ww. przełączników Brocade 5100B w serwerowni 0106 umiejscowionej w podziemiach budynku przy ul. Świętokrzyskiej 12 w Warszawie w miejsce obecnie użytkowanych przełączników Brocade 5000B. Przełączniki Brocade 5100B będą obsługiwały środowiska, które do czasu wymiany obsługiwały przełączniki Brocade 5000B. Pomiędzy przełącznikami należy skonfigurować odpowiedniej przepustowości połączenia (trunk’i) umożliwiające sprawną i wydajną obsługę środowisk korzystających z zasobów sieci SAN. Wykonania wszelkiej niezbędnej konfiguracji w sieci SAN (tj. min. konfiguracji aliasów, Zone, itp.) Wszelkie prace mogące zakłócić pracę serwerów korzystających z zasobów sieci SAN muszą zostać uzgodnione z Zamawiającym z minimum 3 dniowym wyprzedzeniem. 4. Instalacji i konfiguracji Systemu wymiany i współdzielenia plików, w tym w szczególności: Instalację oprogramowania na środowisku wirtualizacyjnym VMware Zamawiającego. Konfigurację trybu wysokiej dostępności zapewniającej redundancje kluczowych elementów sytemu. Konfigurację bezpiecznego szyfrowanego dostępu do danych zgromadzonych na serwerach plików CIFS zamawiającego z sieci wewnętrznej LAN oraz WAN i Internet za pośrednictwem komputerów PC, Laptopów oraz urządzeń mobilnych. Realizacja bezpiecznego szyfrowanego dostępu do zasobów z sieci Internet musi być realizowana na bazie mechanizmów i funkcjonalności systemu "chmuraMF" opartego o rozwiązanie firmy CheckPoint SSL Network Extender (SNX). Moduły sytemu oferujące usługi bezpiecznego dostępu dla komputerów oraz urządzeń mobilnych znajdujących się poza sieci wewnętrzną Zamawiającego powinny zostać zainstalowane w strefie DMZ. Integrację oprogramowania z mechanizmami uwierzytelniania użytkowników wykorzystywanymi przez Zamawiającego (Active Directory, RSA) Konfigurację i zdefiniowanie ról i uprawnień użytkowników w systemie. Instalację i konfiguracja portalu użytkownika. Instalację i konfiguracja centralnej konsoli zarządzającej. Zapewnienie dostępu do danych umieszczonych na dostarczonej macierzy z funkcjonalnością NAS dla wskazanych użytkowników MF. 5. Rozbudowy macierzy IBM Storwize Zamawiającego o dostarczone dyski SSD, SAS oraz Nearline SAS, w tym w szczególności: Instalacja dostarczonych dysków w macierzy Rekonfiguracja macierzy polegającą na udostępnieniu nowo zakupionej przestrzeni dyskowej systemom przechowywującym dane na macierzy. 40 Załącznik nr 4 do Umowy nr PN/4/15/VBC z dn. … … …. r. Spis treści aktualnej Dokumentacji infrastruktury wirtualizacji serwerów w Centrum Przetwarzania Danych Ministerstwa Finansów. Spis treści WSTĘP 5 OPIS DOKUMENTU 5 ODBIORCY DOKUMENTU 5 SŁOWNIK 5 STRESZCZENIE 7 DOKUMENTACJA 9 ELEMENTY SYSTEMU 9 ŚRODOWISKO 13 SIEĆ LAN 13 SIEĆ SAN 15 INFRASTRUKTURA DO WIRTUALIZACJI SERWERÓW 27 KONSTRUKCJA FIZYCZNA 27 SIEĆ LAN 28 ZASOBY DYSKOWE 56 SERWERY ESX 67 SERWER VCENTER 70 SERWER POPRAWEK (PCS) 83 MASZYNY WIRTUALNE 86 INFRASTRUKTURA BACKUPU 89 SERWER BACKUPU 89 BIBLIOTEKA TAŚMOWA 89 MODYFIKACJE 90 LICENCJE 102 VSPHERE DATA RECOVERY 103 VSPHERE DATA PROTECTION 105 INFRASTRUKTURA AV 107 41 VSPHERE VSHIELD 107 TREND MICRO DEEP SECURITY 107 PROCEDURY EKSPLOATACYJNE 111 SERWER PCS 114 MASZYNY WIRTUALNE 115 SPECYFIKACJA SPRZĘTU 117 SERWERY PRODUKCYJNE – 4 SZT. 117 SERWERY PRODUKCYJNE IBM – 6 SZTUK 118 SERWER BACKUPÓW 118 MACIERZ DYSKOWA 119 PRZEŁĄCZNIKI FC DO SIECI SAN –2 SZT. 122 BIBLIOTEKA TAŚMOWA 124 SZAFA RACK 125 ZASILANIE 125 WYMAGANIA ŚRODOWISKOWE 126 PROCEDURA MIGRACJI SERWERÓW PLIKÓW ZE ŚRODOWISKA WIRTUALNEGO DO EMC CELERRA 127 INSTRUKCJA „KROK PO KROKU” 127 I.TWORZENIE NOWEGO FILE SYSTEMU ZE STORAGE POOLI 127 II.TWORZENIE NOWEGO SERWERA CIFS 129 III.TWORZENIE NOWEGO FILE SYSTEMU POD MIGRACJE DANYCH 131 IV.PRZYGOTOWANIE DO MIGRACJI DANYCH 133 V.TWORZENIE NOWEJ MIGRACJI DANYCH 133 SERWIS 137 PROCEDURA SERWISOWA 137 I. ZGŁOSZENIE SERWISOWE 137 II. DZIAŁANIA SERWISOWE 138 III. ZAKOŃCZENIE ZGŁOSZENIA 139 FORMULARZE 140 ZESTAWIENIE UŻYTKOWNIKÓW I HASEŁ 143 AKTUALNY WYKAZ MASZYN WIRTUALNYCH. 144 42 Załącznik nr 5 do Umowy nr PN/4/15/VBC z dn. … … …. r. Plan Testów oraz Scenariuszy Testowych Spis treści 1. Wstęp 1.1 Cel dokumentu 1.2 Odbiorcy dokumentu 2. Struktura Procedury Testowej 2.1 Wykaz czynności przygotowawczych Procedury Testowej 2.2 Wykaz scenariuszy testowych Procedury Testowej 2.2.1 Struktura scenariusza testowego 2.2.1.1 Identyfikacja scenariusza testowego 2.2.1.2 Wykaz czynności przygotowawczych scenariusza testowego 2.2.1.3 Wykaz przypadków testowych scenariusza testowego 2.2.1.4 Wykaz czynności końcowych scenariusza testowego 2.3 Wykaz czynności końcowych Procedury Testowej 43 Załącznik nr 6 do Umowy nr PN/4/15/VBC z dn. … … …. r. (kopia Załącznika A do SIWZ - formularz ofert) 44 Załącznik nr 7 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół przekazania Odbiór został dokonany w CPD MF w Warszawie dniu ............................. Przedmiotem odbioru w ramach Umowy nr PN/4/15/VBC z dnia .................. jest przekazanie nr …………. do CPD MF w Warszawie następujących elementów: Lp. Nazwa Nr seryjny/licencji Ilość poprawki/aktualizacje/nowe wersje/rodzaj nośnika. Uwagi Zamawiający: - odbiera dostawę bez zastrzeżeń / z uwagami * - odrzuca dostawę w całości.* Powód odrzucenia dostawy: ………………………………………………………………………………… Uwagi dotyczące odbioru: ………………………………………………………………………………… Za Zamawiającego (imię i nazwisko, podpis) Za Wykonawcę (imię i nazwisko, podpis) * - niewłaściwe skreślić 45 Załącznik nr 8 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Odbioru Szkolenia Odbiór został dokonany w …………………. w dniu .............................. Strony potwierdzają dokonanie odbioru Szkolenia: ………………………………………………… 1. Nazwa szkolenia: 2. Termin szkolenia: 3. Ilość godzin szkolenia: ………………………………………………… 4. Liczba uczestników szkolenia: ………………………………………………… 5. Prowadzący szkolenie: ……………………………………………………… …………………………………………………… przeprowadzonego w ramach Umowy nr ....................................z dnia .................................... Uwagi dotyczące odbioru:…………………………………………………………………… ………………………………………………..………………………………………………… Przedmiot Umowy w zakresie objętym odbiorem został wykonany w terminie / nie został wykonany w terminie*. Zgodnie z Umową wykonanie przedmiotu Umowy objętego niniejszym odbiorem powinno nastąpić do dnia ……………….…………………… Faktyczne wykonanie przedmiotu Umowy objętego niniejszym odbiorem nastąpiło w dniu ………………..………… Załączniki: 1. Lista osób uczestniczących w szkoleniu wraz z podpisami uczestników Za Zamawiającego: Za Wykonawcę: (imię, nazwisko, data i podpis) (imię, nazwisko, data i podpis) * - niewłaściwe skreślić 46 Załącznik nr 9 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Odbioru Ilościowego Miejsce dostawy: ……………………………………………………. W dniu …………........r. na podstawie § …. ust. ……. ww. Umowy dokonano odbioru Sprzętu/Oprogramowania ………….. wymienionych/ego poniżej. Lp. Nazwa Numer fabryczny/licencji Sztuk Uwagi 1. 2. 3. 4. Powyższy Sprzęt/Oprogramowanie jest: nowy, kompletny, zgodny z treścią specyfikacji, nie posiada widocznych uszkodzeń mechanicznych, przeszedł odbiór ilościowy bez zastrzeżeń. Przedmiot Umowy został odebrany bez zastrzeżeń / z zastrzeżeniami*. Przedmiot Umowy w zakresie objętym odbiorem został wykonany w terminie /nie został wykonany w terminie* * niepotrzebne skreślić 1. Zgodnie z Umową wykonanie Przedmiotu Umowy objętego niniejszym odbiorem powinno nastąpić do dnia ………………......... 2. Faktyczne wykonanie Przedmiotu Umowy objętego niniejszym odbiorem nastąpiło w dniu .....…................... UWAGI: Za Zamawiającego Za Wykonawcę ………………………………………………… …………………………………………… (imię i nazwisko, podpis) (imię i nazwisko, podpis) 47 Załącznik nr 10 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Odbioru Dokumentacji Odbiór został dokonany w dniu ............................. Strony potwierdzają dokonanie odbioru Dokumentu:…….…………………………………………………………….………………… ………… (nazwa Dokumentu, wersja / data) wykonanego w ramach Umowy nr ............................................................ z dnia ..................... Zamawiający: - odbiera Dokument bez zastrzeżeń / z uwagami,* - odrzuca Dokument w całości.* Powód odrzucenia Dokumentu: ……………………………………………………………… ………………………………………………..……………………………………………… Uwagi dotyczące odbioru: ………………………………………………………………… Przedmiot Umowy w zakresie objętym odbiorem został wykonany w terminie / nie został wykonany w terminie*. Zgodnie z Umową wykonanie przedmiotu Umowy objętego niniejszym odbiorem powinno nastąpić do dnia ………………. ………………………. Faktyczne wykonanie Przedmiotu Umowy objętego niniejszym odbiorem nastąpiło w dniu ………………..………… Za Wykonawcę: Za Zamawiającego: (imię, nazwisko, data i podpis) (imię, nazwisko, data i podpis) * - niewłaściwe skreślić 48 Załącznik nr 11 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Odbioru Wdrożenia Sprzętu i Oprogramowania Warszawa, dnia ……. / ……… / …………… Miejsce odbioru:.. ................................ W dniu ........................ dokonano odbioru wdrożenia Sprzętu i Oprogramowania wymienionego poniżej: Lp. Lp. . Nazwa Sprzętu/Oprogramowania Ilość Uwagi 1 2 3 4 5 6 7 Powyższy Sprzęt jest nowy, sprawny, przeszedł odbiór jakościowy bez zastrzeżeń. Powyższy Sprzęt został zainstalowany i skonfigurowany prawidłowo i funkcjonuje bez zastrzeżeń. Powyższe Oprogramowanie zostało zainstalowane prawidłowo i funkcjonuje bez zastrzeżeń. Za Zamawiającego: Za Wykonawcę: (imię, nazwisko, data i podpis) (imię, nazwisko, data i podpis) 49 Załącznik nr 12 do Umowy nr PN/4/15/VBC z dn. … … …. r. Zgłoszenie Usługi Wsparcia Technicznego Warszawa, dnia ……. / ……… / …………… Symbol Jednostka organizacyjna: (nazwa i adres jednostki organizacyjnej) Osoba zgłaszająca: (nazwisko/telefon/pokój) Kolejny numer zgłoszenia uszkodzenia u użytkownika: /201…. Numer w rejestrze zgłoszeń w ośrodku serwisowym Wykonawcy: /201…. Nazwa niesprawnego produktu (urządzenia lub oprogramowania): Numer seryjny produktu (urządzenia lub oprogramowania): Objawy: Uwagi (załączniki)/ Konsultacje techniczne: Data i godzina wystąpienia uszkodzenia Data/godz. zgłoszenia uszkodzenia Imię i nazwisko zgłaszającego uszkodzenie Podpis zgłaszającego uszkodzenie ....................................................... ....................................................... 50 Załącznik nr 13 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Świadczenia Usługi Wsparcia do Umowy nr PN/4/15/VBC z dnia.. .......... Miejsce odbioru:.. ................................ Okres świadczenia usługi: od ................................ do ................................ Zestawienie wykonanych prac w ramach świadczonych usług: Data/godzina Lp. Opis wykonanych prac wykonania 1. 2. …. UWAGI: ………………………………………………………………………………………..…………………… ………………………………………………………………………………………..…………………… Załączniki: 1. Kserokopia dokumentów zlecających przeprowadzenie ww. prac Za Zamawiającego: Za Wykonawcę: (imię, nazwisko i podpis) (imię, nazwisko i podpis) 51 Załącznik nr 14 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Odbioru Końcowego Warszawa, dnia ……. / ……… / …………… Miejsce odbioru:.. ................................ W dniu ........................ dokonano odbioru końcowego: 1. Sprzętu i Oprogramowania wymienionego poniżej: Lp. Lp. . Nazwa Sprzętu/Oprogramowania Ilość Uwagi 1 2 Powyższy Sprzęt jest nowy, sprawny, przeszedł odbiór jakościowy bez zastrzeżeń. Powyższe Oprogramowanie zostało zainstalowane prawidłowo i funkcjonuje bez zastrzeżeń. 1. Szkolenia – oryginał protokołu odbioru szkolenia 2. Dokumentacja – oryginały poszczególnych protokołów odbiorów Dokumentacji 3. Protokół Ilościowy 4. Protokół Jakościowy 5. …………………………… 6. ………………………….. Zamawiający: - odbiera przedmiot Umowy bez zastrzeżeń / z uwagami * - odrzuca przedmiot Umowy w całości.* Powód odrzucenia………………………………………………………………………………. Uwagi dotyczące odbioru:………………………………………………..…………………. ………………………………………………………………………………………………… Przedmiot Umowy w zakresie objętym odbiorem został wykonany w terminie / nie został wykonany w terminie*. Zgodnie z Umową wykonanie Przedmiotu Umowy objętego niniejszym odbiorem powinno nastąpić do dnia ………………. ………………………. Faktyczne wykonanie Przedmiotu Umowy objętego niniejszym odbiorem nastąpiło w dniu .............................. Kary umowne w wysokości …………………………… należne z tytułu ………………….. Za Zamawiającego: Za Wykonawcę: (imię, nazwisko, data i podpis) (imię, nazwisko, data i podpis) * - niewłaściwe skreślić 52 Załącznik nr 15 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Zgłoszenia Awarii/Wady/Usterki Warszawa, dnia ……. / ……… / …………… Symbol Jednostka organizacyjna: (nazwa i adres jednostki organizacyjnej) Osoba zgłaszająca: (nazwisko/telefon/pokój) Kolejny numer zgłoszenia uszkodzenia u użytkownika: /201…. Numer w rejestrze zgłoszeń w ośrodku serwisowym Wykonawcy: /201…. Nazwa niesprawnego produktu (urządzenia lub oprogramowania): Numer seryjny produktu (urządzenia lub oprogramowania): Objawy: Uwagi (załączniki)/ Konsultacje techniczne: Data i godzina wystąpienia uszkodzenia Data/godz. zgłoszenia uszkodzenia Imię i nazwisko zgłaszającego uszkodzenie Podpis zgłaszającego uszkodzenie ....................................................... ....................................................... 53 Załącznik nr 16 do Umowy nr PN/4/15/VBC z dn. … … …. r. PROTOKÓŁ Z NAPRAWY 1. Symbol instytucji, w której nastąpiło uszkodzenie 2. Kolejny numer zgłoszenia awarii u użytkownika 3. Numer w rejestrze zgłoszeń w ośrodku serwisowym 4. Tryb dokonania naprawy: 5. Rodzaj naprawy Na miejscu W ramach gwarancji Zdalnie 6. Nazwa naprawianego urządzenia: 7. Lista wymienionych (naprawionych) części: Numer Nazwa Numer katalogowy części seryjny / inwent. L.P. Liczba Rodz. **) naprawy 8. Data/godz. dostarczenia urządzenia zastępczego ......................................... *) możliwe rodzaje naprawy 01 wymiana 04 ekspertyza 02 naprawa 05 prewencja 03 rozbudowa 06 Inne Opis wykonanych czynności 9. Data/godz./min Rozpoczęcia interwencji 10. Data/godz./min. .............................................. 11. Adres serwisu:................................................. Przekazania do eksploatacji ............................................ 12. Nazwisko serwisanta:........................................ 13. Uwagi wykonującego usługę: 14. Uwagi użytkownika lub operatora Data i czytelny podpis przedstawiciela Zamawiającego Data i czytelny podpis przedstawiciela Wykonawcy 54 Załącznik nr 17 do Umowy nr PN/4/15/VBC z dn. … … …. r. Oświadczenie o ochronie informacji Centrum Przetwarzania Danych Ministerstwa Finansów ul. Samorządowa 1, 26-601 Radom ……………….., dnia ......./......./20..... r. …………………………………. Imię i nazwisko …………………………………. …………………………………. …………………………………. Nazwa instytucji/firmy OŚWIADCZENIE O ZACHOWANIU POUFNOŚCI INFORMACJI Oświadczam, że zobowiązuję się do: 1) nieujawniania jakichkolwiek informacji technicznych, technologicznych, prawnych, organizacyjnych, budowlano-architektonicznych i planistycznych dotyczących systemów i sieci informatycznych oraz teleinformatycznych, a także danych w nich zawartych, z którymi zapoznałam/zapoznałem się w trakcie obecności w Centrum Przetwarzania Danych Ministerstwa Finansów, niezależnie od formy przekazania tych informacji i ich źródła, 2) wykorzystania w/w informacji jedynie w celach i w zakresie niezbędnym do nadzoru lub współpracy. Ujawnienie informacji określonych w pkt 1) jest dopuszczalne w zakresie przewidzianym przepisami prawa. 55 Zostałem pouczony o treści przepisów : 1. Art. 306 Ustawy z dnia 29 sierpnia 1997 r. - Ordynacja podatkowa (Dz. U. z 1997 r. Nr 137, poz. 926 z późn. zm.) § 1. Kto, będąc obowiązanym do zachowania tajemnicy skarbowej, ujawnia informacje objęte tą tajemnicą podlega karze pozbawienia wolności do lat 5. 2. Art. 266 Ustawy z dnia 6 czerwca 1997 r. Kodeks Karny (Dz. U. z 1997 r. Nr 88, poz. 553 z późn. zm.) § 1. Kto, wbrew przepisom ustawy lub przyjętemu na siebie zobowiązaniu, ujawnia lub wykorzystuje informację, z którą zapoznał się w związku z pełnioną funkcją, wykonywaną pracą, działalnością publiczną, społeczną, gospodarczą lub naukową, podlega grzywnie, karze ograniczenia wolności albo pozbawienia wolności do lat 2. § 2. Funkcjonariusz publiczny, który ujawnia osobie nieuprawnionej informację niejawną o klauzuli "zastrzeżone" lub "poufne" lub informację, którą uzyskał w związku z wykonywaniem czynności służbowych, a której ujawnienie może narazić na szkodę prawnie chroniony interes, podlega karze pozbawienia wolności do lat 3. 3. Art. 267 Ustawy z dnia 6 czerwca 1997 r. Kodeks Karny (Dz. U. z 1997 r. Nr 88, poz. 553 z późn. zm.) § 1. Kto bez uprawnienia uzyskuje dostęp do informacji dla niego nieprzeznaczonej, otwierając zamknięte pismo, podłączając się do sieci telekomunikacyjnej lub przełamując albo omijając elektroniczne, magnetyczne, informatyczne lub inne szczególne jej zabezpieczenia, podlega grzywnie, karze ograniczenia wolności albo pozbawienia wolności do lat 2. § 2. Tej samej karze podlega, kto bez uprawnienia uzyskuje dostęp do całości lub części systemu informatycznego. § 3. Tej samej karze podlega, kto w celu uzyskania informacji, do której nie jest uprawniony, zakłada lub posługuje się urządzeniem podsłuchowym, wizualnym albo innym urządzeniem lub oprogramowaniem.. § 4. Tej samej karze podlega, kto informację uzyskaną w sposób określony w § 1-3 ujawnia innej osobie. 4. Art. 268 Ustawy z dnia 6 czerwca 1997 r. Kodeks Karny (Dz. U. z 1997 r. Nr 88, poz. 553 z późn. zm.) § 1. Kto, nie będąc do tego uprawnionym, niszczy, uszkadza, usuwa lub zmienia zapis istotnej informacji albo w inny sposób udaremnia lub znacznie utrudnia osobie 56 uprawnionej zapoznanie się z nią, podlega grzywnie, karze ograniczenia wolności albo pozbawienia wolności do lat 2. § 2. Jeżeli czyn określony w § 1 dotyczy zapisu na informatycznym nośniku danych, sprawca podlega karze pozbawienia wolności do lat 3. § 3. Kto, dopuszczając się czynu określonego w § 1 lub 2, wyrządza znaczną szkodę majątkową, podlega karze pozbawienia wolności od 3 miesięcy do lat 5. 5. Art. 268a Ustawy z dnia 6 czerwca 1997 r. Kodeks Karny (Dz. U. z 1997 r. Nr 88, poz. 553 z późn. zm.) § 1. Kto, nie będąc do tego uprawnionym, niszczy, uszkadza, usuwa, zmienia lub utrudnia dostęp do danych informatycznych albo w istotnym stopniu zakłóca lub uniemożliwia automatyczne przetwarzanie, gromadzenie lub przekazywanie takich danych, podlega karze pozbawienia wolności do lat 3. § 2. Kto, dopuszczając się czynu określonego w § 1, wyrządza znaczną szkodę majątkową, podlega karze pozbawienia wolności od 3 miesięcy do lat 5. 6. Art. 269 Ustawy z dnia 6 czerwca 1997 r. Kodeks Karny (Dz. U. z 1997 r. Nr 88, poz. 553 z późn. zm.) § 1. Kto niszczy, uszkadza, usuwa lub zmienia dane informatyczne o szczególnym znaczeniu dla obronności kraju, bezpieczeństwa w komunikacji, funkcjonowania administracji rządowej, innego organu państwowego lub instytucji państwowej albo samorządu terytorialnego albo zakłóca lub uniemożliwia automatyczne przetwarzanie, gromadzenie lub przekazywanie takich danych, podlega karze pozbawienia wolności od 6 miesięcy do lat 8. § 2. Tej samej karze podlega, kto dopuszcza się czynu określonego w § 1, niszcząc albo wymieniając informatyczny nośnik danych lub niszcząc albo uszkadzając urządzenie służące do automatycznego przetwarzania, gromadzenia lub przekazywania danych informatycznych. ……………………………………. czytelny podpis osoby składającej oświadczenie 57 Załącznik nr 18 do Umowy nr PN/4/15/VBC z dn. … … …. r. Protokół Odbioru Jakościowego Sprzętu Miejsce dostawy: ……………………………………………………. W dniu …………........r. na podstawie § …. ust. ……. ww. Umowy dokonano odbioru jakościowego ………….. wymienionego poniżej. Lp. Nazwa Ilość Typ Model Producent Identyfikator produktu Inne oznaczenia 1. 2. 3. 4. 5. Powyższy Sprzęt jest nowy, sprawny, przeszedł odbiór jakościowy bez zastrzeżeń. Załączniki do Protokołu: 1. Raport z przeprowadzonych testów fabrycznych; 2. Raporty z przeprowadzonych testów akceptacyjnych; 3. ……… 4. ……… Za Zamawiającego: Za Wykonawcę: (imię, nazwisko i podpis) (imię, nazwisko i podpis) 58 Załącznik nr 19 do Umowy nr PN/4/15/VBC z dn. … … …. r. Zakres Szkolenia w formie warsztatów 1. Merytoryczna zawartość Warsztatów: 1) administracja i użytkowanie dostarczonych macierzy dyskowych: a) omówienie architektury zaoferowanego rozwiązania, b) omówienie narzędzi administracyjnych (GUI, CLI), c) omówienie narzędzi monitorujących system dyskowy, d) omówienie katalogu najlepszych praktyk w środowisku wirtualnym Zamawiającego, e) ćwiczenia praktyczne: konfiguracja systemu dyskowego (interfejsy, grupy dyskowe), tworzenie i modyfikacja jednostek LUN, mapowanie jednostek LUN do serwerów, konfiguracja zasobów w środowisku wirtualnym, konfiguracja specyficznych opcji i ustawień typu kopie migawkowe, kopie pełne (klony), replikacja, tiering, thin provisioning monitoring i zarządzanie, uprawnienia użytkowników, diagnostyka, optymalizacja wydajności; 2) administracja i użytkowanie dostarczonego systemu wymiany i współdzielenia plików: a) omówienie architektury zaoferowanego rozwiązania, b) omówienie narzędzi administracyjnych (GUI, CLI), c) omówienie narzędzi monitorujących, d) omówienie katalogu najlepszych praktyk; e) ćwiczenia praktyczne: konfiguracja systemu, konfiguracja dostępu do zasobów plikowych i folderów umieszczonych na firmowych serwerach plików (CIFS) oraz dostępu do wewnętrznych zasobów z komputerów Windows PC oraz z urządzeń mobilnych z systemami iOS, Android oraz Windows Phone, konfiguracja wysokiej dostępności zapewniającej redundancje elementów sytemu, definiowanie ról w systemie w celu umożliwienia podziału uprawnień administracyjnych oraz definiowanie grup użytkowników oraz przypisywanie różnych polis bezpieczeństwa/uprawnień dla każdej grupy z osobna personalizacja konsoli zarządzającej, portalu użytkownika oraz aplikacji na urządzeniach mobilnych pozwalającą na dostosowane kolorystyki konsoli oraz zamieszczenia własnego logo oraz grafiki firmowej, konfiguracja synchronizacji użytkowników z usługami katalogowymi: Active Directory, LDAP konfiguracja pracy grupowej (współdzielenie dostępu) do własnych zasobów (katalogu) lub utworzonych w ramach własnego zasobu obiektów (pliki lub 59 podkatalogi) oraz współdzielenia folderów z użytkownikami firmowymi oraz zewnętrznymi z możliwością nadania minimum następujących uprawnień: - Współwłaściciel (operacje na plikach i katalogach: dodawanie, usuwanie, edytowanie, komentowanie, pobieranie) - Edytor (operacje na plikach i katalogach: usuwanie, edytowanie, komentowanie, pobieranie) - Czytelnik (operacje na plikach i katalogach: dodawanie komentarzy, pobieranie) konfiguracja linków url z możliwością zdefiniowania hasła dostępu, ograniczenia czasowego aktywności udostępnienia, ograniczenia liści pobrań udostępnionego zasobu, konfiguracja wersjonowania składowanych na zasobie plików z możliwością przywrócenia poprzednich wersji, 60 Załącznik nr 20 do Umowy nr PN/4/15/VBC z dn. … … …. r. Spis treści dokumentacji powykonawczej dla systemu do wymiany i współdzielenia plików WSTĘP XXX OPIS DOKUMENTU XXX ODBIORCY DOKUMENTU XXX SŁOWNIK XXX STRESZCZENIE XXX DOKUMENTACJA XXX ELEMENTY SYSTEMU XXX ŚRODOWISKO XXX SIEĆ LAN XXX SIEĆ SAN XXX MASZYNY WIRTUALNE XXX SERWERY PLIKÓW CIFS XXX KONFIGURACJA OPROGRAMOWANIA XXX KONFIGURACJA TRYBU WYSOKIEJ DOSTĘPNOŚCI XXX KONFIGURACJA DOSTĘPU DO DANYCH DLA UŻYTKOWNIKÓW KOŃCOWYCH XXX INTEGRACJA OPROGRAMOWANIA Z MECHANIZMAMI UWIERZYTELNIANIA UŻYTKOWNIKÓW XXX PORTAL UŻYTKOWNIKA XXX KONSOLA ZARZĄDZAJĄCA XXX INSTRUKCJA „KROK PO KROKU” XXX I.TWORZENIE I DEFINIOWANIA RÓL I UPRAWNIEŃ UŻYTKOWNIKÓW W SYSTEMIE XXX II.KONFIGURACJA DOSTĘPU DO DANYCH UMIESZCZONYCH NA SERWERACH CIFS XXX SERWIS PROCEDURA SERWISOWA XXX XXX I. ZGŁOSZENIE SERWISOWE XXX II. DZIAŁANIA SERWISOWE XXX III. ZAKOŃCZENIE ZGŁOSZENIA FORMULARZE ZESTAWIENIE UŻYTKOWNIKÓW I HASEŁ XXX XXX XXX 61
