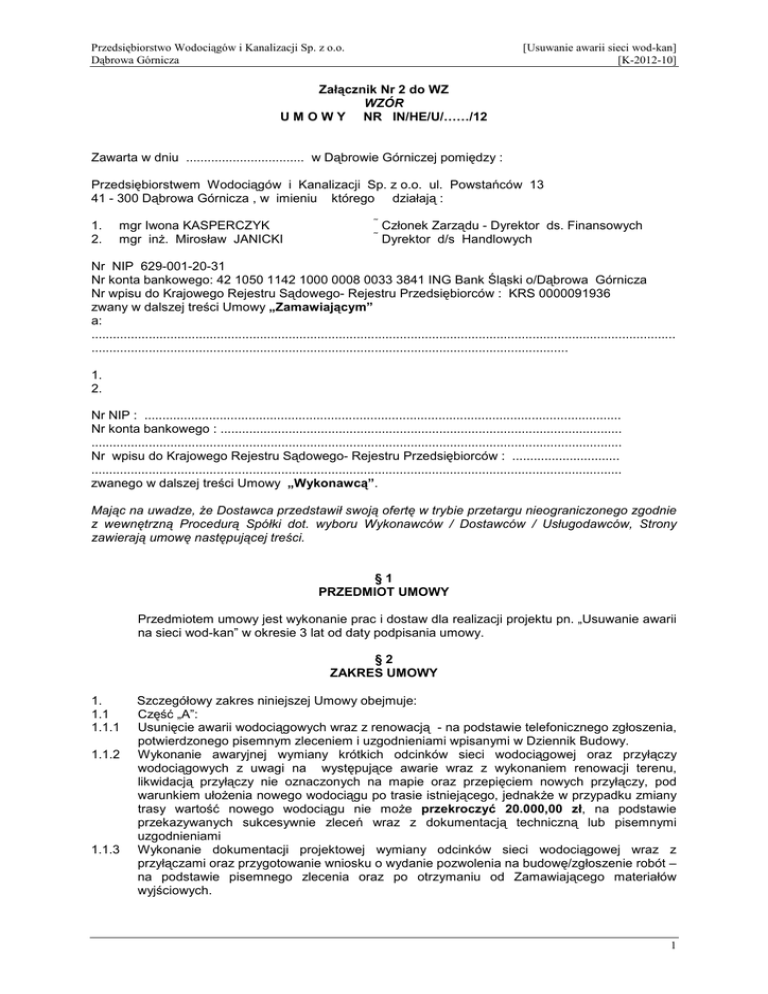

Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
Załącznik Nr 2 do WZ
WZÓR
U M O W Y NR IN/HE/U/……/12
Zawarta w dniu ................................. w Dąbrowie Górniczej pomiędzy :
Przedsiębiorstwem Wodociągów i Kanalizacji Sp. z o.o. ul. Powstańców 13
41 - 300 Dąbrowa Górnicza , w imieniu którego działają :
1.
2.
mgr Iwona KASPERCZYK
mgr inŜ. Mirosław JANICKI
 Członek Zarządu - Dyrektor ds. Finansowych
 Dyrektor d/s Handlowych
Nr NIP 629-001-20-31
Nr konta bankowego: 42 1050 1142 1000 0008 0033 3841 ING Bank Śląski o/Dąbrowa Górnicza
Nr wpisu do Krajowego Rejestru Sądowego- Rejestru Przedsiębiorców : KRS 0000091936
zwany w dalszej treści Umowy „Zamawiającym”
a:
...................................................................................................................................................................
.....................................................................................................................................
1.
2.
Nr NIP : .....................................................................................................................................
Nr konta bankowego : ................................................................................................................
....................................................................................................................................................
Nr wpisu do Krajowego Rejestru Sądowego- Rejestru Przedsiębiorców : ..............................
....................................................................................................................................................
zwanego w dalszej treści Umowy „Wykonawcą”.
Mając na uwadze, Ŝe Dostawca przedstawił swoją ofertę w trybie przetargu nieograniczonego zgodnie
z wewnętrzną Procedurą Spółki dot. wyboru Wykonawców / Dostawców / Usługodawców, Strony
zawierają umowę następującej treści.
§1
PRZEDMIOT UMOWY
Przedmiotem umowy jest wykonanie prac i dostaw dla realizacji projektu pn. „Usuwanie awarii
na sieci wod-kan” w okresie 3 lat od daty podpisania umowy.
§2
ZAKRES UMOWY
1.
1.1
1.1.1
1.1.2
1.1.3
Szczegółowy zakres niniejszej Umowy obejmuje:
Część „A”:
Usunięcie awarii wodociągowych wraz z renowacją - na podstawie telefonicznego zgłoszenia,
potwierdzonego pisemnym zleceniem i uzgodnieniami wpisanymi w Dziennik Budowy.
Wykonanie awaryjnej wymiany krótkich odcinków sieci wodociągowej oraz przyłączy
wodociągowych z uwagi na występujące awarie wraz z wykonaniem renowacji terenu,
likwidacją przyłączy nie oznaczonych na mapie oraz przepięciem nowych przyłączy, pod
warunkiem ułoŜenia nowego wodociągu po trasie istniejącego, jednakŜe w przypadku zmiany
trasy wartość nowego wodociągu nie moŜe przekroczyć 20.000,00 zł, na podstawie
przekazywanych sukcesywnie zleceń wraz z dokumentacją techniczną lub pisemnymi
uzgodnieniami
Wykonanie dokumentacji projektowej wymiany odcinków sieci wodociągowej wraz z
przyłączami oraz przygotowanie wniosku o wydanie pozwolenia na budowę/zgłoszenie robót –
na podstawie pisemnego zlecenia oraz po otrzymaniu od Zamawiającego materiałów
wyjściowych.
1
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
1.2
1.2.1
1.2.2
1.2.3
1.2.4
1.3
2.
2.1
2.2
2.3
2.4
2.5
2.6
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
Część „B”:
Usunięcie awarii kanalizacyjnych wraz z renowacją - na podstawie telefonicznego zgłoszenia,
potwierdzonego pisemnym zleceniem i uzgodnieniami wpisanymi w Dziennik budowy.
Wykonanie wymiany odcinków sieci kanalizacyjnej i przyłączy kanalizacyjnych z uwagi na
występujące awarie, wraz z wykonaniem renowacji terenu, likwidacją przyłączy nie
oznaczonych na planie oraz przepięciem nowych przyłączy - na podstawie przekazywanych
sukcesywnie zleceń wraz z dokumentacją techniczną lub pisemnymi uzgodnieniami
Wykonanie regulacji lub/i czyszczenie istniejących cieków wodnych z uwagi na przekazywane
do PWiK Sp. z o.o. zlecenia Urzędu Miejskiego w Dąbrowie Górniczej - na podstawie
przekazywanych sukcesywnie zleceń wraz z dokumentacją techniczną lub pisemnymi
uzgodnieniami.
Wykonanie dokumentacji projektowej wymiany odcinków sieci kanalizacyjnej wraz z
przyłączami oraz przygotowanie wniosku o wydanie pozwolenia na budowę/zgłoszenia robót –
na podstawie pisemnego zlecenia oraz po otrzymaniu od Zamawiającego materiałów
wyjściowych.
Wykonanie renowacji terenu po robotach na sieci wodociągowej i kanalizacyjnej
wykonywanych przez brygady Zamawiającego - na podstawie telefonicznego zgłoszenia,
potwierdzonego pisemnym zleceniem i uzgodnieniami wpisanymi w Dziennik budowy.
Podstawą wykonania przedmiotu umowy określonego w §1 są:
otrzymane uzgodnienia i materiały od Zamawiającego,
złoŜona oferta i Warunki Zamówienia,
warunki techniczne wykonania i odbioru robót dla części „A” – załącznik nr 1 do umowy,
warunki techniczne wykonania i odbioru robót dla części „B” – załącznik nr 2 do umowy,
obowiązujące Normy i Prawo Budowlane,
dane wyjściowe do kosztorysowania zawarte w kosztorysie ofertowym – załącznik nr 3 do
umowy,
przy zapewnieniu potrzebnych materiałów, odpowiedniego sprzętu oraz wykwalifikowanej
kadry pracowników, w sposób opisany w
przedłoŜonych przez Wykonawcę w
dokumentach ofertowych.
§3
TERMIN REALIZACJI UMOWY
1.
1.1
1.2
1.3
1.4
1.5
1.6
1.7
1.8
1.9
1.10
Strony ustalają terminy realizacji robót :
Termin rozpoczęcia realizacji Umowy:
Terminy rozpoczęcia realizacji
awaryjnych wymian odcinkowych
Terminy rozpoczęcia realizacji
usunięcia awarii wodociągowej
Terminy rozpoczęcia realizacji
usunięcia awarii kanalizacyjnej
Terminy rozpoczęcia realizacji prac
renowacyjnych
Terminy zakończenia realizacji
wymian odcinkowych sieci
wodociągowej i kanalizacyjnej wraz z
przyłączami
Terminy zakończenia realizacji
usunięcia awarii sieci wodociągowej i
kanalizacyjnej wraz z przyłączami
Terminy zakończenia realizacji prac
renowacyjnych
Terminy rozpoczęcia i zakończenia
regulacji lub/i czyszczenia istniejących
cieków wodnych
Termin zakończenia Umowy:
− data zawarcia Umowy
− zgodnie z
terminami określanymi
przez
Zamawiającego
− od 2 do 4 godzin od godziny otrzymania
zlecenia
− od 2 do 8 godzin od godziny otrzymania
zlecenia
− zgodnie z terminami określanymi
przez
Zamawiającego
− zgodnie z terminami
Zamawiającego
określonymi
przez
− zgodnie z terminami
Zamawiającego
określonym
przez
− zgodnie z terminami
Zamawiającego
określanymi
przez
− zgodnie z terminami
Zamawiającego
określanymi
przez
− ………...2015 r.
2
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
§4
WYNAGRODZENIE
1.
Przewidywany poziom finansowania do …………2015 r. (na okres 3 lat) ustala się wstępnie
na kwotę ............................,00 zł (słownie: ...................................................................... zł)
netto, plus podatek VAT zgodnie z obowiązującymi przepisami. Poziom ten moŜe ulec
zmianie.
2.
Na okres 1 roku, do ………..2013r. wysokość środków finansowych przeznaczonych na
wynagrodzenie za wykonane w ramach umowy prace ustala się w wysokości ....... ..............zł
(słownie: ...................................zł 00/100) netto, plus podatek VAT zgodnie z obowiązującymi
przepisami.
3.
Wysokość środków finansowych przeznaczonych na wynagrodzenie za wykonane w ramach
umowy prace, ustalana przez Zamawiającego w kolejnych latach, będzie wprowadzana
aneksami do umowy w terminach do 45 dni od dnia wejścia w Ŝycie stosownego Polecenia
SłuŜbowego zatwierdzającego plan finansowy Zamawiającego. Do czasu określenia
wysokości tych środków Wykonawca wykonywać będzie jedynie roboty awaryjne stanowiące
zagroŜenie dla otoczenia.
§5
OBOWIĄZKI WYKONAWCY
1.
Wykonawca ponosi odpowiedzialność za wykonanie robót zgodnie z warunkami BHP oraz za
bezpieczeństwo pracowników.
2.
Wykonawca ponosi odpowiedzialność za jakość wykonanych robót.
3.
Wykonawca ponosi odpowiedzialność za zabezpieczenie
oznakowanie.
4.
Wykonawca odpowiada za zabezpieczenie sprzętu i urządzeń.
terenu
robót oraz jego
§6
PODWYKONAWCY
1.
W przypadku wystąpienia Podwykonawcy, zapłata Wykonawcy za prace zrealizowane przez
Podwykonawcę nastąpi w terminie zgodnym z § 8, po przedłoŜeniu przez Wykonawcę
dokumentu potwierdzającego uregulowanie naleŜności na rzecz Podwykonawcy.
2.
Ustalenia zawarte w § 6 pkt.1 stosuje się odpowiednio do umów z dalszymi Podwykonawcami
§7
OSOBY ODPOWIEDZIALNE ZA PROWADZENIE UMOWY
1.
1.1.
1.2.
1.3.
1.4.
1.4.1.
1.4.2.
Zamawiający ustanawia ze swej strony :
osobę odpowiedzialną za współpracę i koordynację działań w całym zakresie umowy Kierownika Działu Eksploatacji mgr inŜ. Jerzego Zaczyńskiego
oraz:
osobę odpowiedzialną za współpracę i koordynację działań w zakresie wymian odcinkowych mgr inŜ. Lucynę śurek - kierownika Działu Inwestycji i Wykonawstwa
osobę odpowiedzialną za współpracę i koordynację działań w zakresie części „A” - Zastępcę
kierownika Działu Eksploatacji mgr inŜ. Aleksandrę Konderak
przedstawicieli uprawnionych do kontroli budowy i dokonywania wpisów do Dziennika
Budowy
w zakresie części „A”
– Kazimierza śurawskiego
– Waldemara Chałudę
w zakresie części „B”
– Krzysztofa Mroncza
3
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
1.4.3.
1.5.
2.
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
– Waldemara Chałudę
w zakresie prac związanych z renowacjami terenu po robotach na sieci wodociągowej i
kanalizacyjnej wykonywanych przez brygady Zamawiającego
− Waldemara Chałudę
Inspektora Nadzoru Przedsiębiorstwa Wodociągów i Kanalizacji w Dąbrowie Górniczej w
osobie mgr inŜ. Iwony Falkowskiej, uprawnienia nr 567/01 członka Śląskiej Izby InŜynierów
Budownictwa o numerze ewidencyjnym SKL/IS/0114/03
Wykonawca ustanawia:
kierownika budowy w osobie ............................................................; uprawnienia nr :
................................; członka ......................................... Izby InŜynierów Budownictwa o
numerze ewidencyjnym ..........................................
tel. słuŜbowy :............................. .
§8
ROZLICZENIA I WARUNKI PŁATNOŚCI
1.
1.1.
1.2.
1.3.
1.4.
1.5.
1.6.
1.7.
Zakłada się rozliczanie robót, zlecanych przez Zamawiającego w ramach niniejszej umowy,
na podstawie zatwierdzonego przez Zamawiającego kosztorysu powykonawczego,
wykonanego:
zgodnie z zatwierdzoną KsiąŜką obmiarów,
zgodnie ze składnikami cenowymi zawartymi w ofercie,
w oparciu o Środowiskowe Metody Kosztorysowania Robót Budowlanych (w pierwszej
kolejności na podstawie KNR-ów, a w przypadku robót nie objętych tymi katalogami na
podstawie innych katalogów wymienionych w „Ś.M.K.R.B” lub kalkulacji indywidualnych
wykonawcy), a dla dokumentacji projektowych zgodnie ze Środowiskowymi Zasadami Wycen
Prac Projektowych. Wszelkie odstępstwa od norm zawartych w katalogach, oraz normy
zakładowe i kalkulacje indywidualne naleŜy uzgodnić kaŜdorazowo z Inspektorem Nadzoru
Zamawiającego,
dla robót związanych z renowacją po awariach wodociągowych i kanalizacyjnych
wykonywanych przez brygady Zamawiającego roboty zostaną rozliczone z obmiarami
potwierdzonymi przez Mistrza ds. renowacji pomnoŜonymi przez cenę jednostkową dla
danego rodzaju prac – zał. nr 3
przy uwzględnieniu cen sprzętu (nie określonego w ofercie) – nie wyŜej niŜ średnie ceny pracy
sprzętu z notowań Sekocenbudu za okres realizacji (notowania kwartalne),
w oparciu o faktury zakupu materiałów (materiały podstawowe - cena jednostkowa materiałów
„po rabacie” przy czym 50% rabatu jest zyskiem dla Wykonawcy, a 50% zyskiem Inwestora)
nie wyŜej niŜ max. z notowań Sekocenbudu za okres realizacji, (notowania kwartalne).
Materiały drobne nie wyŜej niŜ notowania Sekocenbudu (z uwagą jw.)
dla robót związanych z renowacją po awariach wodociągowych i kanalizacyjnych
wykonywanych przez brygady Zamawiającego roboty które nie zostały ujęte w cenach
jednostkowych w ofercie rozliczanie nastąpi w oparciu o obmiary potwierdzone przez Mistrza
ds. renowacji w formie kosztorysu powykonawczego wykonanego zgodnie z zapisami w §8
pkt 1.1.; 1.2.; 1.3.;. 1. 5 i 1.6
2.
Dane wyjściowe do kosztorysowania zawarte w kosztorysie ofertowym wraz z załączonymi do
niego tabelami: tabelą „podsumowanie kosztorysu”, „tabelą elementów scalonych” i „tabelą
cen pracy sprzętu” i cenami jednostkowymi dla robót renowacyjnych – stanowią załącznik nr 3
do niniejszej Umowy
Składniki cenotwórcze mogą podlegać waloryzacji w czasie trwania Umowy w następnych
latach - jeden raz, po kaŜdym roku obowiązywania Umowy. Waloryzacja moŜe zostać
dokonana w następnym roku trwania umowy, o wysokość średniorocznego wskaźnika wzrostu
cen i dóbr konsumpcyjnych i usług za rok poprzedni opublikowanym przez Prezesa GUS.
Zmiana cen obowiązywać będzie od miesiąca następnego po opublikowaniu do robót
wykonanych i rozliczanych po podpisaniu Aneksu do Umowy przedłoŜonego przez
Wykonawcę
3.
Zapłata wynagrodzenia za wykonanie poszczególnych części zadania, o których mowa w § 2
umowy, a określonych w odrębnych zleceniach, nastąpi jedną fakturą końcową dla kaŜdego
zlecenia, w ciągu 30 dni od daty jej wpływu. Fakturę wystawi Wykonawca w terminie 7-miu
4
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
dni po zatwierdzeniu przez strony bezusterkowego protokołu odbioru robót i na
podstawie zatwierdzonego przez Zamawiającego kosztorysu powykonawczego.
4.
4.1.
4.2.
4.3.
4.4.
4.5.
5.
5.1.
5.2.
5.3.
W przypadku gdy Wykonawca występuje jako podwykonawca, robót zlecanych
Zamawiającemu w ramach zawartej Umowy z Urzędem Miejskim w Dąbrowie Górniczej, tryb
postępowania jest następujący:
po zakończeniu robót Wykonawca przedkłada wszystkie konieczne dokumenty, w zaleŜności
od rodzaju zleconego zadania, określone w Specyfikacji Technicznej Wykonania i Odbioru
Robót, w tym równieŜ kosztorysy powykonawcze,
zostaje podpisany protokół odbioru technicznego, potwierdzający termin zakończenia
realizacji zadania,
protokół odbioru końcowego podpisany zostanie niezwłocznie po podpisaniu takiego protokołu
przez Urząd Miejski i przekazaniu środków finansowych na konto Zamawiającego,
podstawą wystawienia faktury jest zatwierdzony przez Zamawiającego kosztorys
powykonawczy oraz podpisany i zatwierdzony protokół odbioru końcowego,
zapłata wynagrodzenia nastąpi na rachunek Wykonawcy po 30 dniach od daty otrzymania
faktury przez Zamawiającego.
Wykonawca zobowiązuje się do :
ujęcia w rejestrze sprzedaŜy wystawionej faktury VAT wynikającej z niniejszej umowy,
rozliczania się z Urzędem Skarbowym w zakresie naliczonego na fakturze VAT podatku od
towarów i usług,
w przypadku braku wykonania czynności wymienionych w punkcie 5.1 i 5.2 niniejszego
paragrafu, do zwrotu całkowitych kosztów wynikających z tego tytułu
po stronie
Zamawiającego.
§9
ZABEZPIECZENIE NALEśYTEGO WYKONANIA UMOWY
1.
Wykonawca zobowiązany jest najpóźniej w dniu zawarcia Umowy wnieść zabezpieczenie
naleŜytego wykonania przedmiotu umowy w wysokości 2% kwoty brutto (kwota netto
określona w 4 pkt 1 plus podatek VAT zgodnie z obowiązującymi przepisami)
wynoszące…………..zł
(słownie:
…………………………………………………………/100).
Dopuszcza się przeksięgowanie wadium na poczet części zabezpieczenia naleŜytego
wykonania przedmiotu umowy.
2.
PowyŜsze zabezpieczenie określone w § 9 pkt.1, o ile wniesiono je w pieniądzu Zamawiający
przechowuje na oprocentowanym rachunku bankowym.
3.
Zamawiający zwraca zabezpieczenie wniesione w pieniądzu wraz z odsetkami wynikającymi z
umowy rachunku bankowego, na którym było ono przechowywane, pomniejszone o koszt
prowadzenia rachunku bankowego oraz prowizji bankowej za przelew pieniędzy na rachunek
bankowy Wykonawcy.
4.
Ustanawia się, Ŝe wniesione zabezpieczenie, określone w § 9 pkt.1, jest przeznaczone na
pokrycie roszczeń z tytułu niewykonania lub nienaleŜytego wykonania umowy, w tym na
pokrycie roszczeń z tytułu kar umownych.
5.
JeŜeli w toku realizacji przedmiotu umowy, ustalona w § 9 pkt1, wysokość zabezpieczenia z
jakichkolwiek przyczyn ulegnie zmniejszeniu poniŜej ustalonej wartości robót lub jeŜeli z
powodu zwiększenia się wartości robót naleŜałoby zabezpieczenie zwiększyć, Wykonawca
zobowiązany jest uzupełnić wniesione zabezpieczenie, w terminie 14 dni od daty wezwania
go o to przez Zamawiającego.
6.
W przypadku, jeŜeli Wykonawca nie wykona swoich obowiązków naleŜytego wykonania
Umowy, to obowiązki te ma prawo wykonać zastępczo Zamawiający lub zlecić je stronie
trzeciej, przeznaczając na ten cel zabezpieczenie naleŜytego wykonania Umowy oraz odsetki
wynikające z umowy rachunku bankowego, na którym było przechowywane, pomniejszone o
koszty prowadzenia rachunku.
5
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
7.
7.1.
7.2.
8.
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
Zabezpieczenie naleŜytego wykonania Umowy zostanie zwrócone :
w ciągu 30 dni od podpisania protokołu odbioru końcowego (rocznego) za kaŜdy kolejny rok
wykonywania robót w wysokości 25% wartości wniesionego zabezpieczenia,
pozostałe 25% zabezpieczenia zostanie zwrócone w ciągu 14-stu dni po upływie okresu
rękojmi.
W przypadku nie wywiązania się z obowiązku, o którym mowa w ust. 1 oraz ust. 5
Zamawiający ma prawo odstąpić od Umowy ze skutkiem jaki Umowa wiąŜe z odstąpieniem z
przyczyn za które odpowiada Wykonawca
§ 10
GWARANCJA
1.
Czas trwania okresu gwarancyjnego dla prac przewidzianych Umową wynosi 3 lata od dnia
zatwierdzenia przez strony bezusterkowego protokołu odbioru końcowego dla kaŜdej z prac
zrealizowanych na podstawie zleceń.
2.
W okresie gwarancyjnym Wykonawca zobowiązuje się w przypadku awarii lub wady
przystąpić do jej usunięcia, w terminie do 2 dni od daty zawiadomienia Wykonawcy o awarii
lub wadzie.
3.
Wykonawca dokona usunięcia awarii lub wady nie później niŜ w terminie 14 dni
kalendarzowych od daty zgłoszenia przez Zamawiającego faksem (potwierdzonego pismem)
awarii lub wady, chyba, Ŝe strony uznają, iŜ z przyczyn niezaleŜnych od Wykonawcy,
niemoŜliwe jest usunięcie zgłoszonej awarii lub wady w terminie 14 dni i poprzez spisanie
protokołu zostanie ustalony inny termin. W tym przypadku na Wykonawcę nie zostaną
nałoŜone kary z tytułu przekroczenia 14-dniwego terminu na usunięcie awarii lub wady.
4.
W przypadku stwierdzenia konieczności powtórnego wykonania robót awaryjnych lub
renowacyjnych z przyczyn leŜących po stronie Wykonawcy, zostanie spisany protokół z wizji
w terenie przy obecności Stron, a na Wykonawcę zostaną nałoŜone kary określone w § 11
pkt. 1.8.
5.
W okresie obowiązywania gwarancji Wykonawca zapewnia czas reakcji serwisu nie
przekraczający 24 godzin od otrzymania zgłoszenia.
6.
Okres rękojmi liczony będzie zgodnie z obowiązującymi przepisami zawartymi w Kodeksie
Cywilnym dla kaŜdej z prac zrealizowanych na podstawie odrębnego zlecenia.
§ 11
KARY
1.
1.1.
1.2.
1.2.1.
1.2.2.
1.3.
1.4.
1.4.1.
1.4.2.
Wykonawca zobowiązany jest bez względu na wysokość szkody do zapłaty kar umownych:
za odstąpienie od Umowy przez Wykonawcę lub Zamawiającego z przyczyn za które
odpowiedzialność ponosi Wykonawca w wysokości 10% kwoty umownej netto określonej w §
4 pkt. 1
za kaŜdy nieuzasadniony dzień zwłoki (nie uzgodniony przez Zamawiającego) w przystąpieniu
do rozpoczęcia poszczególnych części przedmiotu Umowy:
dotyczący terminu określonego w §3 pkt 1.2 awaryjnych wymian odcinkowych, w wysokości
0,01% kwoty umownej netto określonej w § 4 pkt 1.
dotyczący terminu określonego w §3 pkt 1.5 prac renowacyjnych, w wysokości 0,01%
kwoty umownej netto określonej w § 4 pkt 1.
za kaŜdą nieuzasadnioną godzinę zwłoki (nie uzgodnioną przez Zamawiającego), w
przystąpieniu do rozpoczęcia usuwania awarii, określonego w §3 pkt 1.3 i 1.4, w wysokości
0,001 % kwoty umownej netto określonej w § 4 pkt 1.
za kaŜdy dzień zwłoki w oddaniu części przedmiotu Umowy:
dotyczący terminu określonego w §3 pkt 1.6 wymiany odcinkowej, w wysokości 0,01%
kwoty umownej netto określonej w § 4 pkt 1.
dotyczący terminu określonego w §3 pkt 1.8 prac renowacyjnych, w wysokości 0,01% kwoty
umownej netto określonej w § 4 pkt 1.
6
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
1.5.
1.6.
1.7.
1.7.1.
1.7.2.
1.8.
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
za kaŜdy nieuzasadniony dzień zwłoki (nie uzgodniony przez Zamawiającego), w usunięciu
awarii, określonego w §3 pkt 1.7 usunięcia awarii wod.-kan., w wysokości 0,01 % kwoty
umownej netto określonej w § 4 pkt 1.
za zwłokę w usunięciu wad w wysokości 0,01% kwoty umownej netto, określonej w § 4 pkt.
1, za kaŜdy dzień zwłoki, po upływie 14 dni od daty zawiadomienia o wadzie dotyczącej
wykonanych robót
za nie dotrzymanie warunków zawartych w Warunkach technicznych wykonania i odbioru
robót dla części „A” lub „B”, będących odpowiednio załącznikiem nr 1 i 2 do Umowy - w
zakresie:
dla części „A” kaŜdorazowego samowolnego zamykania bądź otwierania zasuw na sieciach
wodociągowych, będących własnością Zamawiającego w wysokości 0,1% kwoty umownej
netto określonej w § 4 pkt 1.
dla części „B” kaŜdorazowego samowolnego wstrzymania przepływu ścieków na sieciach
kanalizacyjnych, będących własnością Zamawiającego i Gminy Dąbrowa Górnicza, lub
samowolnego przepompowania ścieków do innej kanalizacji w wysokości 0,1% kwoty
umownej netto określonej w § 4 pkt 1 .
za kaŜdą konieczność powtórnego wykonania robót awaryjnych lub renowacyjnych z przyczyn
leŜących po stronie Wykonawcy, zleconych na podstawie protokołu z wizji w terenie,
spisanego przy obecności Wykonawcy – w wysokości 3.000 zł.
2.
Zamawiający zapłaci Wykonawcy karę umowną za odstąpienie od Umowy przez
Zamawiającego lub Wykonawcę z przyczyn za które odpowiedzialność ponosi Zamawiający w
wysokości 10% wynagrodzenia umownego netto określonego w §4 pkt. 1.
3.
W przypadku, gdy szkoda przewyŜsza wysokość kar umownych, kaŜda ze stron
upowaŜniona jest do dochodzenia odszkodowania uzupełniającego na zasadach ogólnych .
§ 11
ZMIANA POSTANOWIEŃ ZAWARTEJ UMOWY
1.
1.1.
1.1.1.
1.1.2.
1.1.3.
2.
3.
Zmiany postanowień zawartej umowy
Zamawiający dopuszcza zmiany postanowień niniejszej umowy polegające na:
wydłuŜeniu czasu przedłoŜenia dokumentacji projektowej oraz uzyskania pozwolenia na
budowę z uwagi na nieprzewidziane okoliczności, tj.:
a) niezawinione przez Wykonawcę i Inwestora problemy z uregulowaniem spraw
własnościowych,
b) niezawinione przez Wykonawcę i Inwestora problemy w załatwieniu spraw formalnych
w instytucjach i urzędach,
c) z uwagi na konieczność rozszerzenia zakresu prac projektowych nie przewidzianych na
etapie przygotowywania Programu Funkcjonalno-UŜytkowego.
wydłuŜeniu czasu wykonania prac określonych w § 2 pkt 1 (z wyłączeniem pkt 1.1.3 i 1.2.4) z
uwagi na nieprzewidziane okoliczności, tj.:
− złe warunki pogodowe,
− zwiększenie zakresu robót objętych przedmiotem zamówienia nieprzewidzianych podczas
przygotowywania oferty np. warunki gruntowe powodujące konieczność zmiany
technologii wykonywania prac z metody bezwykopowej na wykop otwarty,
− postój przy uszkodzeniu uzbrojenia nie oznaczonego na mapie do celów projektowych.
− likwidacja przyłączy nie oznaczonych na mapie,
− konieczność przepięcia nowych przyłączy,
− konieczność likwidacji awarii,
− niemoŜność zamknięcia wodociągu celem włączenia do sieci wodociągowej.
rozszerzeniu prac objętych przedmiotem umowy z uwagi na nieprzewidziane okoliczności, tj.:
− konieczność przepięcia nowych przyłączy,
− nieprzewidziana zmiana trasy wodociągu.
Nieprzewidziane prace dodatkowe pociągające za sobą dodatkowe koszty, Wykonawca
zobowiązany jest przyjąć do realizacji na podstawie sporządzonego przez strony protokołu
konieczności.
Zmiana niniejszej umowy i jej załączników moŜe nastąpić za zgodą obydwu stron, wyraŜoną
na piśmie w formie Aneksu
7
Przedsiębiorstwo Wodociągów i Kanalizacji Sp. z o.o.
Dąbrowa Górnicza
[Usuwanie awarii sieci wod-kan]
[K-2012-10]
§ 12
ZAŁĄCZNIKI DO UMOWY
Integralną częścią Umowy są następujące dokumenty, stanowiące kolejne załączniki do
umowy :
- zał. nr 1.
− Warunki techniczne wykonania i odbioru robót – część „A”
- zał. nr 2.
− Warunki techniczne wykonania i odbioru robót – część „B”
- zał. nr 3.
− Kosztorys ofertowy
§ 13
POSTANOWIENIA KOŃCOWE
1.
2.
3.
4.
KaŜda ze Stron zobowiązana jest do niezwłocznego powiadomienia drugiej strony o kaŜdej
zmianie danych dotyczących firmy, a zawartych w niniejszej Umowie, pod rygorem
wyrównania w przypadku szkód powstałych z powodu niepowiadomienia.
Wszelkie spory wynikłe przy wykonaniu umowy Strony poddają pod rozstrzygnięcie
właściwego Sądu.
Do wszelkich spraw nie rozstrzygniętych postanowieniami umowy zastosowanie mają
przepisy Kodeksu Cywilnego.
Umowa niniejsza została sporządzona w 2 jednobrzmiących egzemplarzach
z przeznaczeniem po 1 egzemplarzu dla kaŜdej ze stron.
ZAMAWIAJĄCY:
WYKONAWCA:
8
