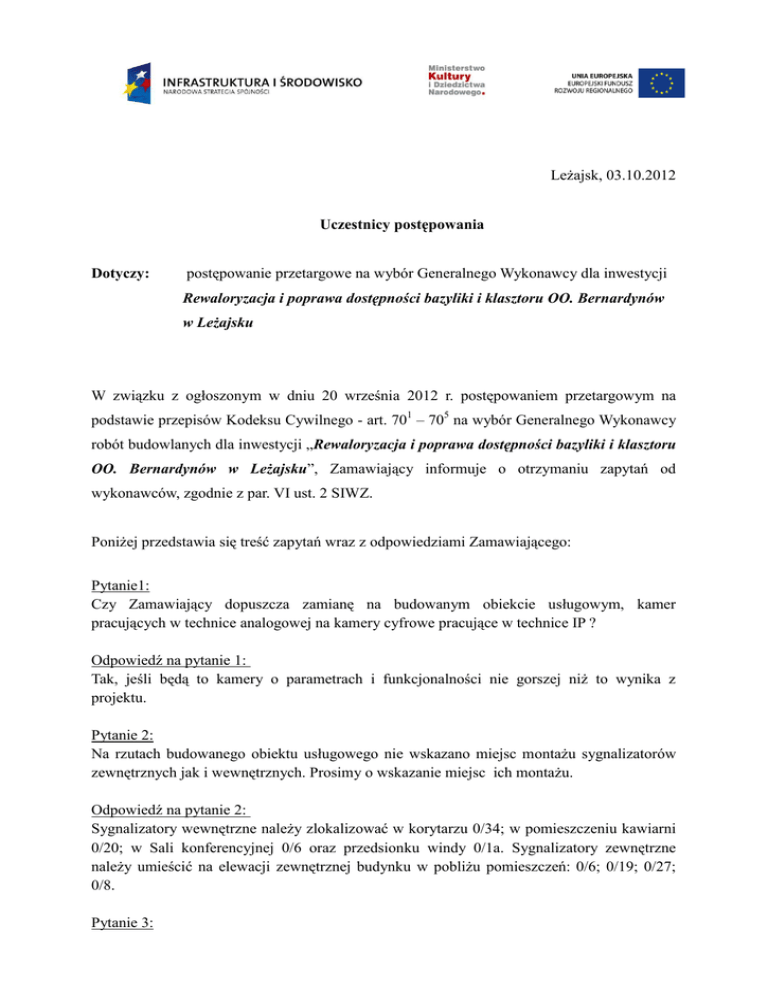

Odpowiedzi na pytania nr 3 - Klasztor OO. Bernardynów w Leżajsku

Transkrypt

Odpowiedzi na pytania nr 3 - Klasztor OO. Bernardynów w Leżajsku
Leżajsk, 03.10.2012
Uczestnicy postępowania
Dotyczy:
postępowanie przetargowe na wybór Generalnego Wykonawcy dla inwestycji
Rewaloryzacja i poprawa dostępności bazyliki i klasztoru OO. Bernardynów
w Leżajsku
W związku z ogłoszonym w dniu 20 września 2012 r. postępowaniem przetargowym na
podstawie przepisów Kodeksu Cywilnego - art. 701 – 705 na wybór Generalnego Wykonawcy
robót budowlanych dla inwestycji „Rewaloryzacja i poprawa dostępności bazyliki i klasztoru
OO. Bernardynów w Leżajsku”, Zamawiający informuje o otrzymaniu zapytań od
wykonawców, zgodnie z par. VI ust. 2 SIWZ.
Poniżej przedstawia się treść zapytań wraz z odpowiedziami Zamawiającego:
Pytanie1:
Czy Zamawiający dopuszcza zamianę na budowanym obiekcie usługowym, kamer
pracujących w technice analogowej na kamery cyfrowe pracujące w technice IP ?
Odpowiedź na pytanie 1:
Tak, jeśli będą to kamery o parametrach i funkcjonalności nie gorszej niż to wynika z
projektu.
Pytanie 2:
Na rzutach budowanego obiektu usługowego nie wskazano miejsc montażu sygnalizatorów
zewnętrznych jak i wewnętrznych. Prosimy o wskazanie miejsc ich montażu.
Odpowiedź na pytanie 2:
Sygnalizatory wewnętrzne należy zlokalizować w korytarzu 0/34; w pomieszczeniu kawiarni
0/20; w Sali konferencyjnej 0/6 oraz przedsionku windy 0/1a. Sygnalizatory zewnętrzne
należy umieścić na elewacji zewnętrznej budynku w pobliżu pomieszczeń: 0/6; 0/19; 0/27;
0/8.
Pytanie 3:
Zamawiający w projekcie na budowany obiekt usługowy przewiduje wg. schematu
blokowego systemu CCTV podłączenie 12 kamer zewnętrznych i 30 kamer wewnętrznych.
Na rzutach budynku zaznaczono tylko 12 kamer zewnętrznych i 21 kamer wewnętrznych.
Przedmiar robót specyfikuje 14 szt. Kamer zewnętrznych i 18 wewnętrznych. Prosimy o
uszczegółowienie ilości kamer montowanych na obiekcie wraz z wskazaniem miejsca ich
montażu.
Odpowiedź na pytanie 3:
Na rzutach budynku zaznaczono prawidłowo miejsce montażu 12 kamer zewnętrznych oraz
21 kamer wewnętrznych.
Pytanie 4:
Zamawiający w projekcie na budowany obiekt usługowy przewiduje wg. schematu
blokowego systemu CCTV oraz rzutów, montaż 3 rejestratorów i monitorów CCTV. Według
przedmiaru Zamawiający wymaga zakupu 2 sztuk rejestratorów i monitorów CCTV. W
nawiązaniu do pytania 3 prosimy o uszczegółowienie ilości wymaganych rejestratorów i
monitorów CCTV.
Odpowiedź na pytanie 4:
Prawidłowa ilość to 3 rejestratory i monitory systemu CCTV.
Pytanie 5:
Czy istniejąca rozdzielnica w remontowanym wschodnim skrzydle klasztoru umożliwia
rozbudowę o dodatkowe elementy potrzebne do zasilenia urządzeń systemów ochrony
technicznej?
Odpowiedź: na pytanie 5:
TAK, w istniejącej rozdzielnicy jest miejsce na elementy do zasilania systemów ochrony
technicznej.
Pytanie 6:
W opisie Systemu SSWiN dotyczącego remontu wschodniego skrzydła klasztoru w pkt. 3.1
Zamawiający chce by centrala systemu SSWiN była zlokalizowana w pomieszczeniu małej
zakrystii (nr 4), natomiast w pkt. 4.1 (tego samego opisu) lokalizacja centrali jest w
pomieszczeniu furtiana. Prosimy o wskazanie pomieszczenia w którym zlokalizowana ma być
centrala SSWiN.
Odpowiedź na pytanie 6:
Centralę systemu SSWiN należy zlokalizować w pomieszczeniu małej zakrystii (4) tak jak
opisano w punkcie 3.1
Pytanie 7:
W projekcie przebudowy linii kablowej NN przewidziano kabel XAKXS 4x120mm
(rys
E3), natomiast w przedmiarach uwzględniono i wyceniono kabel XAKXS 4x240mm (w
przedmiarze pozycja 1.1.8). Prosimy o wskazanie obowiązującego rozwiązania.
Odpowiedź na pytanie 7:
Należy przyjąć do wyceny kabel XAKXS 4x120mm
Pytanie 8:
W przedmiarach nie uwzględniono optycznych czujek dymu w instalacji oddymiania
o
których mowa w opisie w pkt 1.12 Instalacja oddymiania klatki schodowej. Czy uwzględnić
je jako pozycje dodatkowe?
Odpowiedź na pytanie 8:
Tak proszę uwzględnić je jako pozycja dodatkowa.
Pytanie 9:
W przedmiarach nie uwzględniono 20 sztuk opraw świetlówkowych naściennych IP65 ESLG
26W o numerze 30085 (Rys E14). Czy uwzględnić je jako pozycje dodatkowe?
Odpowiedź na pytanie 9:
Tak proszę uwzględnić je jako pozycja dodatkowa.
Pytanie 10:
Czy Zamawiający dopuszcza zastosowanie rozwiązań w zakresie instalacji oświetleniowej w
oparciu o wyroby innych producentów niż ES-SYSTEM?
Odpowiedź na pytanie 10:
Tak, pod warunkiem zachowania parametrów
Pytanie 11:
W salach 0.6 i 0.7 sterowanie oprawami DALI realizowane jest przez system Helvar (opis pkt
1.9 Instalacja oświetlenia awaryjnego i kierunkowego). Brak informacji od Zamawiającego
odnośnie sposobu sterowania/wykorzystania pozostałych opraw DALI przewidzianych w
projekcie. (Rysunki: E14, E15).
Odpowiedź na pytanie 11:
Pozostałe oprawy oświetleniowe sterowanie as lokalnymi wyłącznikami.
Pytanie 12:
Czy dostawa licznika jest w zakresie Wykonawcy czy PGE?
Odpowiedź na pytanie 12:
Dostawa licznika jest po stronie PGE.
Pytanie 13:
W projekcie i przedmiarach oświetlenia uwzględniono oprawy awaryjne autonomicznie
nadzorowane ATI natomiast moduły awaryjne do tych opraw jako moduły ATI centralnie
nadzorowane i jednostkę centralną CTI. Zamawiający przewiduje zastosowanie opraw
autonomicznie czy centralnie nadzorowanych? (Opis pkt 1.9; rysunki: E13, E14, E15).
Odpowiedź na pytanie 13:
Należy przyjąć rozwiązanie w oparciu o oprawy awaryjne z modułem CTI o czasie
podtrzymania 2h oraz centralny monitoring.
Pytanie 14:
W punkcie (5.7) opisu systemu jest mowa o przewodzie kategorii 5e, w tabeli w tym samym
punkcie jest opisany przewód kategorii 6, natomiast w kosztorysie jest mowa o przewodzie
kategorii 5e. Którzy przewód uwzględnić w wycenie? Pozostałe elementy systemu są
kategorii 6.
Odpowiedź na pytanie 14:
:Należy zastosować przewody kategorii 6.
Pytanie 15:
W przedmiarach jest mowa o przewodzie YTKSY 2x2x0,5mm2. Do jakich celów jest
przeznaczony?
on
Odpowiedź na pytanie 15:
Należy wycenić zgodnie z przedmiarem. Kabel odnosi się do systemu SSWiN.
Pytanie 16:
W opisie w punkcie (5.10) jest mowa raz o switchu 24 portowym a innym razem o 48
portowym. Jakie urządzenie wyceniać?
Odpowiedź na pytanie 16:
Należy zastosować urządzenia 48 portowe.
Pytanie 17:
W jakim standardzie zostanie zrealizowany przyłącz teleinformatyczny do budynku? Jaki
standard urządzenia (router) trzeba zastosować i dostarczyć? Czy jest to w zakresie tego
projektu?
Odpowiedź na pytanie 17:
Router zostanie dostarczony w ramach innego postępowania .
Pytanie 18:
W punkcie (5.7 l.) jest mowa o panelach rozdzielczych typu PLM (Physical Layer
Management). Zastosowanie paneli typu PLM w tak niewielkiej strukturze jest bezcelowe i
znacznie podroży całą inwestycje (stosując panele PLM trzeba również zastosować
odpowiednie skanery, oprogramowanie oraz przewody krosowe). W punkcie (5.7 m. i n.)
jest opisane że panele rozdzielcze muszą posiadać konstrukcje modułową, ze standardem
montażowym „Keystone”, panele PLM takiej możliwości nie maja. Które panele uwzględnić
w kosztorysie panel PLM, czy panele modułowe ze standardem montażowym „Keystone”?
Odpowiedź na pytanie 18:
Nie wchodzi w zakres postępowania.
Pytanie 19:
W punkcje (5.9) jest mowa o kablach krosowych „PatchSee”, stosowanie tego rozwiązania
przy tak niewielkiej ilości połączeń jest nieuzasadnione i zwiększy koszt instalacji.
Dodatkowo zastosowanie przewodów z standardzie „PatchSee” wiąże się z zastosowaniem
dodatkowych elementów emitujących światła służącym do identyfikacji połączeń. Czy
zamawiający dopuszcza zastosowanie przewodów klasycznych, bez świetlnej identyfikacji
połączeń ?
Odpowiedź na pytanie 19:
Nie wchodzi w zakres postępowania.
Pytanie 20:
W zestawieniu materiałów jest pozycja: ” Ilość i rodzaje aparatów telefonicznych określi
Użytkownik”. Proszę o podanie ilości i rodzaju aparatów telefonicznych.
Odpowiedź na pytanie 20:
10 sztuk aparatów serii Alcatel OmniDesktop seria Reflexes: 2 szt typ „Premium”, 8 szt. typ
„Easy”, lub równoważne w zakresie parametrów.
Pytanie 21:
Czy Zamawiający dysponuje warunkami na przyłącze telekomunikacyjne? Jeżeli nie, kto ma
takie warunki pozyskać? Jeżeli tak, prosimy o udostępnienie.
Odpowiedź na pytanie 21:
Zamawiający nie dysponuje warunkami na przyłącze telekomunikacyjne. Zamawiający
pozyska warunki we własnym zakresie.
Pytanie 22:
W czyim zakresie leży przyłącze telekomunikacyjne do budynku?
Odpowiedź na pytanie 22:
Przyłącze telekomunikacyjne jest po stronie Zamawiającego poza zakresem postępowania.
Pytanie 23:
Projekt SSWIN przewiduje podłączenie do bazy monitorowania. Czy użytkownik wykona na
własny koszt takowe połączenie?
Odpowiedź na pytanie 23:
Połączenie do bazy monitorowania wykonane zostanie na podstawie odrębnej umowy.
Wykonawca wykona prace umożliwiające takie połączenie bez późniejszej ingerencji w
substancje budynków.
Pytanie 24:
Spoglądając na zdjęcia widać rozmieszczone wszędzie anteny TV-SAT, brak projektu TVSAT dla budynków.
Odpowiedź na pytanie 24:
Istniejące anteny należy zdemontować i zamontować powtórnie po wykonaniu remontu
elewacji we wskazanych przez Zamawiającego miejscach dokonując jednocześnie
uporządkowania wszystkich kabli antenowych.
Pytanie 25:
Proszę o uściślenie informacji dotyczącej wymiaru ekranu projekcyjnego umieszczonego w
sali konferencyjnej (niezgodność przedmiaru z opisem do projektu).
Odpowiedź na pytanie 25:
Ekran w sali konferencyjnej ma umożliwić wyświetlenie obrazu o wymiarach 270x203 cm, w
formacie 4:3 oraz powinien zapewnić należyte parametry odbioru. Szczegóły zawarte są w
karcie katalogowej dołączonej do projektu architektury.
Pytanie 26:
Jaki jest zakres stron: Co robi branża sanitarna a co Automatycy? Kto dostarcza aparaturę,
typu pompy, zawory trójdrożne, czujniki, szafa sterownicza?
Odpowiedź na pytanie 26:
Zamawiający zleca wykonanie zadania Generalnemu Wykonawcy. W zakresie GW jest
podział obowiązków dla każdej branży.
Pytanie 27:
Czy woda do celów pożarowych jest zmiękczana? Jeżeli tak, czy projektant przeliczył
przepustowość zmiękczacza kompaktowego do potrzeb pożarowych?
Odpowiedź na pytanie 27:
Woda co celów pożarowych nie musi być zmiękczana.
Pytanie 28:
Czy projektant zaprojektował instalację uwzględniając okresowy wygrzew CWU?
Odpowiedź na pytanie 28:
Należy wykonać instalację uwzględniając wygrzew CWU w celu ochrony przed
Legionellozą. Wygrzew antybakteryjny realizowany przez okresowy wygrzew instalacji do
temperatury +70 st C za co odpowiadać będzie automatyka kotłowa.
Pytanie 29:
Czy projektant uważa za celowe zabezpieczenie powrotu kotła układem bypassu wraz z
pompą i zaworem podmieszującym ? Jest to dobra praktyka chroniąca układy grzewcze przed
nagłym niekontrolowanym wzrostem temperatury.
Odpowiedź na pytanie 29:
Wykonać zgodnie z projektem. Bypass chroni kocioł przed zbyt niską temperaturą powrotu a
co za tym idzie wykraplaniem się wilgoci w palenisku i korozji paleniska kotłowego. Bypass
jest niezbędny.
Pytanie 30:
Instalacja solarna jest wypełniona glikolem, w projekcie przewidziano zabezpieczenia przed
wzrostem temperatury oraz ciśnienia powyżej dopuszczalnych. Projekt nie uwzględnia
obniżenia temperatury poniżej zera stopni Celsjusza. W takim przypadku może dojść do
rozszczelnienia podgrzewacza ER800. Czy doprojektować układ antyzamrożeniowy: zawór
trójstanowy z bypassem, dodatkowe sprzęgło woda-glikol oraz pompa obiegowa?
Odpowiedź na pytanie 30:
Wykonać zgodnie z projektem. Instalacja solarna nie działa jeśli są zbyt niskie temperatury
zewnętrzne, dba o to sterownik instalacji solarnej. Nie trzeba stosować układów
antyzamrożeniowych.
Pytanie 31:
W projekcie zasilono zbiorniki buforowe CWU wodą zimną niezmiękczoną. Takie połączenie
doprowadzi do osadzania się kamienia w zbiornikach oraz utratę gwarancji producenta. Czy
przeprojektować układ?
Odpowiedź na pytanie 31:
Cała instalacja CO łącznie z buforami HPM 2500 litrów napełniana będzie poprzez
zaprojektowaną stację uzdatniania wody AQUASET 500 EPURO. Podłączenie stacji z
instalacją za pomocą węża giętkiego.
Pytanie 32:
Czy wg zaprojektowanej instalacji będzie realizowany wygrzew antybakteryjny?
Jedna z podstawowych zasad dostosowania instalacji ciepłej wody do działań
zmniejszających ryzyko zakażenia bakteriami Legionella, zapisana jest w Rozporządzeniu
Ministra Infrastruktury z dnia 12 kwietnia 2002, wraz z późniejszymi zmianami z dnia 7
kwietnia 2009, w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich
usytuowanie (Dz.U.09.56.461). Rozporządzenie § 120 ust. 2 brzmi: "2. Instalacja
wodociągowa ciepłej wody powinna umożliwiać uzyskanie w punktach czerpalnych wody o
temperaturze nie niższej niż 55ºC i nie wyższej niż 60ºC. 2a.Instalacja wodociągowa ciepłej
wody powinna umożliwiać przeprowadzanie ciągłej lub okresowej dezynfekcji metodą
chemiczną lub fizyczną (w tym okresowe stosowanie metody dezynfekcji cieplnej), bez
obniżania trwałości instalacji i zastosowanych w niej wyrobów. Dla przeprowadzenia
dezynfekcji cieplnej niezbędne jest zapewnienie uzyskania w punktach czerpalnych
temperatury wody nie niższej niż 70ºC i nie wyższej niż 80ºC.". Należy nadmienić, że
bakterie Legionella w temperaturach wyższych niż +60°C, nie tylko się nie namnażają, ale
szybko giną. Przeciwdziałanie zagrożeniom infekcyjnym spowodowanym przez bakterie
Legionella wymaga przestrzegania określonych zasad postępowania zarówno w okresie
projektowania i doboru urządzeń, jak również przy ich eksploatacji.
Odpowiedź na pytanie 32:
Należy wykonać instalację uwzględniając wygrzew CWU w celu ochrony przed
Legionellozą. Wygrzew antybakteryjny realizowany przez okresowy wygrzew instalacji do
temperatury +70 st C za co odpowiadać będzie automatyka kotłowa.
W imieniu Zamawiającego
_______________________
o. Joachim Ciupa OFM
Gwardian Klasztoru i Kustosz Sanktuarium
