Odpowiedzi na pytania
Transkrypt
Odpowiedzi na pytania

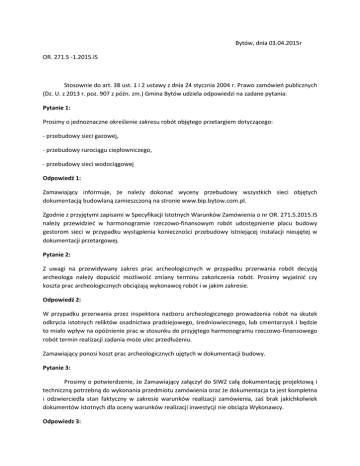

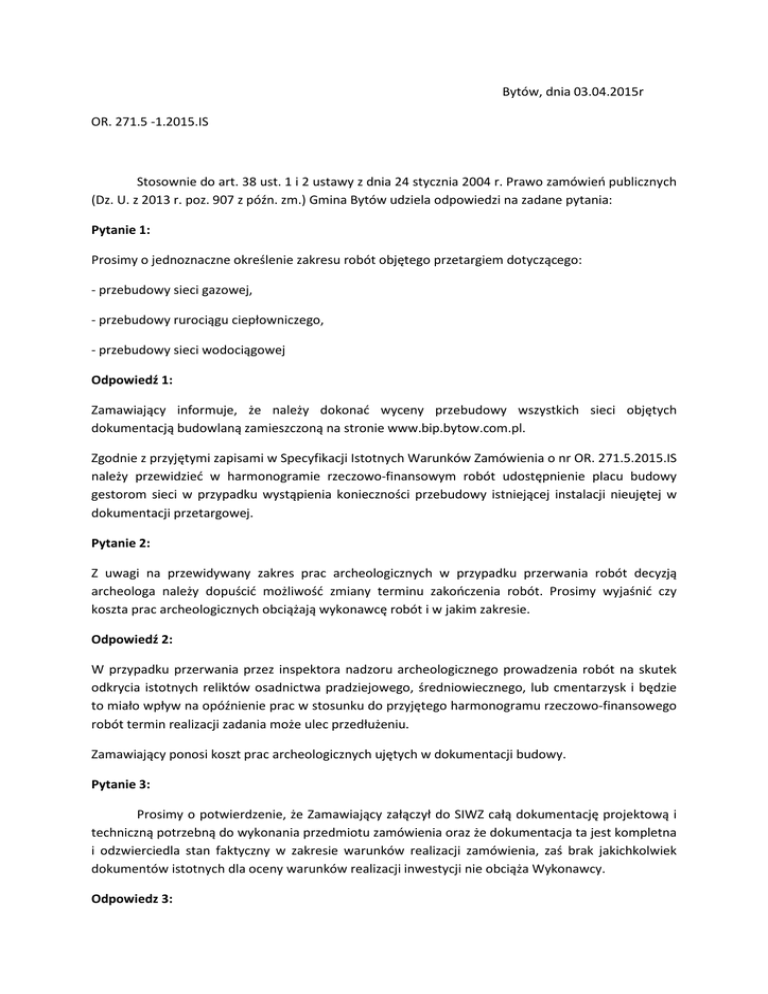

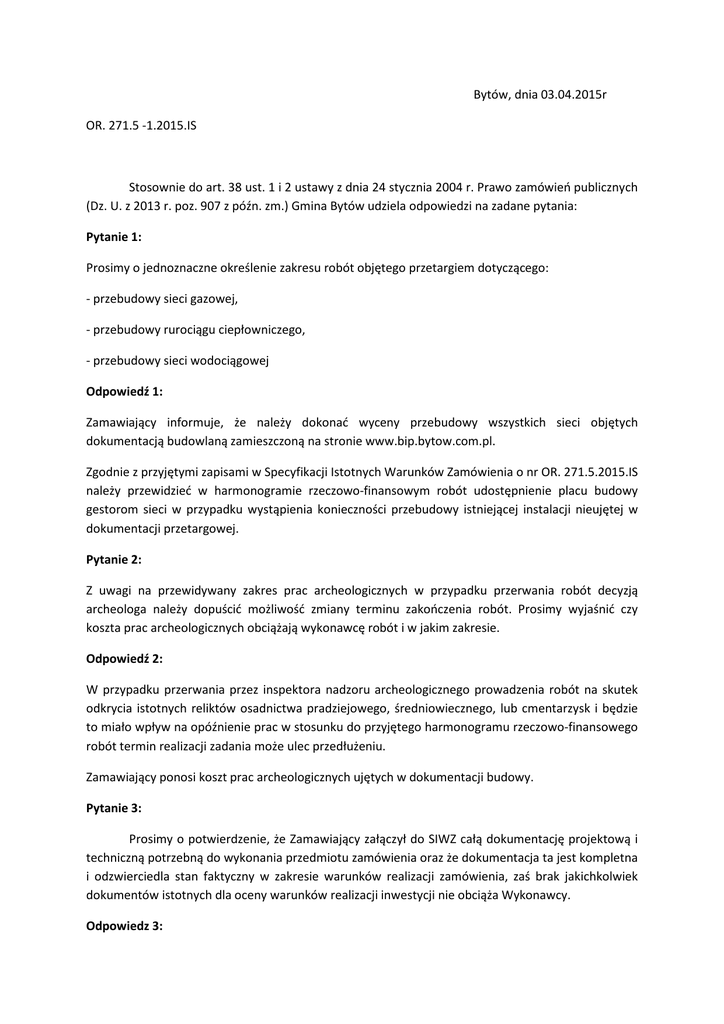

Bytów, dnia 03.04.2015r OR. 271.5 -1.2015.IS Stosownie do art. 38 ust. 1 i 2 ustawy z dnia 24 stycznia 2004 r. Prawo zamówień publicznych (Dz. U. z 2013 r. poz. 907 z późn. zm.) Gmina Bytów udziela odpowiedzi na zadane pytania: Pytanie 1: Prosimy o jednoznaczne określenie zakresu robót objętego przetargiem dotyczącego: - przebudowy sieci gazowej, - przebudowy rurociągu ciepłowniczego, - przebudowy sieci wodociągowej Odpowiedź 1: Zamawiający informuje, że należy dokonać wyceny przebudowy wszystkich sieci objętych dokumentacją budowlaną zamieszczoną na stronie www.bip.bytow.com.pl. Zgodnie z przyjętymi zapisami w Specyfikacji Istotnych Warunków Zamówienia o nr OR. 271.5.2015.IS należy przewidzieć w harmonogramie rzeczowo-finansowym robót udostępnienie placu budowy gestorom sieci w przypadku wystąpienia konieczności przebudowy istniejącej instalacji nieujętej w dokumentacji przetargowej. Pytanie 2: Z uwagi na przewidywany zakres prac archeologicznych w przypadku przerwania robót decyzją archeologa należy dopuścić możliwość zmiany terminu zakończenia robót. Prosimy wyjaśnić czy koszta prac archeologicznych obciążają wykonawcę robót i w jakim zakresie. Odpowiedź 2: W przypadku przerwania przez inspektora nadzoru archeologicznego prowadzenia robót na skutek odkrycia istotnych reliktów osadnictwa pradziejowego, średniowiecznego, lub cmentarzysk i będzie to miało wpływ na opóźnienie prac w stosunku do przyjętego harmonogramu rzeczowo-finansowego robót termin realizacji zadania może ulec przedłużeniu. Zamawiający ponosi koszt prac archeologicznych ujętych w dokumentacji budowy. Pytanie 3: Prosimy o potwierdzenie, że Zamawiający załączył do SIWZ całą dokumentację projektową i techniczną potrzebną do wykonania przedmiotu zamówienia oraz że dokumentacja ta jest kompletna i odzwierciedla stan faktyczny w zakresie warunków realizacji zamówienia, zaś brak jakichkolwiek dokumentów istotnych dla oceny warunków realizacji inwestycji nie obciąża Wykonawcy. Odpowiedz 3: Zamawiający umieścił na stronie www.bip.bytow.com.pl całą posiadaną dokumentację techniczną. Pytanie 4: Prosimy o potwierdzenie, że Zamawiający dysponuje wszelkimi wymaganymi prawem decyzjami administracyjnymi oraz uzgodnieniami potrzebnymi w celu wykonania zamówienia, które zachowują ważność na okres wykonania zadania, a skutki ewentualnych braków w tym zakresie nie obciążają Wykonawcy. Odpowiedz 4: Zamawiający umieścił na stronie www.bip.bytow.com.pl wszystkie posiadane uzgodnienia i decyzje dotyczące w/w zadania. Pytanie 5: Prosimy o potwierdzenie, że Zamawiającemu przysługuje prawo dysponowania nieruchomością na cele budowlane w zakresie całego terenu, na którym będzie realizowana inwestycja, a ewentualne braki w tym zakresie nie obciążają Wykonawcy. Odpowiedz 5: Zamawiający umieścił na stronie www.bip.bytow.com.pl posiadane na dzień dzisiejszy decyzje zezwalające na realizację inwestycji drogowej dotyczące w/w zadania. Pytanie 6: Prosimy o potwierdzenie, że w przypadku napotkania na niezinwentaryzowane lub błędnie zinwentaryzowane instalacje podziemne, w stosunku do stanu wynikającego z dokumentacji projektowej załączonej do SIWZ i stanowiącej podstawę wyceny oferty, w przypadku konieczności dokonania ich przebudowy lub naprawy, Wykonawca otrzyma wynagrodzenie dodatkowe, a termin wykonania zamówienia ulegnie stosownemu wydłużeniu. Odpowiedz 7: Zamawiający nie odpowiada za niewłaściwie zinwentaryzowane sieci podziemne. W przypadku konieczności dokonania przebudowy sieci podziemnych, których nieprzewidywała dokumentacja załączona na stronie www.bip.bytow.com.pl zastosowanie ma § 3 punkt 6 ppkt. f projektu umowy. Pytanie 8: Prosimy o potwierdzenie, że w przypadku napotkania na niewybuchy, niewypały lub obiekty o znaczeniu historycznym, będzie to skutkowało stosownym przedłużeniem terminu wykonania zamówienia, co najmniej o czas, w którym Wykonawca nie mógł realizować robót, a w przypadku konieczności wykonania robót nieprzewidzianych w dokumentacji załączonej do SIWZ na skutek zaistnienia ww. okoliczności, Wykonawca otrzyma wynagrodzenie dodatkowe. Odpowiedz 9: W przypadku zaistnienia powyższej sytuacji będzie miał zastosowanie § 3 punkt 6 i 7 projektu umowy. Pytanie 9: Prosimy o potwierdzenie, iż w przypadku stwierdzenia odmiennych od wskazanych w dokumentacji warunków podpowierzchniowych, geologicznych, gruntowych lub hydrologicznych, w szczególności w przypadku konieczności wykonania robót odwodnieniowych lub ziemnych w zakresie przekraczającym zakres przyjęty do wyceny oferty na podstawie załączonej do SIWZ dokumentacji, Wykonawca otrzyma wynagrodzenie dodatkowe, a termin wykonania zamówienia ulegnie stosownemu wydłużeniu. Odpowiedz 9: W przypadku zaistnienia powyższej sytuacji będzie miał zastosowanie § 3 punkt 6 i 7 projektu umowy. Pytanie 10: Prosimy o potwierdzenie, że w przypadku wystąpienia braków lub błędów w zakresie opisu przedmiotu zamówienia określonego w dokumentacji załączonej do SIWZ i stanowiącej podstawę wyceny oferty, w przypadku konieczności wykonania robót wynikających z zaistnienia ww. okoliczności Wykonawca otrzyma wynagrodzenie dodatkowe, a termin wykonania zamówienia ulegnie stosownemu wydłużeniu. Odpowiedz 10: W przypadku zaistnienia powyższej sytuacji będzie miał zastosowanie § 3 punkt 6 i 7 projektu umowy. Pytanie 11: Prosimy o wymienienie obowiązków Zamawiającego. Odpowiedz 11: Obowiązki zamawiającego zostały określone w SIWZ i dokumentacji budowlanej zamieszczonych na stronie www.bip.bytow.com.pl Pytanie 12: Prosimy o skorygowanie numerowania podpunktów w Rozdziale 3 SIWZ „Do obowiązków Wykonawcy należy” wg kolejności (…) k, l, ł, m. Poprawną numerację podano w §1 ust. 2 projektu umowy. Odpowiedz 12: Zamawiający poprawił projekt umowy. Pytanie 13: Prosimy o potwierdzenie, że zapewnienie nadzoru archeologicznego, o którym mowa w Rozdziale 3 SIWZ oraz §1 ust. 2 pkt. l) projektu umowy, leży po stronie Zamawiającego. Odpowiedz 13: Zamawiający potwierdza. Pytanie 14: Prosimy o przekazanie skompletowanych badań podłoża gruntowego, na podstawie których określono warunki gruntowo-wodne dla zadania „Przebudowa dróg gminnych - ul. Podzamcze i Młyńskiej w Bytowie”. Odpowiedz 14: Zamawiający zamieścił na stronie www.bip.bytow.com.pl dokumentację z badania podłoża gruntowego na podstawie na podstawie którego projektant określił warunki gruntowo-wodne dla zadania „ Przebudowa dróg gminnych – ul. Podzamcze i ul. Młyńskiej w Bytowie”. Pytanie 15: W nawiązaniu do postanowienia Rozdziału 3 SIWZ dotyczącego udostępnienia placu budowy innym wykonawcom prosimy o potwierdzenie, że odpowiedzialność za przekazany teren budowy przechodzi na ewentualnego wykonawcę. Pragniemy wskazać, iż w przypadku konieczności udostępnienia terenu budowy innym wykonawcom, skutki wszelkich opóźnień, szkód lub innych konsekwencji ich działania lub zaniechania, nie obciążają Wykonawcy zamówienia. Odpowiedz 15: Zamawiający potwierdza, że udostępnienie placu budowy innym wykonawcom nastąpi protokólarnie i na zasadach uzgodnionych z kierownikiem budowy. Pytanie 16: Prosimy o sprawdzenie treści Rozdziału 12 ust. 12.1 SIWZ, gdyż zapis „przedstawi najniższą cenę” jest niezgodny z Rozdziałem 15 SIWZ. Odpowiedz 16: Zamawiający dokonał skreślenia zapisów z Rozdziału 12 pkt. 12.1 SIWZ. Pytanie 17: W nawiązaniu do treści Rozdziału 13 ust. 13.5 SIWZ oraz §2 projektu umowy prosimy o potwierdzenie, że w przypadku zmiany ustawowej stawki VAT mającej zastosowanie do przedmiotu zamówienia, stosownej zmianie ulegnie wynagrodzenie Wykonawcy brutto. Tym samym prosimy o potwierdzenie, że do ustalonego umową wynagrodzenia netto zostanie w takim przypadku doliczony podatek obliczony wg nowej stawki. Pytanie Wykonawcy ma na celu usunięcie ewentualnych wątpliwości interpretacyjnych w tym zakresie na etapie wykonywania umowy. Odpowiedz 17: Ma zastosowanie § 7 punkt 7 projektu umowy. Pytanie 18: Prosimy o potwierdzenie, że cena ofertowa oraz wynagrodzenie ryczałtowe, o których mowa w Rozdziale 13 SIWZ oraz §2 projektu umowy, pozostaje stałe w zakresie robót ujętych w dokumentacji załączonej do SIWZ, natomiast nie obejmuje robót tam nieprzewidzianych, a ponadto, iż obowiązek uwzględnienia w wynagrodzeniu wszelkich kosztów związanych z realizacją przedmiotu umowy dotyczy wyłącznie kosztów możliwych do oszacowania na podstawie dostarczonej przez Zamawiającego dokumentacji, nie obejmuje zaś kosztów niemożliwych do przewidzenia na etapie oferowania, w szczególności wynikających z błędów/braków w dokumentacji, odmiennych od wskazanych w dokumentacji warunków gruntowych, wodnych, archeologicznych, ujawnienia się niezinwentaryzowanych lub błędnie zinwentaryzowanych instalacji podziemnych itp., oraz że w przypadku konieczności wykonania robót wynikających z zaistnienia ww. okoliczności Wykonawca otrzyma wynagrodzenie dodatkowe. Zwracamy uwagę, iż chociaż zgodnie z art. 632 §1 k.c. „Jeżeli strony umówiły się o wynagrodzenie ryczałtowe, przyjmujący zamówienie nie może żądać podwyższenia wynagrodzenia, chociażby w czasie zawarcia umowy nie można było przewidzieć rozmiaru lub kosztów prac.”, to jednak należy pamiętać, iż rozmiar i koszt prac, o których mowa w treści tego przepisu, dotyczy wyłącznie rozmiaru prac ujętych w dokumentacji przetargowej oraz kosztów możliwych do oszacowania na podstawie dostarczonej przez Zamawiającego dokumentacji oraz odbytej wizji lokalnej, nie obejmuje zaś kosztów robót, których wykonanie okazało się konieczne w celu realizacji przedmiotu zamówienia wskutek zaistnienia okoliczności niemożliwych wcześniej do przewidzenia. Rozszerzenie zakresu zamówienia o roboty nieprzewidziane w dokumentacji projektowej lub koszty niemożliwe do wyceny na etapie ofertowania byłoby sprzeczne z art. 140 ust. 3 PZP w związku z art. 58 §1 k.c., jako wykraczające poza określenie przedmiotu zamówienia w SIWZ. Prace nieprzewidziane w dokumentacji projektowej nie stanowią bowiem przedmiotu zamówienia objętego ceną oferty. Odpowiedz 18: Zamawiający potwierdza że należy dokonać wyceny robót zgodnie z załączoną dokumentacją na stronie www.bip.bytow.com.pl. Pytanie 19: W nawiązaniu do treści §2 projektu umowy prosimy o jednoznaczne określenie wynagrodzenia ryczałtowego jako wartość netto czy wartość brutto. Odpowiedz 19: Wynagrodzeniem ryczałtowym jest cena ofertowa, czyli wartość brutto. Pytanie 20: W nawiązaniu do ww. pytania oraz Rozdziału 16 ust. 16.1 SIWZ oraz §9 ust. 1 projektu umowy, prosimy o ujednolicenie zapisów w zakresie wynagrodzenia umownego (netto czy brutto). Odpowiedz 20: Zamawiający poprawił projekt umowy. Pytanie 21: W nawiązaniu do treści Rozdziału 18 ust. 18.2 SIWZ oraz §3 ust. 6 projektu umowy prosimy o rozszerzenie katalogu przypadków zmian o przypadki: 1. W zakresie terminu realizacji umowy: a) opóźnienia w przekazaniu placu budowy przez Zamawiającego, b) ujawnienia się wad/braków/błędów w dokumentacji projektowej skutkujących niemożliwością dochowania pierwotnego terminu realizacji umowy, c) niekorzystnych warunków atmosferycznych utrudniających lub uniemożliwiających wykonanie przedmiotu umowy w umówionym terminie, d) ujawnienia się odmiennych od przyjętych w dokumentacji warunków podpowierzchniowych, geologicznych, gruntowych, hydrologicznych oraz wykopalisk archeologicznych, 2. W zakresie zmiany wynagrodzenia: e) konieczności wykonania robót zamiennych i/lub dodatkowych, niezbędnych do wykonania przedmiotu umowy, f) zmiany powszechnie obowiązujących przepisów prawa, w szczególności zmiana wynagrodzenia brutto w przypadku ustawowej zmiany stawki VAT, 3. W zakresie innych zmian: g) zmiana w przypadku aktualizacji rozwiązań z uwagi na postęp techniczny lub zmiany obowiązujących przepisów prawa, h) zmiany w kolejności robót określonej w harmonogramie, i) zmiana Podwykonawcy lub zakresu zamówienia powierzonego Podwykonawcy. Powyższe przypadki mogą mieć miejsce w toku realizacji umowy, zaś brak stosownych przesłanek uniemożliwi jej zmianę (ze względu na brzmienie art. 144 ust. 1 ustawy Prawo Zamówień Publicznych). Odpowiedz 21 Zapisy SIWZ i projektu umowy w stosunku do zaproponowanych powyżej zmian pozostają w dotychczasowym brzmieniu Pytanie 22: W odniesieniu do postanowienia Rozdziału 18 ust. 18.3 pkt. j) SIWZ oraz §6 ust. 10 projektu umowy wnosimy o skrócenie terminu na zgłoszenie przez Zamawiającego opisanego tam sprzeciwu do 7 dni, co znacznie usprawni proces weryfikacji umów podwykonawczych i wprowadzania podwykonawców na teren budowy. Odpowiedz 22: Zapisy SIWZ i projektu umowy w stosunku do zaproponowanych powyżej zmiany pozostają w dotychczasowym brzmieniu Pytanie 23: Prosimy o ujednolicenie zapisów zawartych w Rozdziale 18 ust. 18.4 pkt. a) SIWZ oraz §6 ust. 12 projektu umowy w zakresie wartości netto/brutto. Odpowiedz 23: Zamawiający w Rozdziale 18 ust. 18.4 pkt. a) SIWZ skreśla słowo netto. Pytanie 24: W nawiązaniu do §1 ust. 7 projektu umowy prosimy o informację, czy Zamawiający posiada aktualną planszę uzbrojenia podziemnego. Odpowiedz 24: Zamawiający zamieścił całą posiadaną dokumentację na stronie www.bip.bytow.com.pl. Pytanie 25: W nawiązaniu do postanowienia §5 oraz §7 projektu umowy, w związku ze zmianą ustawy o podatku od towarów i usług (dalej jako ustawa o VAT), Wykonawca wnosi o zmianę treści postanowień umowy celem dostosowania jej do bezwzględnie obowiązujących przepisów ww. ustawy. Z dniem 1 stycznia 2014 r. zmianie uległa ustawa o VAT w zakresie określenia momentu powstania obowiązku podatkowego przy dostawie towarów lub wykonaniu usługi. Zgodnie ze zmienionym art. 19a ust. 5 pkt. 3 lit. a) ww. ustawy, momentem powstania obowiązku podatkowego z tytułu realizowanych przez Wnioskodawcę prac w rodzaju budowy, przebudowy, montażu lub rozbiórki obiektów budowlanych będzie, stosownie do tego przepisu, moment wystawienia przez Wykonawcę dla Inwestora faktury, dokumentującej wykonanie prac przez Wykonawcę, a w przypadku, gdy rezultaty prac przejmowane będą częściowo, zgodnie z art. 19a ust. 5 pkt. 3 lit. a) w związku z art. 19a ust. 2 ustawy, moment wystawienia faktury za częściowe wykonanie prac. Jednocześnie, zgodnie z art. 106 i ust. 3 pkt. 1 znowelizowanej ustawy o VAT, fakturę VAT należy wystawić nie później niż do 30 dnia od dnia faktycznego wykonania usług lub dostawy towarów. Biorąc pod uwagę powyższe, stwierdzić należy, iż wykonawcy mają bezwzględny obowiązek wystawienia faktury VAT z chwilą upływu 30-go dnia od dnia wykonania usługi. Mając zatem na uwadze powyższe, jako moment wykonania usług budowlanych i budowlanomontażowych, który rodzi dla Wykonawcy obowiązek wystawienia faktury, należy przyjąć faktyczne wykonanie tych usług przez Wykonawcę, nie zaś przejęcie tych usług na podstawie protokołu odbioru robót. W związku z tym, że przepisy ustawy o VAT są przepisami bezwzględnie obowiązującymi (obowiązują niezależnie od tego co strony postanowiły w umowie), fakturę VAT można wystawić po podpisaniu protokołu odbioru robót, jednakże nie później niż w ciągu: 1) 30 dni od zakończenia okresu rozliczeniowego przyjętego w umowie, w przypadku częściowego wykonania usługi, 2) 30 dni od dnia wpisu do dziennika budowy przez kierownika budowy – oświadczenia o zakończeniu robót budowlanych, w przypadku zakończenia wykonywania robót będących przedmiotem zamówienia. Biorąc pod uwagę powyższe, stwierdzić należy, iż wykonawcy mają bezwzględny obowiązek wystawienia faktury z chwilą upływu 30-go dnia od dnia faktycznego wykonania robót budowlanych, tj. złożenia przez kierownika budowy oświadczenia o zakończeniu realizacji robót poprzez wpis do dziennika budowy. Należy podkreślić, że wyżej wskazane przepisy ustawy o podatku od towarów i usług są przepisami bezwzględnie obowiązującymi, a zatem obowiązują niezależnie od tego co strony postanowiły w umowie. Obecne brzmienie postanowień projektu umowy nie gwarantuje Wykonawcy, iż będzie w stanie uczynić zadość bezwzględnie obowiązującym przepisom Prawa, pozostając jednocześnie w zgodzie z postanowieniami umowy. Zamawiający nie przewidział, w jakim terminie zakończy procedurę odbioru, tymczasem zgodnie z umową to protokół odbioru ma być podstawą do wystawienia faktury i końcowego rozliczenia stron. Ponieważ obowiązek wystawienia faktury w terminie 30 dni od daty faktycznego wykonania usługi spoczywa na Wykonawcy niezależnie od zapisów umownych w tym zakresie, koniecznym staje się dostosowanie postanowień projektu umowy do zmienionych przepisów. Obecne ich brzmienie powoduje, że istnieje ryzyko, iż Wykonawca będzie zmuszony do wystawienia faktury zgodnie z bezwzględnie obowiązującymi przepisami Prawa, jednak wbrew postanowieniom umowy, co z kolei spowodować może ujemne konsekwencje podatkowe dla Wykonawcy wynikające z braku płatności faktury przez Zamawiającego przy jednoczesnym obowiązku odprowadzenia podatku od wystawionej faktury. Informujemy zatem o konieczności dokonania zmiany projektu umowy i dostosowania jej do bezwzględnie obowiązujących przepisów ustawy o VAT, w zakresie przyjęcia faktycznego wykonania usługi jako podstawy do wystawienia faktury, aby wynikało z nich jednoznacznie, że Zamawiający dokona odbioru robót budowlanych w takim terminie, aby Wykonawca był w stanie wystawić fakturę końcową z chwilą upływu 30-go dnia od dnia wykonania usługi budowlanej. Odpowiedz 25: Według Zamawiającego, termin wystawienia faktury przez Wykonawcę w ciągu 30 dni od dnia zakończenia okresu rozliczeniowego przyjętego w umowie lub od dnia wpisu do dziennika budowy nie jest zagrożony, ponieważ projekt umowy przewiduje przystąpienie do czynności odbioru w terminie 7 dni od dnia zgłoszenia gotowości i przeprowadzenia czynności odbiorowych w ciągu 14 dni kalendarzowych, czyli maksymalnie w terminie 21 dni od dnia zgłoszenia gotowości do odbioru. W ocenie Zamawiającego termin 9 dni na wystawienie faktury jest wystarczający, faktura została wystawiona zgodnie z obowiązującymi przepisami ustawy o VAT. by Pytanie 26: W treści §7 ust. 1 projektu umowy prosimy o określenie progu finansowego, do wysokości którego Wykonawca będzie mógł wystawiać faktury częściowe. Odpowiedz 26: Rozliczenie zadania następować będzie fakturami częściowymi według harmonogramu rzeczowo-finansowego, do wysokości wartości brutto określonej w §7 ust. 3 projektu umowy. Pytanie 27: Prosimy o potwierdzenie, że Zamawiający dysponuje środkami finansowymi na realizację przedmiotu zamówienia. Odpowiedz 27: Zamawiający potwierdza, że dysponuje środkami finansowymi na realizację przedmiotu umowy. Pytanie 28: W treści §7 ust. 3 oraz ust. 4 prosimy o podanie czy chodzi o wartość wynagrodzenia netto czy brutto. Odpowiedz 28: Rozliczenie zadania następować będzie fakturami częściowymi według harmonogramu rzeczowo-finansowego, do wysokości wartości brutto określonej w §7 ust. 3 projektu umowy. Pytanie 29: Prosimy o wprowadzenie korekty w treści §7 ust. 9 projektu umowy. Chodzi o termin podany w §7 ust. 6. Odpowiedz 29: Zamawiający dokonał korekty projektu umowy. Pytanie 30: W odniesieniu do §10 ust. 2 projektu umowy i przewidzianych tam kar umownych zwracamy się z prośbą o modyfikację każdego z zapisów poprzez wprowadzenie następującej zmiany: zamiana słowa „ dzień opóźnienia” na „dzień zwłoki”. Obecne brzmienie tego postanowienia umożliwia Zamawiającemu naliczenie kary umownej również w przypadku, gdy opóźnienia w realizacji robót nastąpią z przyczyn nieleżących po stronie Wykonawcy, w tym z przyczyn leżących po stronie Zamawiającego, co nie znajduje żadnego uzasadnienia. Nie każde przekroczenie terminu (opóźnienie) wynika z okoliczności zależnych od Wykonawcy, zatem nie każde opóźnienie jest jednoznaczne z niewłaściwym wykonaniem zobowiązania przez Wykonawcę. Zgodnie z zasadą ogólną wyrażoną w art. 471 k.c., Wykonawca ponosi odpowiedzialność za niewykonanie lub nienależyte wykonanie zobowiązania powstałe wskutek okoliczności, za które ponosi on odpowiedzialność. Tym samym, prawo Zamawiającego do naliczenia kary umownej (stanowiącej surogat odszkodowania) powinno zostać ograniczone do przypadków opóźnienia powstałego z przyczyn, za które wykonawca ponosi odpowiedzialność (tj. przypadków zwłoki). Wykonawca nie powinien ponosić ryzyka zastosowania kar umownych zastrzeżonych na tę okoliczność w każdym przypadku powstania przekroczenia terminu niezależnego od Wykonawcy. Odpowiedz 30: Zamawiający odmawia wprowadzenia zmian do umowy §10 ust. 2 z „ dzień opóźnienia”, na „dzień zwłoki”, gdyż według Zamawiającego istnieje możliwość zmiany terminu końcowego zakończenia umowy, co Zamawiający przewidział w § 3 umowy, w sytuacjach zaistnienia okoliczności niezależnych od Wykonawcy a mogących mieć wpływ na dochowanie terminu zakończenia umowy. Pytanie 31: W nawiązaniu do treści §10 projektu umowy prosimy o wprowadzenie postanowienia określającego limit kar umownych. Odpowiedz 31: Zapisy projektu umowy w stosunku do zaproponowanej powyżej zmiany pozostają w dotychczasowym brzmieniu Pytanie 32: Prosimy o dołączenie do dokumentacji profilu od studni D24A do studni D2A4a ul. Podzamcze. Odpowiedz 32: Zamawiający zamieścił na stronie www.bip.bytow.com.pl profil między w/w studniami. Pytanie 33: Czy Zamawiający dopuszcza zmianę materiału rury dn 800 PEHD na rurę korugowaną fi 800 PP K2 Kan? Odpowiedz 33: Do wyceny należy przyjąć materiał zgodny z dokumentacją budowlaną. Zamawiający nie wyklucza zmiany materiału na skutek przyczyn technicznych wynikłych w trakcie realizacji inwestycji. Pytanie 34: Czy Zamawiający dopuszcza zmianę rur z PCV na rury PP K2 Kan Odpowiedz 34: Do wyceny należy przyjąć materiał zgodny z dokumentacją budowlaną. Zamawiający nie wyklucza zmiany materiału na skutek przyczyn technicznych wynikłych w trakcie realizacji inwestycji. Pytanie 35: Prosimy o udostępnienie przez Zamawiającego specyfikacji technicznych dotyczących wykonania kładki dla pieszych dla zadania „Przebudowa ulicy Młyńskiej w Bytowie”. Odpowiedz 35: Zamawiający zamieścił brakującą specyfikację techniczną na stronie www.bip.bytow.com.pl. Pytanie 36: Prosimy o udostępnienie przez Zamawiającego projektu budowlano-wykonawczy na kładkę. Dołączony do SIWZ projekt jest zbyt ogólny i nie pozwala wycenić całości robót związanych z budową kładki. Odpowiedz 36: Zamawiający zamieścił www.bip.bytow.com.pl. uszczegółowioną dokumentację kładki pieszej na stronie Pytanie 37: Proszę określić czy kładka ma zostać wykonana z elementów spawanych na miejscu czy belki mogą być dostarczone jako gotowe? Odpowiedz 37: Zamawiający pozostawia to gestii Wykonawcy. Pytanie 38: Prosimy o udostępnienie przez Zamawiającego przedmiarów robót. Odpowiedz 38: Zamawiający nie posiada pełnych przedmiarów robót i nie chcąc wprowadzać wykonawców w błąd, nie udostępni ich. Pytanie 39: Prosimy o potwierdzenie, że mieszanki mineralno-asfaltowe zastosowane na ul. Młyńskiej i ul. Podzamcze w zakresie doboru materiałów i właściwości mają spełniać wymagania dla kategorii ruchu KR2. Odpowiedz 39: Zamawiający potwierdza, że mieszanka mineralno – asfaltowa na ul. Młyńskiej i ul. Podzamcze została zaprojektowana dla kategorii ruchu KR2. Pytanie 40: SST D-05.03.05b dotycząca wykonania warstwy wiążącej z betonu asfaltowego na ul. Młyńskiej i ul. Podzamcze odwołuje się do Wymagań Technicznych WT-1 i WT-2 z 2008. W 2010 roku powstała aktualizacja powyższych dokumentów jak WT-1 2010 i WT-2 2010. Czy w związku z powyższym Wykonawca może zastosować mieszanki mineralno-asfaltowe na warstwę wiążącą wg Wymagań Technicznych WT-1 2010 i WT-2 2010? Odpowiedz 40: Zamawiający dopuszcza wykonanie mieszanek mineralno – asfaltowych zgodnie ze SST stanowiącą integralną część dokumentacji budowlanej. Pytanie 41 SST D-05.03.05a dotycząca wykonania warstwy ścieralnej z betonu asfaltowego na ul. Młyńskiej i ul. Podzamcze odwołuje się do Wymagań Technicznych WT-1 i WT-2 z 2008. W 2010 roku powstała aktualizacja powyższych dokumentów jak WT-1 2010 i WT-2 2010. Czy w związku z powyższym Wykonawca może zastosować mieszanki mineralno-asfaltowe na warstwę ścieralną wg Wymagań Technicznych WT-1 2010 i WT-2 2010? Odpowiedz 41: Zamawiający dopuszcza wykonanie mieszanek mineralno – asfaltowych zgodnie ze SST stanowiącą integralną część dokumentacji budowlanej. Pytanie 42: SST D-05.03.05a dotycząca wykonania warstwy ścieralnej z betonu asfaltowego na ul. Młyńskiej i ul. Podzamcze nie precyzuje rodzaju uziarnienia mieszanki betonu asfaltowego oraz wymienia trzy typu uziarnienia – AC5S, AC8S i AC11S. Prosimy o wskazanie rodzaju uziarnienia dla warstwy ścieralnej z betonu asfaltowego lub informację, że dobór uziarnienia należy do Wykonawcy na etapie realizacji. Odpowiedz 42: Zamawiający przewiduje wykonanie warstwy ścieralnej z mieszanki mineralno – asfaltowej o uziarnieniu zgodnym z AC11S.
